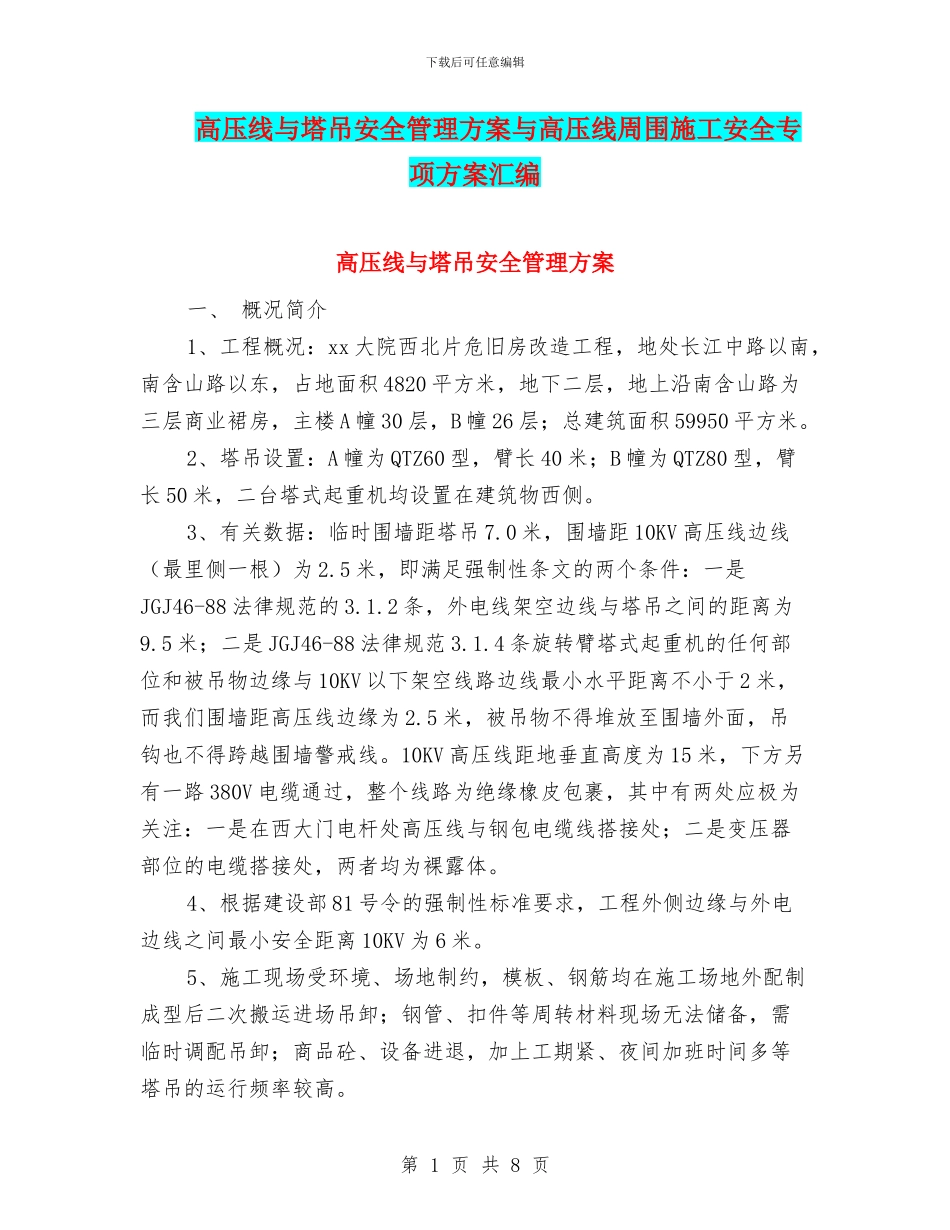

下载后可任意编辑高压线与塔吊安全管理方案与高压线周围施工安全专项方案汇编高压线与塔吊安全管理方案一、 概况简介1、工程概况:xx 大院西北片危旧房改造工程,地处长江中路以南,南含山路以东,占地面积 4820 平方米,地下二层,地上沿南含山路为三层商业裙房,主楼 A 幢 30 层,B 幢 26 层;总建筑面积 59950 平方米
2、塔吊设置:A 幢为 QTZ60 型,臂长 40 米;B 幢为 QTZ80 型,臂长 50 米,二台塔式起重机均设置在建筑物西侧
3、有关数据:临时围墙距塔吊 7
0 米,围墙距 10KV 高压线边线(最里侧一根)为 2
5 米,即满足强制性条文的两个条件:一是JGJ46-88 法律规范的 3
2 条,外电线架空边线与塔吊之间的距离为9
5 米;二是 JGJ46-88 法律规范 3
4 条旋转臂塔式起重机的任何部位和被吊物边缘与 10KV 以下架空线路边线最小水平距离不小于 2 米,而我们围墙距高压线边缘为 2
5 米,被吊物不得堆放至围墙外面,吊钩也不得跨越围墙警戒线
10KV 高压线距地垂直高度为 15 米,下方另有一路 380V 电缆通过,整个线路为绝缘橡皮包裹,其中有两处应极为关注:一是在西大门电杆处高压线与钢包电缆线搭接处;二是变压器部位的电缆搭接处,两者均为裸露体
4、根据建设部 81 号令的强制性标准要求,工程外侧边缘与外电边线之间最小安全距离 10KV 为 6 米
5、施工现场受环境、场地制约,模板、钢筋均在施工场地外配制成型后二次搬运进场吊卸;钢管、扣件等周转材料现场无法储备,需临时调配吊卸;商品砼、设备进退,加上工期紧、夜间加班时间多等塔吊的运行频率较高

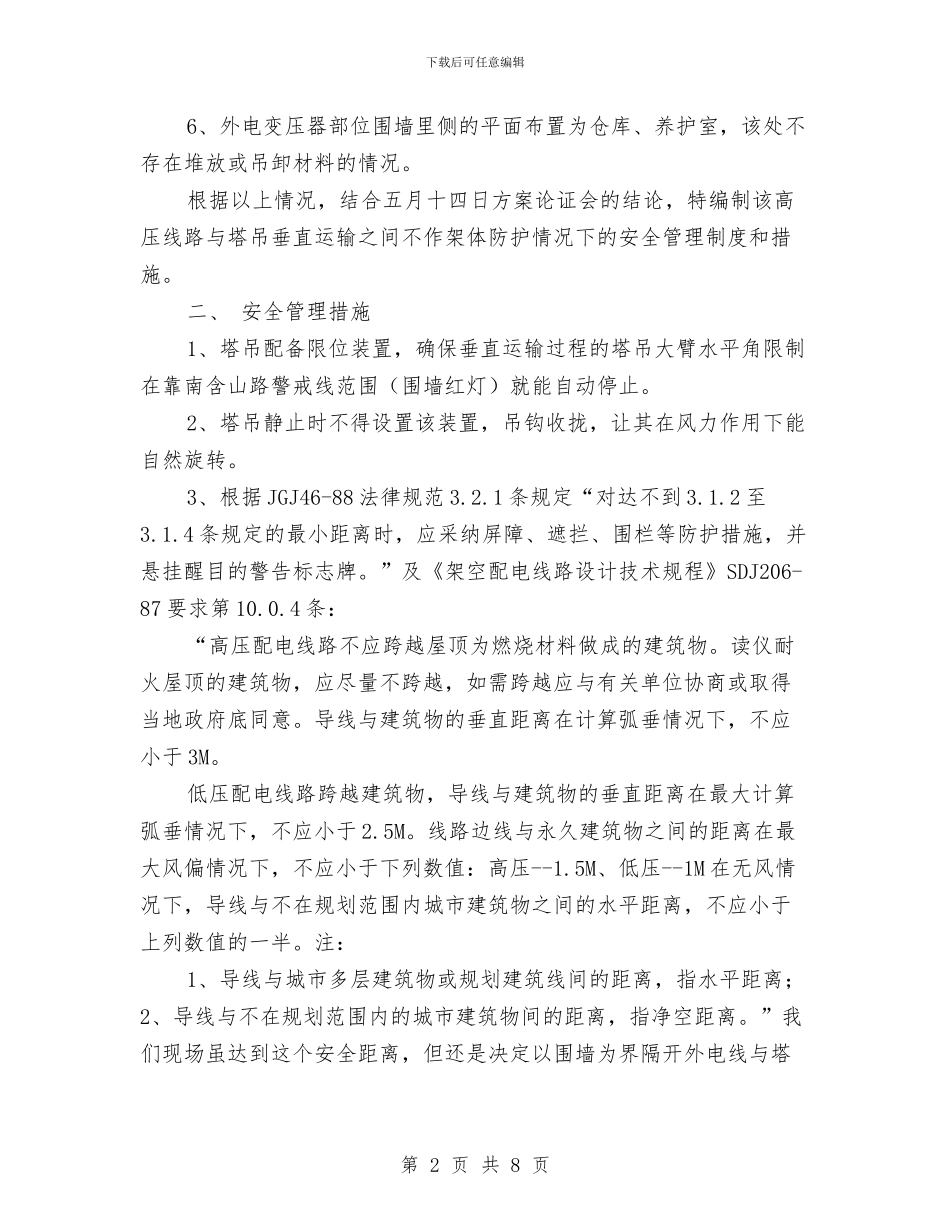

第 1 页 共 8 页下载后可任意编辑6、外电变压器部位围墙里侧的平面布置为仓库、养护室,该处不存在堆放或吊卸材料的情况

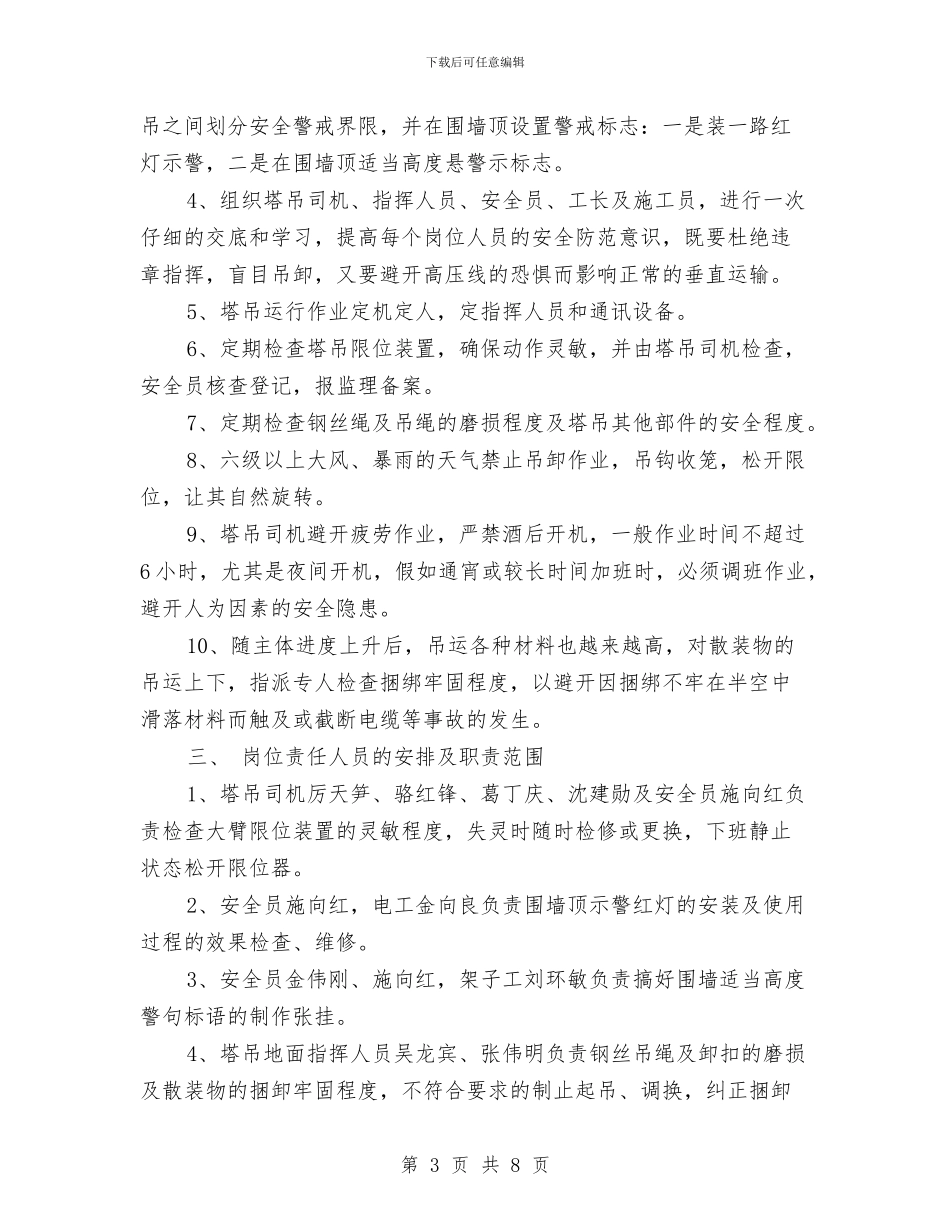

根据以上情况,结合五月十四日方案论证会的结论,
