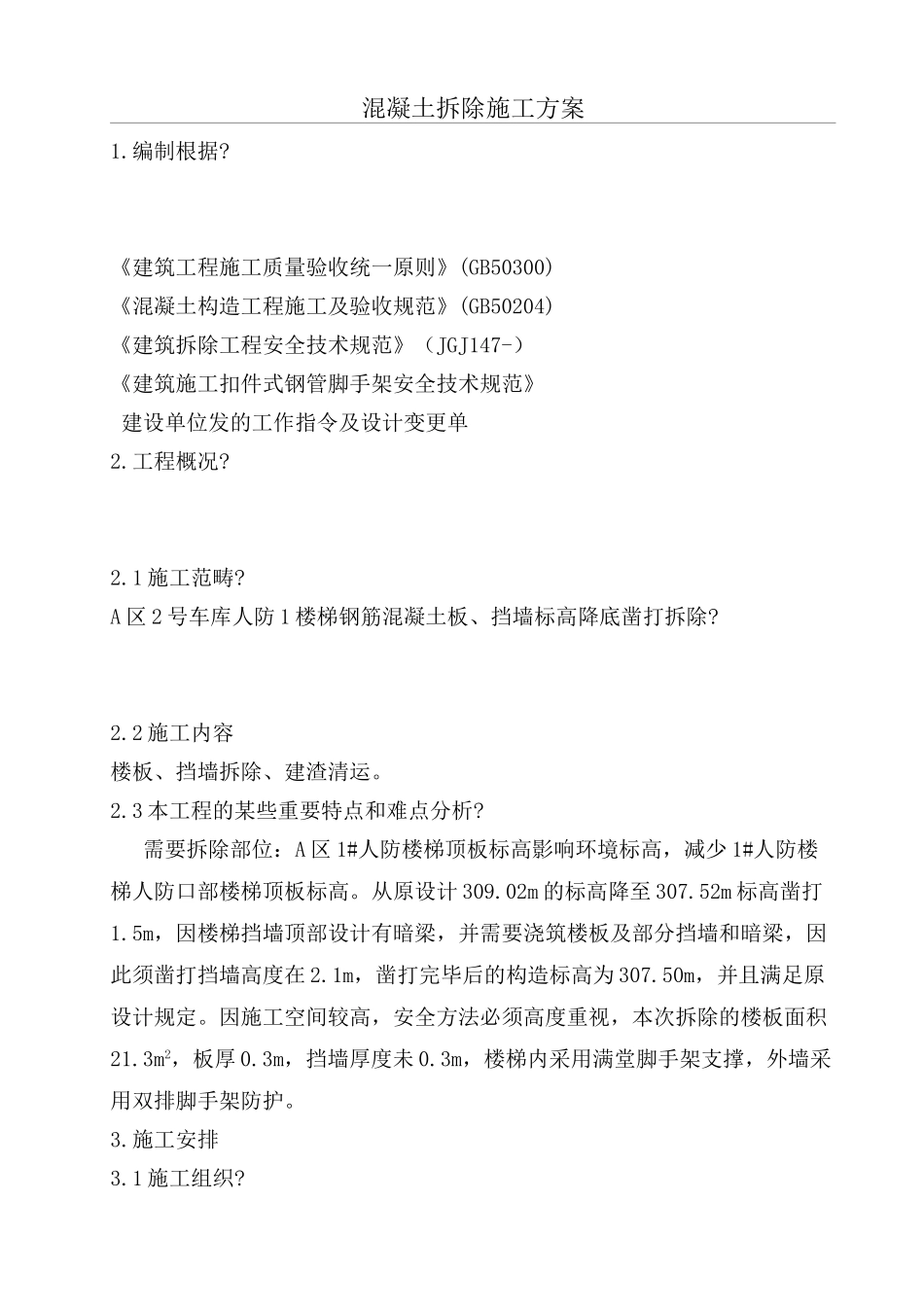

混 凝 土 拆 除 方 案 1 1
3 ( 总 1 0页 )-CAL-FENGHAI
-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除混凝土拆除施工方案1
《建筑工程施工质量验收统一原则》(GB50300)《混凝土构造工程施工及验收规范》(GB50204)《建筑拆除工程安全技术规范》(JGJ147-)《建筑施工扣件式钢管脚手架安全技术规范》建设单位发的工作指令及设计变更单2
1 施工范畴
A 区 2 号车库人防 1 楼梯钢筋混凝土板、挡墙标高降底凿打拆除
2 施工内容楼板、挡墙拆除、建渣清运
3 本工程的某些重要特点和难点分析
需要拆除部位:A 区 1#人防楼梯顶板标高影响环境标高,减少 1#人防楼梯人防口部楼梯顶板标高
从原设计 309
02m 的标高降至 307
52m 标高凿打1
5m,因楼梯挡墙顶部设计有暗梁,并需要浇筑楼板及部分挡墙和暗梁,因此须凿打挡墙高度在 2
1m,凿打完毕后的构造标高为 307
50m,并且满足原设计规定
因施工空间较高,安全方法必须高度重视,本次拆除的楼板面积21
3m2,板厚 0
3m,挡墙厚度未 0
3m,楼梯内采用满堂脚手架支撑,外墙采用双排脚手架防护

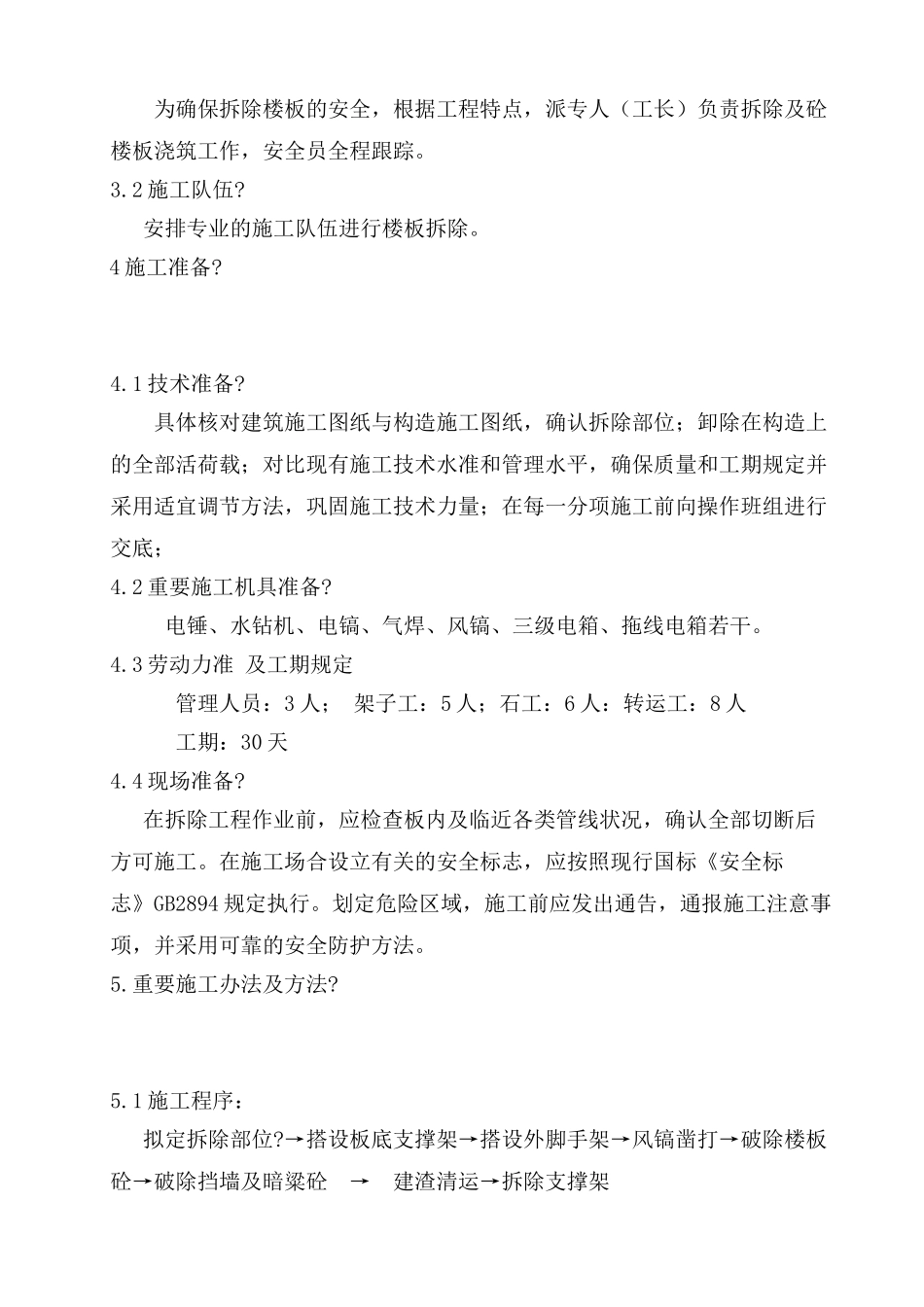

1 施工组织
为确保拆除楼板的安全,根据工程特点,派专人(工长)负责拆除及砼楼板浇筑工作,安全员全程跟踪
2 施工队伍
安排专业的施工队伍进行楼板拆除
4 施工准备
1 技术准备
具体核对建筑施工图纸与构造施工图纸,确认拆除部位;卸除在构造上的全部活荷载;对比现有施工技术水准和管理水平,确保质量和工期规定并采用适宜调节方法,巩固施工技术力量;在每一分项施工前向操作班组进行交底;4
2 重要施工机具准备
电锤、水钻机、电镐、气焊、风镐、三级电箱、拖线电箱若干
3 劳动力准 及工期规定
