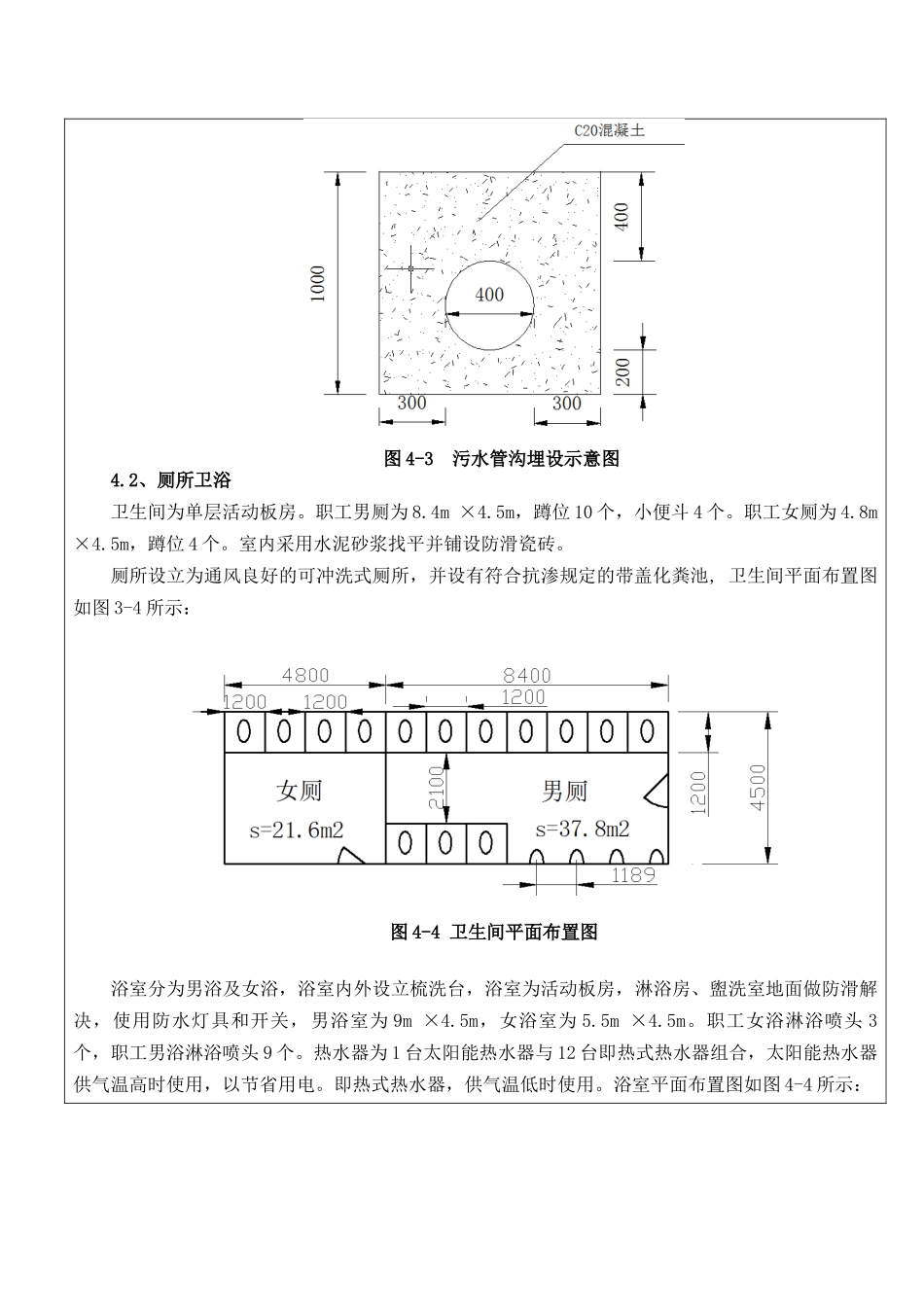

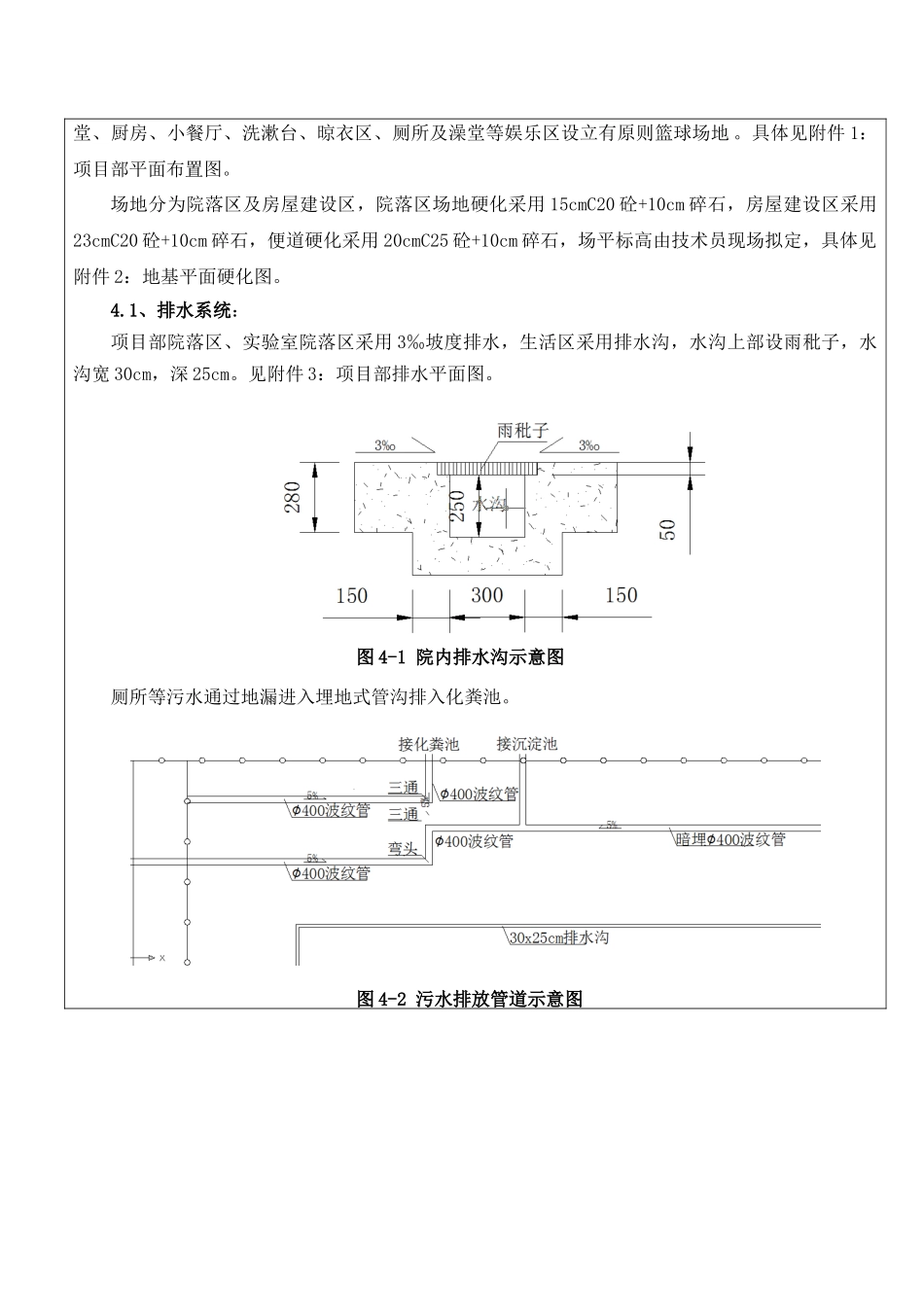

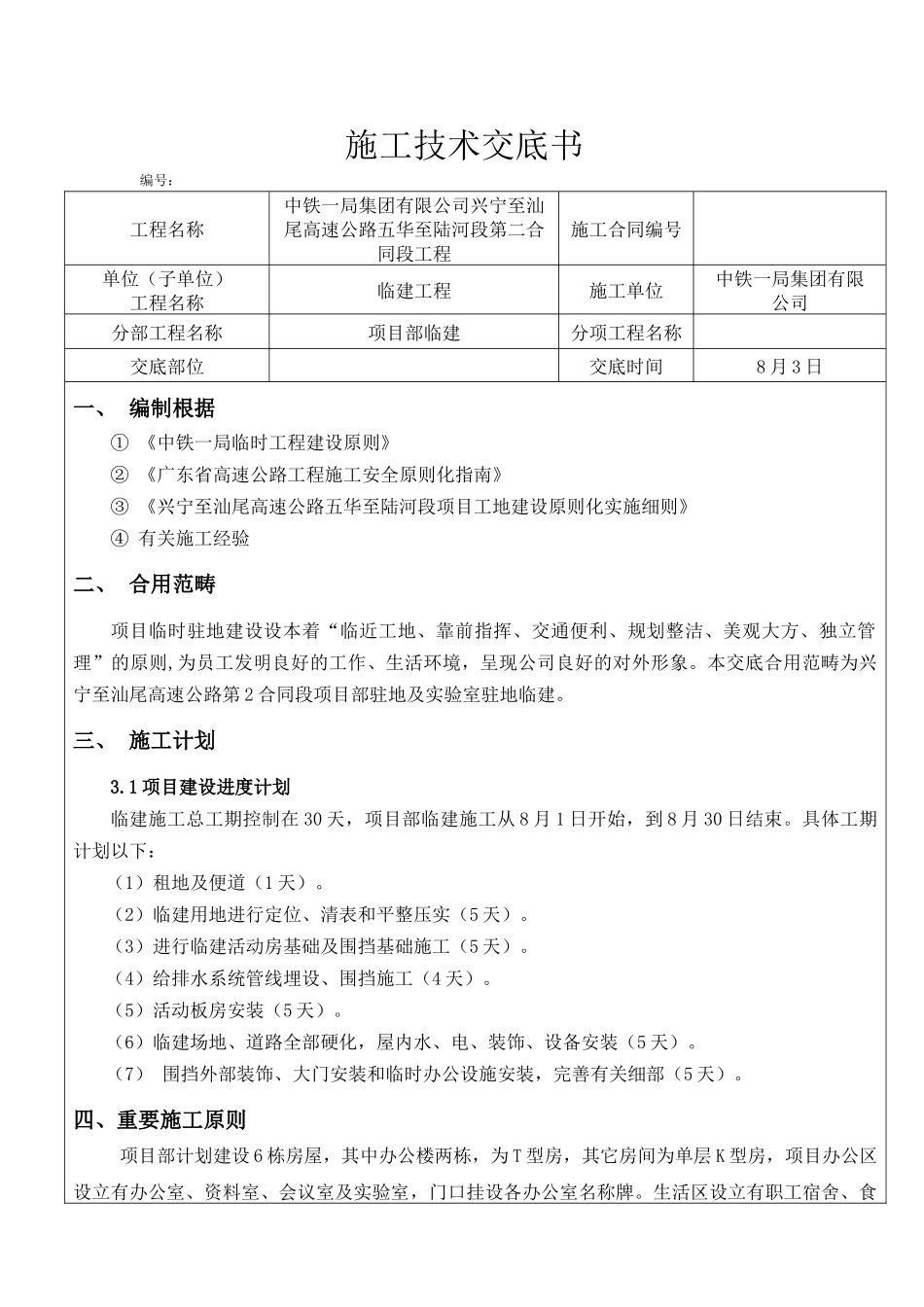

施工技术交底书编号:工程名称中铁一局集团有限公司兴宁至汕尾高速公路五华至陆河段第二合同段工程施工合同编号单位(子单位)工程名称临建工程施工单位中铁一局集团有限公司分部工程名称项目部临建分项工程名称交底部位交底时间8 月 3 日一、 编制根据① 《中铁一局临时工程建设原则》② 《广东省高速公路工程施工安全原则化指南》③ 《兴宁至汕尾高速公路五华至陆河段项目工地建设原则化实施细则》④ 有关施工经验二、 合用范畴项目临时驻地建设设本着“临近工地、靠前指挥、交通便利、规划整洁、美观大方、独立管理”的原则,为员工发明良好的工作、生活环境,呈现公司良好的对外形象。本交底合用范畴为兴宁至汕尾高速公路第 2 合同段项目部驻地及实验室驻地临建。三、 施工计划 3.1 项目建设进度计划临建施工总工期控制在 30 天,项目部临建施工从 8 月 1 日开始,到 8 月 30 日结束。具体工期计划以下:(1)租地及便道(1 天)。(2)临建用地进行定位、清表和平整压实(5 天)。(3)进行临建活动房基础及围挡基础施工(5 天)。(4)给排水系统管线埋设、围挡施工(4 天)。(5)活动板房安装(5 天)。(6)临建场地、道路全部硬化,屋内水、电、装饰、设备安装(5 天)。(7) 围挡外部装饰、大门安装和临时办公设施安装,完善有关细部(5 天)。四、重要施工原则项目部计划建设 6 栋房屋,其中办公楼两栋,为 T 型房,其它房间为单层 K 型房,项目办公区设立有办公室、资料室、会议室及实验室,门口挂设各办公室名称牌。生活区设立有职工宿舍、食堂、厨房、小餐厅、洗漱台、晾衣区、厕所及澡堂等娱乐区设立有原则篮球场地 。具体见附件 1:项目部平面布置图。场地分为院落区及房屋建设区,院落区场地硬化采用 15cmC20 砼+10cm 碎石,房屋建设区采用23cmC20 砼+10cm 碎石,便道硬化采用 20cmC25 砼+10cm 碎石,场平标高由技术员现场拟定,具体见附件 2:地基平面硬化图。4.1、排水系统:项目部院落区、实验室院落区采用 3‰坡度排水,生活区采用排水沟,水沟上部设雨秕子,水沟宽 30cm,深 25cm。见附件 3:项目部排水平面图。图 4-1 院内排水沟示意图 厕所等污水通过地漏进入埋地式管沟排入化粪池。图 4-2 污水排放管道示意图图 4-3 污水管沟埋设示意图4.2、厕所卫浴卫生间为单层活动板房。职工男厕为 8.4m ×4.5m,蹲位 10 个,小便斗 4 个。职工女厕为 4.8m ×4....
