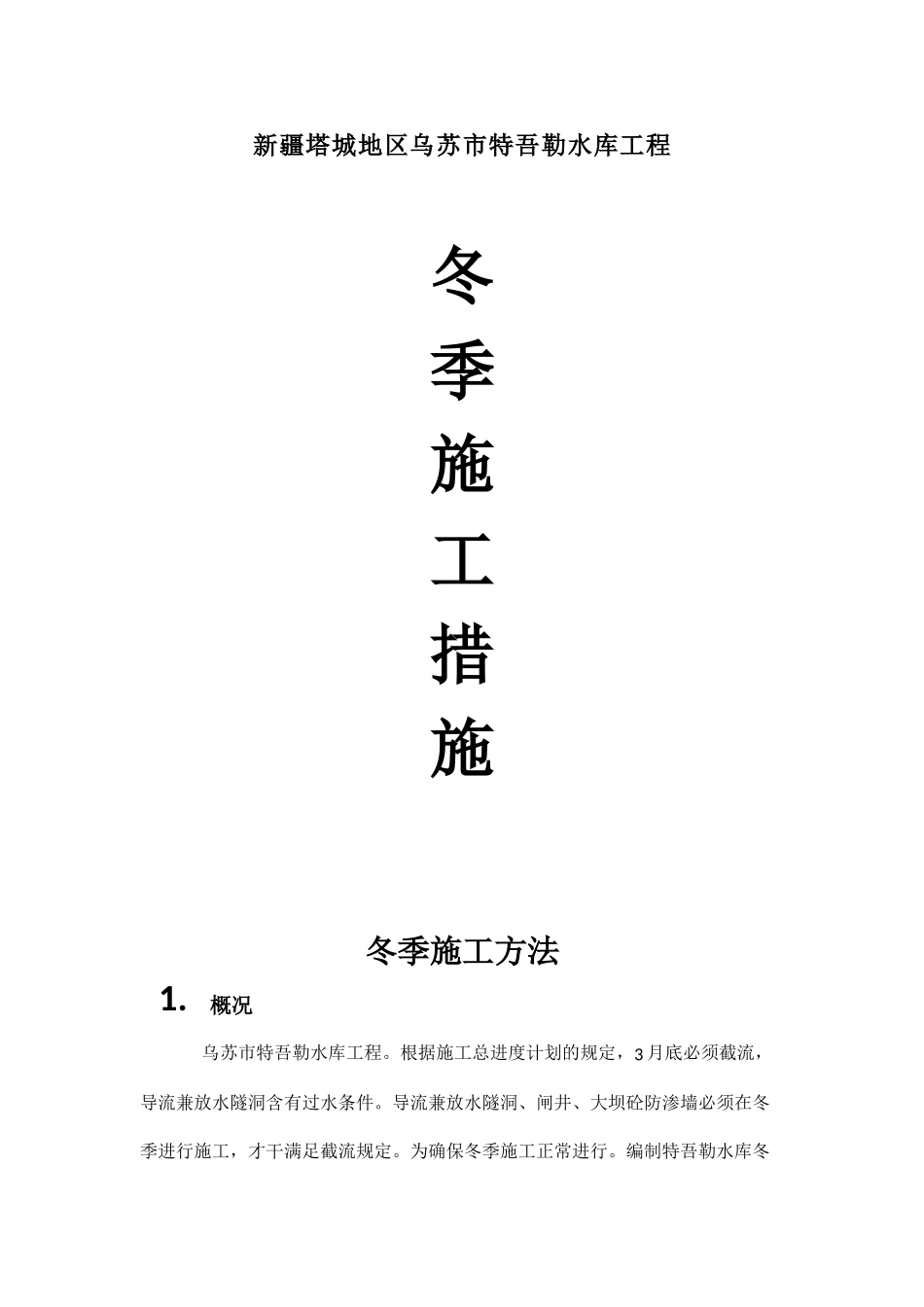

新疆塔城地区乌苏市特吾勒水库工程冬季施工措施 冬季施工方法1
概况乌苏市特吾勒水库工程
根据施工总进度计划的规定,3 月底必须截流,导流兼放水隧洞含有过水条件
导流兼放水隧洞、闸井、大坝砼防渗墙必须在冬季进行施工,才干满足截流规定
为确保冬季施工正常进行
编制特吾勒水库冬季施工方案

凡本方案未涉及的方面,均执行《特吾勒水库施工组织设计》2
施工技术办法及采用方法2
1 施工道路钢筋、水泥、粉煤灰、模板、设备等,由公路运至拌合站仓库储存
拌和站至工地的施工便道,在冬季施工中,铺垫煤渣、砂子等防滑材料
经常对便道上冰渣进行去除,同时对便道上已有的安全设施,进行检查和解决
全部车辆均需加挂防滑链
满足安全生产规定
2 供风使用现有的供风系统
为满足钻机用风规定,增加一台 12m3移动式油动空压机
供风干管上缠 3~4 层保温被进行保湿,风管低凹处设立闸阀,每隔 1-2 小时,打开闸阀排尽管内积水
在闸井顶部平台保温棚内,布置四至五个体积 1
5~2 m3用钢板制作的水箱搁置在火炉上
用潜水泵将河水抽至水箱内,将水加热至一定温度后,供闸井喷护及导流洞砼施工用水
水管地凹处设立闸阀,停水时,及时排尽管内积水
水管需采用保温方法,用保温被缠绕保温
4 砼泵及砼泵输送管道布置砼泵拟在导流洞进口及冲沟处各布置 1 台
砼泵管沿洞室轴线布置,用钢管固定
砼泵管道用棉被包裹保温
输送砼前,先泵送热水,对泵管进行预热
砼浇筑完毕后,及时用热水清洗

在导流洞进口、冲沟处、导流洞出口、砼防渗墙处各搭建 1 个保温棚,用于砼泵及砼施工时砼罐车的保温,保温棚长 18m,宽 6m,高 5m
保暖棚体积约540m3
保暖棚用钢管搭设骨架,用万向卡联接固定
顶棚用 8#铁丝编织成50×50cm 网格
顶棚铺盖塑料雨棚布、棉毡,棉毡上压竹跳板
棚内视状况设立 4个火炉升温
确保砼施工时,确保棚内气
