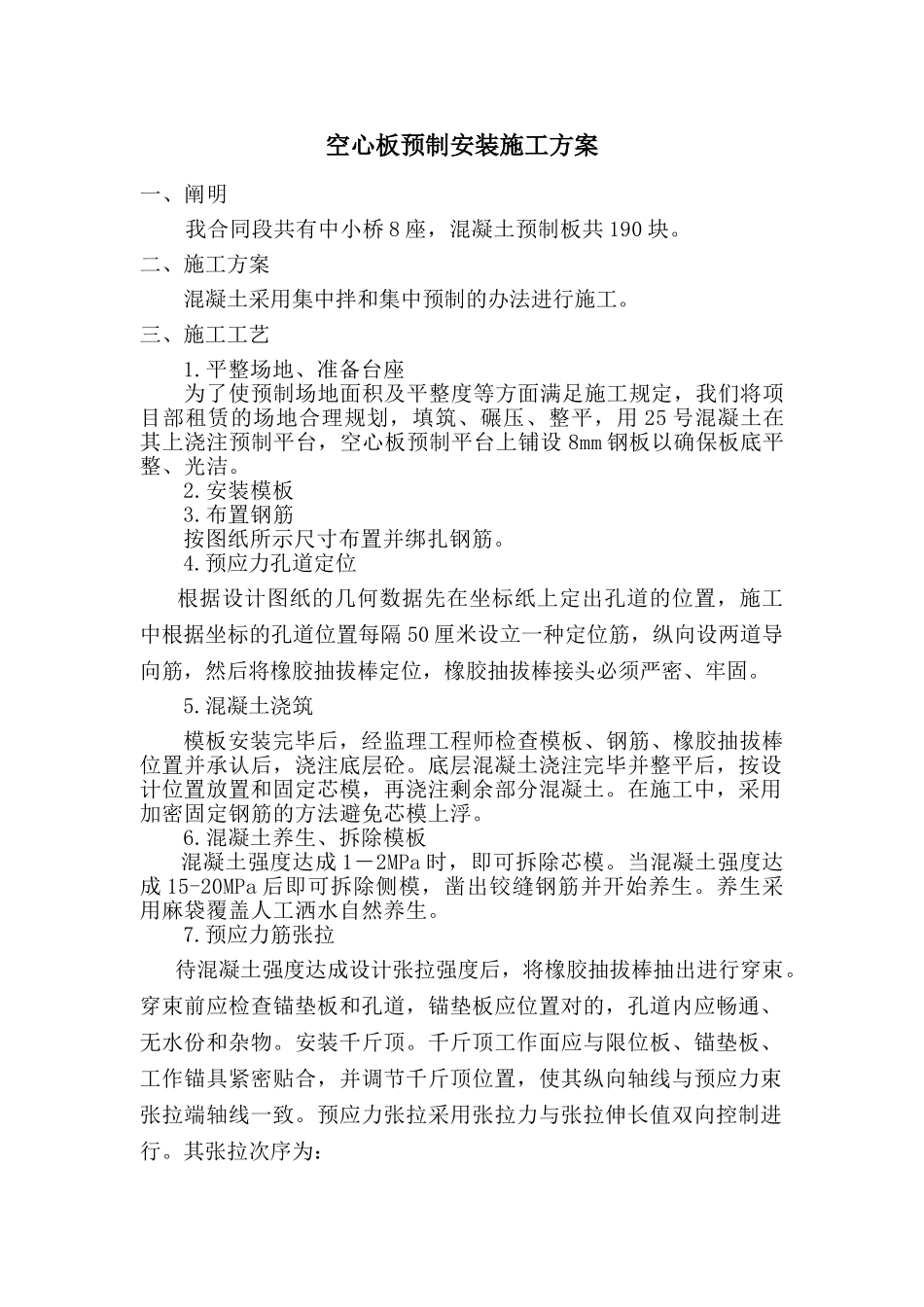

空心板预制安装施工方案一、阐明 我合同段共有中小桥 8 座,混凝土预制板共 190 块
二、施工方案 混凝土采用集中拌和集中预制的办法进行施工

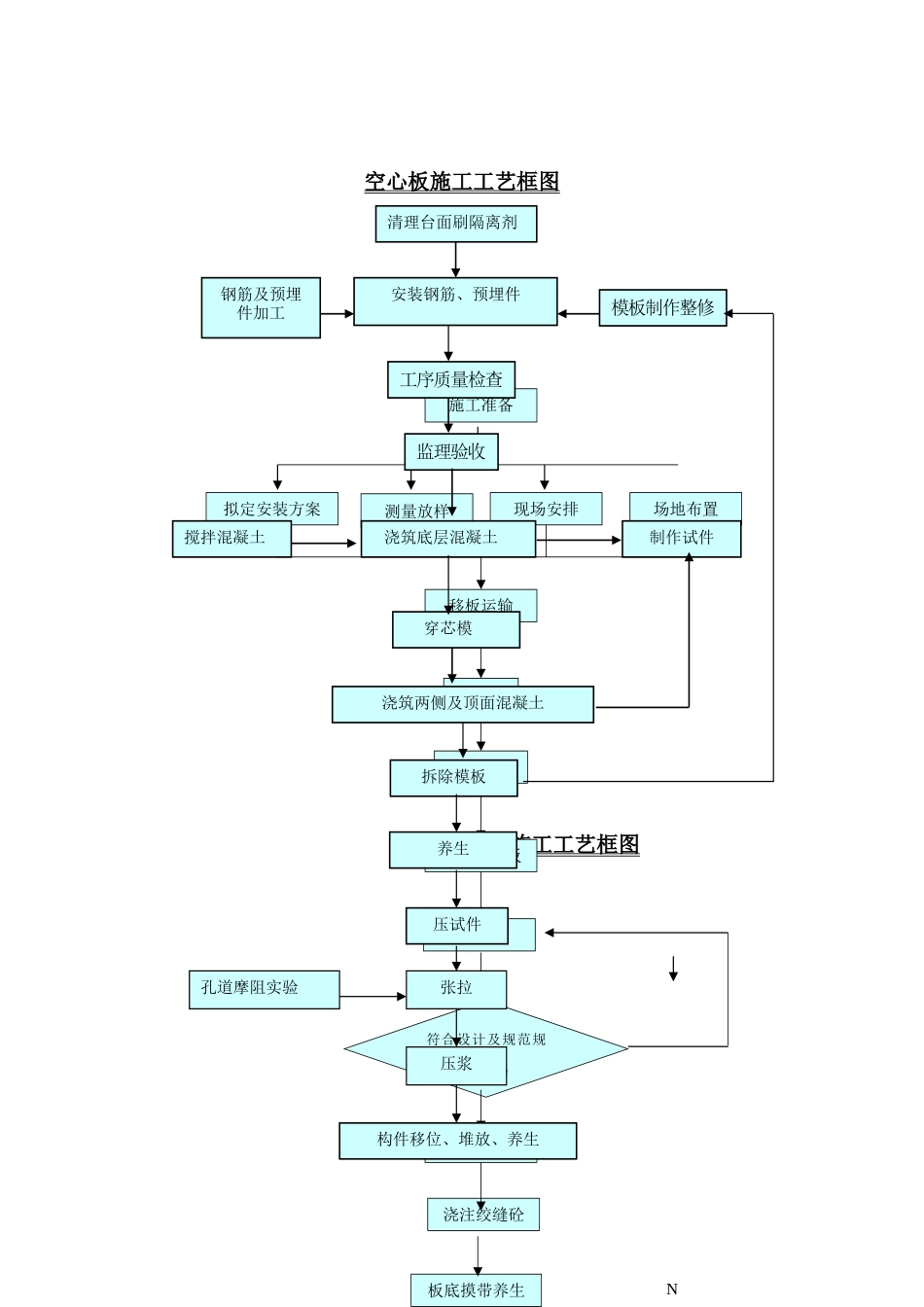

三、施工工艺1
平整场地、准备台座 为了使预制场地面积及平整度等方面满足施工规定,我们将项目部租赁的场地合理规划,填筑、碾压、整平,用 25 号混凝土在其上浇注预制平台,空心板预制平台上铺设 8mm 钢板以确保板底平整、光洁
布置钢筋按图纸所示尺寸布置并绑扎钢筋
预应力孔道定位根据设计图纸的几何数据先在坐标纸上定出孔道的位置,施工中根据坐标的孔道位置每隔 50 厘米设立一种定位筋,纵向设两道导向筋,然后将橡胶抽拔棒定位,橡胶抽拔棒接头必须严密、牢固
混凝土浇筑模板安装完毕后,经监理工程师检查模板、钢筋、橡胶抽拔棒位置并承认后,浇注底层砼
底层混凝土浇注完毕并整平后,按设计位置放置和固定芯模,再浇注剩余部分混凝土
在施工中,采用加密固定钢筋的方法避免芯模上浮
混凝土养生、拆除模板混凝土强度达成 1-2MPa 时,即可拆除芯模
当混凝土强度达成 15-20MPa 后即可拆除侧模,凿出铰缝钢筋并开始养生
养生采用麻袋覆盖人工洒水自然养生
预应力筋张拉待混凝土强度达成设计张拉强度后,将橡胶抽拔棒抽出进行穿束
穿束前应检查锚垫板和孔道,锚垫板应位置对的,孔道内应畅通、无水份和杂物
千斤顶工作面应与限位板、锚垫板、工作锚具紧密贴合,并调节千斤顶位置,使其纵向轴线与预应力束张拉端轴线一致
预应力张拉采用张拉力与张拉伸长值双向控制进行
其张拉次序为:0→初应力 10%σk→100%σk(持荷 2 分钟)→(锚固)张拉时应两端对称同时张拉,在张拉过程中做好原始统计,张拉结束后测量预应力束的伸长值,并与理论伸长值比较,伸长量偏差应不大于 5%,同时测量梁体起拱度
在预应力筋张拉时,每束钢绞线断丝、滑丝数量不
