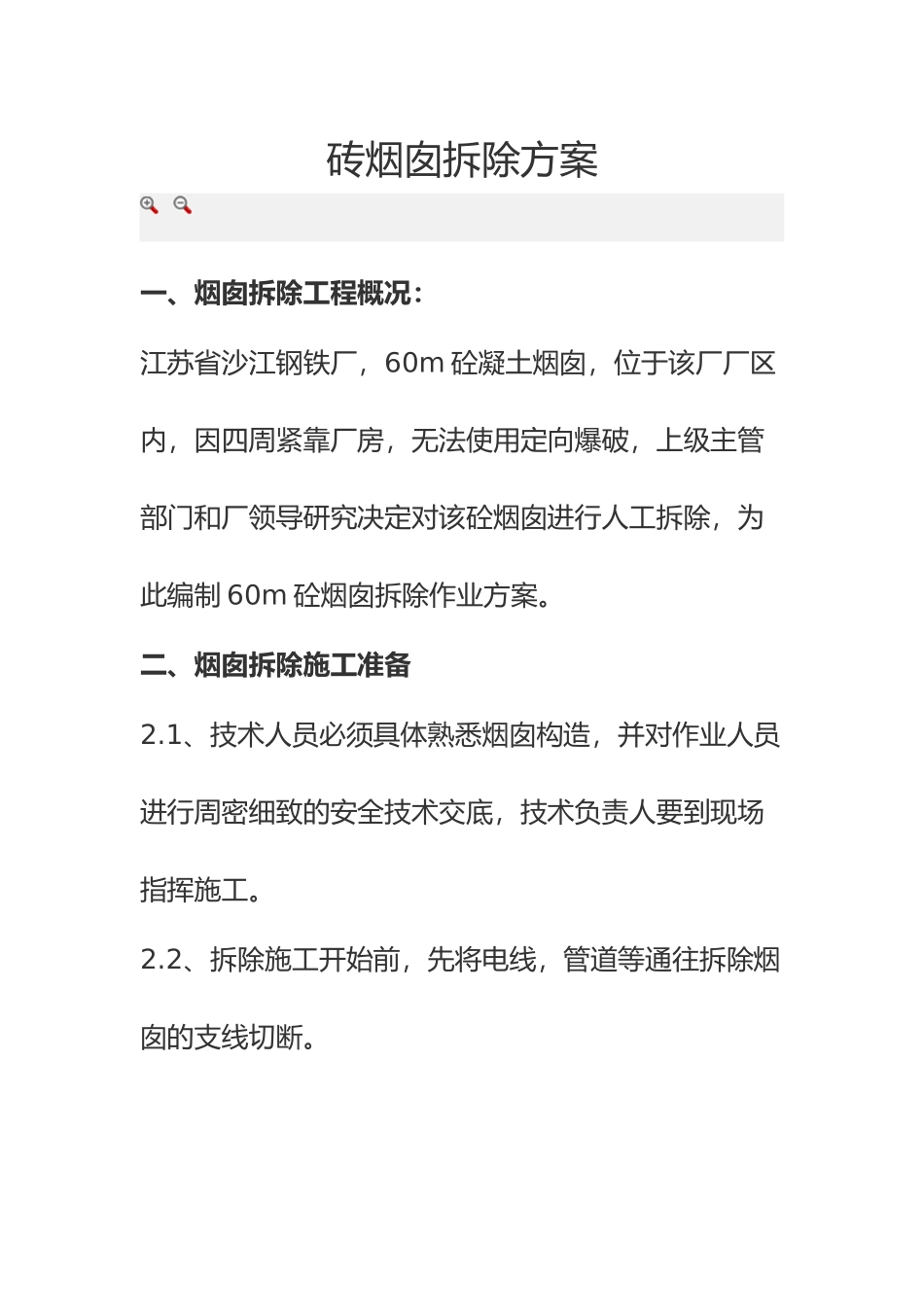

砖烟囱拆除方案 一、烟囱拆除工程概况:江苏省沙江钢铁厂,60m 砼凝土烟囱,位于该厂厂区内,因四周紧靠厂房,无法使用定向爆破,上级主管部门和厂领导研究决定对该砼烟囱进行人工拆除,为此编制 60m 砼烟囱拆除作业方案

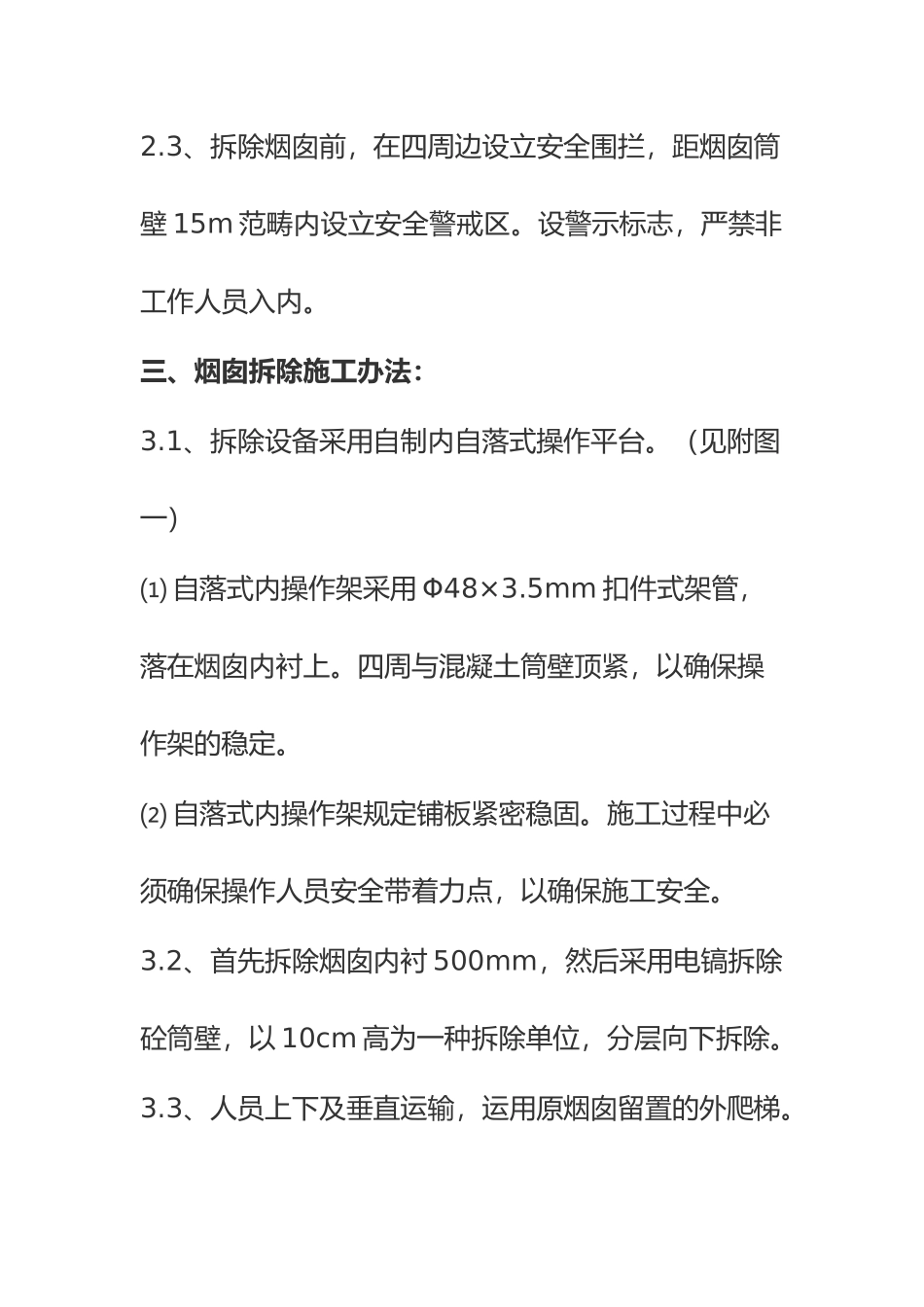

二、烟囱拆除施工准备2
1、技术人员必须具体熟悉烟囱构造,并对作业人员进行周密细致的安全技术交底,技术负责人要到现场指挥施工
2、拆除施工开始前,先将电线,管道等通往拆除烟囱的支线切断
3、拆除烟囱前,在四周边设立安全围拦,距烟囱筒壁 15m 范畴内设立安全警戒区
设警示标志,严禁非工作人员入内
三、烟囱拆除施工办法:3
1、拆除设备采用自制内自落式操作平台
(见附图一)⑴ 自落式内操作架采用 Φ48×3
5mm 扣件式架管,落在烟囱内衬上
四周与混凝土筒壁顶紧,以确保操作架的稳定
⑵ 自落式内操作架规定铺板紧密稳固
施工过程中必须确保操作人员安全带着力点,以确保施工安全
2、首先拆除烟囱内衬 500mm,然后采用电镐拆除砼筒壁,以 10cm 高为一种拆除单位,分层向下拆除
3、人员上下及垂直运输,运用原烟囱留置的外爬梯
5 拆除的砼等材料通过烟囱内,白天拆除,晚上用铲车装渣,自卸汽车及时运走

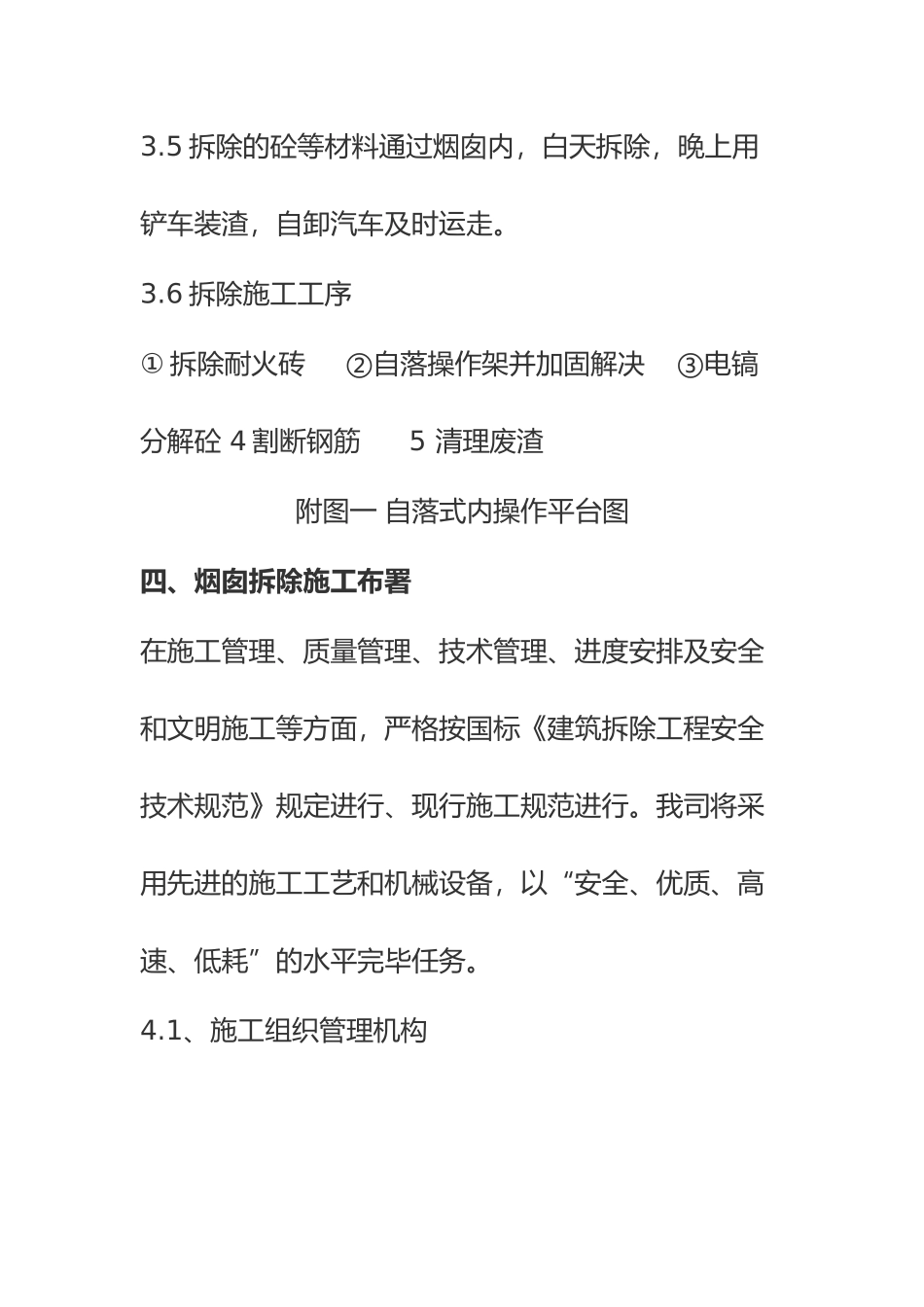

6 拆除施工工序① 拆除耐火砖 ②自落操作架并加固解决 ③电镐分解砼 4 割断钢筋 5 清理废渣附图一 自落式内操作平台图四、烟囱拆除施工布署在施工管理、质量管理、技术管理、进度安排及安全和文明施工等方面,严格按国标《建筑拆除工程安全技术规范》规定进行、现行施工规范进行
我司将采用先进的施工工艺和机械设备,以“安全、优质、高速、低耗”的水平完毕任务
1、施工组织管理机构根据工程的特点,设立烟囱拆除项目部,选派施工经验丰富的优秀项目经理,采用项目法施工,在公司的直接组织领导下,人、财、物予以充足确保,在项目经理的领导下,由施工技术、安全、质量、物
