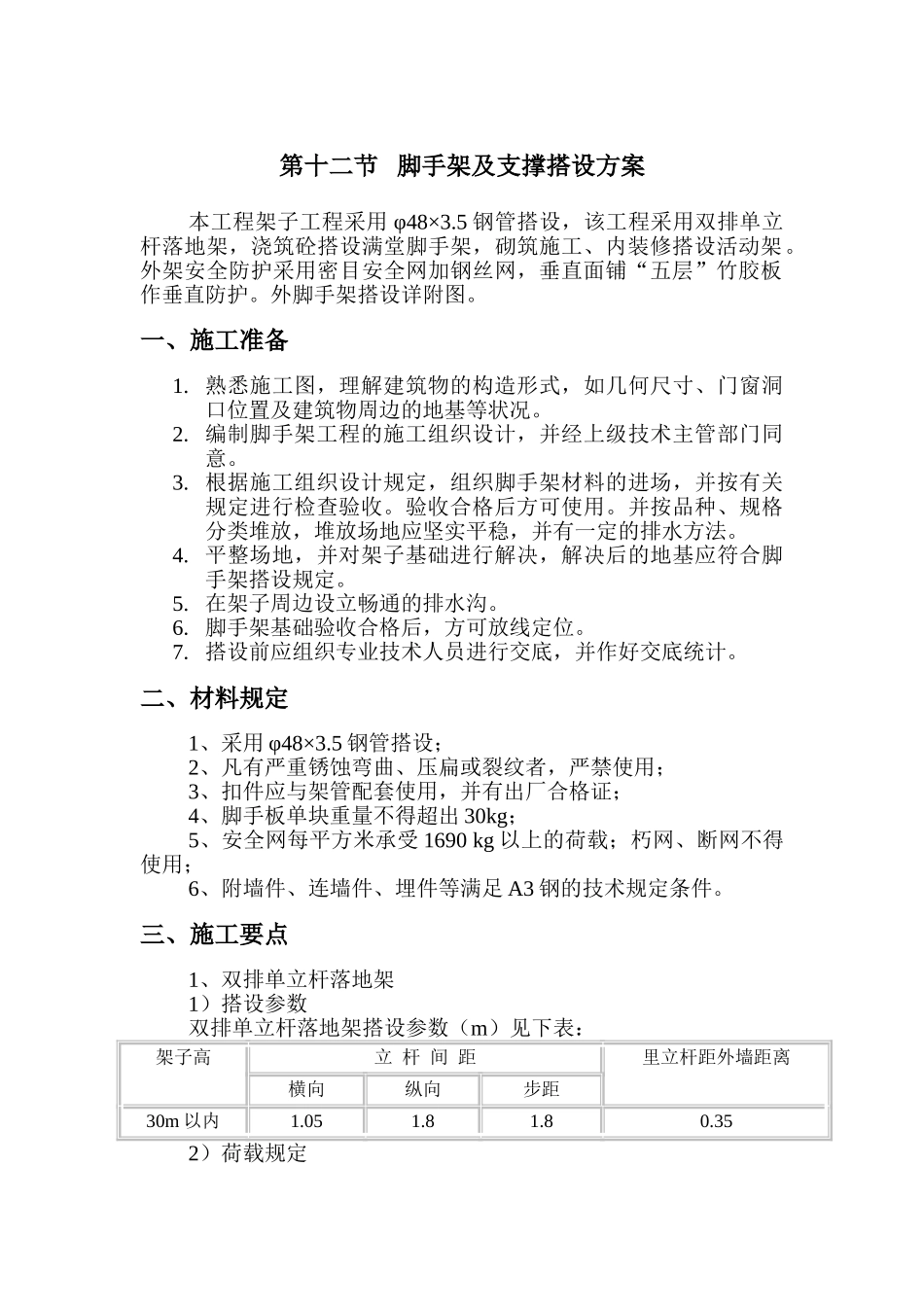

第十二节 脚手架及支撑搭设方案本工程架子工程采用 φ48×3
5 钢管搭设,该工程采用双排单立杆落地架,浇筑砼搭设满堂脚手架,砌筑施工、内装修搭设活动架
外架安全防护采用密目安全网加钢丝网,垂直面铺“五层”竹胶板作垂直防护
外脚手架搭设详附图
一、施工准备1
熟悉施工图,理解建筑物的构造形式,如几何尺寸、门窗洞口位置及建筑物周边的地基等状况
编制脚手架工程的施工组织设计,并经上级技术主管部门同意
根据施工组织设计规定,组织脚手架材料的进场,并按有关规定进行检查验收
验收合格后方可使用
并按品种、规格分类堆放,堆放场地应坚实平稳,并有一定的排水方法
平整场地,并对架子基础进行解决,解决后的地基应符合脚手架搭设规定
在架子周边设立畅通的排水沟
脚手架基础验收合格后,方可放线定位
搭设前应组织专业技术人员进行交底,并作好交底统计
二、材料规定1、采用 φ48×3
5 钢管搭设;2、凡有严重锈蚀弯曲、压扁或裂纹者,严禁使用;3、扣件应与架管配套使用,并有出厂合格证;4、脚手板单块重量不得超出 30kg;5、安全网每平方米承受 1690 kg 以上的荷载;朽网、断网不得使用;6、附墙件、连墙件、埋件等满足 A3 钢的技术规定条件
三、施工要点1、双排单立杆落地架1)搭设参数双排单立杆落地架搭设参数(m)见下表:架子高立 杆 间 距里立杆距外墙距离横向纵向步距30m 以内1
352)荷载规定1) 主体构造施工,每步架上的荷载不超出 270kg/m2
装修阶段每步架上荷载不超出 200kg/m2,同时,操作层最少间隔三步架
2) 扣件紧固力要达成 70N

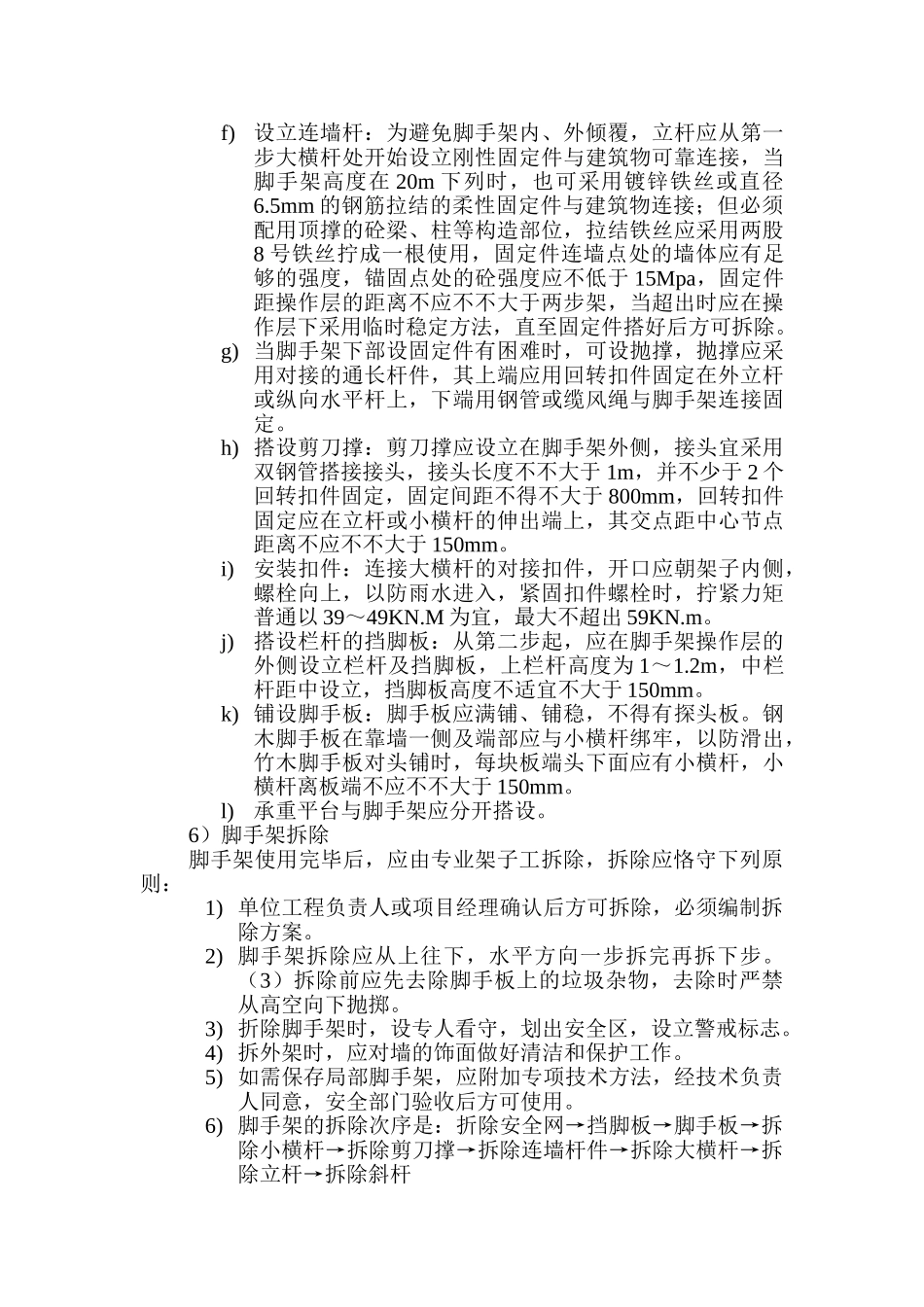

3)脚手架搭设次序:土方回填→地基解决→安放垫木、底座→竖立杆同时安扫地杆→搭设水平杆→搭设剪刀撑→铺脚手板→安踢脚板及栏杆→挂安全网4)脚手架基础规定由于本工程外脚手架均置
