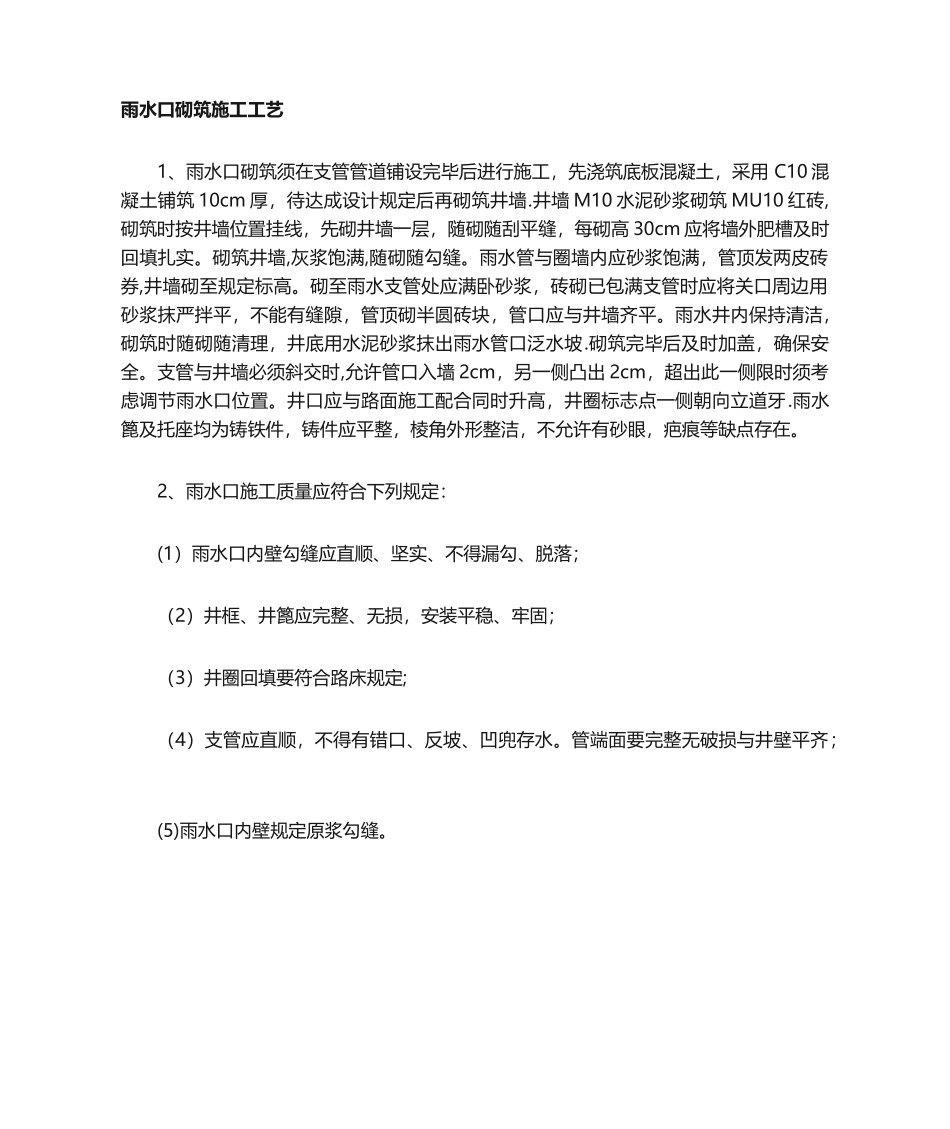

雨水口砌筑施工工艺1、雨水口砌筑须在支管管道铺设完毕后进行施工,先浇筑底板混凝土,采用 C10 混凝土铺筑 10cm 厚,待达成设计规定后再砌筑井墙.井墙 M10 水泥砂浆砌筑 MU10 红砖,砌筑时按井墙位置挂线,先砌井墙一层,随砌随刮平缝,每砌高 30cm 应将墙外肥槽及时回填扎实。砌筑井墙,灰浆饱满,随砌随勾缝。雨水管与圈墙内应砂浆饱满,管顶发两皮砖券,井墙砌至规定标高。砌至雨水支管处应满卧砂浆,砖砌已包满支管时应将关口周边用砂浆抹严拌平,不能有缝隙,管顶砌半圆砖块,管口应与井墙齐平。雨水井内保持清洁,砌筑时随砌随清理,井底用水泥砂浆抹出雨水管口泛水坡.砌筑完毕后及时加盖,确保安全。支管与井墙必须斜交时,允许管口入墙 2cm,另一侧凸出 2cm,超出此一侧限时须考虑调节雨水口位置。井口应与路面施工配合同时升高,井圈标志点一侧朝向立道牙.雨水篦及托座均为铸铁件,铸件应平整,棱角外形整洁,不允许有砂眼,疤痕等缺点存在。 2、雨水口施工质量应符合下列规定: (1)雨水口内壁勾缝应直顺、坚实、不得漏勾、脱落; (2)井框、井篦应完整、无损,安装平稳、牢固; (3)井圈回填要符合路床规定; (4)支管应直顺,不得有错口、反坡、凹兜存水。管端面要完整无破损与井壁平齐; (5)雨水口内壁规定原浆勾缝。
