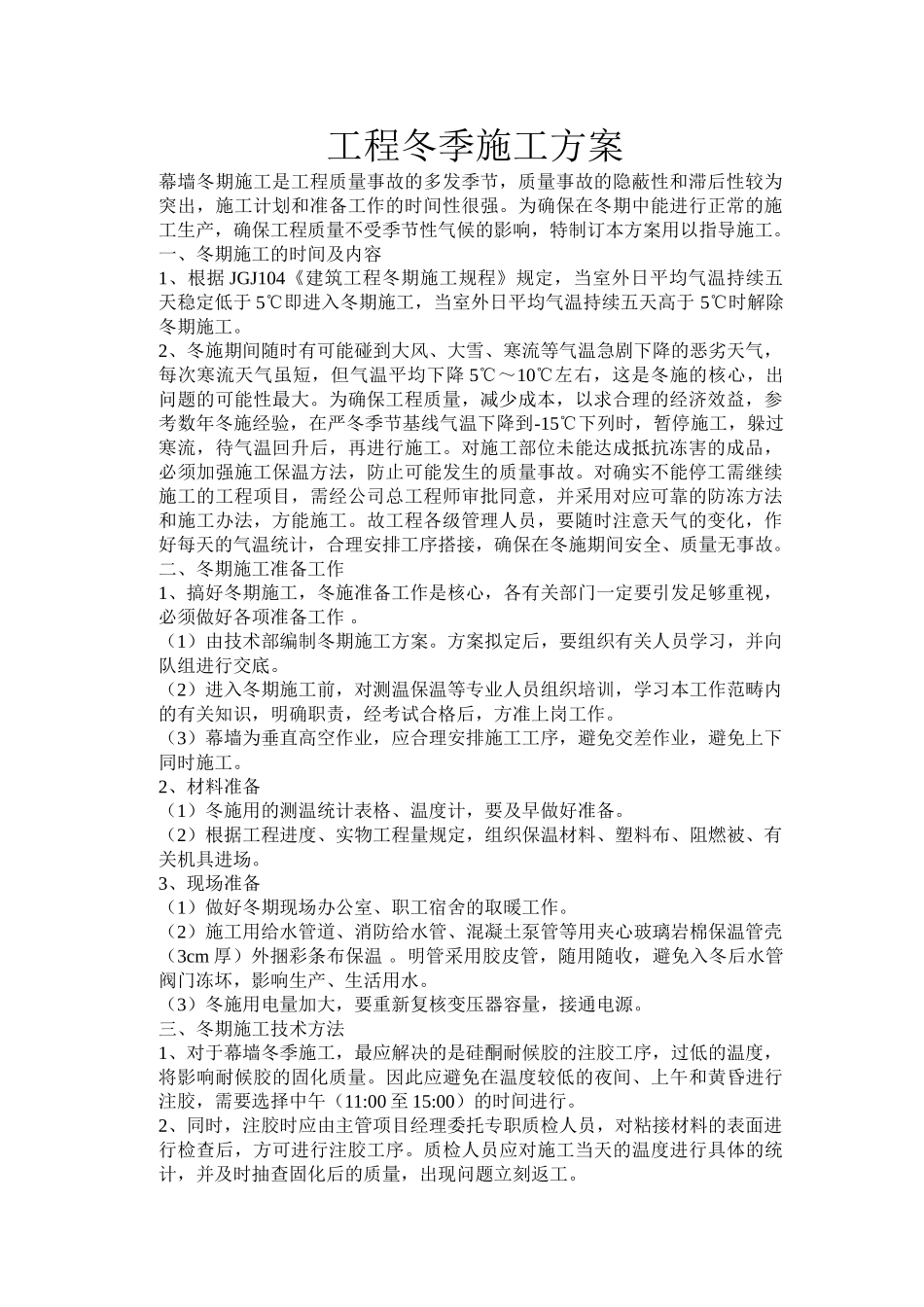

工程冬季施工方案 幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。为确保在冬期中能进行正常的施工生产,确保工程质量不受季节性气候的影响,特制订本方案用以指导施工。一、冬期施工的时间及内容1、根据 JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温持续五天稳定低于 5℃即进入冬期施工,当室外日平均气温持续五天高于 5℃时解除冬期施工。2、冬施期间随时有可能碰到大风、大雪、寒流等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降 5℃~10℃左右,这是冬施的核心,出问题的可能性最大。为确保工程质量,减少成本,以求合理的经济效益,参考数年冬施经验,在严冬季节基线气温下降到-15℃下列时,暂停施工,躲过寒流,待气温回升后,再进行施工。对施工部位未能达成抵抗冻害的成品,必须加强施工保温方法,防止可能发生的质量事故。对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采用对应可靠的防冻方法和施工办法,方能施工。故工程各级管理人员,要随时注意天气的变化,作好每天的气温统计,合理安排工序搭接,确保在冬施期间安全、质量无事故。二、冬期施工准备工作1、搞好冬期施工,冬施准备工作是核心,各有关部门一定要引发足够重视,必须做好各项准备工作 。(1)由技术部编制冬期施工方案。方案拟定后,要组织有关人员学习,并向队组进行交底。(2)进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范畴内的有关知识,明确职责,经考试合格后,方准上岗工作。(3)幕墙为垂直高空作业,应合理安排施工工序,避免交差作业,避免上下同时施工。2、材料准备(1)冬施用的测温统计表格、温度计,要及早做好准备。(2)根据工程进度、实物工程量规定,组织保温材料、塑料布、阻燃被、有关机具进场。3、现场准备(1)做好冬期现场办公室、职工宿舍的取暖工作。(2)施工用给水管道、消防给水管、混凝土泵管等用夹心玻璃岩棉保温管壳(3cm 厚)外捆彩条布保温 。明管采用胶皮管,随用随收,避免入冬后水管阀门冻坏,影响生产、生活用水。(3)冬施用电量加大,要重新复核变压器容量,接通电源。三、冬期施工技术方法1、对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低的温度,将影响耐候胶的固化质量。因此应避免在温度较低的夜间、上午和黄昏进行注胶,需要选择中午(11:00 至 15:00)的时间进行。2、...
