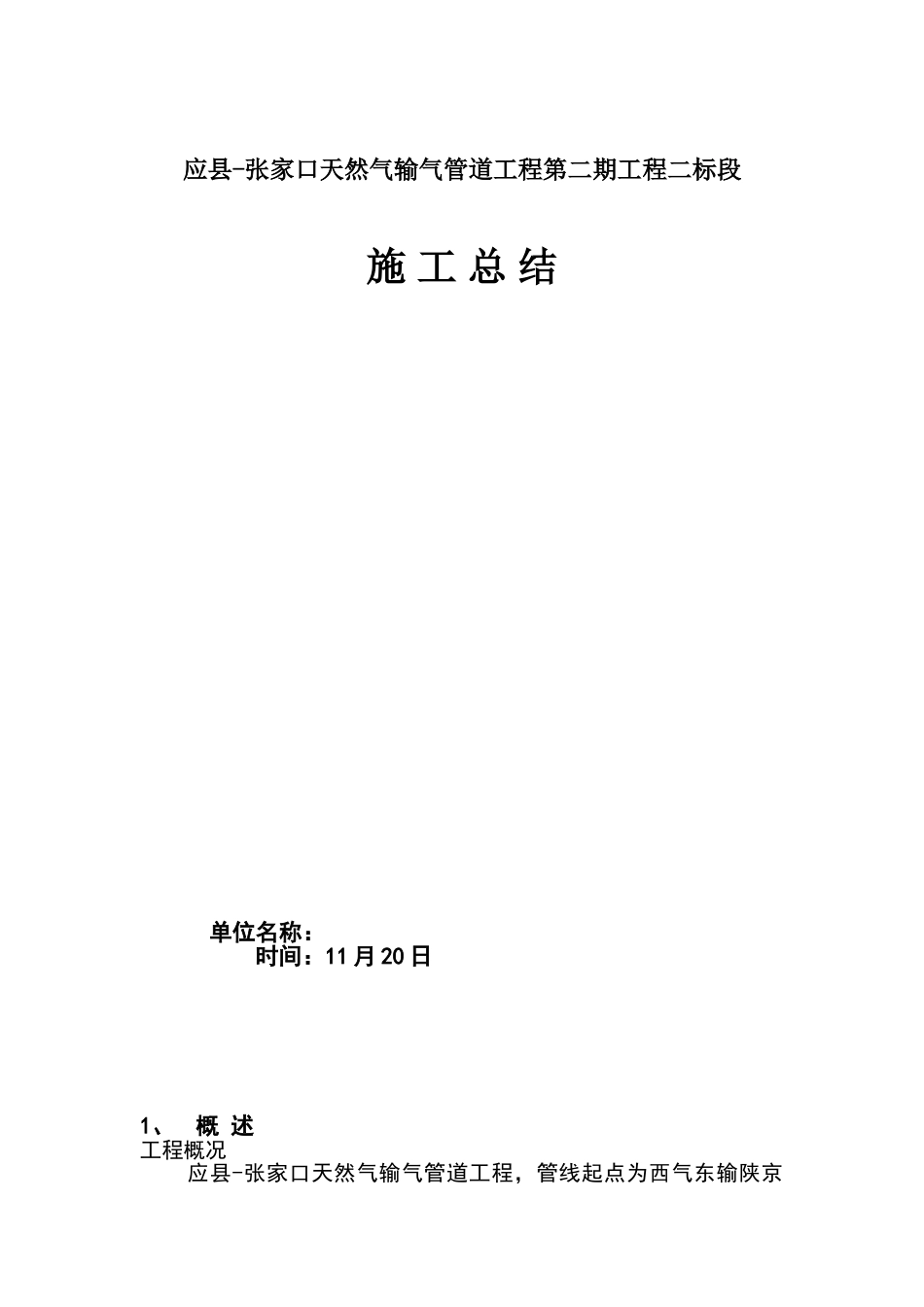

应县-张家口天然气输气管道工程第二期工程二标段施 工 总 结单位名称: 时间:11 月 20 日1、概 述工程概况应县-张家口天然气输气管道工程,管线起点为西气东输陕京一线应县加压站,路过山西朔州市、大同县、阳原县、宣化县,终点为张家口市东山产业集聚区园区内,管道线路全长 283km,管径,管线材质采用 L415 螺旋缝双面埋弧焊钢管,输气规模为 12 亿立方米/年
工程竣工后,引入天然气张家口市将以天然气替代煤炭,改善张家口市的能源构造,对加紧张家口市的清洁工业发展,改善张家口市空气环境质量和北京上游的环境质量含有重大的意义,为张家口市提高都市形象,提高人民生活质量,增进经济发展和构建和谐社会起到主动的推动作用
本标段从 1#阀室到 2#阀室,沿线地貌单元为山前冲洪积平原,地形平坦开阔,局部地段有波状起伏
管线沿线重要耕地、林地和烟碱地
重要种植玉米、高粱、土豆、西瓜等;林地重要为柏树和杨树,局部通过少量行树;线路所经地区位于山西省朔州市应县、怀仁县及大同市大同县
位于中纬度偏北地区的大陆内部,大陆性强,是半干旱大陆性季风气候
重要特性是:低温干燥、冬长夏短、风沙大、降水少而集中、干旱、风灾、冰雹、霜冻、洪涝等灾害性天气时有发生,地貌以冲洪积平原为主,岩土重要为冲洪积粉土及卵砾石
施工概况 工程开工日期为 2 月 28 日,竣工日期为 11 月 17 日,已完毕合同规定的全部内容
本工程施工重要以机械为主,人工为辅,从扫线、布管到管沟开挖、下管、回填全部采用挖掘机作业,配合人工;焊接采用大型移动电站,直管段对口全部使用内对口器,机械化程度较高
施工组织及分工和重要实物工程量针对本工程的状况,成立了“应县-张家口天然气输气管道工程项目经理部”,全方面负责本工程的组织、指挥及协调、管理、监督工作,并选派含有丰富施工经验的管道安装队伍承当此项工程的施工

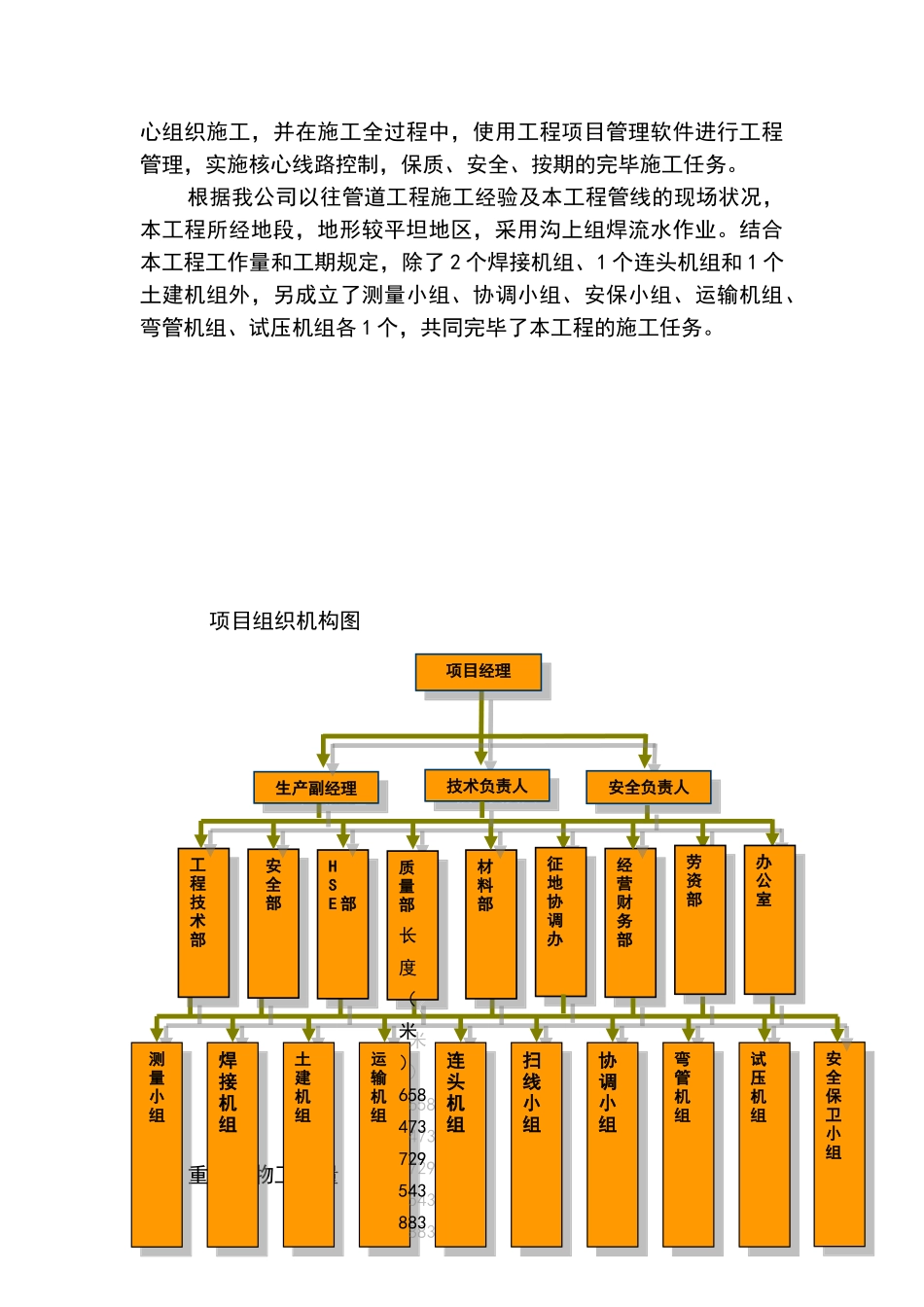

建立健全质量确保管理体系
