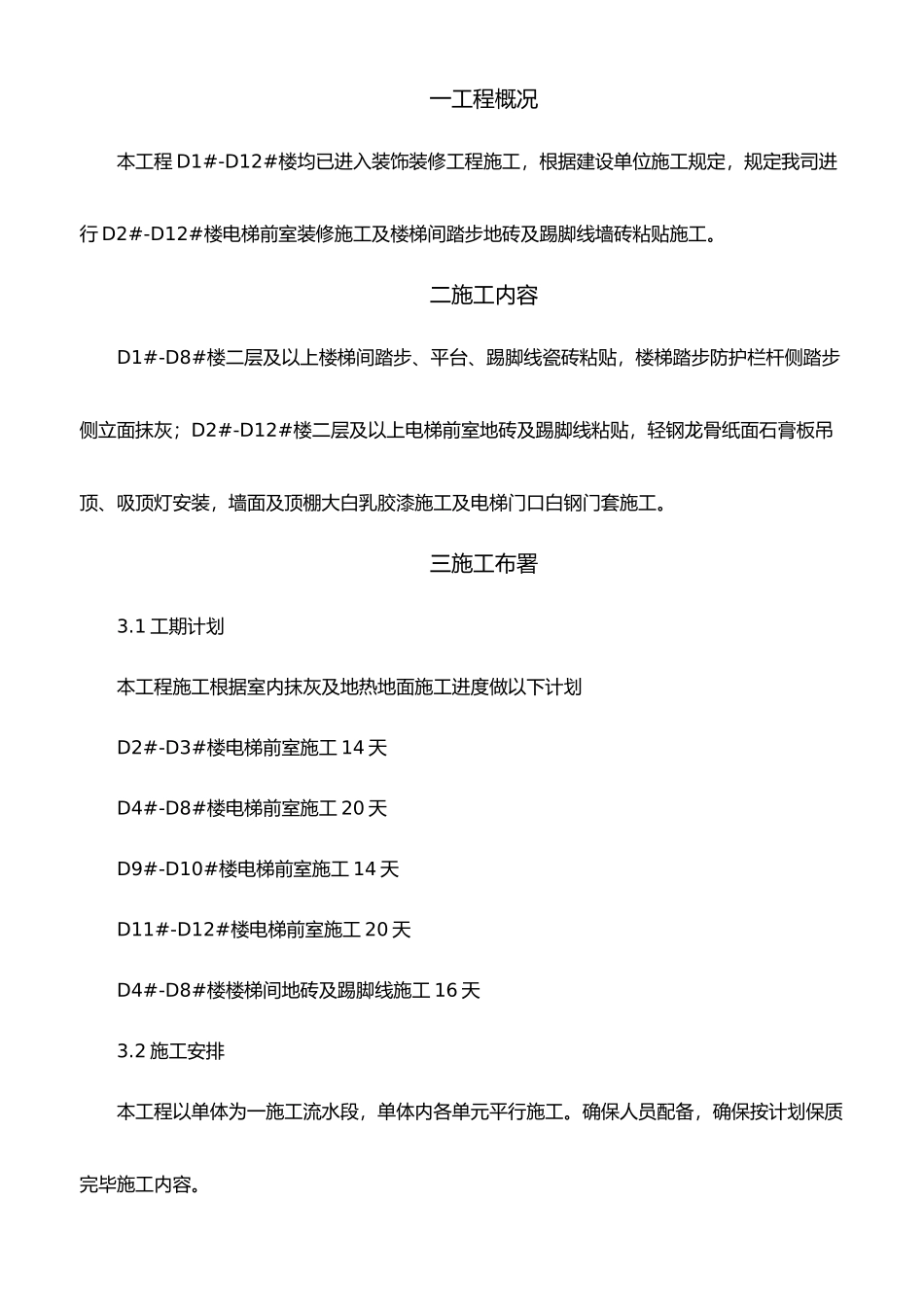

一工程概况本工程 D1#-D12#楼均已进入装饰装修工程施工,根据建设单位施工规定,规定我司进行 D2#-D12#楼电梯前室装修施工及楼梯间踏步地砖及踢脚线墙砖粘贴施工
二施工内容D1#-D8#楼二层及以上楼梯间踏步、平台、踢脚线瓷砖粘贴,楼梯踏步防护栏杆侧踏步侧立面抹灰;D2#-D12#楼二层及以上电梯前室地砖及踢脚线粘贴,轻钢龙骨纸面石膏板吊顶、吸顶灯安装,墙面及顶棚大白乳胶漆施工及电梯门口白钢门套施工
三施工布署3
1 工期计划本工程施工根据室内抹灰及地热地面施工进度做以下计划D2#-D3#楼电梯前室施工 14 天D4#-D8#楼电梯前室施工 20 天D9#-D10#楼电梯前室施工 14 天D11#-D12#楼电梯前室施工 20 天D4#-D8#楼楼梯间地砖及踢脚线施工 16 天3
2 施工安排本工程以单体为一施工流水段,单体内各单元平行施工
确保人员配备,确保按计划保质完毕施工内容

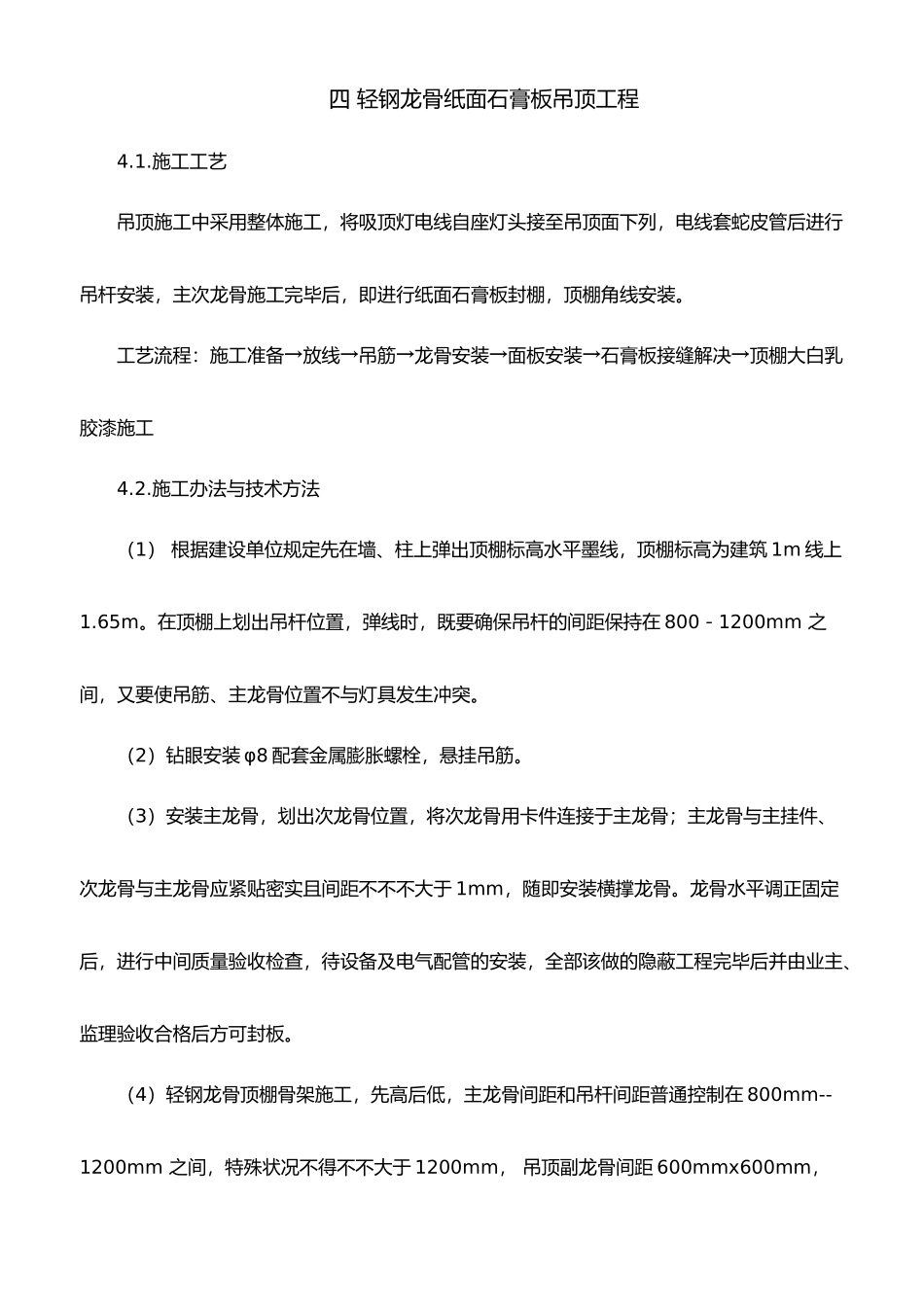

四 轻钢龙骨纸面石膏板吊顶工程4
施工工艺 吊顶施工中采用整体施工,将吸顶灯电线自座灯头接至吊顶面下列,电线套蛇皮管后进行吊杆安装,主次龙骨施工完毕后,即进行纸面石膏板封棚,顶棚角线安装
工艺流程:施工准备→放线→吊筋→龙骨安装→面板安装→石膏板接缝解决→顶棚大白乳胶漆施工4
施工办法与技术方法 (1) 根据建设单位规定先在墙、柱上弹出顶棚标高水平墨线,顶棚标高为建筑 1m 线上1
在顶棚上划出吊杆位置,弹线时,既要确保吊杆的间距保持在 800-1200mm 之间,又要使吊筋、主龙骨位置不与灯具发生冲突
(2)钻眼安装 φ8 配套金属膨胀螺栓,悬挂吊筋
(3)安装主龙骨,划出次龙骨位置,将次龙骨用卡件连接于主龙骨;主龙骨与主挂件、次龙骨与主龙骨应紧贴密实且间距不不不大于 1mm,随即安装横撑龙骨

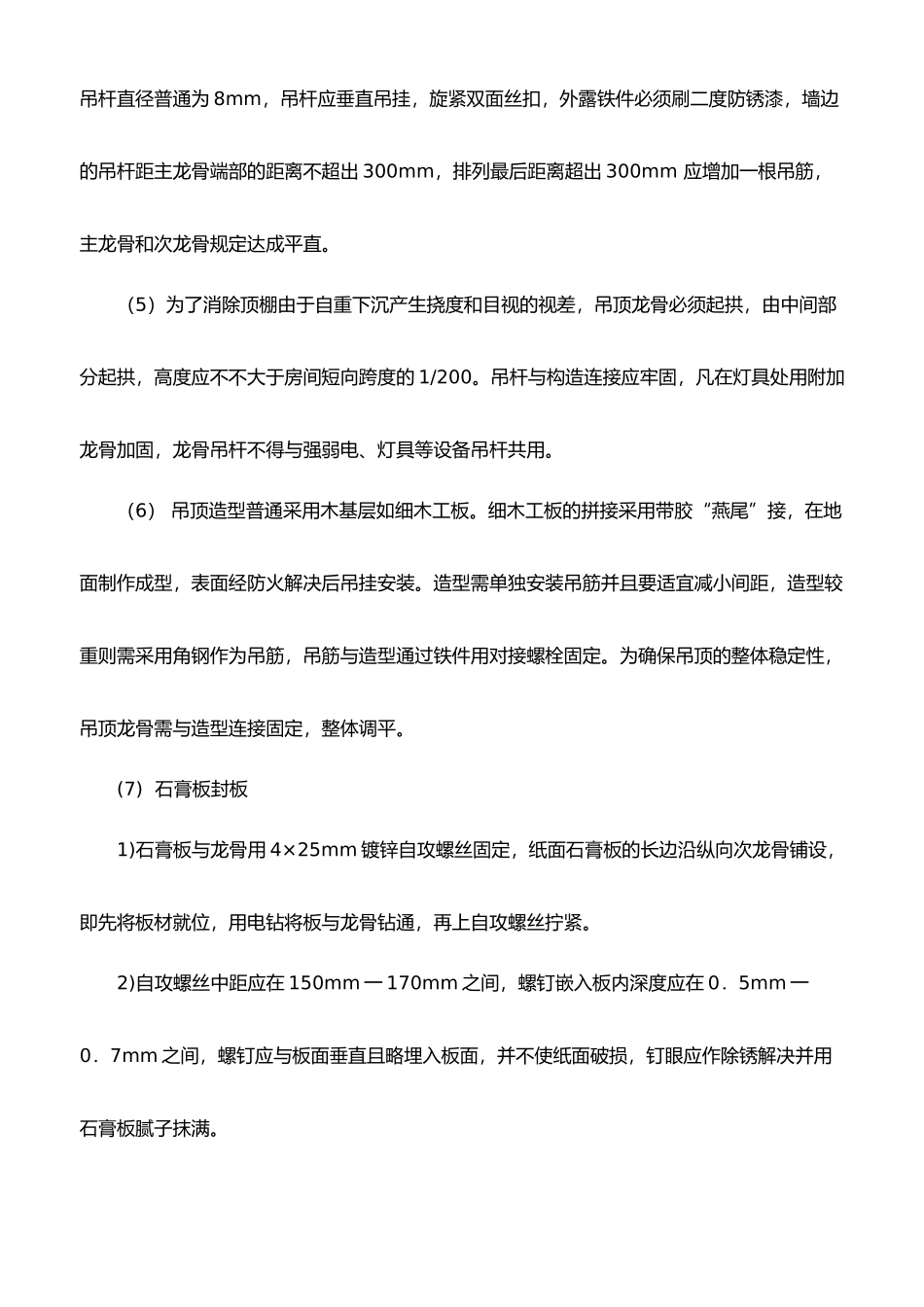

龙骨水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该
