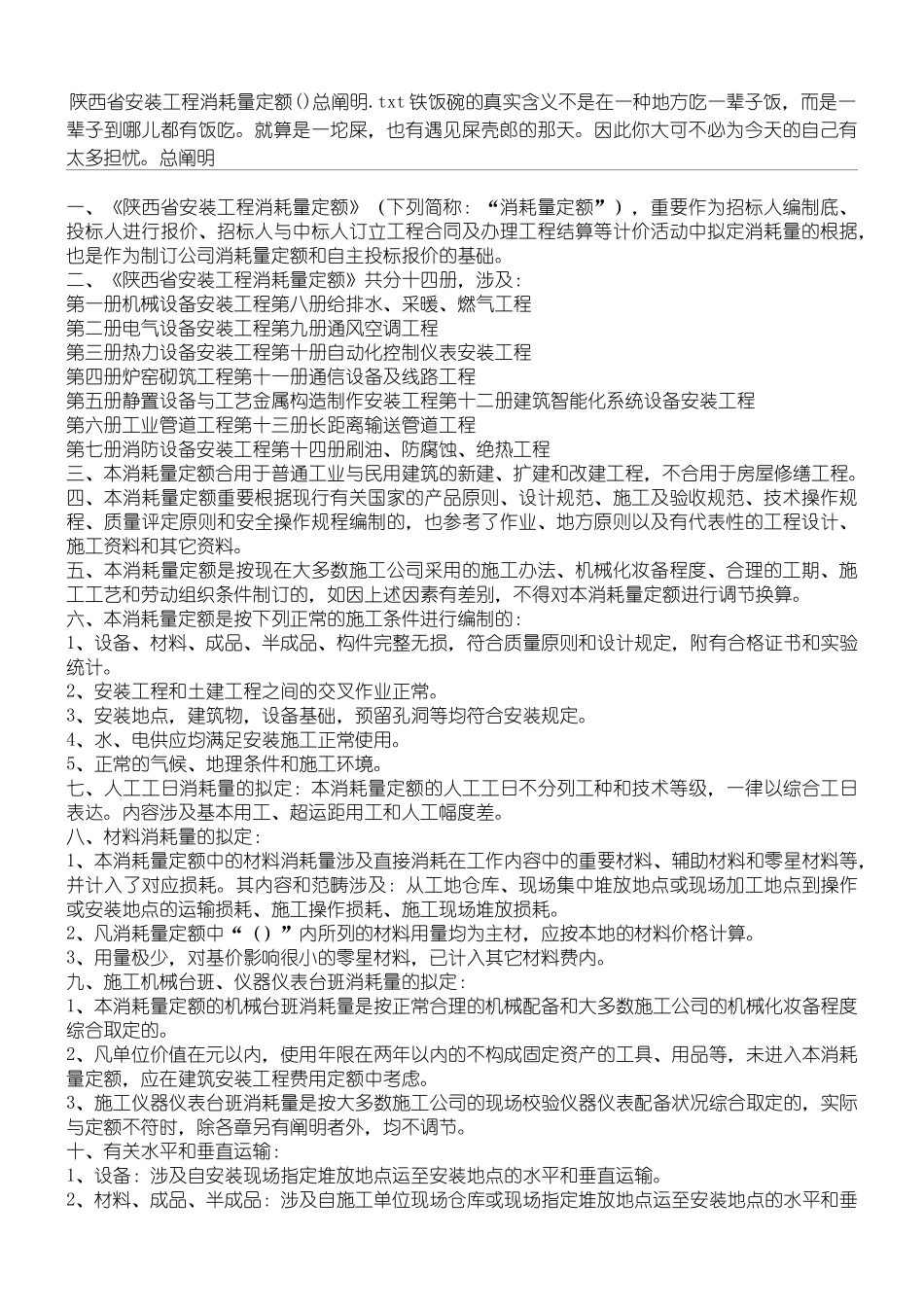

总阐明一、《陕西省安装工程消耗量定额》(下列简称:“消耗量定额”),重要作为招标人编制底、投标人进行报价、招标人与中标人订立工程合同及办理工程结算等计价活动中拟定消耗量的根据,也是作为制订公司消耗量定额和自主投标报价的基础
二、《陕西省安装工程消耗量定额》共分十四册,涉及:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通信设备及线路工程第五册静置设备与工艺金属构造制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额合用于普通工业与民用建筑的新建、扩建和改建工程,不合用于房屋修缮工程
四、本消耗量定额重要根据现行有关国家的产品原则、设计规范、施工及验收规范、技术操作规程、质量评定原则和安全操作规程编制的,也参考了作业、地方原则以及有代表性的工程设计、施工资料和其它资料
五、本消耗量定额是按现在大多数施工公司采用的施工办法、机械化妆备程度、合理的工期、施工工艺和劳动组织条件制订的,如因上述因素有差别,不得对本消耗量定额进行调节换算
六、本消耗量定额是按下列正常的施工条件进行编制的:1、设备、材料、成品、半成品、构件完整无损,符合质量原则和设计规定,附有合格证书和实验统计
2、安装工程和土建工程之间的交叉作业正常
3、安装地点,建筑物,设备基础,预留孔洞等均符合安装规定
4、水、电供应均满足安装施工正常使用
5、正常的气候、地理条件和施工环境
七、人工工日消耗量的拟定:本消耗
