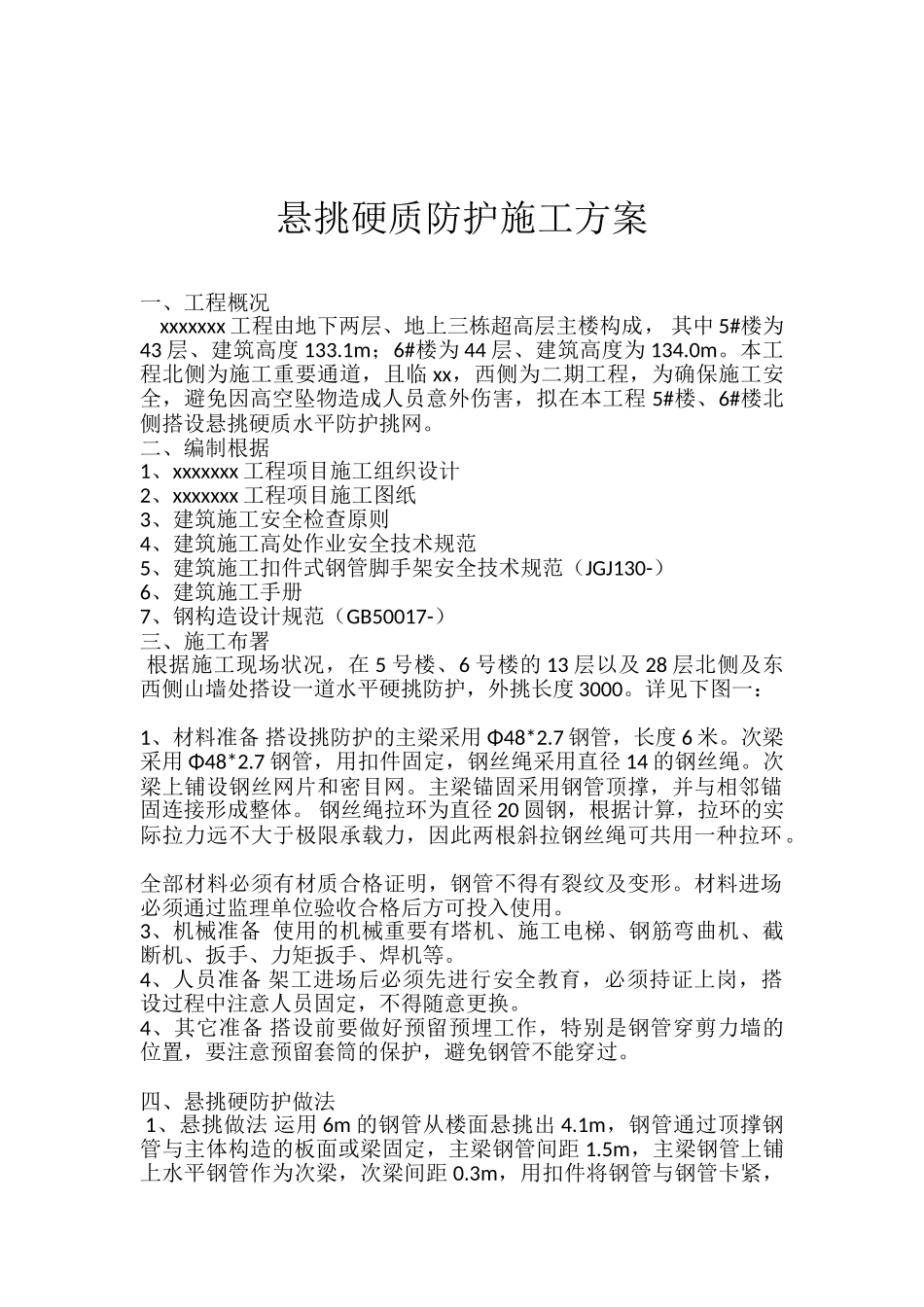

悬挑硬质防护施工方案一、工程概况 xxxxxxx 工程由地下两层、地上三栋超高层主楼构成, 其中 5#楼为43 层、建筑高度 133
1m;6#楼为 44 层、建筑高度为 134
本工程北侧为施工重要通道,且临 xx,西侧为二期工程,为确保施工安全,避免因高空坠物造成人员意外伤害,拟在本工程 5#楼、6#楼北侧搭设悬挑硬质水平防护挑网
二、编制根据 1、xxxxxxx 工程项目施工组织设计 2、xxxxxxx 工程项目施工图纸 3、建筑施工安全检查原则 4、建筑施工高处作业安全技术规范5、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-) 6、建筑施工手册 7、钢构造设计规范(GB50017-) 三、施工布署 根据施工现场状况,在 5 号楼、6 号楼的 13 层以及 28 层北侧及东西侧山墙处搭设一道水平硬挑防护,外挑长度 3000

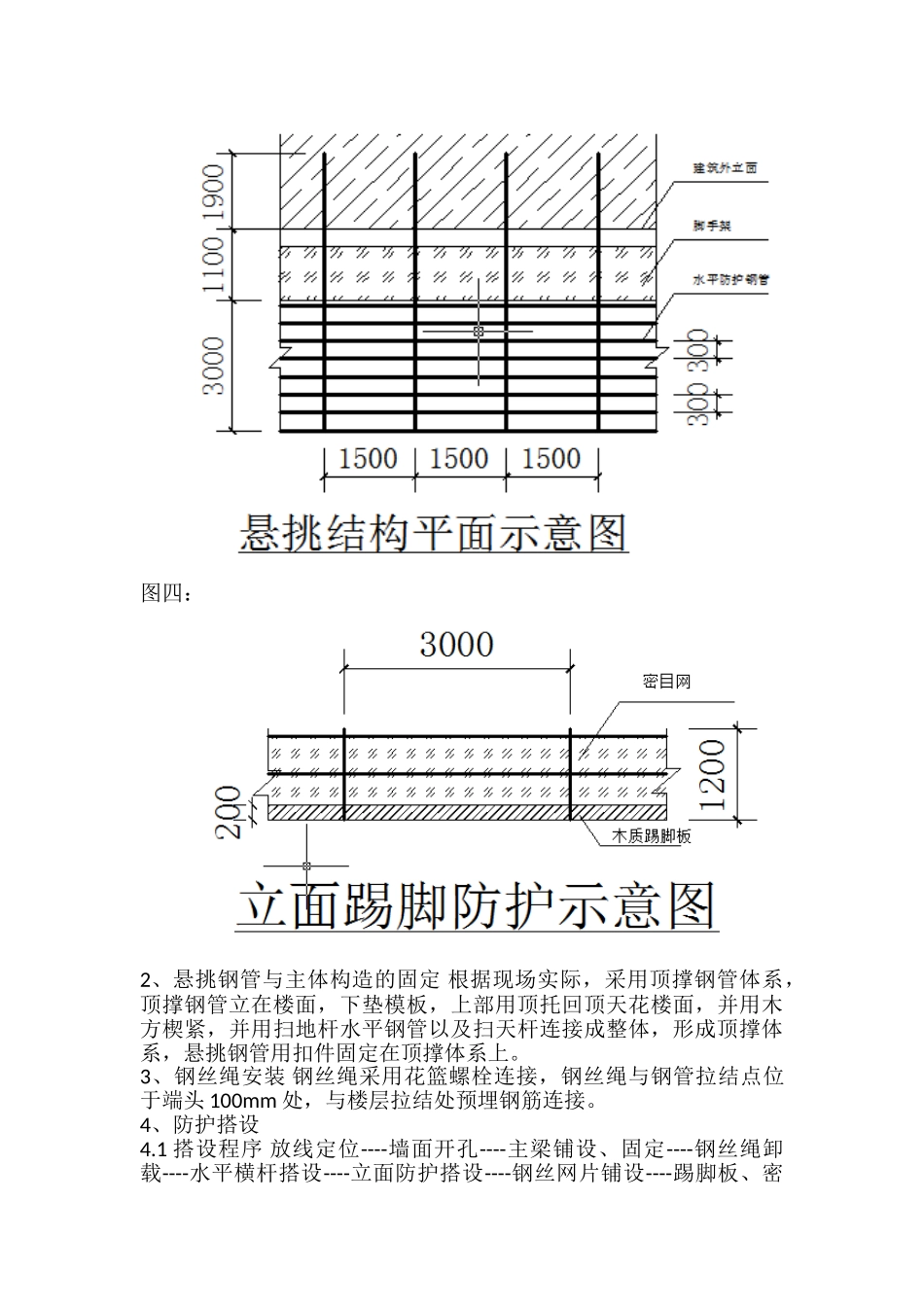

详见下图一:1、材料准备 搭设挑防护的主梁采用 Φ48*2
7 钢管,长度 6 米
次梁采用 Φ48*2
7 钢管,用扣件固定,钢丝绳采用直径 14 的钢丝绳
次梁上铺设钢丝网片和密目网
主梁锚固采用钢管顶撑,并与相邻锚固连接形成整体
钢丝绳拉环为直径 20 圆钢,根据计算,拉环的实际拉力远不大于极限承载力,因此两根斜拉钢丝绳可共用一种拉环
全部材料必须有材质合格证明,钢管不得有裂纹及变形
材料进场必须通过监理单位验收合格后方可投入使用
3、机械准备 使用的机械重要有塔机、施工电梯、钢筋弯曲机、截断机、扳手、力矩扳手、焊机等
4、人员准备 架工进场后必须先进行安全教育,必须持证上岗,搭设过程中注意人员固定,不得随意更换
4、其它准备 搭设前要做好预留预埋工作,特别是钢管穿剪力墙的位置,要注意预留套筒的保护,避免钢管不能穿过
四、悬挑硬防护做法 1、悬挑做法 运用 6m 的钢管从楼面悬挑出 4
1m,钢管通过顶撑钢管与主体构造
