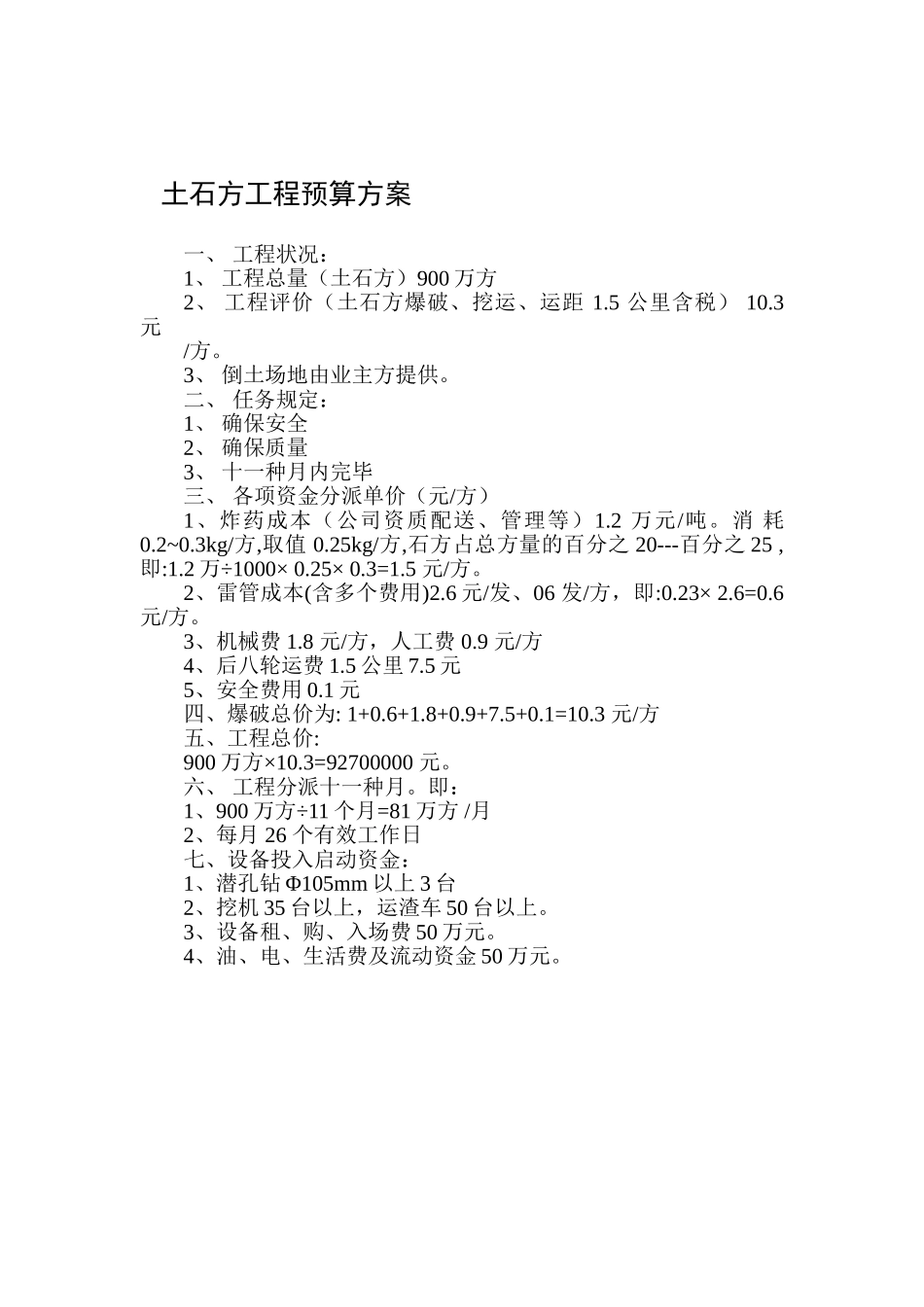

土石方工程预算方案一、 工程状况: 1、 工程总量(土石方)900 万方2、 工程评价(土石方爆破、挖运、运距 1
5 公里含税) 10
3、 倒土场地由业主方提供
二、 任务规定: 1、 确保安全 2、 确保质量 3、 十一种月内完毕 三、 各项资金分派单价(元/方)1、炸药成本(公司资质配送、管理等)1
2 万元/吨
3kg/方,取值 0
25kg/方,石方占总方量的百分之 20---百分之 25 ,即:1
2 万÷1000× 0
2、雷管成本(含多个费用)2
6 元/发、06 发/方,即:0
3、机械费 1
8 元/方,人工费 0
9 元/方 4、后八轮运费 1
5 公里 7
5 元5、安全费用 0
1 元四、爆破总价为: 1+0
3 元/方 五、工程总价: 900 万方×10
3=92700000 元
六、 工程分派十一种月

即: 1、900 万方÷11 个月=81 万方 /月 2、每月 26 个有效工作日 七、设备投入启动资金:1、潜孔钻 Φ105mm 以上 3 台2、挖机 35 台以上,运渣车 50 台以上
3、设备租、购、入场费 50 万元
4、油、电、生活费及流动资金 50 万元

PC2902沃尔沃PC46010日立神钢累计后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1红岩后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1同力后八轮1奥龙后八轮1奥龙后八轮1奥龙后八轮1奥龙后八轮1奥龙1、成立专门的周边环境协调小组,由项目经
