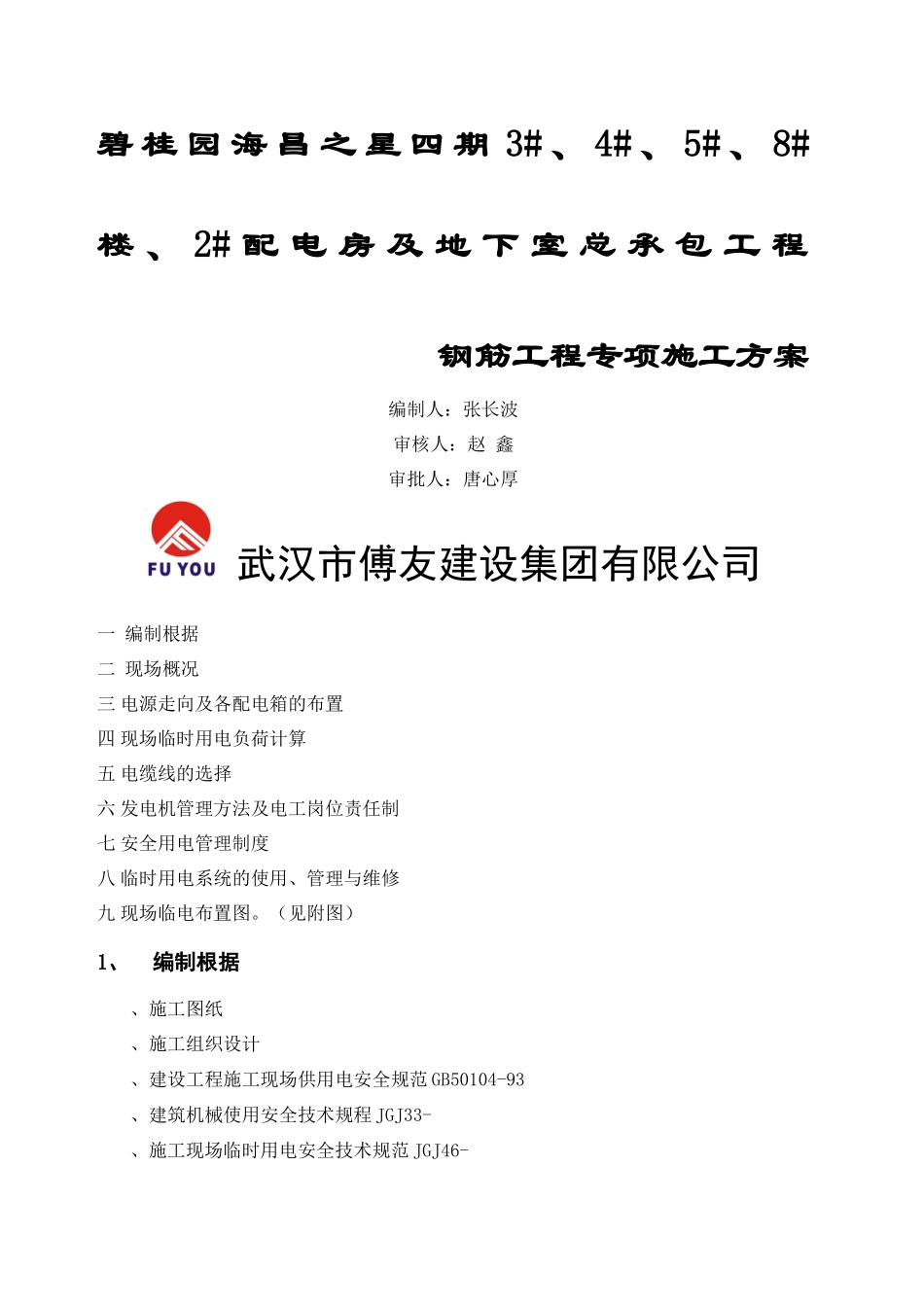

临 时 发 电 机 用 电 方 案 Prepared on 22 November 碧 桂 园 海 昌 之 星 四 期 3# 、 4# 、 5# 、 8#楼 、 2# 配 电 房 及 地 下 室 总 承 包 工 程钢筋工程专项施工方案编制人:张长波 审核人:赵 鑫审批人:唐心厚 武汉市傅友建设集团有限公司 一 编制根据 二 现场概况 三 电源走向及各配电箱的布置 四 现场临时用电负荷计算 五 电缆线的选择 六 发电机管理方法及电工岗位责任制 七 安全用电管理制度 八 临时用电系统的使用、管理与维修 九 现场临电布置图。(见附图)1、编制根据、施工图纸、施工组织设计、建设工程施工现场供用电安全规范 GB50104-93、建筑机械使用安全技术规程 JGJ33-、施工现场临时用电安全技术规范 JGJ46-、建筑施工安全检查原则 JGJ59-2、 现场概况:本方案涉及 4 栋住宅楼(3#/4#/5#/8#楼及联体地下室)构成。工程地点位于金银潭大道以南,宏图大道以西。本工程构造形式为剪力墙构造,地上 11~34 层;地下 1 层;建筑高度约 35~;原则层层高 ;总建筑面积约 6 万平方米;由于建设单位仅提前一处总配电箱供现场施工,所承受负荷远远不够现场施工使用。3、 电源走向及各配电箱的布置 、配电箱①配电箱、开关箱应设立在负荷相对集中的场合。②配电系统设立移动电站(一级总箱)、分派电箱(二级配电箱)及分级配电(三级专用箱)。③动力配电箱与照明箱分别配备,犹如设在同一箱内,动力和照明分路设立。④开关箱应有末级分派电箱配电,分派电箱与开关箱的距离不得超出 30m,开关箱与其控制的固定式用电设备的水平距离不适宜超出 3m。⑤开关箱和配电箱均应装在干燥、通风及常温的场合,不得装设在有严重损坏作用的瓦丝、蒸汽、液体等介质中,且不易受外来固体物撞击,强烈振动,液体侵蚀及热源烘烤的场合,否则,应做特殊防护解决。、电站及配电箱设立根据现场状况暂定:YD-1#,YD-2#放置于临时仓库与 WPC 办公室之间。YD-3#放置于临时培训室附近。YD-4#.YD-5#用于临时围墙及临时道路照明基础及地管敷设移动用。故在电气焊加工区设立一台二级配电箱 2-1#,其电源由 YD-1#引来用于电气焊加工区及木工棚用电。WPC 临时办公室电源由此二级箱引来。在钢筋加工区设立一台二级配电箱 2-2#由 YD-2#引来用于钢筋加工区用电。将全部去二级配电箱的主干电缆采用直埋敷设或架空。(1)配电箱各型号的配电箱均从指定厂家选购置,其进出线...
