6 中粗砂填筑施工办法2
1 土方填筑工程概述回填用的中粗砂派实验人员会同监理工程师在开采现场做取土实验,质量原则应符合设计图纸及有关规范的规定,且不含植物根茎、砖瓦、垃圾等杂物,其含水量与最优含水量的允许偏差值控制在±2
2 中粗砂填筑施工程序流程图2
3 中粗砂回填施工办法介绍(1)施工测量:在开工前,按监理机构提供的测量基本数据、精度规定校测基本控制点和基线的测量精度,并复核其资料的精确性提交报告与发包人
根据拟定的控制点及基线进行填筑轮廓放样,会同监理人进行断面测量,双方校签测量成果及计算工程量
(2)清基:运用推土机清理表面植被及表土;用反铲式挖掘机挖至设计深度,并用 5t 自卸汽车装运弃土,运至弃碴场堆放
(3)回填中粗砂:用 5t 自卸汽车运输砂方,并把砂料直接卸入基坑
回填前,我方将协同监理工程师、质检部门检查所用回填砂的质量,经检查合格后,方进行回填施工
如不合格,将换用其它符合规定的砂料
(4)加水振冲密实:当砂方回填至设计高程时,我方将对其进行加水振冲
我方将运用振冲器的强力振动,使饱和砂层发生液化,使孔隙减少而得到加密
为确保孔周砂层有足够的振密时间,我方将控制振冲器下沉的速度为 1~2m/min,同时注意调节水量和水压以确保下沉速度正常
现场施工测量植被、表土清理修筑施工道路基底验收砂料分层铺填加水振冲密实分层取样作密实度实验验收签证砂料实验2

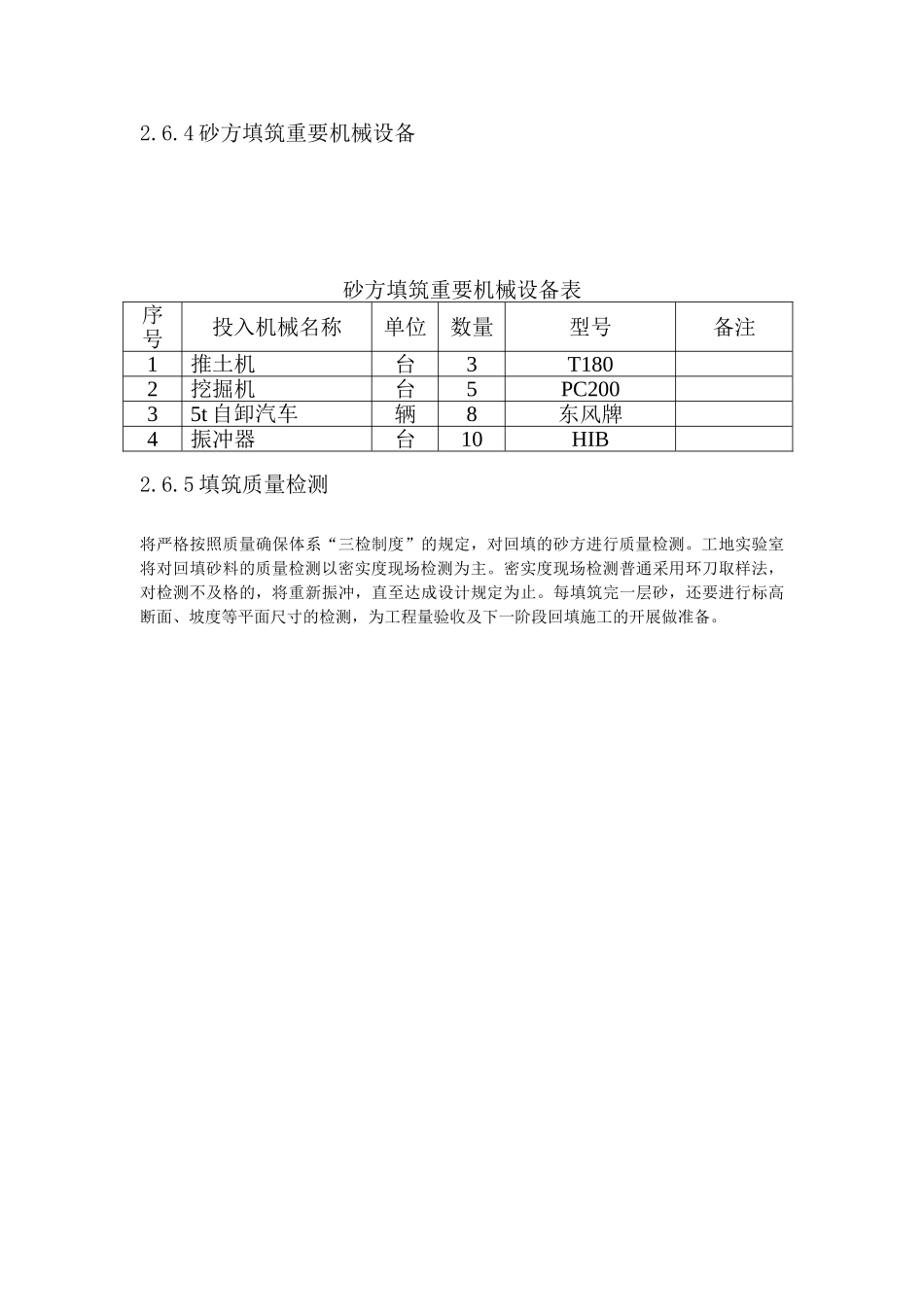

4 砂方填筑重要机械设备砂方填筑重要机械设备表序号投入机械名称单位数量型号备注1推土机台3T1802挖掘机台5PC20035t 自卸汽车辆8东风牌4振冲器台10HIB2
5 填筑质量检测将严格按照质量确保体系“三检制度”的规定,对回填的砂方进行质量检测
工地实验室将对回填砂料的质量检测以密实度现场检测为主
密实度现场检测普通采用环刀取样法,对检测不及格的,将重新振冲,直
