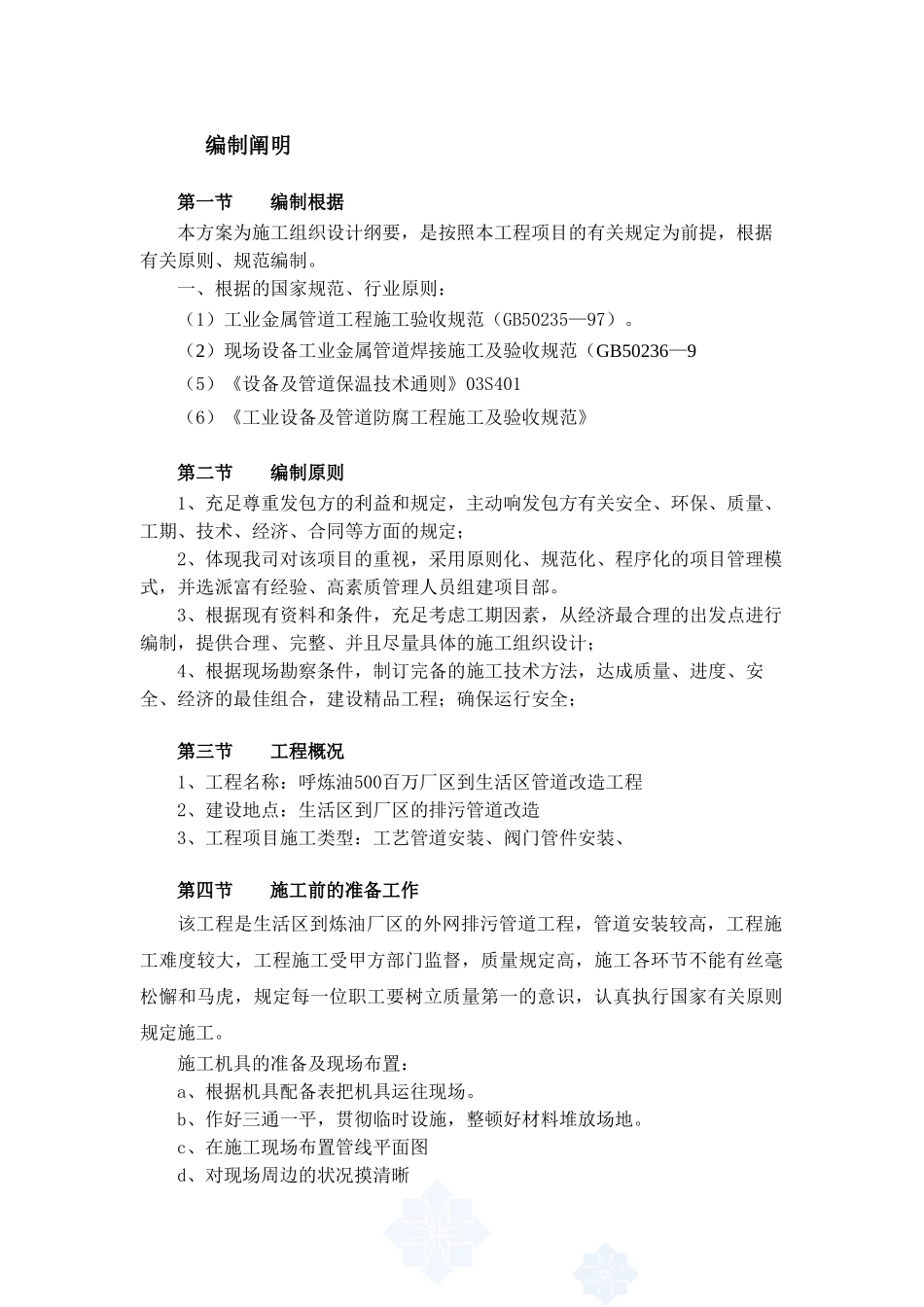

编制阐明第一节 编制根据本方案为施工组织设计纲要,是按照本工程项目的有关规定为前提,根据有关原则、规范编制
一、根据的国家规范、行业原则:(1)工业金属管道工程施工验收规范(GB50235—97)
(2)现场设备工业金属管道焊接施工及验收规范(GB50236—9(5)《设备及管道保温技术通则》03S401(6)《工业设备及管道防腐工程施工及验收规范》第二节 编制原则1、充足尊重发包方的利益和规定,主动响发包方有关安全、环保、质量、工期、技术、经济、合同等方面的规定;2、体现我司对该项目的重视,采用原则化、规范化、程序化的项目管理模式,并选派富有经验、高素质管理人员组建项目部
3、根据现有资料和条件,充足考虑工期因素,从经济最合理的出发点进行编制,提供合理、完整、并且尽量具体的施工组织设计;4、根据现场勘察条件,制订完备的施工技术方法,达成质量、进度、安全、经济的最佳组合,建设精品工程;确保运行安全;第三节 工程概况1、工程名称:呼炼油500百万厂区到生活区管道改造工程2、建设地点:生活区到厂区的排污管道改造3、工程项目施工类型:工艺管道安装、阀门管件安装、第四节 施工前的准备工作该工程是生活区到炼油厂区的外网排污管道工程,管道安装较高,工程施工难度较大,工程施工受甲方部门监督,质量规定高,施工各环节不能有丝毫松懈和马虎,规定每一位职工要树立质量第一的意识,认真执行国家有关原则规定施工
施工机具的准备及现场布置:a、根据机具配备表把机具运往现场
b、作好三通一平,贯彻临时设施,整顿好材料堆放场地

c、在施工现场布置管线平面图d、对现场周边的状况摸清晰第五节:管道拆除和安装一、保温材料及管道拆除大部分管道表面被保温材料已经全部风化完,拆除管道很难确保存住保温,建议保温从新施工
(保温材料为超细玻璃丝绵)管道保温为硅酸盐材料,须部分或全部拆除,根据管道吊装点及分段切割部位拟定保温
