目 录管槽支护施工方案 1一、工程介绍 1二、施工组织机构及人员配备 1三、重要施工设备配备 1四、施工办法 2五、施工方法 51、安全方法 52、施工现场管理 63、环保管理 64、施工交通管理 7管槽支护施工方案一、工程介绍本工程起点为 K1+xxx,终点为 K1+xxx,路线全场 xxxm,拆除路面宽度15m
拟建雨水管道敷设在道路车行道北侧,距离路中心线 5 米;拟建污水管道敷设在道路车行道南侧,距离路中心线 5 米
管道最大挖深为 2
由于本工程地处 xxx 的繁华路段,道路两边商铺较多,人行道人流较为密集,为保障排水工程开槽及施工过程中顺利施工,以及尽量减少对现状路基的破坏以及减少对周边管线和建筑物的影响,本工程开槽的支护形式为采用木桩支护,同时在施工过程中,对周边建筑物进行变形监测
施工完毕后,木桩不再拔出
计划施工工期为 20xx 年 5 月 27 日-20xx 年 6 月 1 日
二、施工组织机构及人员配备为确保工期,合理制订施工进度计划,在各层次拆挖施工阶段中,进行严格管理,不折不扣的完毕施工计划规定
本分项工程的人员设立与此规定相适应,拟配备管理、技术人员共 10 人
根据本工程总体布署及工程进度安排,详见劳动力投入计划表劳动力投入计划表人员类别数量项目部管理人员5技术员5作业人员6司机7工人10累计33三、重要施工设备配备根据本分项工程工期、质量的规定,结合工程的构造特点,将调集满足施工规定的多个机械设备,以确保施工任务的完毕

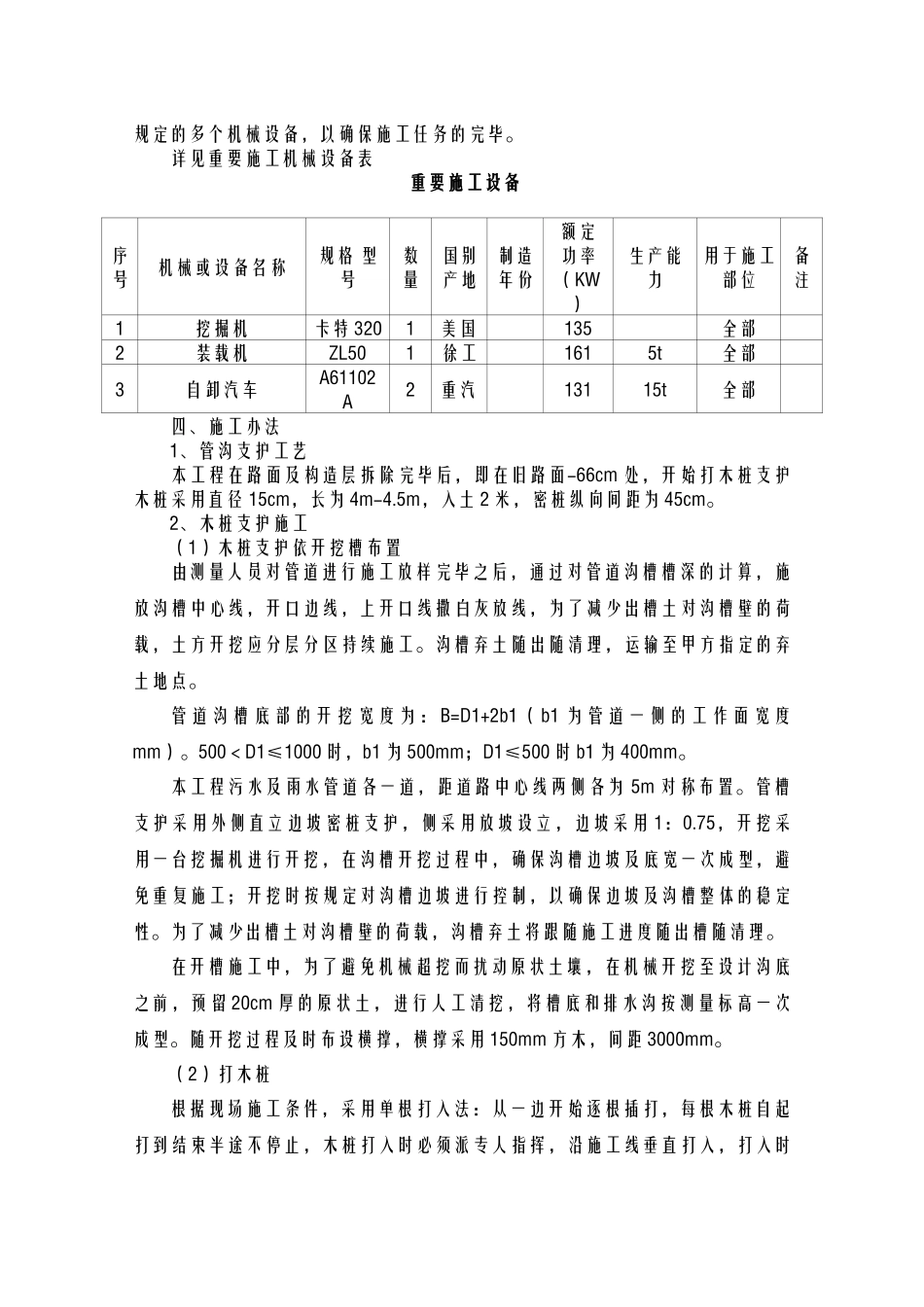

详见重要施工机械设备表重要施工设备 序 号机械或设备名称规格 型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机卡特 3201美国135全部2装载机ZL501徐工1615t全部3自卸汽车A61102A2重汽13115t全部四、施工办法1、管沟支护工艺 本工程在路面及构造层拆除完毕后,即在旧路面-6
