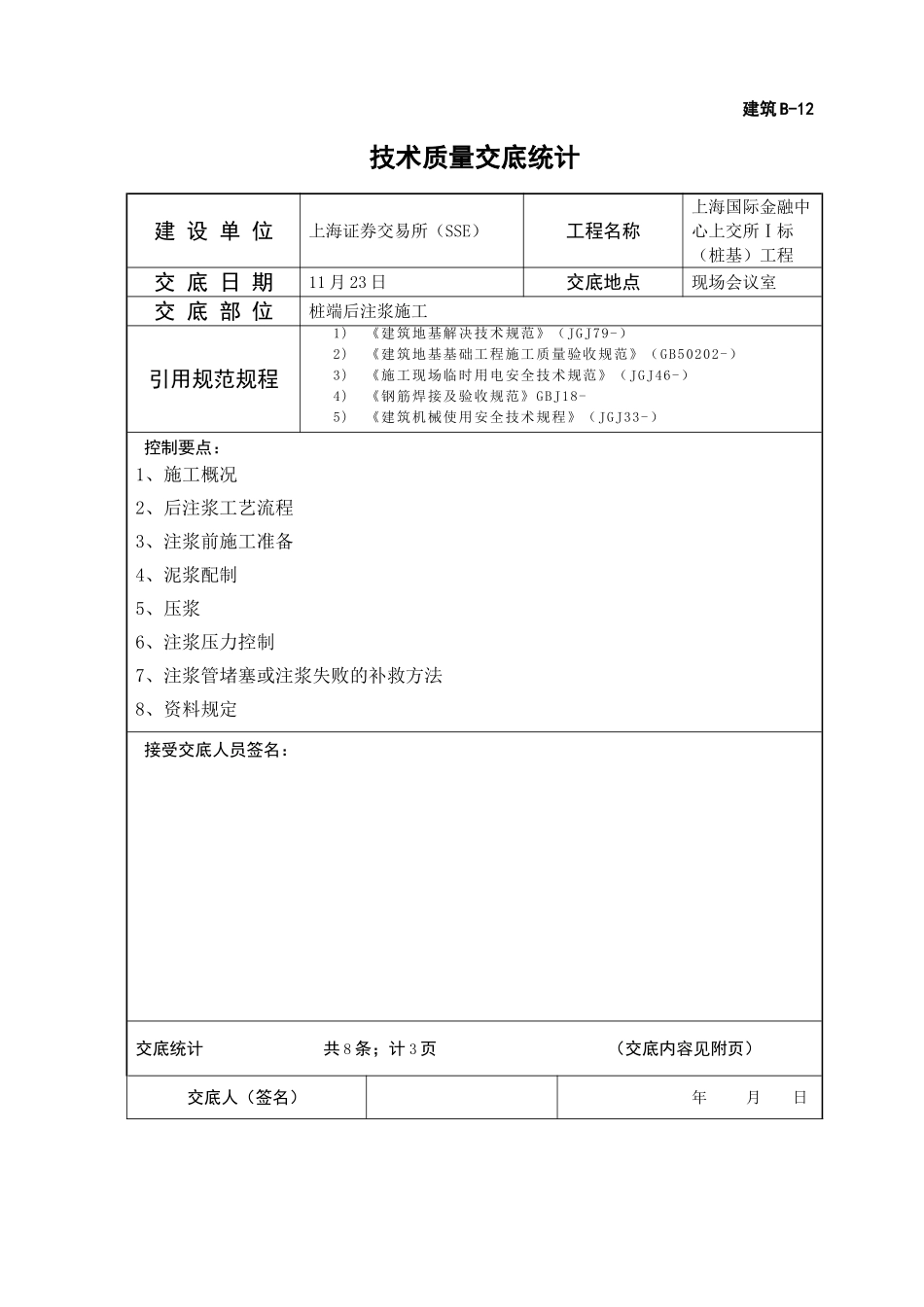

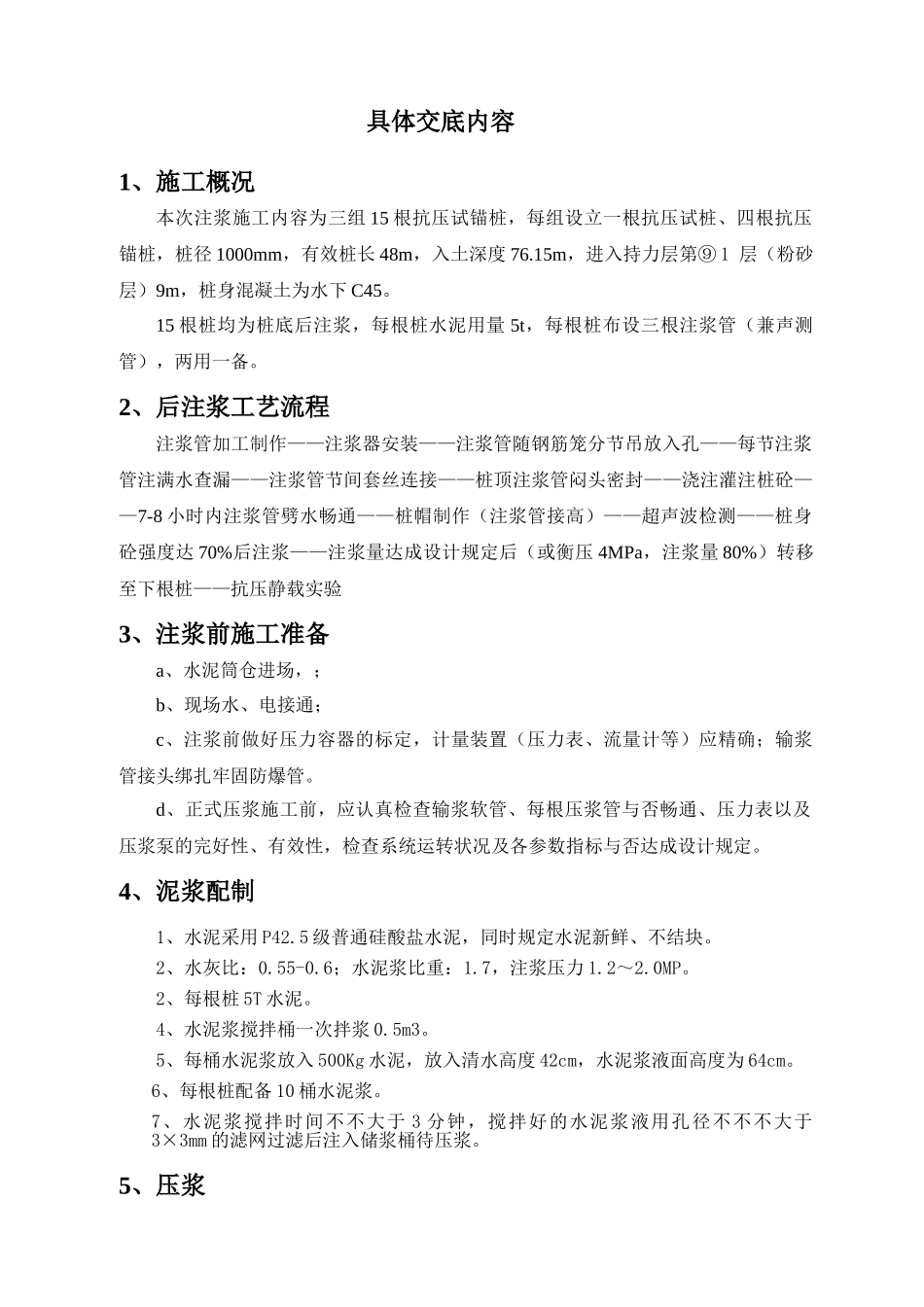

建筑 B-12技术质量交底统计建 设 单 位上海证券交易所(SSE)工程名称上海国际金融中心上交所Ⅰ标(桩基)工程交 底 日 期11 月 23 日交底地点现场会议室交 底 部 位桩端后注浆施工引用规范规程1)《建筑地基解决技术规范》(JGJ79-)2)《建筑地基基础工程施工质量验收规范》(GB50202-)3)《施工现场临时用电安全技术规范》(JGJ46-)4)《钢筋焊接及验收规范》GBJ18-5)《建筑机械使用安全技术规程》(JGJ33-) 控制要点:1、施工概况2、后注浆工艺流程3、注浆前施工准备4、泥浆配制5、压浆6、注浆压力控制7、注浆管堵塞或注浆失败的补救方法8、资料规定 接受交底人员签名:交底统计 共 8 条;计 3 页 (交底内容见附页)交底人(签名) 年 月 日具体交底内容1、施工概况本次注浆施工内容为三组 15 根抗压试锚桩,每组设立一根抗压试桩、四根抗压锚桩,桩径 1000mm,有效桩长 48m,入土深度 76
15m,进入持力层第⑨ 1 层(粉砂层)9m,桩身混凝土为水下 C45
15 根桩均为桩底后注浆,每根桩水泥用量 5t,每根桩布设三根注浆管(兼声测管),两用一备
2、后注浆工艺流程注浆管加工制作——注浆器安装——注浆管随钢筋笼分节吊放入孔——每节注浆管注满水查漏——注浆管节间套丝连接——桩顶注浆管闷头密封——浇注灌注桩砼——7-8 小时内注浆管劈水畅通——桩帽制作(注浆管接高)——超声波检测——桩身砼强度达 70%后注浆——注浆量达成设计规定后(或衡压 4MPa,注浆量 80%)转移至下根桩——抗压静载实验3、注浆前施工准备a、水泥筒仓进场,;b、现场水、电接通;c、注浆前做好压力容器的标定,计量装置(压力表、流量计等)应精确;输浆管接头绑扎牢固防爆管

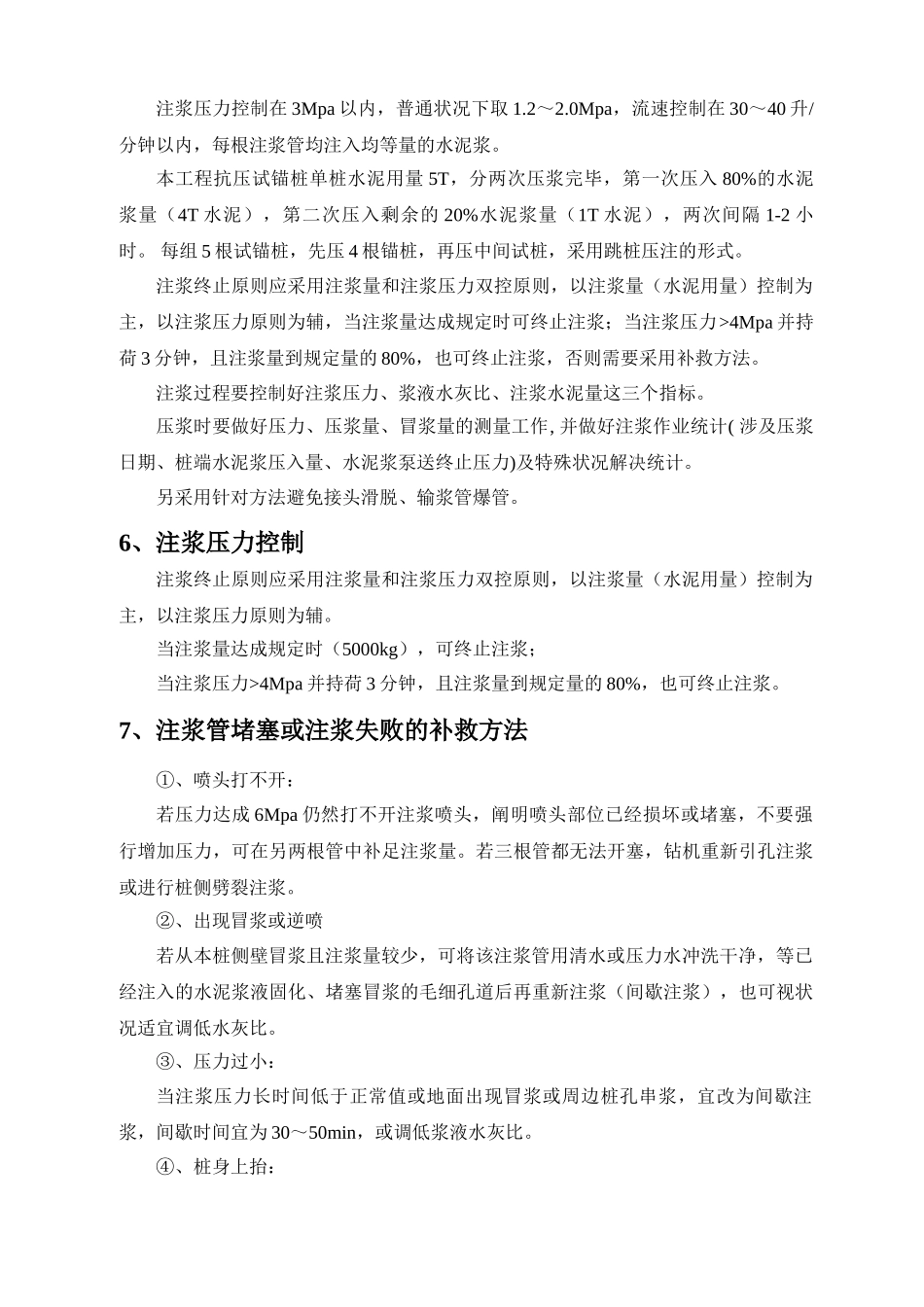

d、正式压浆施工前,应认真检查输浆软管、每根压浆管与否畅通、压力表以及压浆泵的完好性、有效性
