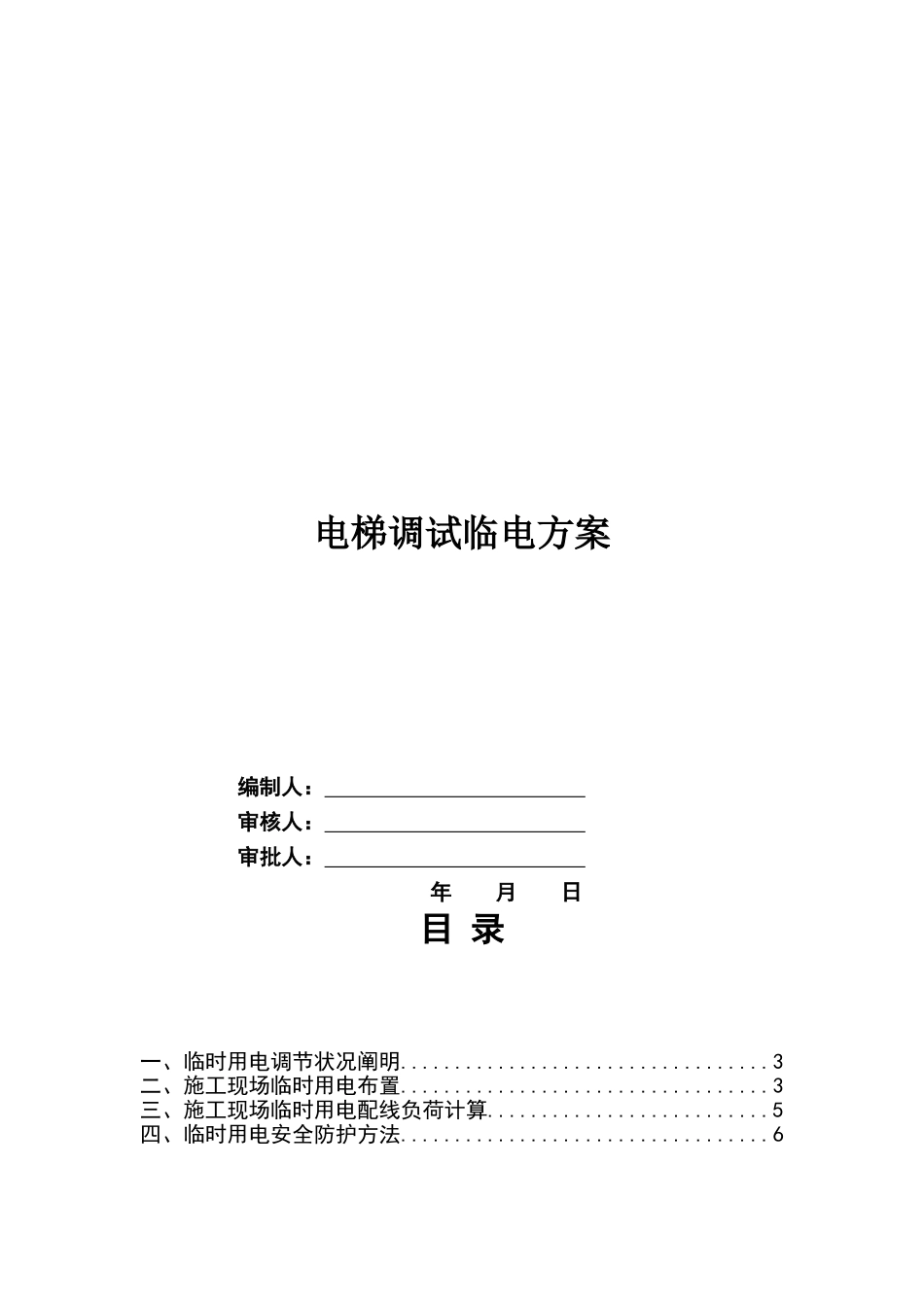

电梯调试临电方案 编制人: 审核人: 审批人: 年 月 日目 录 一、临时用电调节状况阐明
3二、施工现场临时用电布置
3三、施工现场临时用电配线负荷计算
5四、临时用电安全防护方法

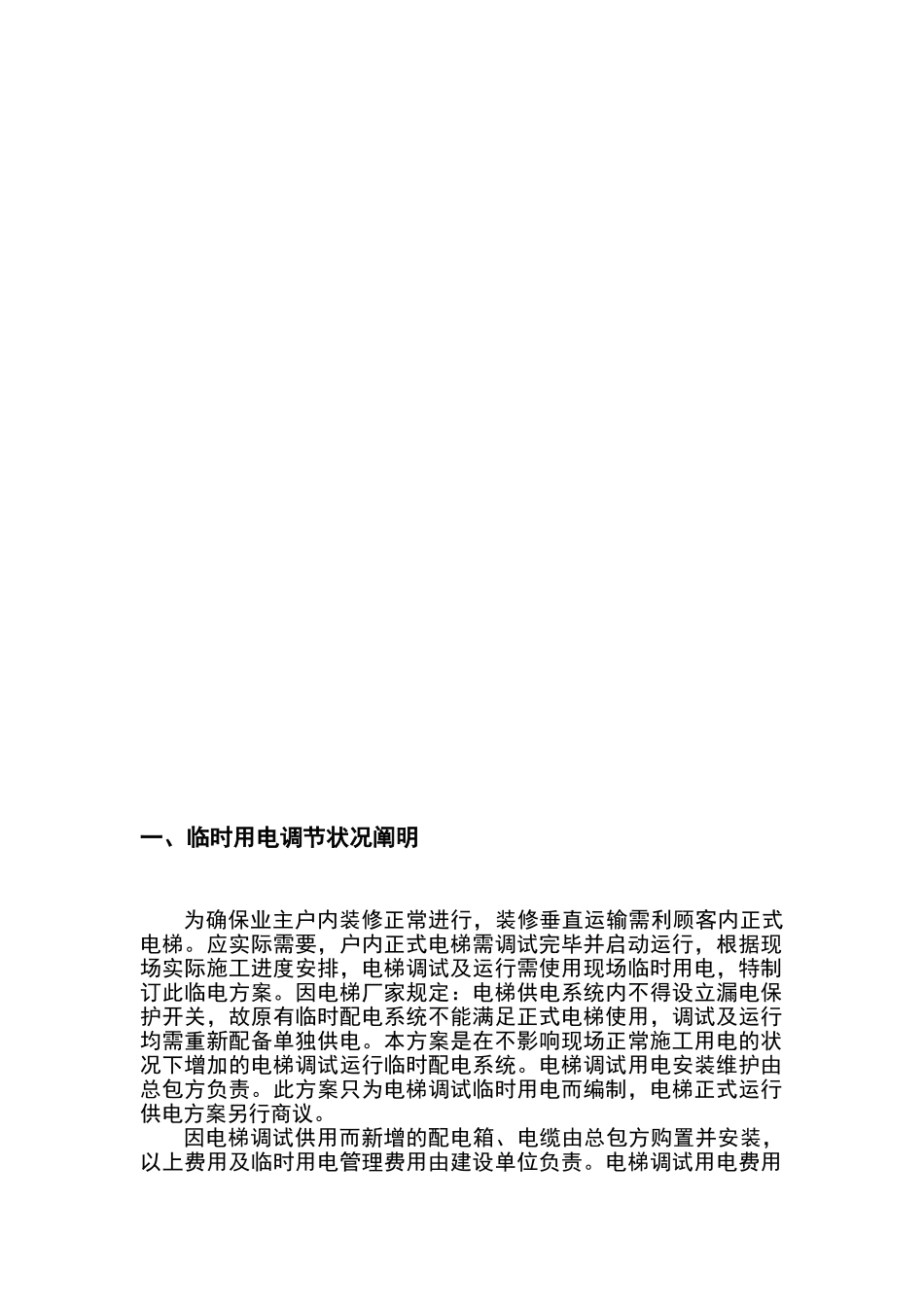

6一、临时用电调节状况阐明为确保业主户内装修正常进行,装修垂直运输需利顾客内正式电梯
应实际需要,户内正式电梯需调试完毕并启动运行,根据现场实际施工进度安排,电梯调试及运行需使用现场临时用电,特制订此临电方案
因电梯厂家规定:电梯供电系统内不得设立漏电保护开关,故原有临时配电系统不能满足正式电梯使用,调试及运行均需重新配备单独供电
本方案是在不影响现场正常施工用电的状况下增加的电梯调试运行临时配电系统
电梯调试用电安装维护由总包方负责
此方案只为电梯调试临时用电而编制,电梯正式运行供电方案另行商议
因电梯调试供用而新增的配电箱、电缆由总包方购置并安装,以上费用及临时用电管理费用由建设单位负责
电梯调试用电费用由电梯安装公司与我方协商解决

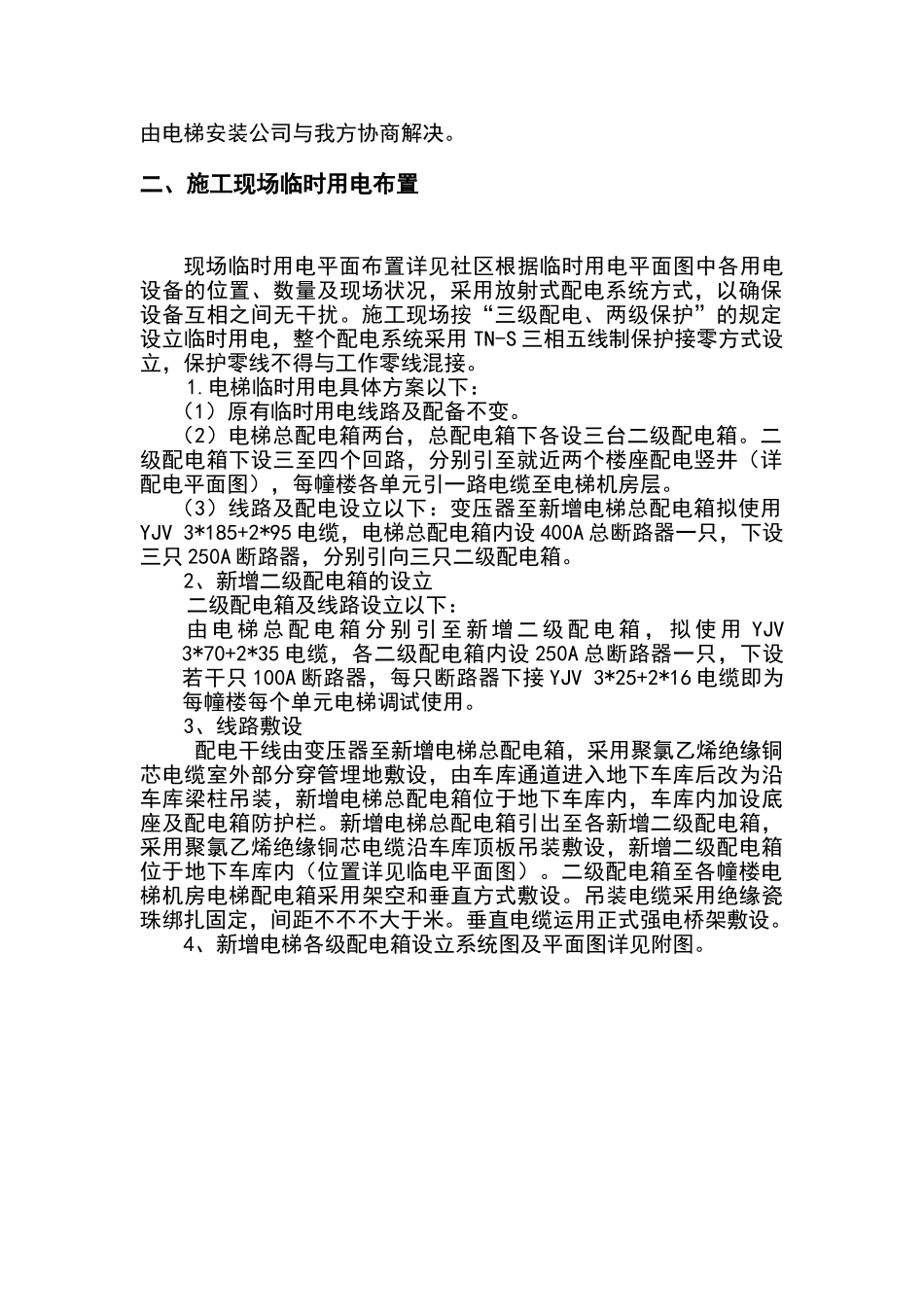

二、施工现场临时用电布置现场临时用电平面布置详见社区根据临时用电平面图中各用电设备的位置、数量及现场状况,采用放射式配电系统方式,以确保设备互相之间无干扰
施工现场按“三级配电、两级保护”的规定设立临时用电,整个配电系统采用 TN-S 三相五线制保护接零方式设立,保护零线不得与工作零线混接
电梯临时用电具体方案以下:(1)原有临时用电线路及配备不变
(2)电梯总配电箱两台,总配电箱下各设三台二级配电箱
二级配电箱下设三至四个回路,分别引至就近两个楼座配电竖井(详配电平面图),每幢楼各单元引一路电缆至电梯机房层
