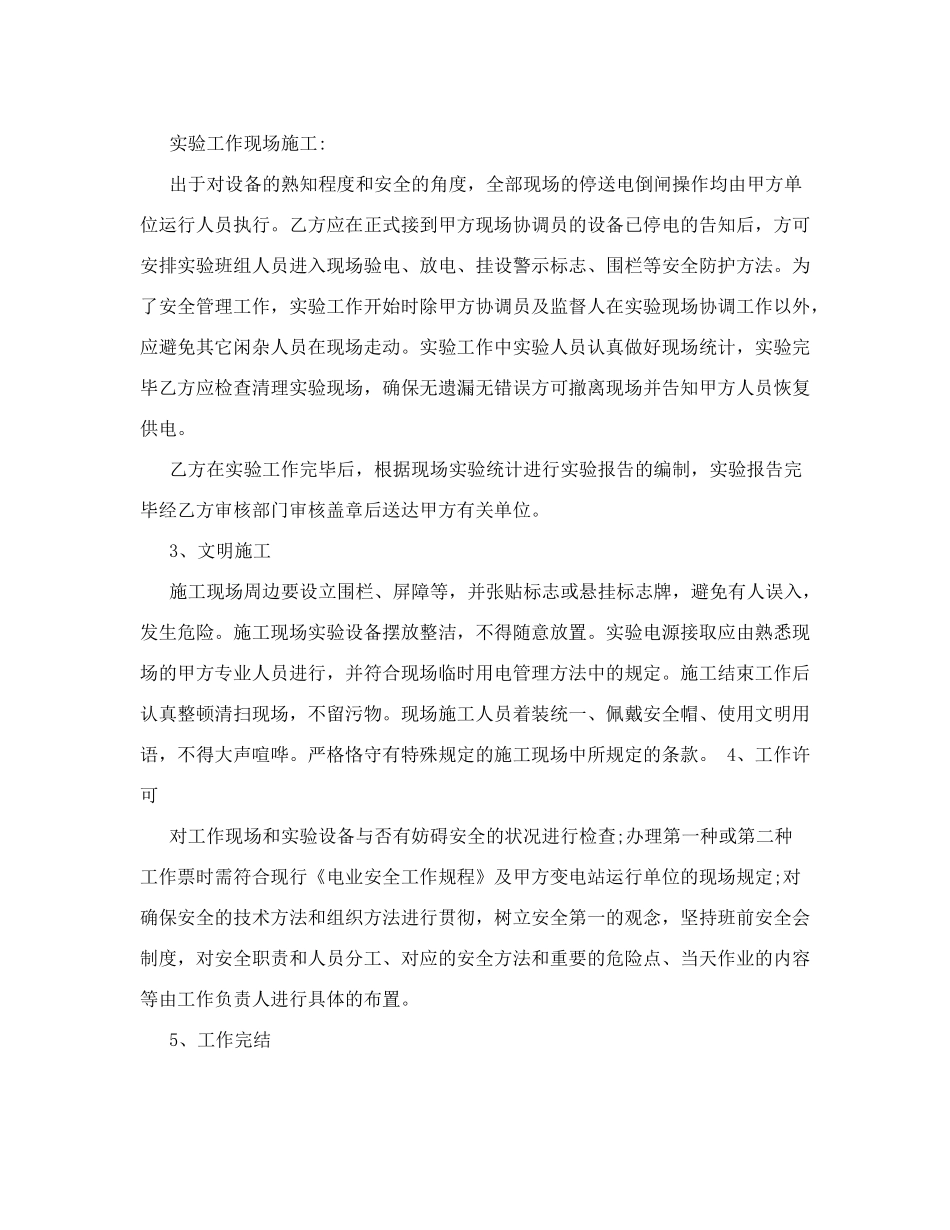

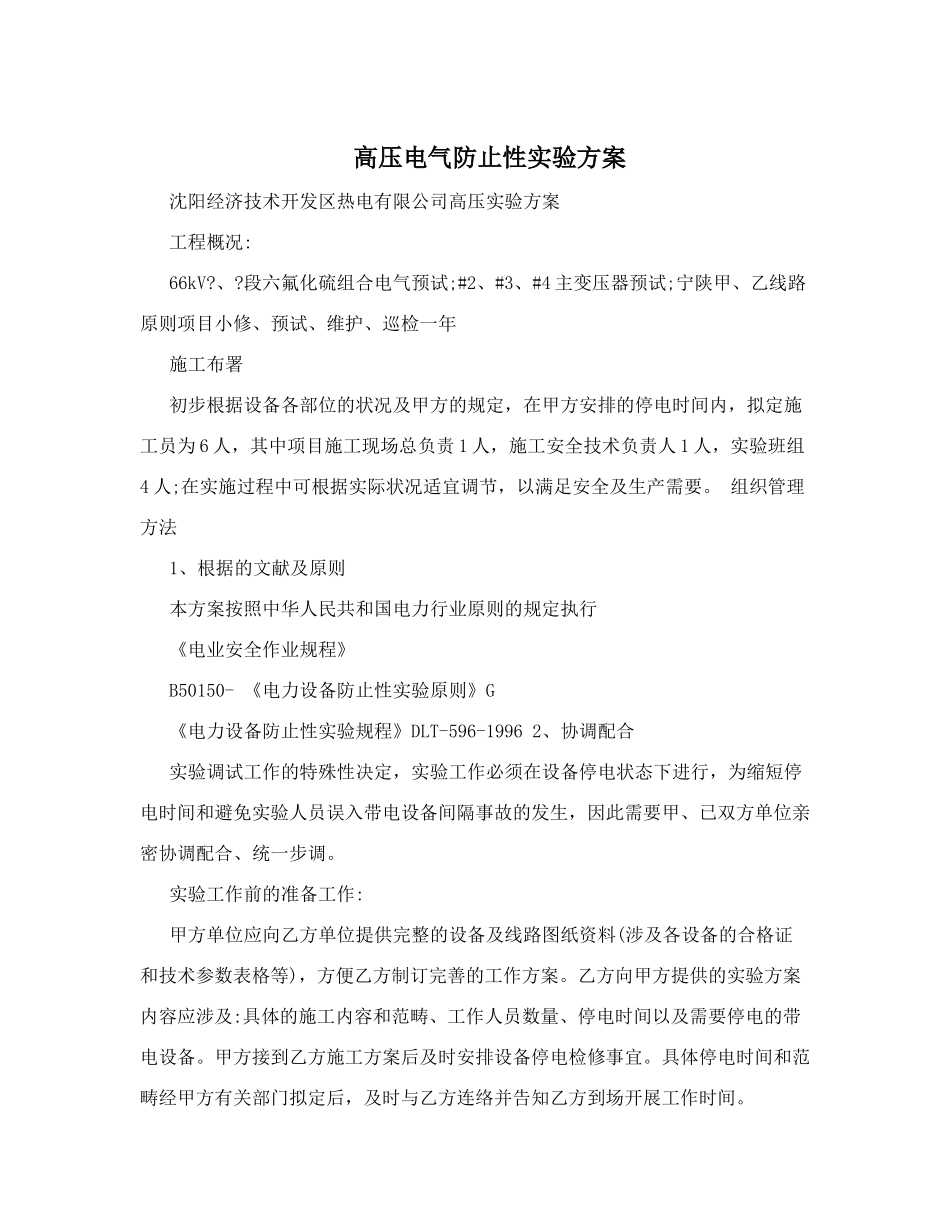

高压电气防止性实验方案沈阳经济技术开发区热电有限公司高压实验方案 工程概况: 66kV
段六氟化硫组合电气预试;#2、#3、#4 主变压器预试;宁陕甲、乙线路 原则项目小修、预试、维护、巡检一年 施工布署 初步根据设备各部位的状况及甲方的规定,在甲方安排的停电时间内,拟定施工员为 6 人,其中项目施工现场总负责 1 人,施工安全技术负责人 1 人,实验班组4 人;在实施过程中可根据实际状况适宜调节,以满足安全及生产需要
组织管理方法 1、根据的文献及原则 本方案按照中华人民共和国电力行业原则的规定执行 《电业安全作业规程》 B50150- 《电力设备防止性实验原则》G《电力设备防止性实验规程》DLT-596-1996 2、协调配合 实验调试工作的特殊性决定,实验工作必须在设备停电状态下进行,为缩短停电时间和避免实验人员误入带电设备间隔事故的发生,因此需要甲、已双方单位亲密协调配合、统一步调
实验工作前的准备工作: 甲方单位应向乙方单位提供完整的设备及线路图纸资料(涉及各设备的合格证和技术参数表格等),方便乙方制订完善的工作方案
乙方向甲方提供的实验方案内容应涉及:具体的施工内容和范畴、工作人员数量、停电时间以及需要停电的带电设备
甲方接到乙方施工方案后及时安排设备停电检修事宜
具体停电时间和范畴经甲方有关部门拟定后,及时与乙方连络并告知乙方到场开展工作时间
实验工作现场施工: 出于对设备的熟知程度和安全的角度,全部现场的停送电倒闸操作均由甲方单位运行人员执行
乙方应在正式接到甲方现场协调员的设备已停电的告知后,方可安排实验班组人员进入现场验电、放电、挂设警示标志、围栏等安全防护方法
为了安全管理工作,实验工作开始时除甲方协调员及监督人在实验现场协调工作以外,应避免其它闲杂人员在现场走动
实验工作中实验人员认真做好现场统计,实验完毕乙方应检查清理实验现场,确保无遗漏
