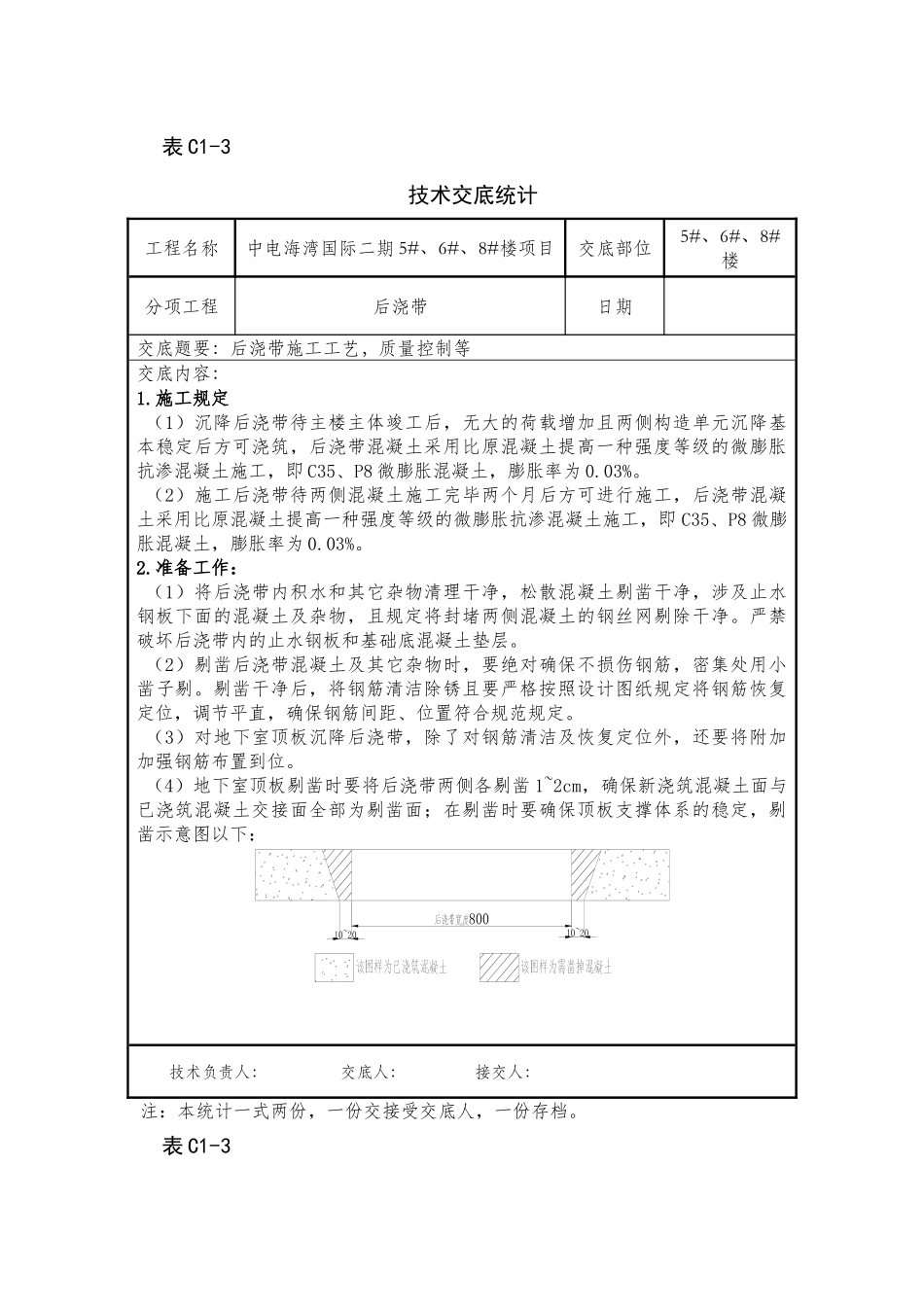

表 C1-3 技术交底统计工程名称中电海湾国际二期 5#、6#、8#楼项目交底部位5#、6#、8#楼分项工程后浇带日期交底题要:后浇带施工工艺,质量控制等交底内容:1
施工规定(1)沉降后浇带待主楼主体竣工后,无大的荷载增加且两侧构造单元沉降基本稳定后方可浇筑,后浇带混凝土采用比原混凝土提高一种强度等级的微膨胀抗渗混凝土施工,即 C35、P8 微膨胀混凝土,膨胀率为 0
(2)施工后浇带待两侧混凝土施工完毕两个月后方可进行施工,后浇带混凝土采用比原混凝土提高一种强度等级的微膨胀抗渗混凝土施工,即 C35、P8 微膨胀混凝土,膨胀率为 0
准备工作:(1)将后浇带内积水和其它杂物清理干净,松散混凝土剔凿干净,涉及止水钢板下面的混凝土及杂物,且规定将封堵两侧混凝土的钢丝网剔除干净
严禁破坏后浇带内的止水钢板和基础底混凝土垫层
(2)剔凿后浇带混凝土及其它杂物时,要绝对确保不损伤钢筋,密集处用小凿子剔
剔凿干净后,将钢筋清洁除锈且要严格按照设计图纸规定将钢筋恢复定位,调节平直,确保钢筋间距、位置符合规范规定
(3)对地下室顶板沉降后浇带,除了对钢筋清洁及恢复定位外,还要将附加加强钢筋布置到位
(4)地下室顶板剔凿时要将后浇带两侧各剔凿 1~2cm,确保新浇筑混凝土面与已浇筑混凝土交接面全部为剔凿面;在剔凿时要确保顶板支撑体系的稳定,剔凿示意图以下:80010~2010~20技术负责人: 交底人: 接交人:注:本统计一式两份,一份交接受交底人,一份存档

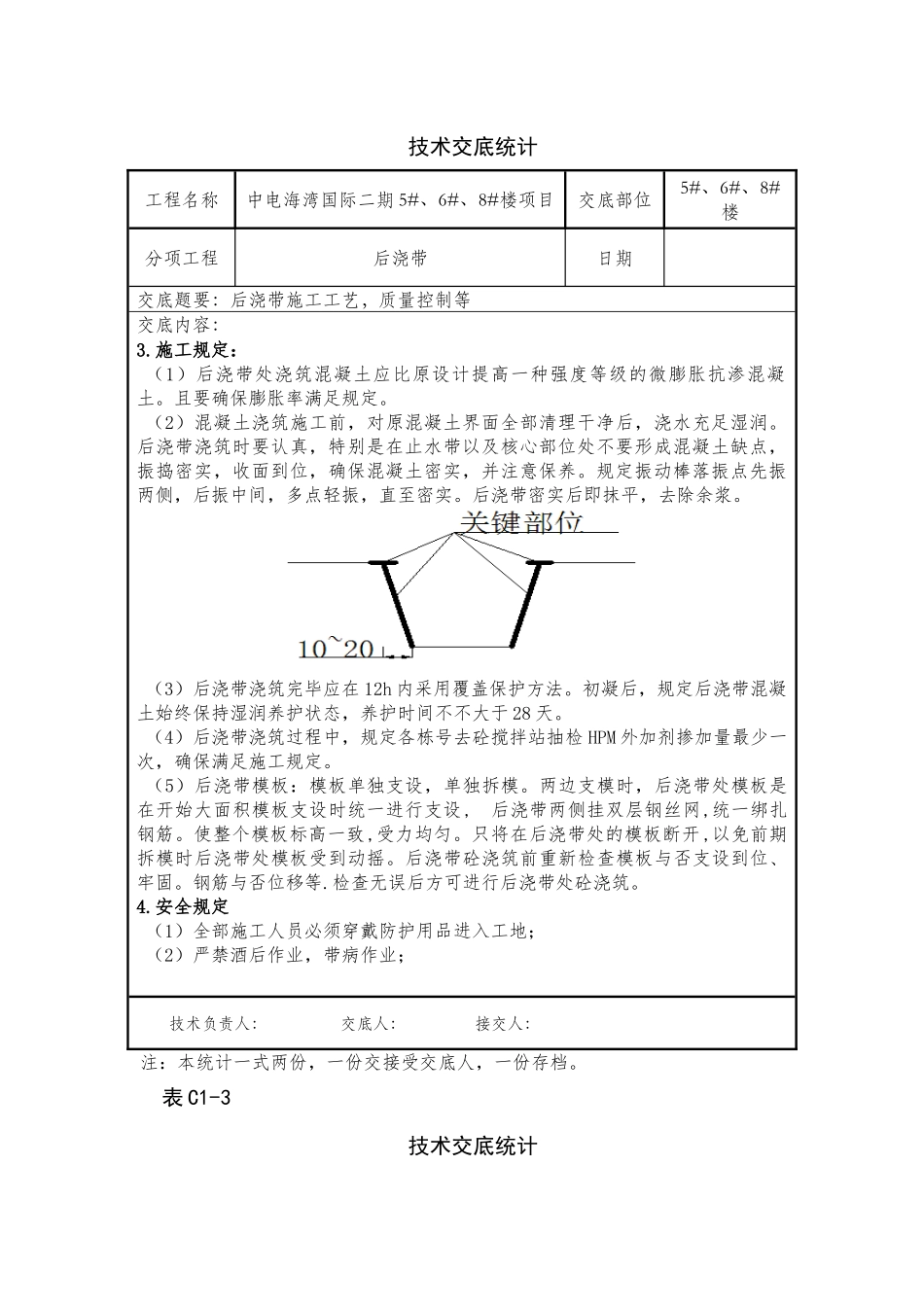

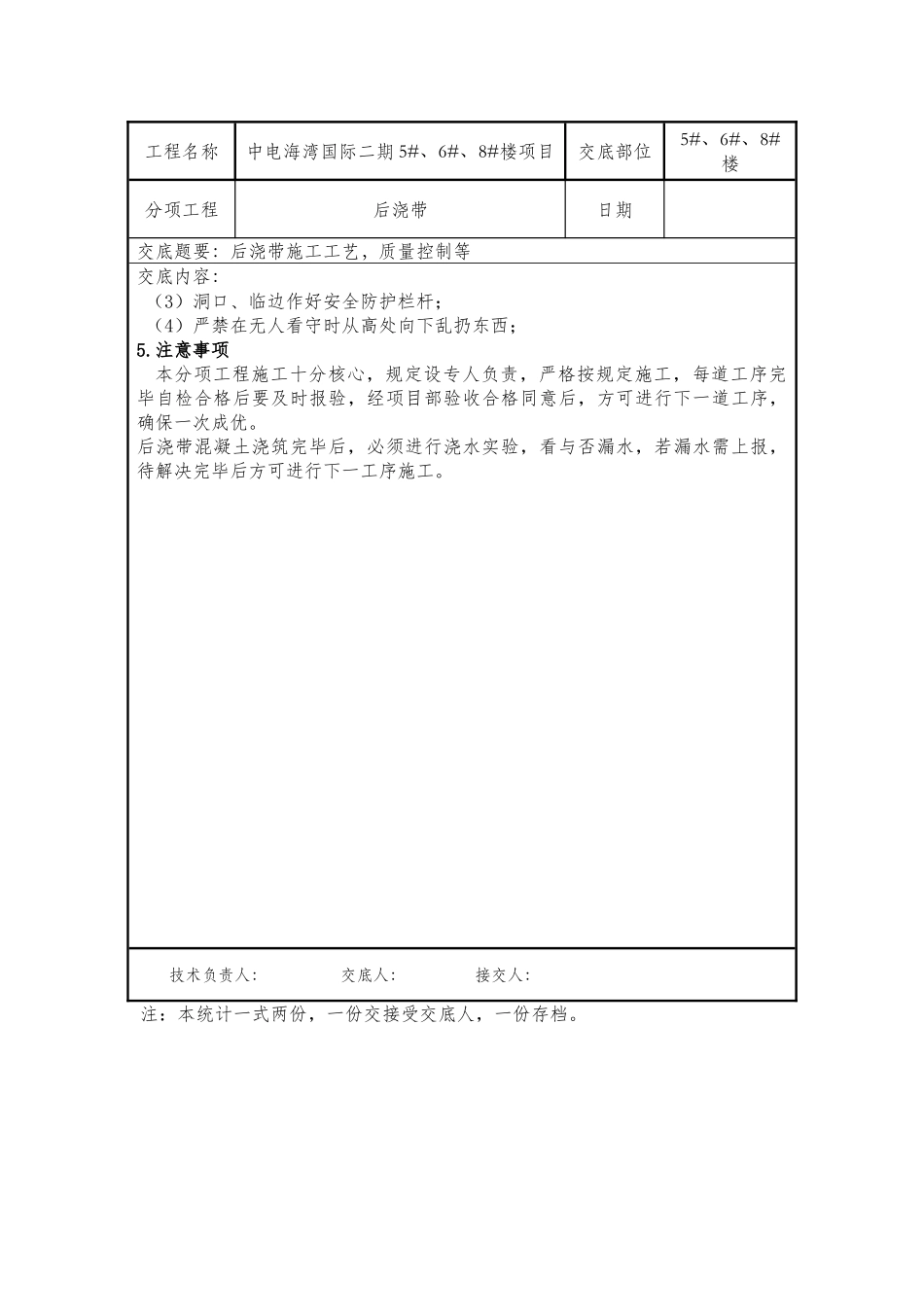

表 C1-3 技术交底统计工程名称中电海湾国际二期 5#、6#、8#楼项目交底部位5#、6#、8#楼分项工程后浇带日期交底题要:后浇带施工工艺,质量控制等交底内容:3
施工规定:(1)后浇带处浇筑混凝土应比原设计提高一种强度等级的微膨胀抗渗混凝土
且要确保膨胀率满足规定
(2)混凝土浇筑施工前,对原混凝土界面全部
