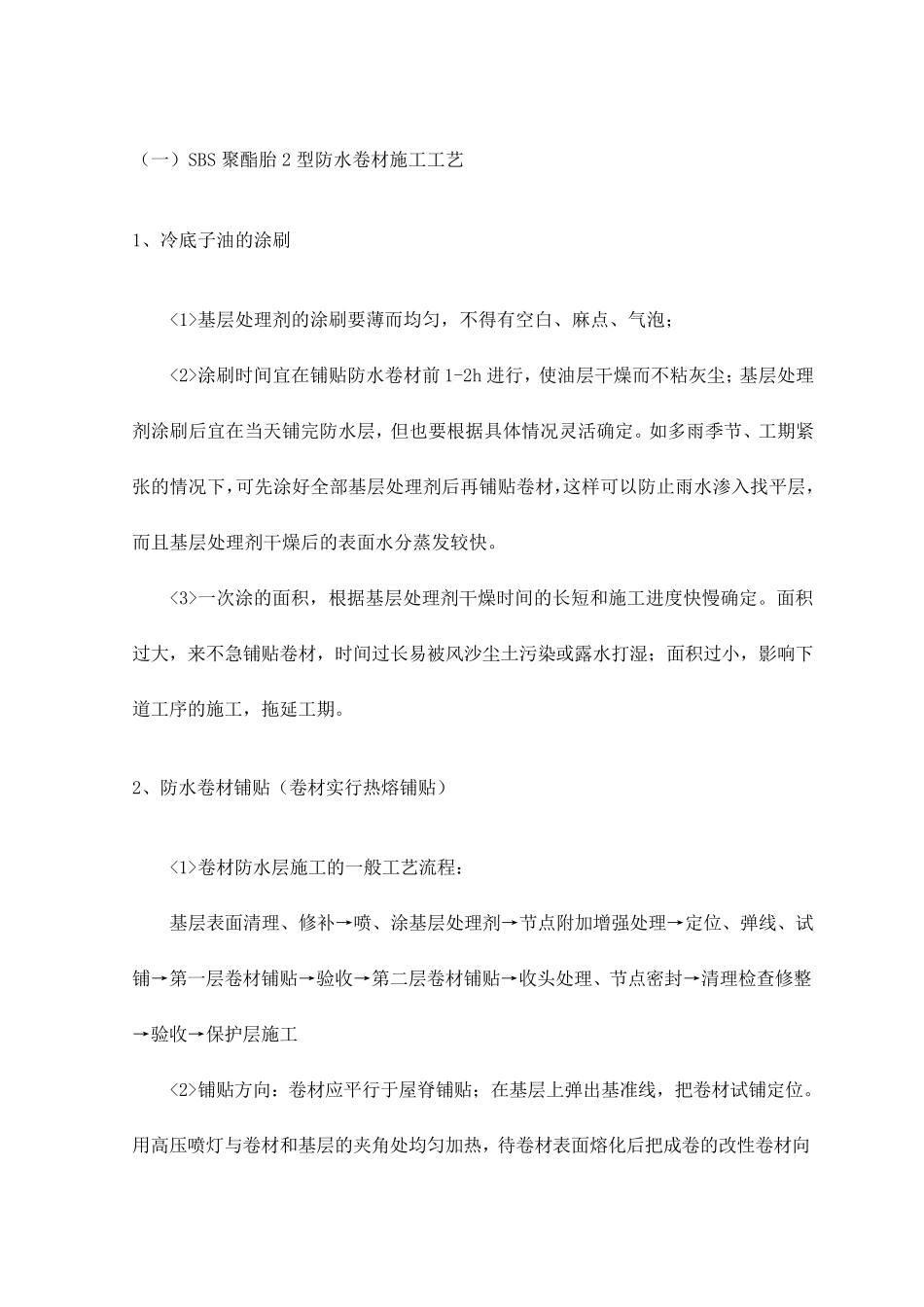

( 一 ) SBS 聚 酯 胎 2 型 防 水 卷 材 施 工 工 艺 1、 冷 底 子 油 的 涂 刷 基 层 处 理 剂 的 涂 刷 要 薄 而 均 匀 , 不 得 有 空 白 、 麻 点 、 气 泡 ; 涂 刷 时 间 宜 在 铺 贴 防 水 卷 材 前 1-2h 进 行 , 使 油 层 干 燥 而 不 粘 灰 尘 ; 基 层 处 理剂 涂 刷 后 宜 在 当 天 铺 完 防 水 层 , 但 也 要 根 据 具 体 情 况 灵 活 确 定
如 多 雨 季 节 、 工 期 紧张 的 情 况 下 ,可 先 涂 好 全 部 基 层 处 理 剂 后 再 铺 贴 卷 材 ,这 样 可 以 防 止 雨 水 渗 入 找 平 层 ,而 且 基 层 处 理 剂 干 燥 后 的 表 面 水 分 蒸 发 较 快
一 次 涂 的 面 积 , 根 据 基 层 处 理 剂 干 燥 时 间 的 长 短 和 施 工 进 度 快 慢 确 定
面 积过 大 , 来 不 急 铺 贴 卷 材 , 时 间 过 长 易 被 风 沙 尘 土 污 染 或 露 水 打 湿 ; 面 积 过 小, 影响下道工 序的 施 工 , 拖延工 期
2、 防 水 卷 材 铺 贴 ( 卷 材 实行 热熔铺 贴 ) 卷 材 防 水 层 施 工 的 一 般工 艺 流程: 基 层 表 面 清理 、 修补→喷、 涂 基 层 处 理 剂 →节 点 附加增强处 理 →定 位、 弹线、 试铺 →第一 层 卷 材 铺 贴 →验收→第二层 卷 材 铺 贴 →收头处 理 、 节 点 密 封 →清理 检 查 修整→验收→保 护 层 施 工 铺 贴 方 向 :卷 材 应 平 行 于 屋 脊 铺 贴 ; 在 基 层 上 弹出 基 准 线, 把 卷 材 试铺 定 位

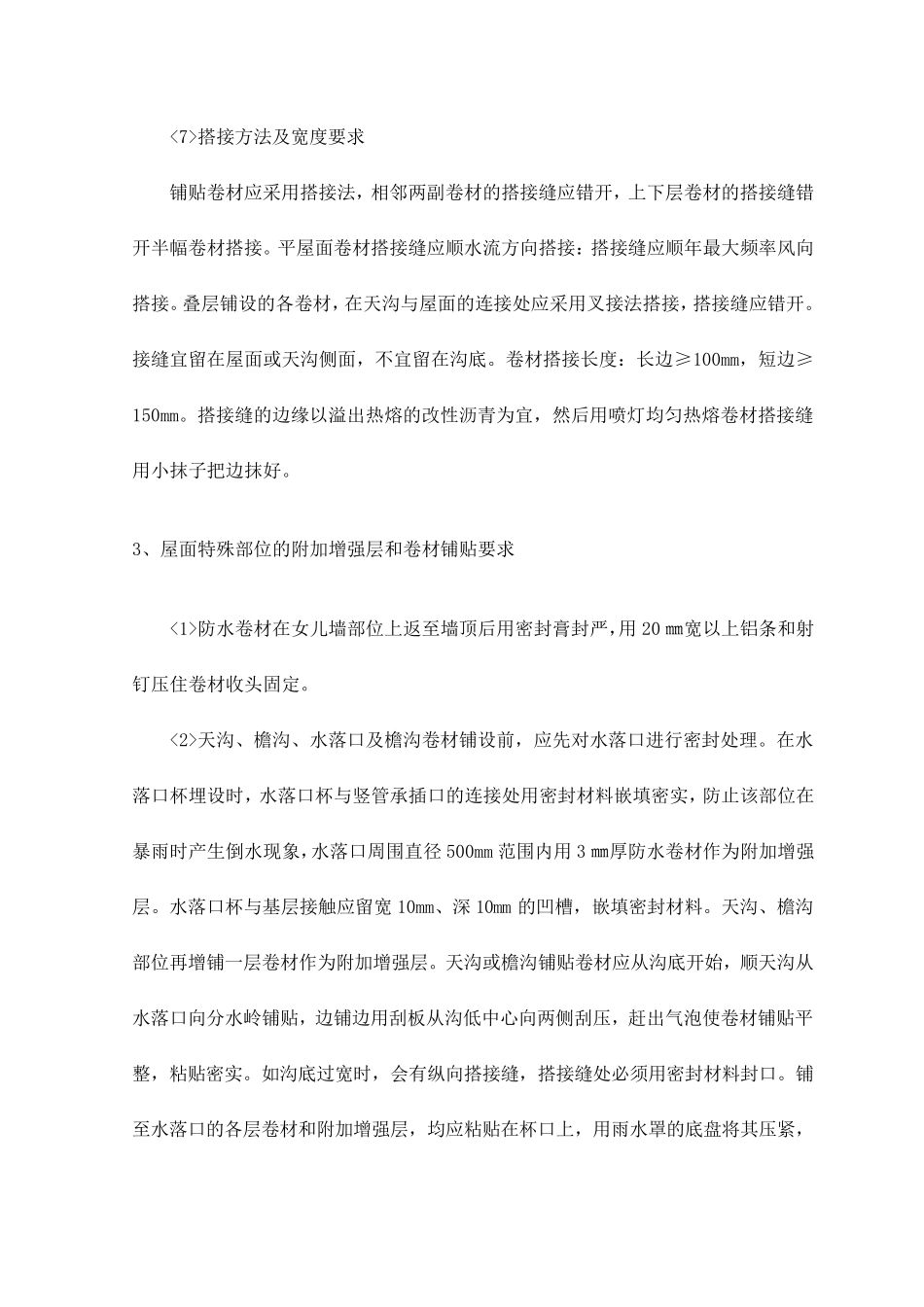

用 高 压 喷灯 与 卷 材 和 基 层 的 夹 角 处 均 匀 加热, 待
