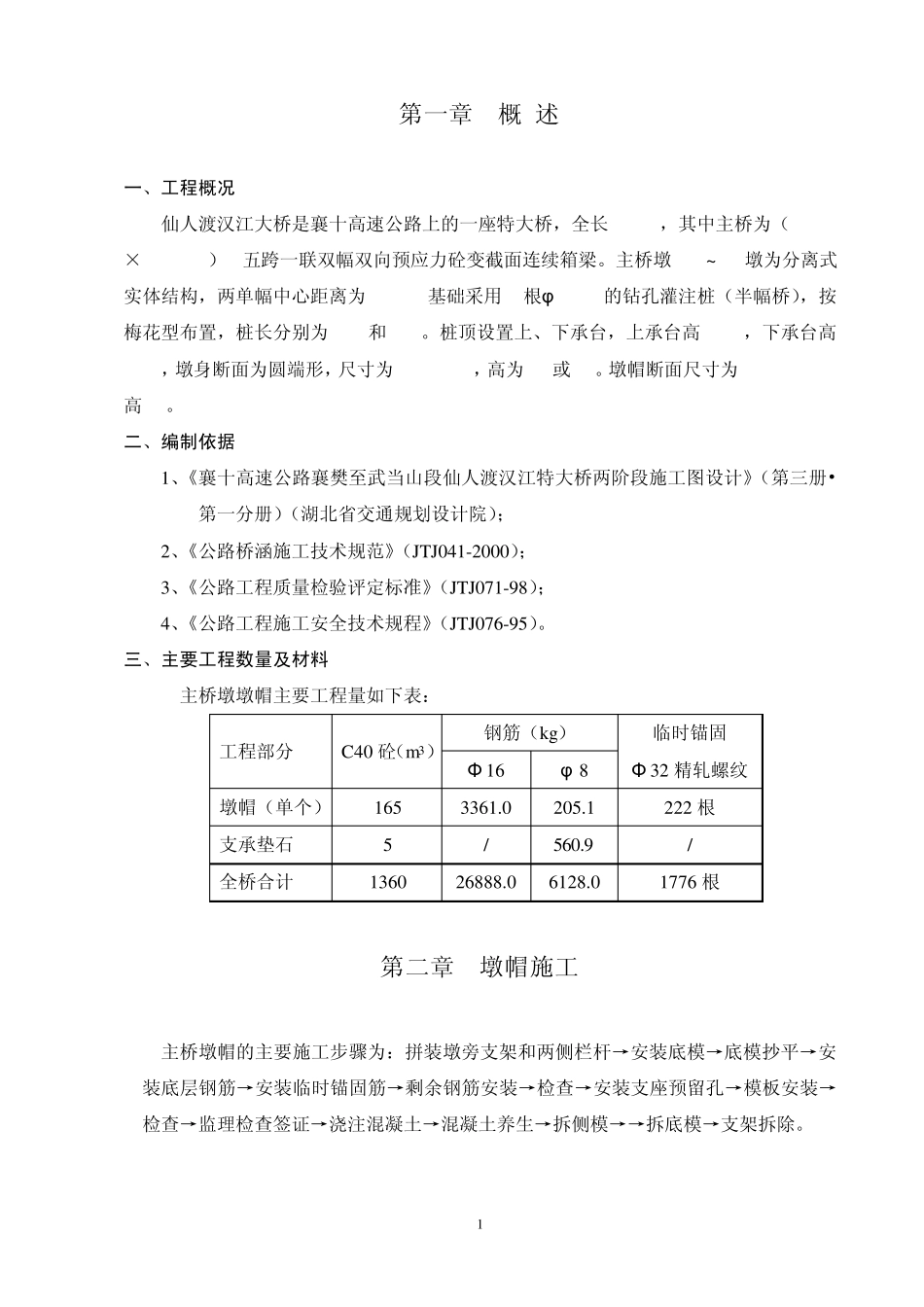

1 第一章 概 述 一、工程概况 仙人渡汉江大桥是襄十高速公路上的一座特大桥,全长5346m,其中主桥为(100+3×150+100)m五跨一联双幅双向预应力砼变截面连续箱梁
主桥墩69#~72#墩为分离式实体结构,两单幅中心距离为13
5m,基础采用5根φ 2
0m的钻孔灌注桩(半幅桥),按梅花型布置,桩长分别为65m和68m
桩顶设置上、下承台,上承台高2
0m,下承台高3
0m,墩身断面为圆端形,尺寸为9
0m,高为8m或9m
墩帽断面尺寸为6
0m,高4m
二、编制依据 1、《襄十高速公路襄樊至武当山段仙人渡汉江特大桥两阶段施工图设计》(第三册•第一分册)(湖 北 省 交 通 规 划 设计院 ); 2、《公路桥涵 施工技 术 规 范 》(JTJ041-2000); 3、《公路工程 质 量检验评定标准》(JTJ071-98); 4、《公路工程 施工安全技 术 规 程 》(JTJ076-95)
三、主要工程数量及材料 主桥墩墩帽主要工程 量如下表: 工程 部分 C40 砼(m3) 钢筋(kg) 临时锚固 Φ 16 φ 8 Φ 32 精轧螺纹 墩帽(单个) 165 3361
1 222 根 支承垫石 5 / 560
9 / 全桥合计 1360 26888
0 6128

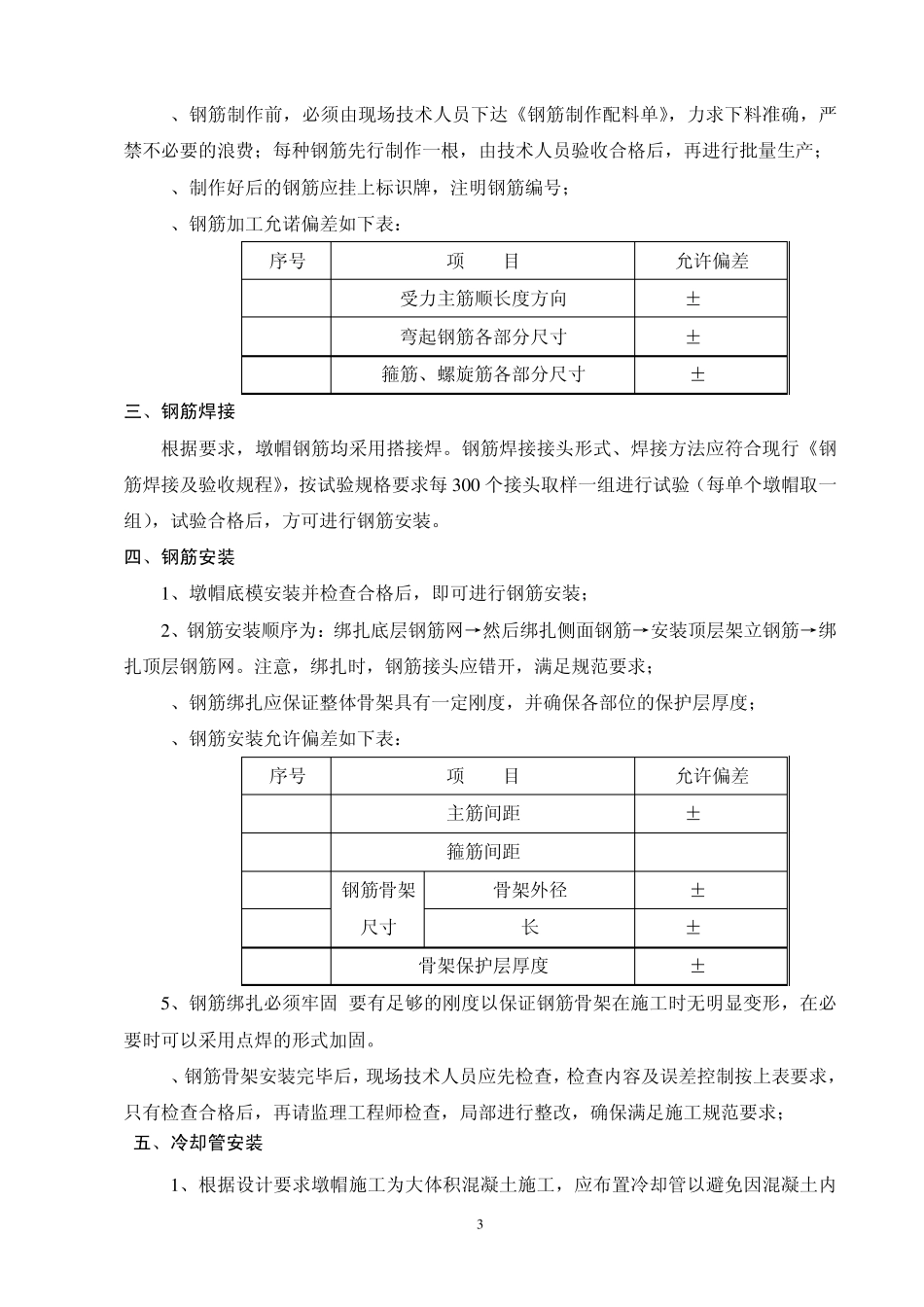

0 1776 根 第二章 墩帽施工 主桥墩帽的主要施工步骤为:拼装墩旁支架和两侧栏杆→安装底模→底模抄平→安装底层钢筋→安装临时锚固筋→剩余钢筋安装→检查→安装支座预留孔→模板安装→检查→监理检查签证→浇注混凝土→混凝土养生→拆侧模→→拆底模→支架拆除

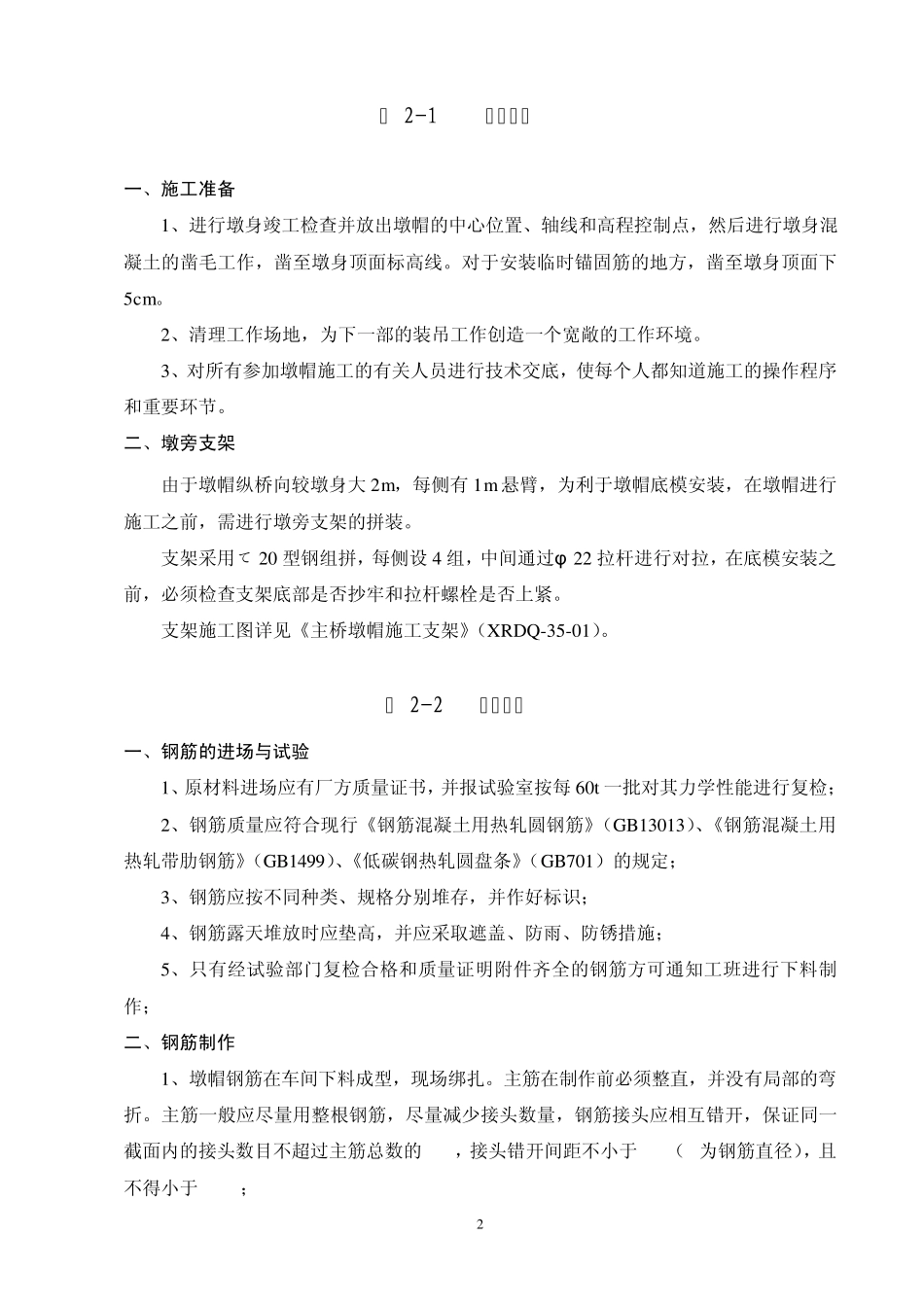

2 § 2-1 施工准备 一、施工准备 1、进行墩身竣工检查并放出墩帽的中心位置、轴线和高程控制点,然后进行墩身混凝土的凿毛工作,凿至墩身顶面标高线
对于安装临时锚固筋的地方,凿至墩身顶面下5cm
2、清理工作场地,为下
