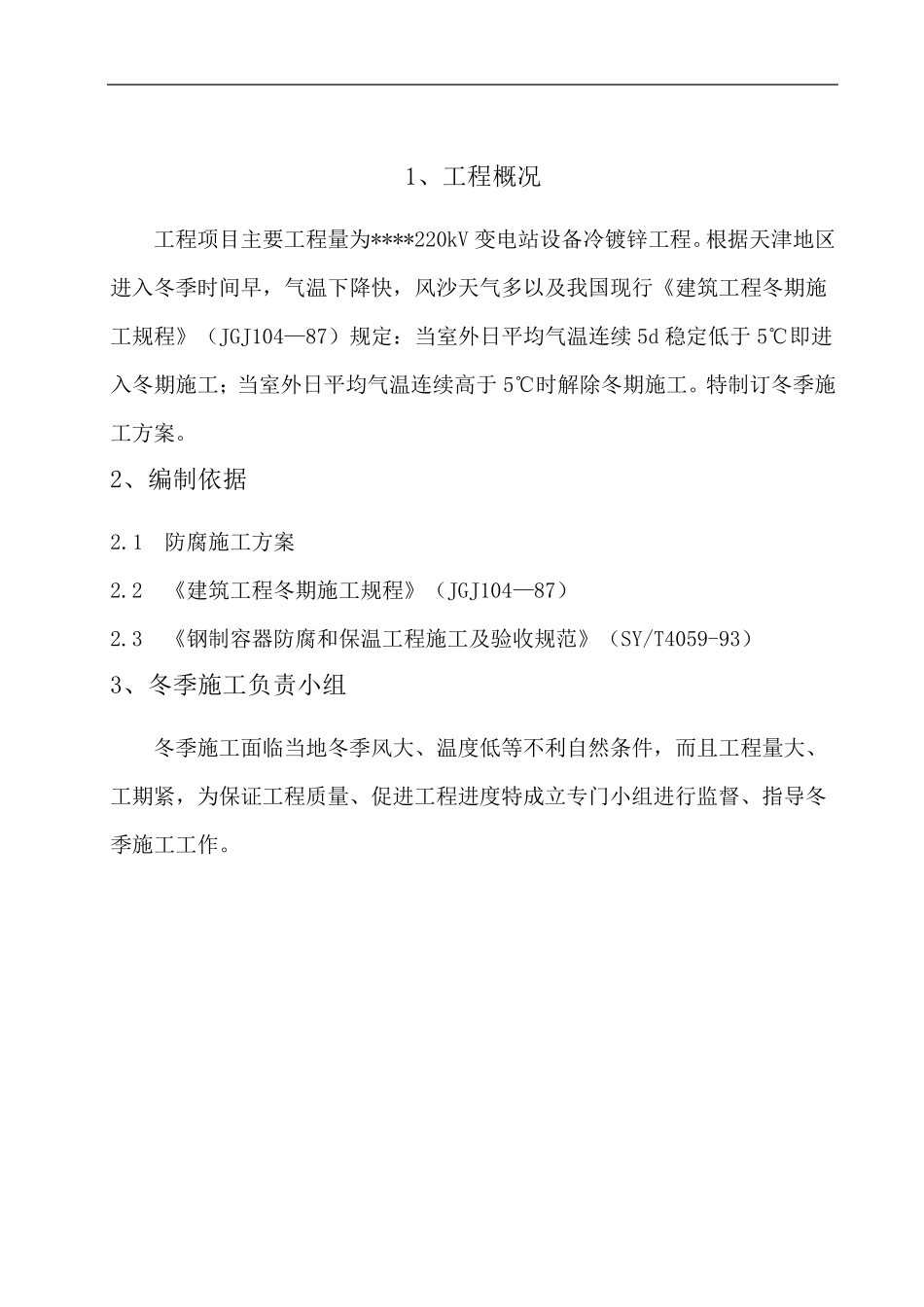

1、工程概况 工程项目主要工程量为****220kV 变电站设备冷镀锌工程
根据天津地区进入冬季时间早,气温下降快,风沙天气多以及我国现行《建筑工程冬期施工规程》(JGJ104—87)规定:当室外日平均气温连续 5d 稳定低于 5℃即进入冬期施工;当室外日平均气温连续高于 5℃时解除冬期施工
特制订冬季施工方案
2、编制依据 2
1 防腐施工方案 2
2 《建筑工程冬期施工规程》(JGJ104—87) 2
3 《钢制容器防腐和保温工程施工及验收规范》(SY/T4059-93) 3、冬季施工负责小组 冬季施工面临当地冬季风大、温度低等不利自然条件,而且工程量大、工期紧,为保证工程质量、促进工程进度特成立专门小组进行监督、指导冬季施工工作

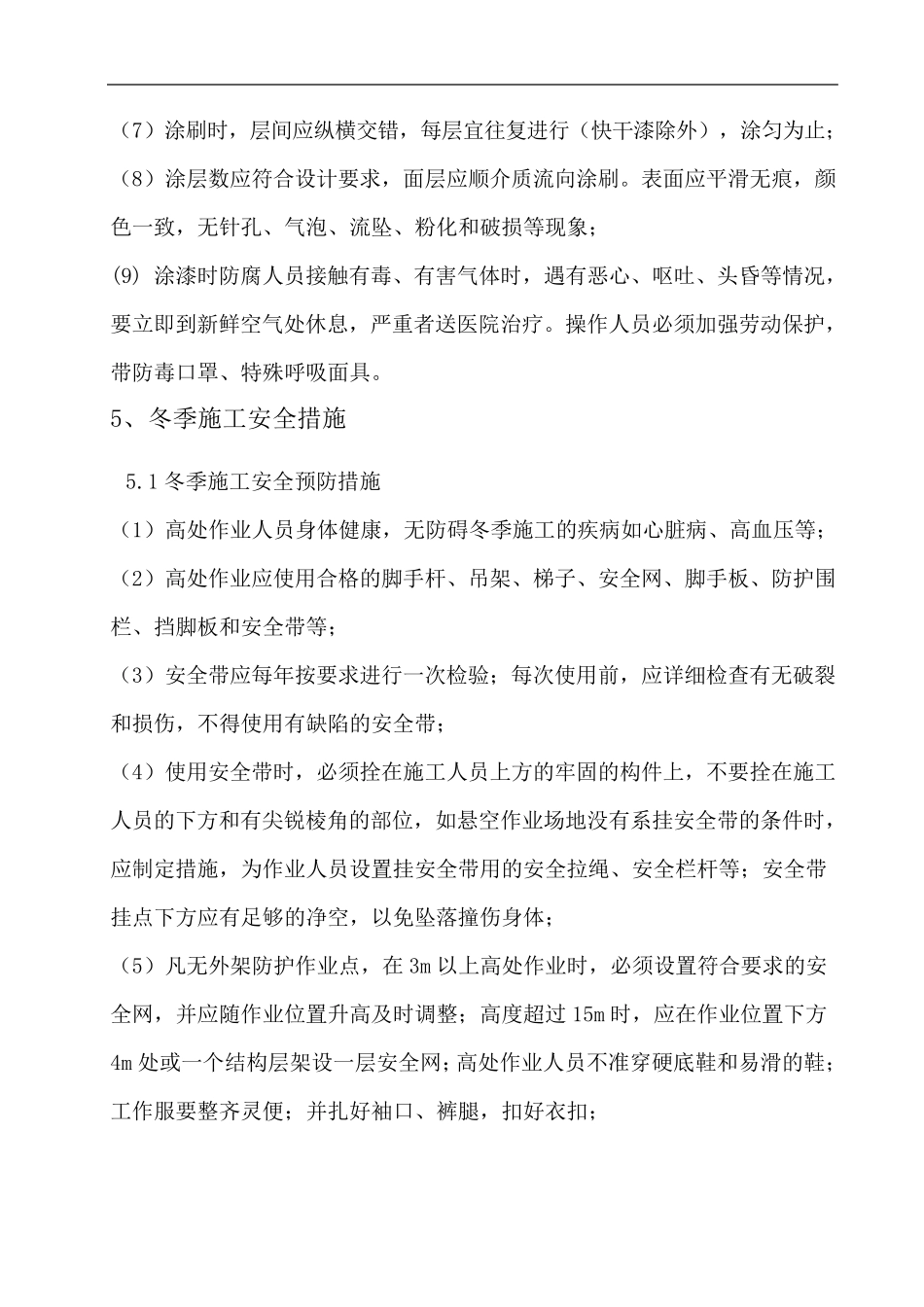

4 冬季施工质量保证措施 4
1 防腐施工保证措施 4
1 防腐施工保证措施 由于天气及当地地理位置原因进入冬季施工难度大,需要制定相应保证措施(受限空间施工同时执行受限空间施工方案): (1)设备支架、钢结构采用喷砂除锈达到Sa2
5 级,施工环境应通风良好,执行受限空间施工方案同时并符合下列要求: a
温度以5~15 oC 为宜,但不得低于5 oC; b
相对湿度不宜大于80%; c
遇雾、雪、强风天气不得进行室外施工; d
涂装表面的温度至少应比露点温度高3 oC,但不应高于50 oC
(2)涂层结构要求 a、设备支架:除锈Sa2
5 级,冷镀锌漆(4:1),两底两面总厚度不小于300µm b、钢结构:除锈Sa2
5 级,冷镀锌漆(4:1)两底两面总厚度不小于300µm
