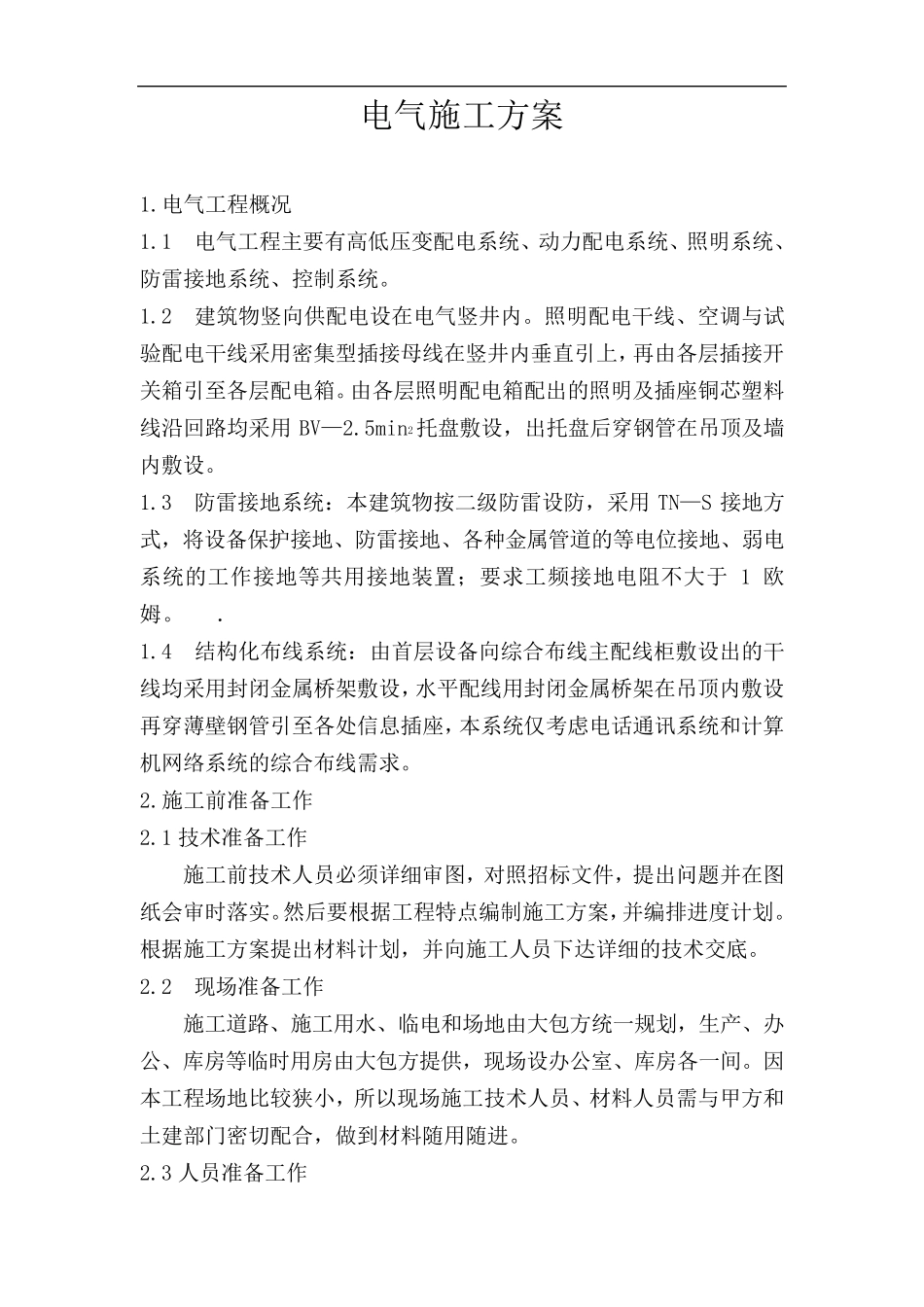

电气施工方案 1
电气工程概况 1
1 电气工程主要有高低压变配电系统、动力配电系统、照明系统、防雷接地系统、控制系统
2 建筑物竖向供配电设在电气竖井内
照明配电干线、空调与试验配电干线采用密集型插接母线在竖井内垂直引上,再由各层插接开关箱引至各层配电箱
由各层照明配电箱配出的照明及插座铜芯塑料线沿回路均采用BV—2
5min2托盘敷设,出托盘后穿钢管在吊顶及墙内敷设
3 防雷接地系统:本建筑物按二级防雷设防,采用TN—S 接地方式,将设备保护接地、防雷接地、各种金属管道的等电位接地、弱电系统的工作接地等共用接地装置;要求工频接地电阻不大于1 欧姆
4 结构化布线系统:由首层设备向综合布线主配线柜敷设出的干线均采用封闭金属桥架敷设,水平配线用封闭金属桥架在吊顶内敷设再穿薄壁钢管引至各处信息插座,本系统仅考虑电话通讯系统和计算机网络系统的综合布线需求
施工前准备工作 2
1 技术准备工作 施工前技术人员必须详细审图,对照招标文件,提出问题并在图纸会审时落实
然后要根据工程特点编制施工方案,并编排进度计划
根据施工方案提出材料计划,并向施工人员下达详细的技术交底
2 现场准备工作 施工道路、施工用水、临电和场地由大包方统一规划,生产、办公、库房等临时用房由大包方提供,现场设办公室、库房各一间
因本工程场地比较狭小,所以现场施工技术人员、材料人员需与甲方和土建部门密切配合,做到材料随用随进
3 人员准备工作 施工人员上岗必须经过培训,掌握施工工艺、技术操作方法,考核合格后方可上岗,特殊工种必须持证上岗
4 电气工程主要工程量计算,详见下表1 表1 电气工程主要工程量一览表 序号 项目 工程量 备注 单位 数量 1 配电柜安装 台 33 2 配电箱安装 台 151 3 钢管敷设 m 27952 4 管内穿线 m 92332 5 防雷接
