施工技术交底记录 交底提要 联络通道开挖及支护施工技术交底 交底内容: 一、工程概况 1 区间联络通道计划从左线向右线开挖,2 区间联络通道计划从右线向左线开挖,车站为其材料加工、存放地点,盾构始发井口为施工期间材料运输、渣土外运的工作井
施工先进行1 区间联络通道施工,后进行2 区间联络通道施工
二、联络通道施工工序 根据工程结构特点,管片切割开孔以后,联络通道开挖分上下台阶法开挖方式进行
标准施工工序如下表所示
联络通道施工工序表 序号 图 示 施 工 步 骤 说 明 1 一、拱部小导管注浆 1、开挖上台阶土体; 2 、预留核心土 2 二、上台阶施作初期支护 1、架立上台阶钢格栅; 2 、挂网喷射混凝土; 3 、开挖核心土

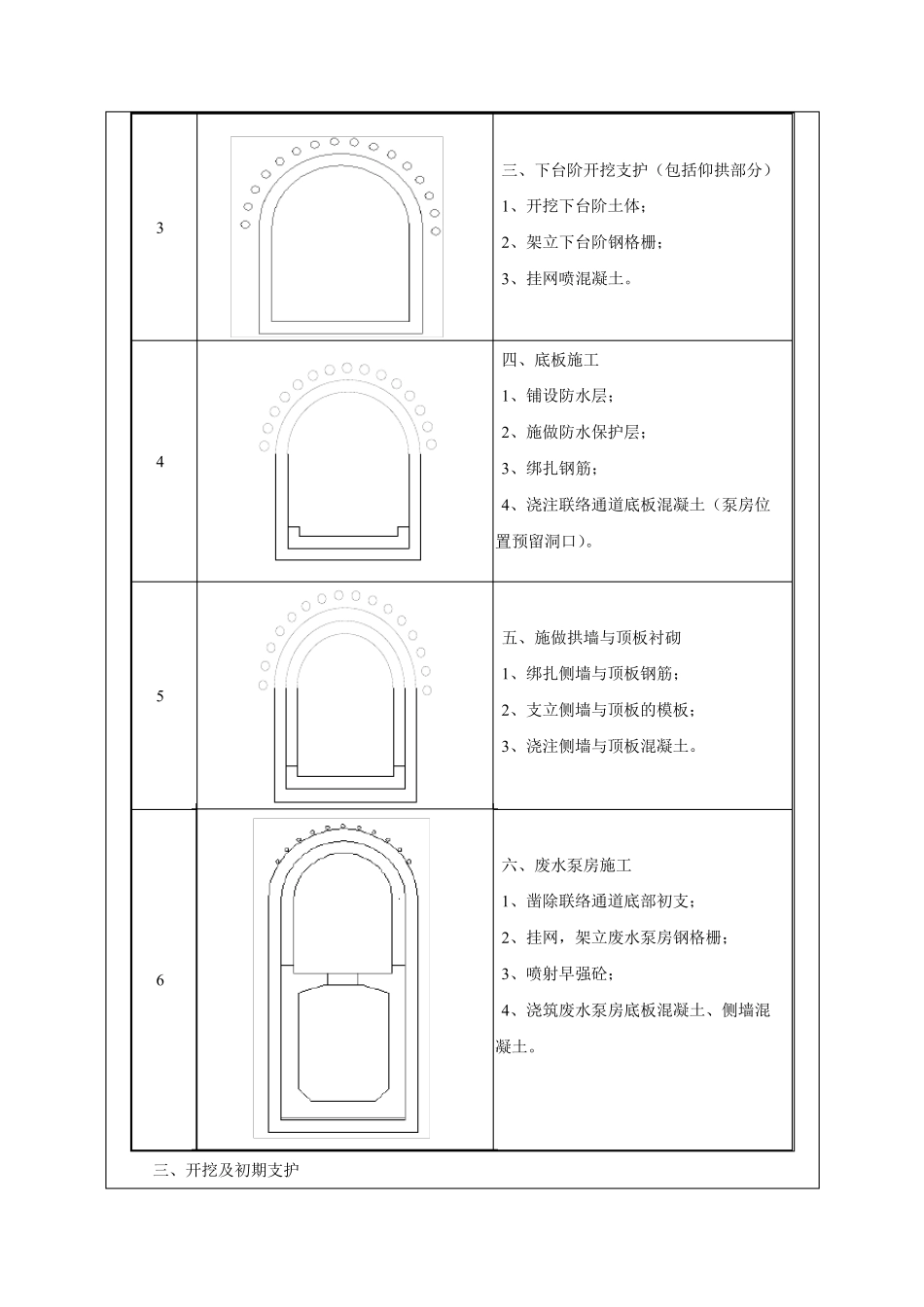

3 三、下台阶开挖支护(包括仰拱部分) 1、开挖下台阶土体; 2 、架立下台阶钢格栅; 3 、挂网喷混凝土
4 四、底板施工 1、铺设防水层; 2 、施做防水保护层; 3 、绑扎钢筋; 4 、浇注联络通道底板混凝土(泵房位置预留洞口)
5 五、施做拱墙与顶板衬砌 1、绑扎侧墙与顶板钢筋; 2 、支立侧墙与顶板的模板; 3 、浇注侧墙与顶板混凝土
6 六、废水泵房施工 1、凿除联络通道底部初支; 2 、挂网,架立废水泵房钢格栅; 3 、喷射早强砼; 4 、浇筑废水泵房底板混凝土、侧墙混凝土
三、开挖及初期支护 1)开挖要点和技术措施 (1)联络通道开挖轮廓线比洞门高1
07m,进洞采用反挑进洞开挖方式
(2)联络通道的断面尺寸为3
47m(见附图),采用台阶法施工,预留核心土,开挖施工时,进口处2m 范围内格栅钢架密排连立(全环设置),加强支护,其余各部每次开挖进尺为一个格栅间距0
5m,严禁多榀一次开挖
在各开挖分部内,按台阶法分上下两台阶开挖支护,上台阶开挖高度2

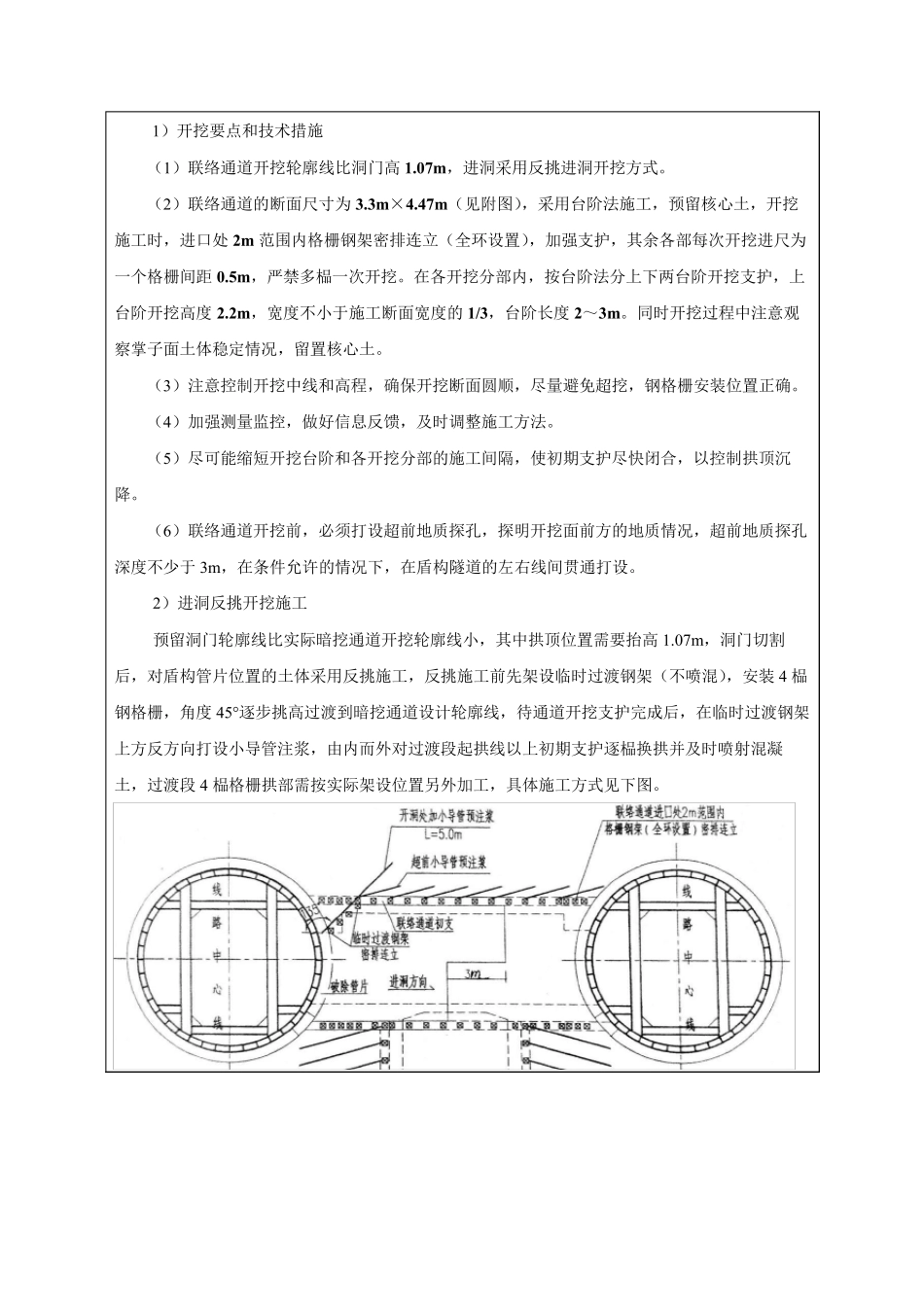

2m,宽度不小于施工断面宽度的1/3,台阶长度2~3m
