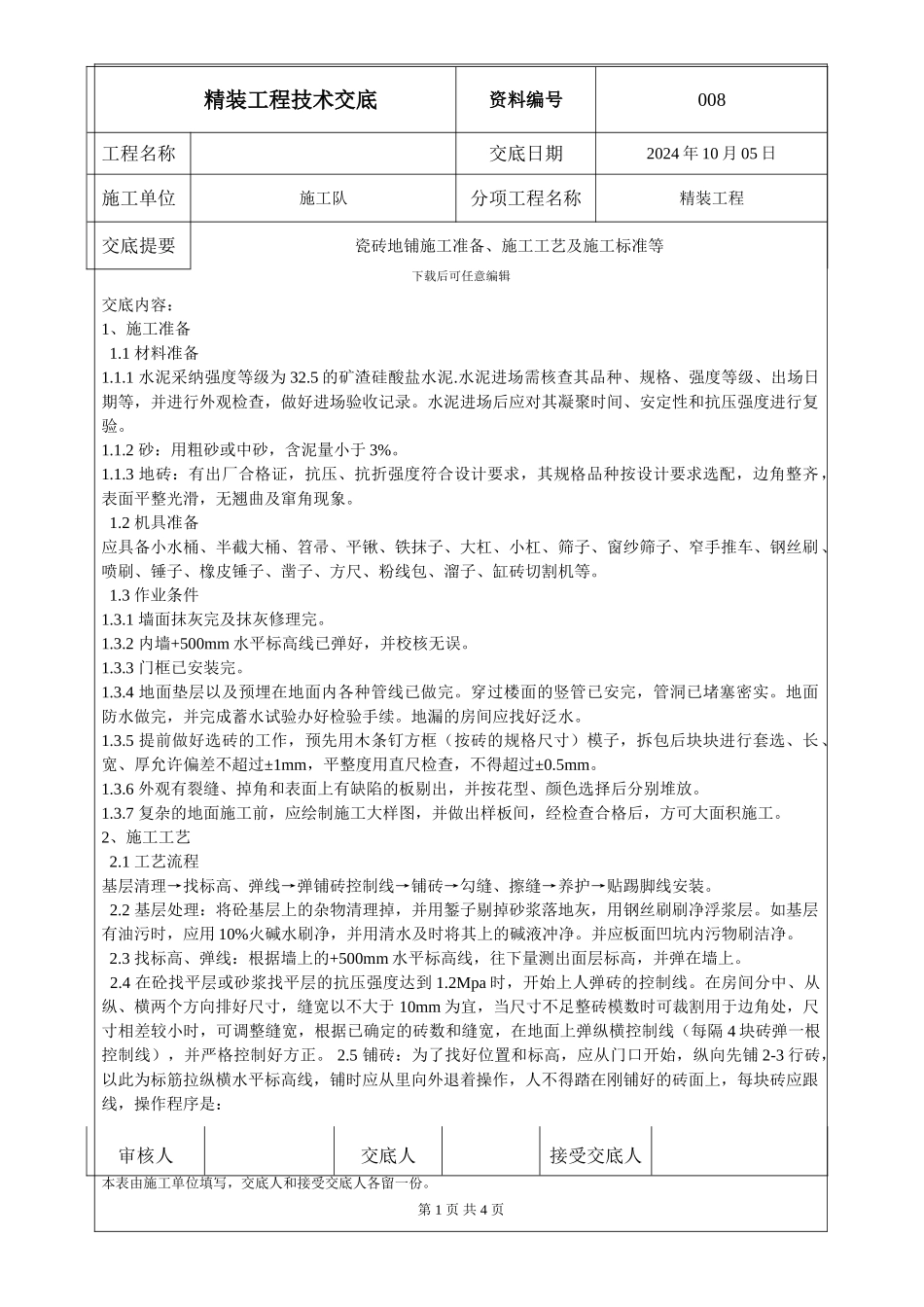

精装工程技术交底资料编号008工程名称交底日期2024 年 10 月 05 日施工单位施工队分项工程名称精装工程交底提要瓷砖地铺施工准备、施工工艺及施工标准等下载后可任意编辑交底内容:1、施工准备 1
1 材料准备1
1 水泥采纳强度等级为 32
5 的矿渣硅酸盐水泥
水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录
水泥进场后应对其凝聚时间、安定性和抗压强度进行复验
2 砂:用粗砂或中砂,含泥量小于 3%
3 地砖:有出厂合格证,抗压、抗折强度符合设计要求,其规格品种按设计要求选配,边角整齐,表面平整光滑,无翘曲及窜角现象
2 机具准备应具备小水桶、半截大桶、笤帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷刷、锤子、橡皮锤子、凿子、方尺、粉线包、溜子、缸砖切割机等
3 作业条件1
1 墙面抹灰完及抹灰修理完
2 内墙+500mm 水平标高线已弹好,并校核无误
3 门框已安装完
4 地面垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
地面防水做完,并完成蓄水试验办好检验手续
地漏的房间应找好泛水
5 提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚允许偏差不超过±1mm,平整度用直尺检查,不得超过±0
6 外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色选择后分别堆放
7 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工

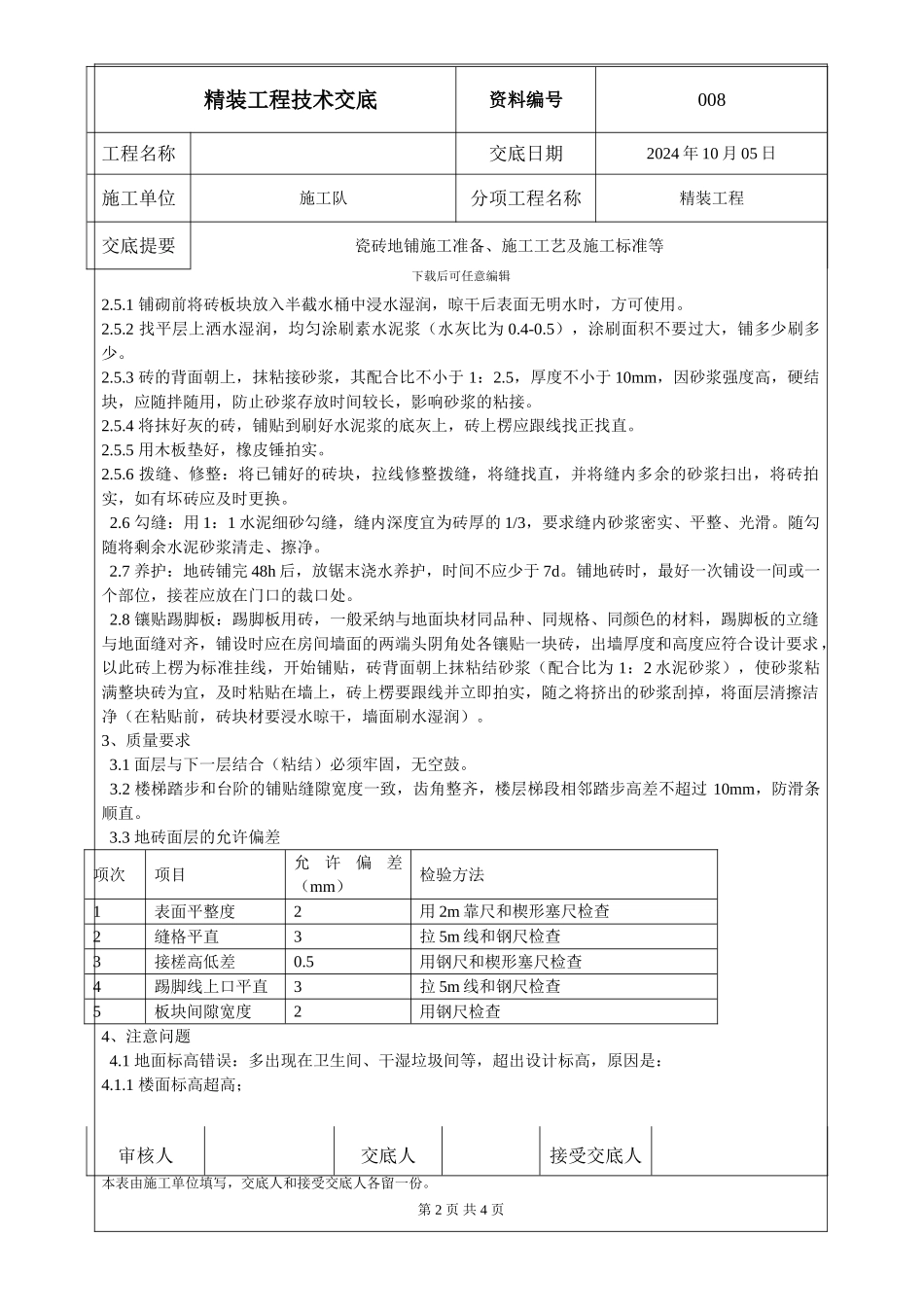

2、施工工艺 2
1 工艺流程基层清理→找标高、弹线→弹铺砖控制线→铺砖→勾缝、擦缝→养护→贴踢脚线安装
2 基层处理:将砼基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层
如基层有油污时,
