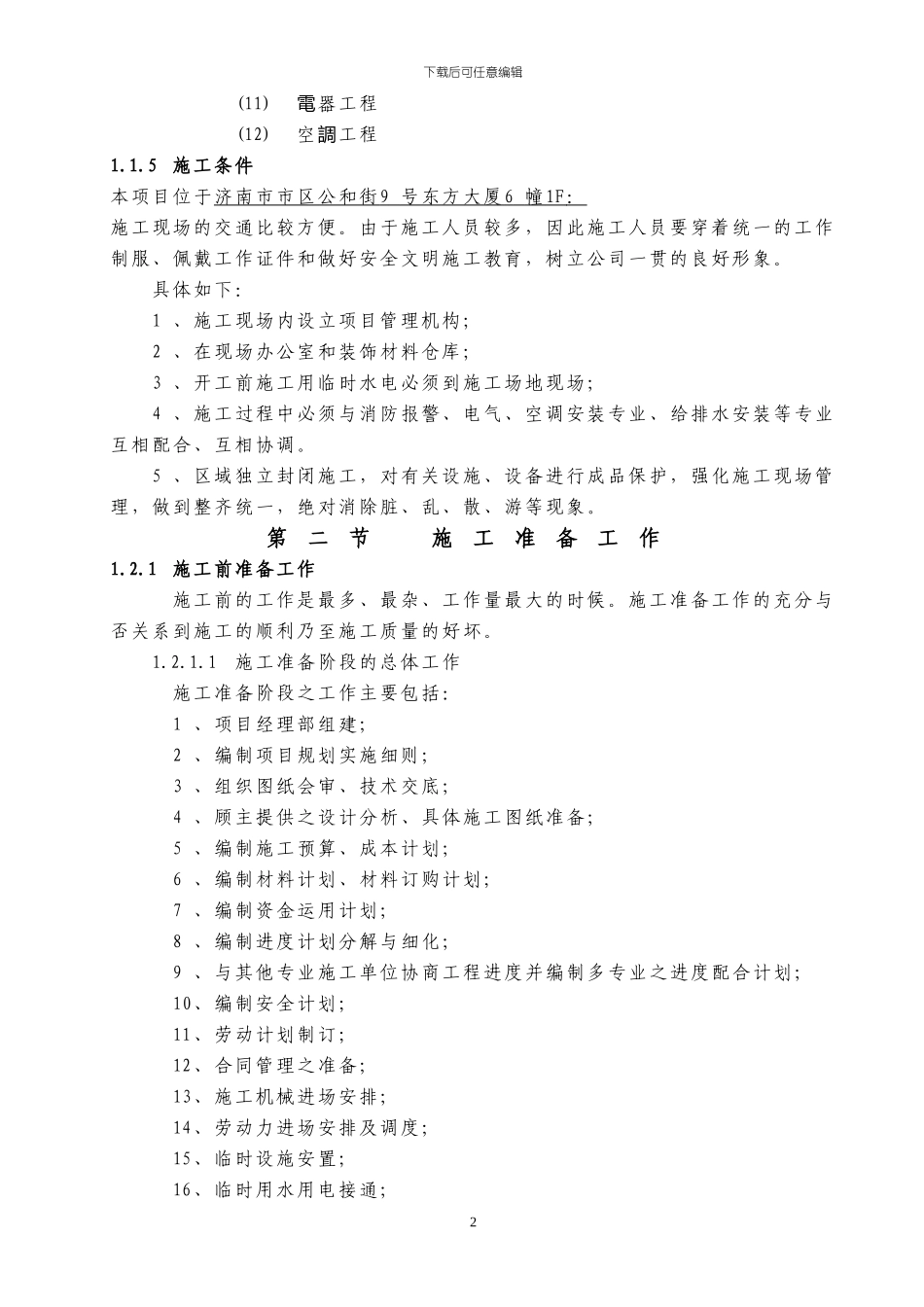

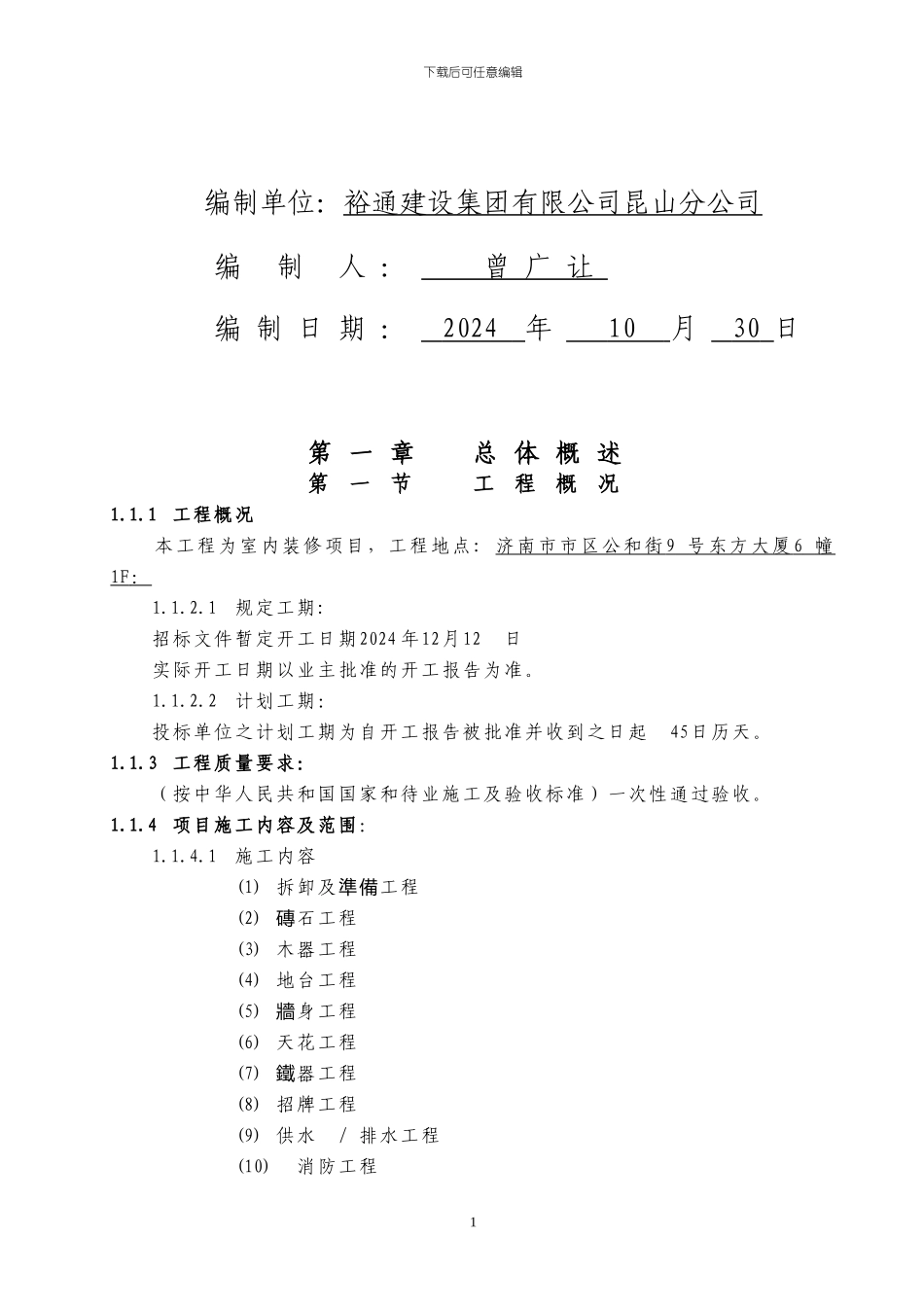

東 亞 銀 行 ( 中 国 ) 有 限 公 司 济 南 分 行 装修 总 承 包 工 程施工组织设计下载后可任意编辑编制单位:裕通建设集团有限公司昆山分公司编 制 人 : 曾 广 让 编 制 日 期 : 2024 年 10 月 30 日第 一 章 总 体 概 述第一节 工程概况1.1.1工程概况 本工程为室内装修项目,工程地点 : 济南市市区公和街 9 号东方大厦 6 幢 1F : 1.1.2.1规定工期:招标文件暂定开工日期2024 年12月12 日实际开工日期以业主批准的开工报告为准。1.1.2.2计划工期:投标单位之计划工期为自开工报告被批准并收到之日起 45日历天。1.1.3工程质量要求:(按中华人民共和国国家和待业施工及验收标准)一次性通过验收。1.1.4项目施工内容及范围:1.1.4.1施工内容(1) 拆卸及準備工程(2) 磚石工程(3) 木器工程(4) 地台工程(5) 牆身工程(6) 天花工程(7) 鐵器工程(8) 招牌工程(9) 供水 / 排水工程(10)消防工程1下载后可任意编辑(11)電器工程(12)空調工程1.1.5施工条件本项目位于济南市市区公和街 9 号东方大厦 6 幢 1F : 施工现场的交通比较方便。由于施工人员较多,因此施工人员要穿着统一的工作制服、佩戴工作证件和做好安全文明施工教育,树立公司一贯的良好形象。具体如下:1 、施工现场内设立项目管理机构;2 、在现场办公室和装饰材料仓库;3 、开工前施工用临时水电必须到施工场地现场; 4 、施工过程中必须与消防报警、电气、空调安装专业、给排水安装等专业互相配合、互相协调。5 、区域独立封闭施工,对有关设施、设备进行成品保护,强化施工现场管理,做到整齐统一,绝对消除脏、乱、散、游等现象。第二节 施工准备工作1.2.1施工前准备工作施工前的工作是最多、最杂、工作量最大的时候。施工准备工作的充分与否关系到施工的顺利乃至施工质量的好坏。1.2.1.1施工准备阶段的总体工作施工准备阶段之工作主要包括:1 、项目经理部组建;2 、编制项目规划实施细则;3 、组织图纸会审、技术交底;4 、顾主提供之设计分析、具体施工图纸准备;5 、编制施工预算、成本计划;6 、编制材料计划、材料订购计划;7 、编制资金运用计划;8 、编制进度计划分解与细化;9 、与其他专业施工单位协商工程进度并编制多专业之进度配合计划;10、编制安全计划;11、劳动计划制订;12、合同管理之准备;13、施工机械进场安排;14、劳动力进场安排及调度;15、临时设施安置;16、临...
