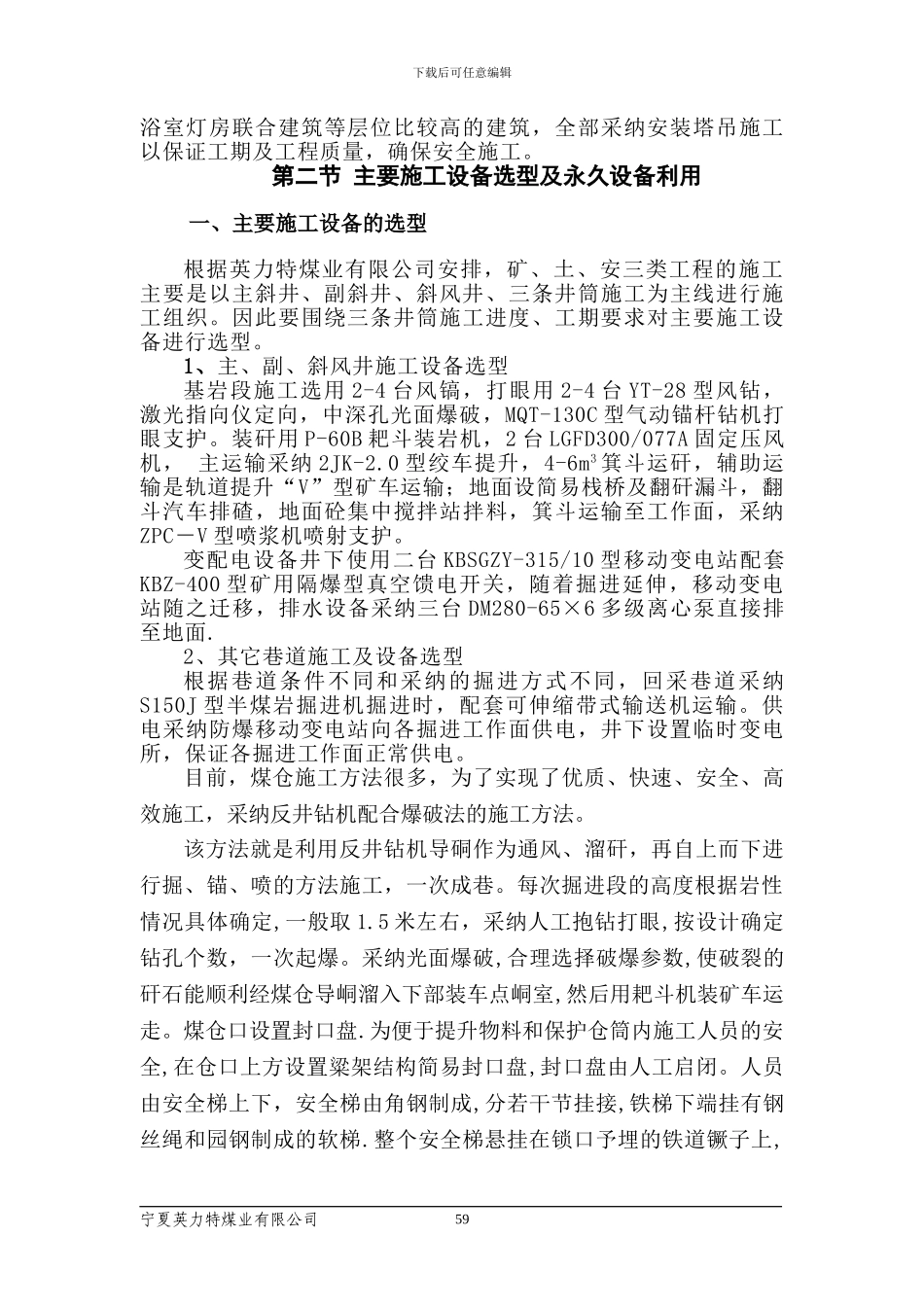

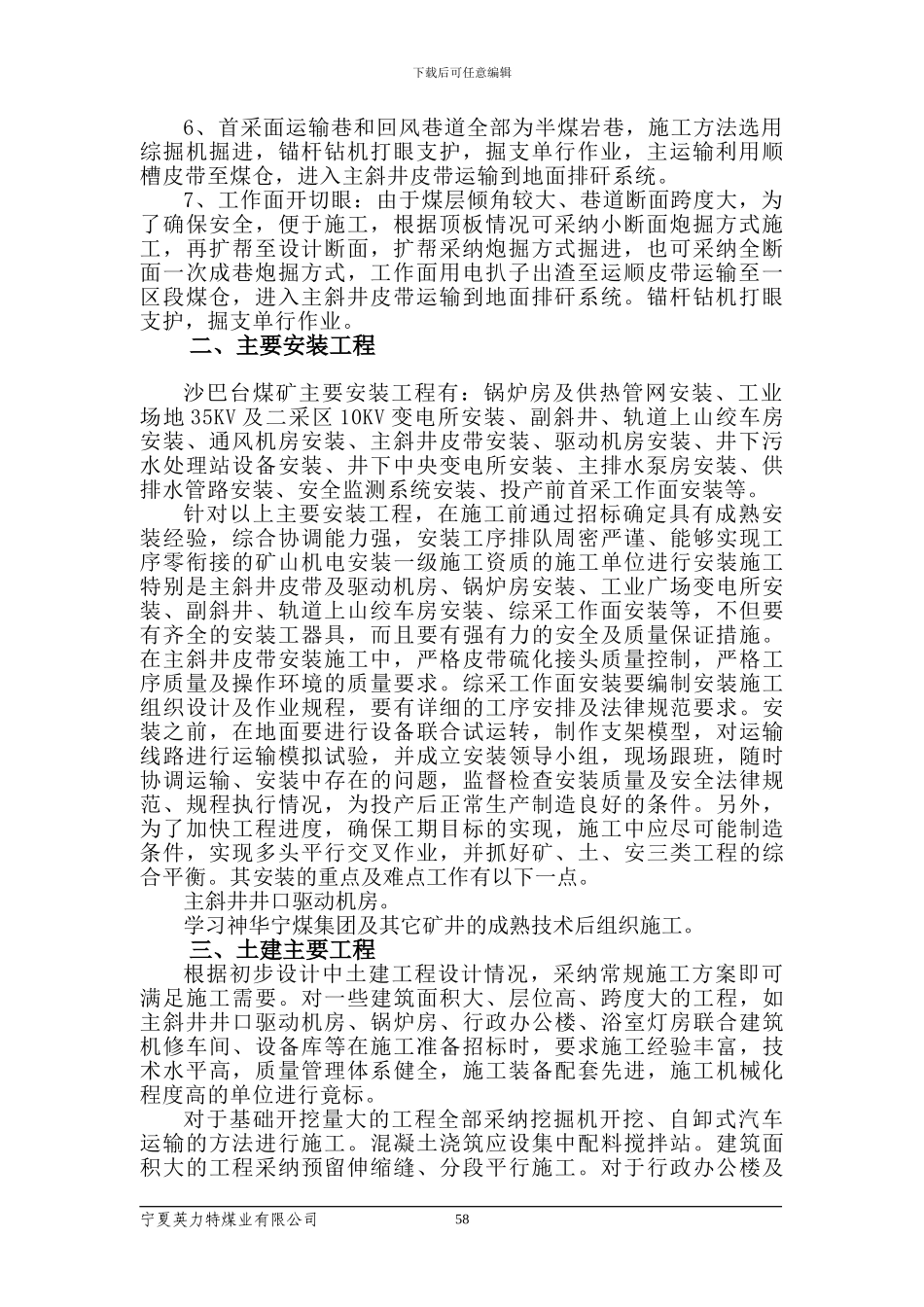

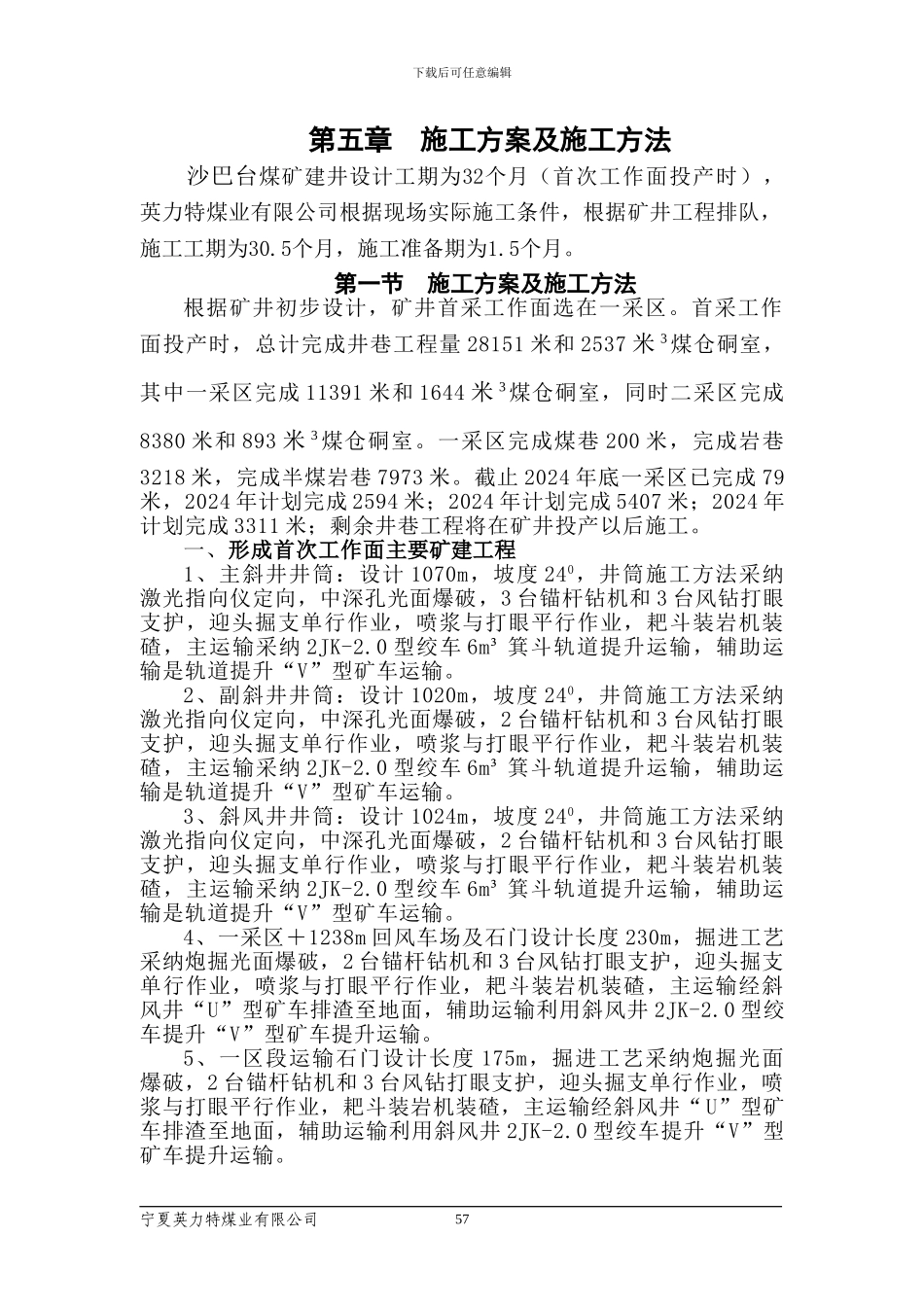

下载后可任意编辑第五章 施工方案及施工方法沙巴台煤矿建井设计工期为32个月(首次工作面投产时),英力特煤业有限公司根据现场实际施工条件,根据矿井工程排队,施工工期为30
5个月,施工准备期为1
第一节 施工方案及施工方法根据矿井初步设计,矿井首采工作面选在一采区
首采工作面投产时,总计完成井巷工程量 28151 米和 2537 米 3煤仓硐室,其中一采区完成 11391 米和 1644 米 3煤仓硐室,同时二采区完成8380 米和 893 米 3 煤仓硐室
一采区完成煤巷 200 米,完成岩巷3218 米,完成半煤岩巷 7973 米
截止 2024 年底一采区已完成 79米,2024 年计划完成 2594 米;2024 年计划完成 5407 米;2024 年计划完成 3311 米;剩余井巷工程将在矿井投产以后施工
一、形成首次工作面主要矿建工程1、主斜井井筒:设计 1070m,坡度 240,井筒施工方法采纳激光指向仪定向,中深孔光面爆破,3 台锚杆钻机和 3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输采纳 2JK-2
0 型绞车 6m³ 箕斗轨道提升运输,辅助运输是轨道提升“V”型矿车运输
2、副斜井井筒:设计 1020m,坡度 240,井筒施工方法采纳激光指向仪定向,中深孔光面爆破,2 台锚杆钻机和 3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输采纳 2JK-2
0 型绞车 6m³ 箕斗轨道提升运输,辅助运输是轨道提升“V”型矿车运输
3、斜风井井筒:设计 1024m,坡度 240,井筒施工方法采纳激光指向仪定向,中深孔光面爆破,2 台锚杆钻机和 3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输采纳 2JK-2
0 型绞车 6m³ 箕斗轨道提升运输,辅助运输是轨道提
