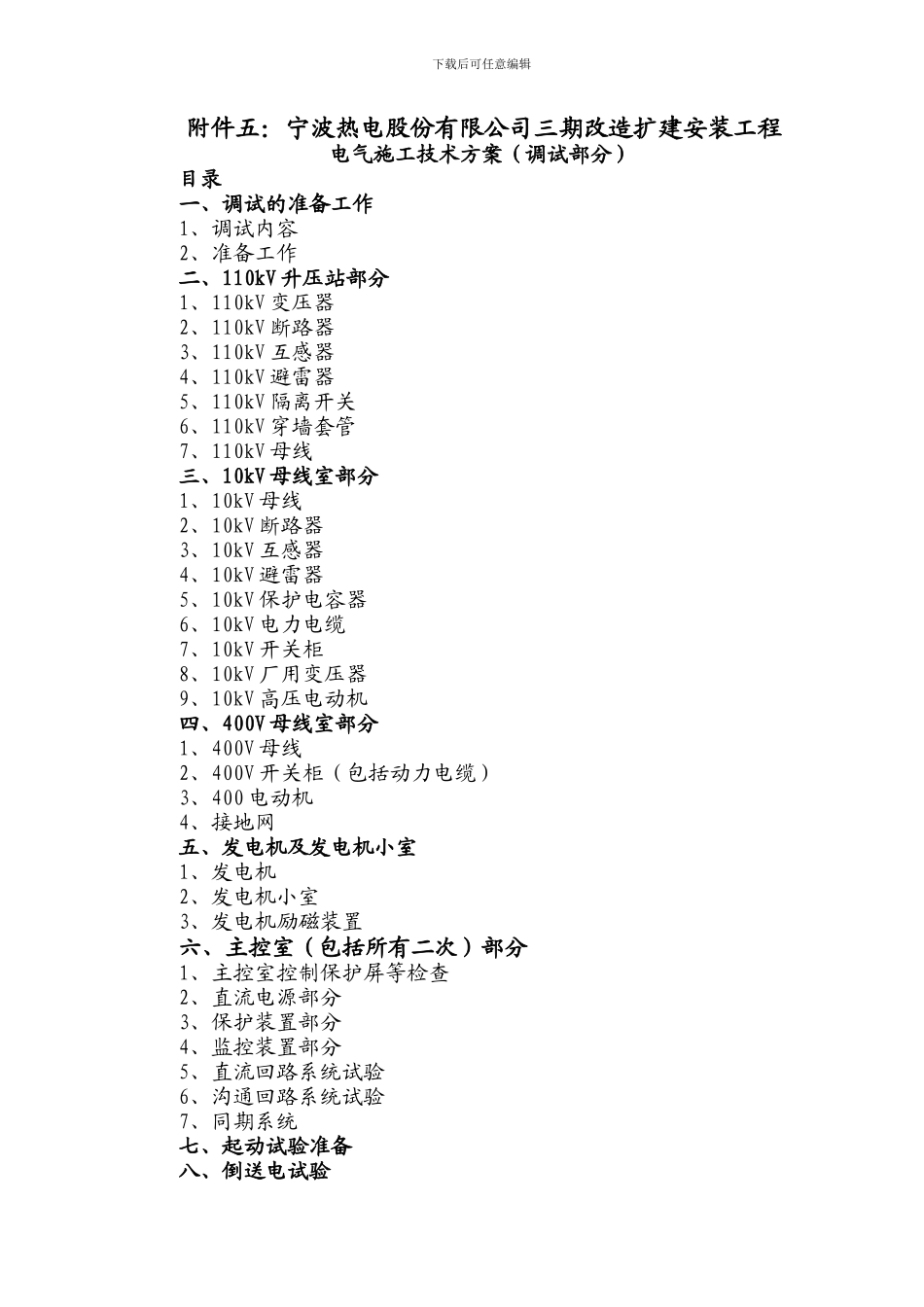

下载后可任意编辑附件五:宁波热电股份有限公司三期改造扩建安装工程电气施工技术方案(调试部分)目录一、调试的准备工作1、调试内容2、准备工作二、110kV 升压站部分1、110kV 变压器2、110kV 断路器3、110kV 互感器4、110kV 避雷器5、110kV 隔离开关6、110kV 穿墙套管7、110kV 母线三、10kV 母线室部分1、10kV 母线2、10kV 断路器3、10kV 互感器4、10kV 避雷器5、10kV 保护电容器6、10kV 电力电缆7、10kV 开关柜8、10kV 厂用变压器9、10kV 高压电动机四、400V 母线室部分1、400V 母线2、400V 开关柜(包括动力电缆)3、400 电动机4、接地网五、发电机及发电机小室1、发电机2、发电机小室3、发电机励磁装置六、主控室(包括所有二次)部分1、主控室控制保护屏等检查2、直流电源部分3、保护装置部分4、监控装置部分5、直流回路系统试验6、沟通回路系统试验7、同期系统七、起动试验准备八、倒送电试验下载后可任意编辑1、准备工作要点2、到送电内容要点3、试运行管理九、发电机起动试验1、发电机起动试验应具备的条件及准备工作2、结线相位核对3、动态试验4、定相、假同期及并网十、带负荷试验1、发电机带负荷试验2、线路及主变带负荷试验十一、发电机试运行及后期工作1、参加 96 小时的试运行值班2、起动调试后期工作十二、附调试设备配备计划十三、保证调试质量技术的技术措施一、调试准备 1、调试内容:(包括静态试验及起动试验) ⑴12MW 发电机组及配套设备; ⑵主控室; ⑶ 110kV 升压站; ⑷ 6kV 母线室; ⑸ 400V 母线室

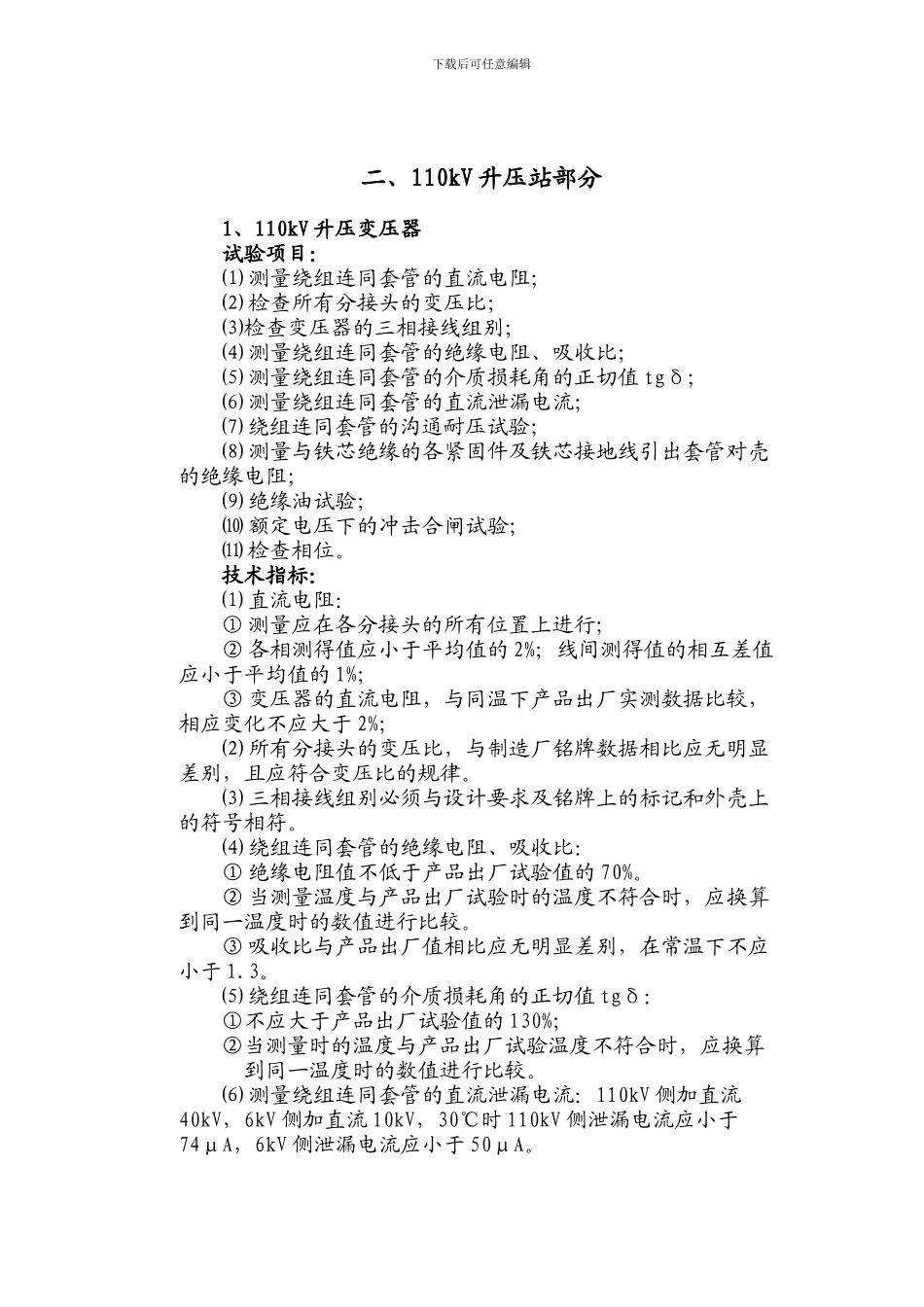

2、准备工作 ⑴ 熟悉设计图纸、随设备提供的技术文件和电力部门确认的有关继电保护数据等技术资料,编写作业指导书;⑵ 确定本工程调试适用的法律规范和标准,以及当地供电部门
