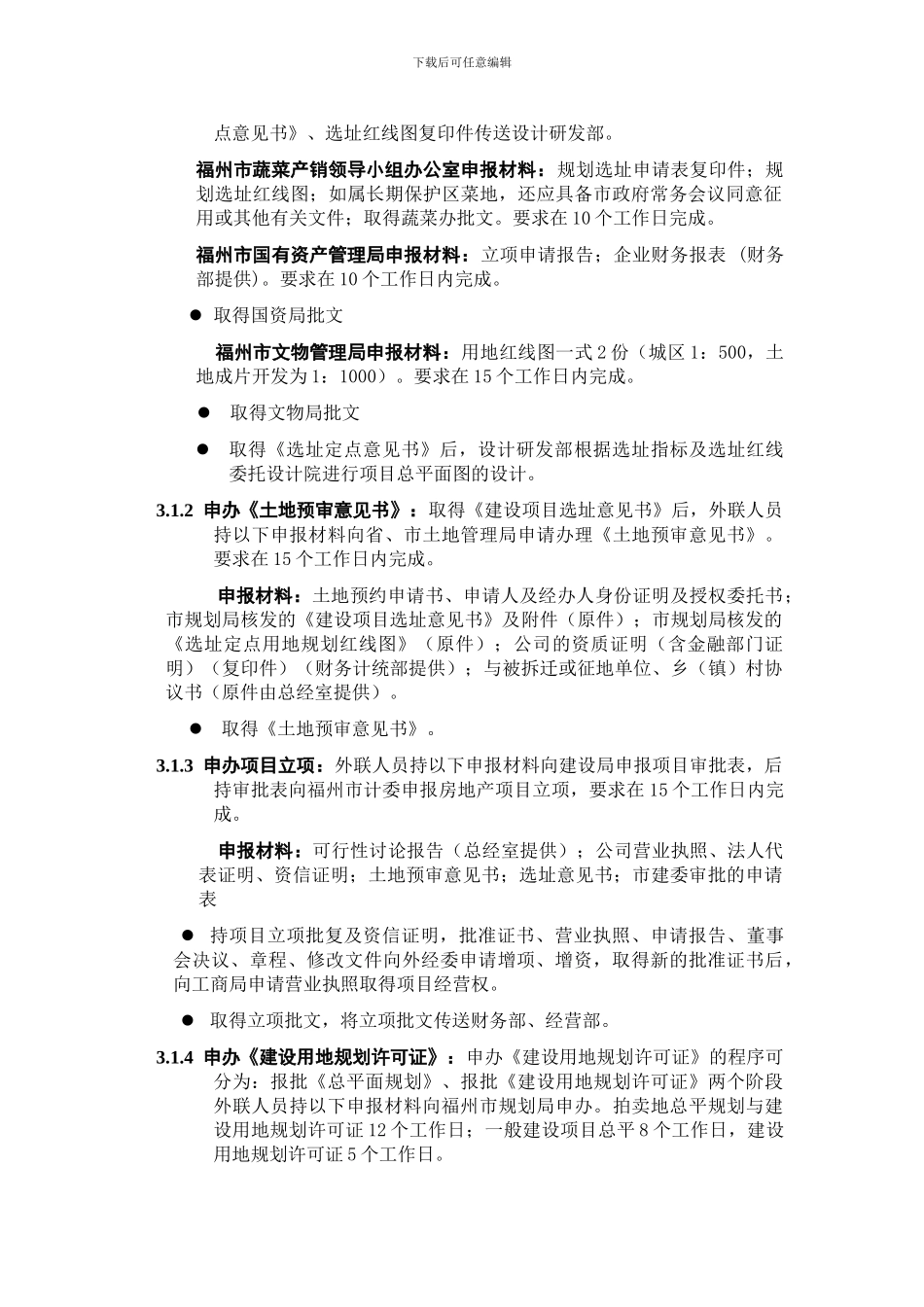

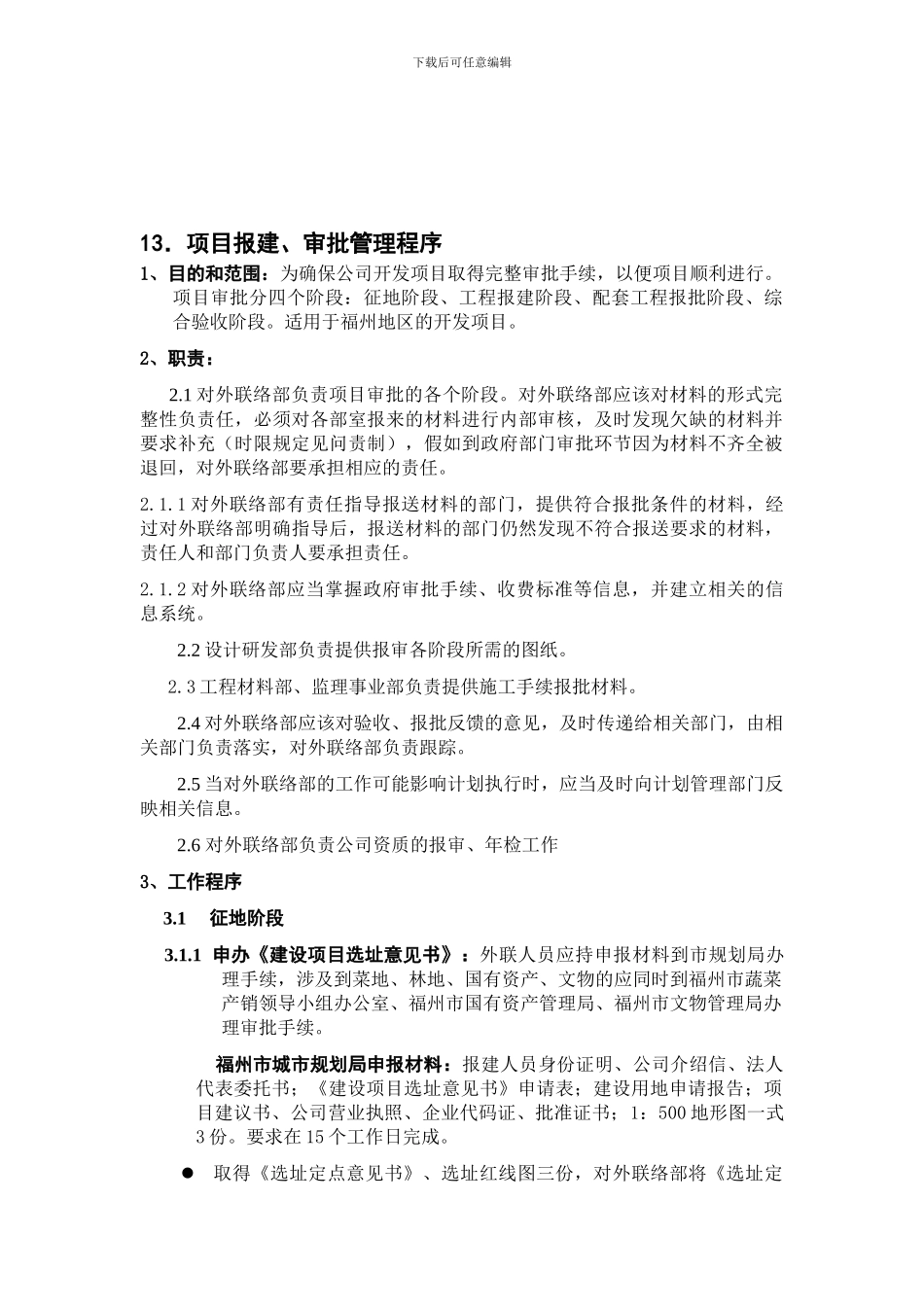

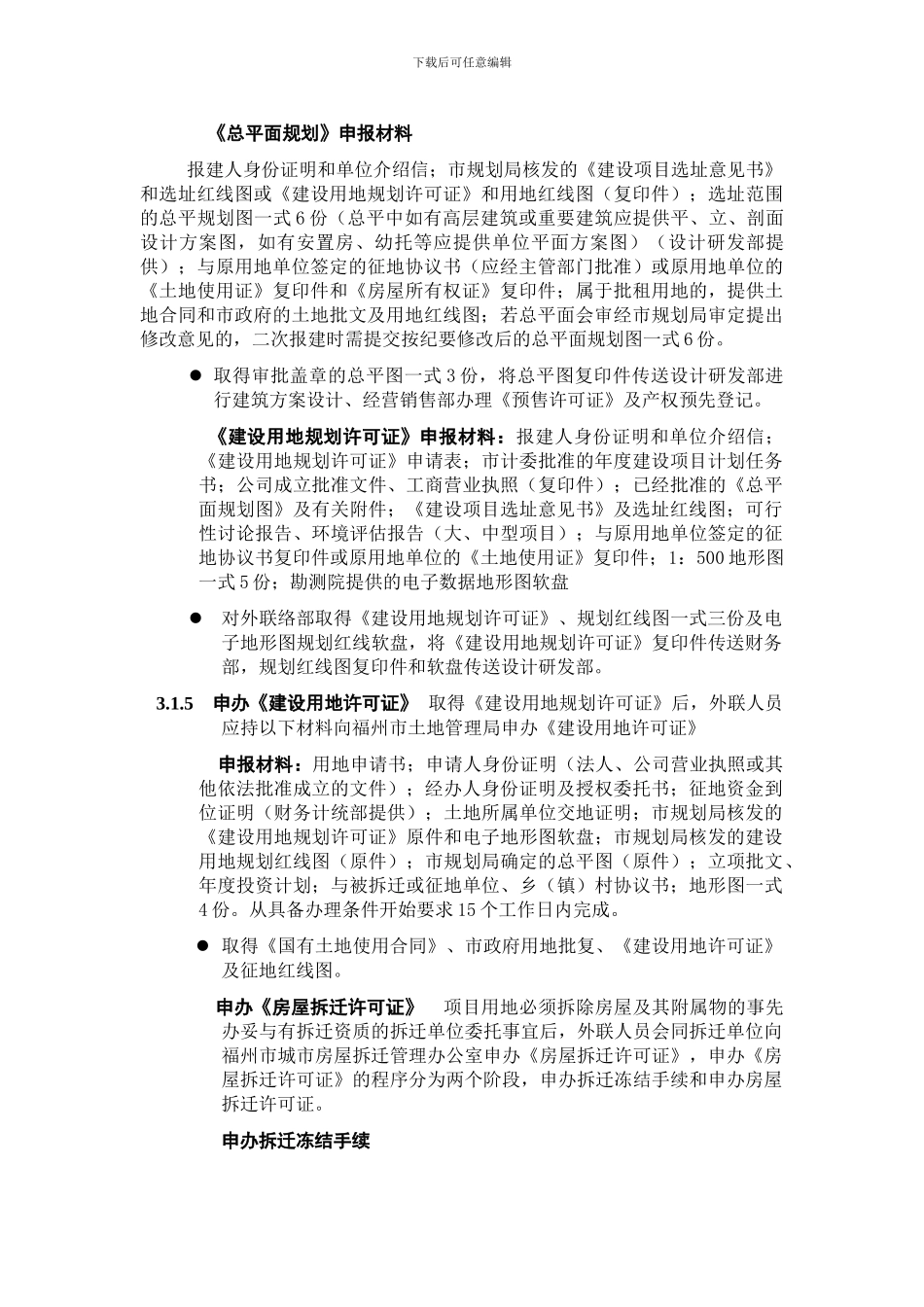

下载后可任意编辑13.项目报建、审批管理程序1、目的和范围:为确保公司开发项目取得完整审批手续,以便项目顺利进行
项目审批分四个阶段:征地阶段、工程报建阶段、配套工程报批阶段、综合验收阶段
适用于福州地区的开发项目
2、职责: 2
1 对外联络部负责项目审批的各个阶段
对外联络部应该对材料的形式完整性负责任,必须对各部室报来的材料进行内部审核,及时发现欠缺的材料并要求补充(时限规定见问责制),假如到政府部门审批环节因为材料不齐全被退回,对外联络部要承担相应的责任
1 对外联络部有责任指导报送材料的部门,提供符合报批条件的材料,经过对外联络部明确指导后,报送材料的部门仍然发现不符合报送要求的材料,责任人和部门负责人要承担责任
2 对外联络部应当掌握政府审批手续、收费标准等信息,并建立相关的信息系统
2 设计研发部负责提供报审各阶段所需的图纸
3 工程材料部、监理事业部负责提供施工手续报批材料
4 对外联络部应该对验收、报批反馈的意见,及时传递给相关部门,由相关部门负责落实,对外联络部负责跟踪
5 当对外联络部的工作可能影响计划执行时,应当及时向计划管理部门反映相关信息
6 对外联络部负责公司资质的报审、年检工作3、工作程序 3
1 征地阶段3
1 申办《建设项目选址意见书》:外联人员应持申报材料到市规划局办理手续,涉及到菜地、林地、国有资产、文物的应同时到福州市蔬菜产销领导小组办公室、福州市国有资产管理局、福州市文物管理局办理审批手续
福州市城市规划局申报材料:报建人员身份证明、公司介绍信、法人代表委托书;《建设项目选址意见书》申请表;建设用地申请报告;项目建议书、公司营业执照、企业代码证、批准证书;1:500 地形图一式3 份
要求在 15 个工作日完成
取得《选址定点意见书》、选址红线图三份,对外联络部将《选址定下载后可任意
