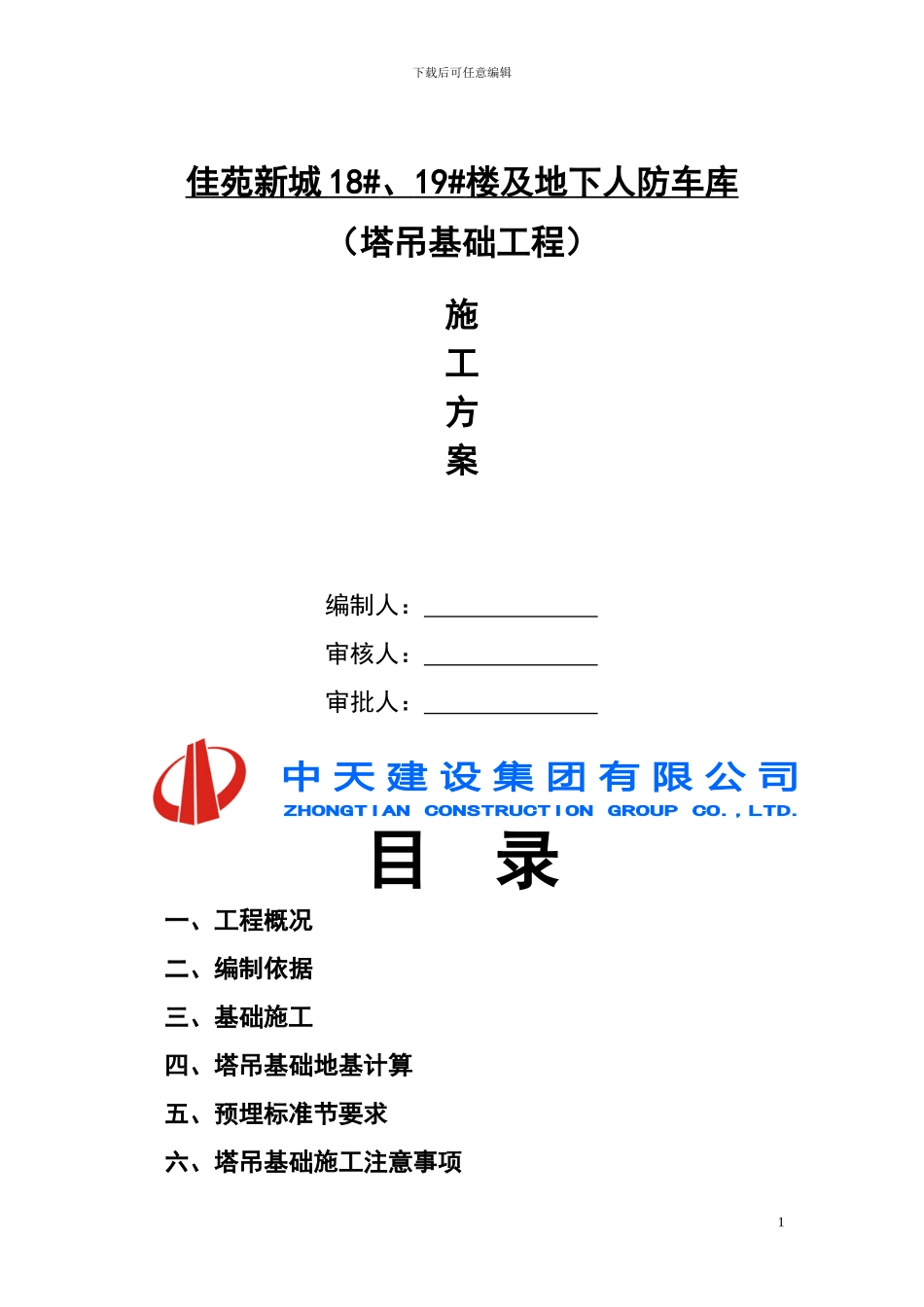

下载后可任意编辑佳苑新城 18# 、 19# 楼及地下人防车库 (塔吊基础工程)施工方案编制人: 审核人: 审批人: 目 录一、工程概况二、编制依据三、基础施工四、塔吊基础地基计算五、预埋标准节要求六、塔吊基础施工注意事项1下载后可任意编辑七、附图一、 工程概况 宝鸡佳苑新城 18#、19#楼及地下人防车库工程,是由陕西省宝鸡市平安房地产开发有限公司所建的项目,位于宝鸡市陈仓区南环路西段, 18#楼长63.8m,宽 13m,地下二层,地上十八层,建筑高度 54m,19#楼长 63.8 米,宽13.3 米,地下一层,地上十八层,建筑高度 54m ,人防车库地下一层,剪力墙结构;南北车库贯穿于 18#楼,总建筑面积 43642.67㎡,地基承载力 290Mpa。塔吊选用型号根据现场情况,塔吊要覆盖所以工作面,必须在 18#楼北以及 19#楼北各设置一台塔吊,而且塔吊必须设在车库里面(人防设计院已同意);在 18#楼北 6轴 -7 轴 中 设 置 QTZ80(TC5613A) 塔 吊 一 台 , 在 19# 楼 北 6 轴 -7 轴 中 设 置QTZ80(TC5613A)塔吊一台,塔臂最大工作幅度为 56m,端部最大起重量为1.3T , , 塔 吊 基 础 从 - 7.475m 以 下 埋 设 1.35m , 长 × 宽 × 高 :5.5m×5.5m×1.35m,砼强度为 C35。具体位置见附图二、编制依据2.1、《塔式起重机使用说明书》2.2《岩土工程勘察报告》2.3《建筑地基基础设计法律规范》(GB50007-2024)2.4《地基与基础施工及验收法律规范》(GBJ202-83)2.5《混凝土结构设计法律规范》(GB50010-2024)2.7《混凝土结构工程施工及验收法律规范》(GB50204-2024)2下载后可任意编辑三、基础施工1、防雷接地最好用镀锌 40×3mm 扁铁,并同桩基钢筋焊成通路。2、预埋标准节上部螺丝口加黄油,并用布包好,铁丝扎牢,防止砼的污染。3、塔吊基础钢筋、模板、预埋安装后要做好施工记录,质量验收合格后方可浇砼。4、C35 砼必须一次浇筑完成,特别在夏季砼堆积温度较高,要做好养护,砼强度达到 80%以上,待施工需要时开始安装塔吊,冬季施工要加强保温保湿。5、塔吊安装好后,在砼基础四周砌筑 240 砖墙,顶标高高出自然地面100mm,封顶、防止雨水流入,外墙及时回填土。四、塔吊混凝土基础设计计算书因塔吊在非工作状况时为最不利情况,故只需计算塔吊非工作状况受力,塔吊使用说明书,塔吊安装到自由高度 46.2m 高度时要附墙,因此在进行荷载分析时,弯矩和剪力取在 46.2m 高...
