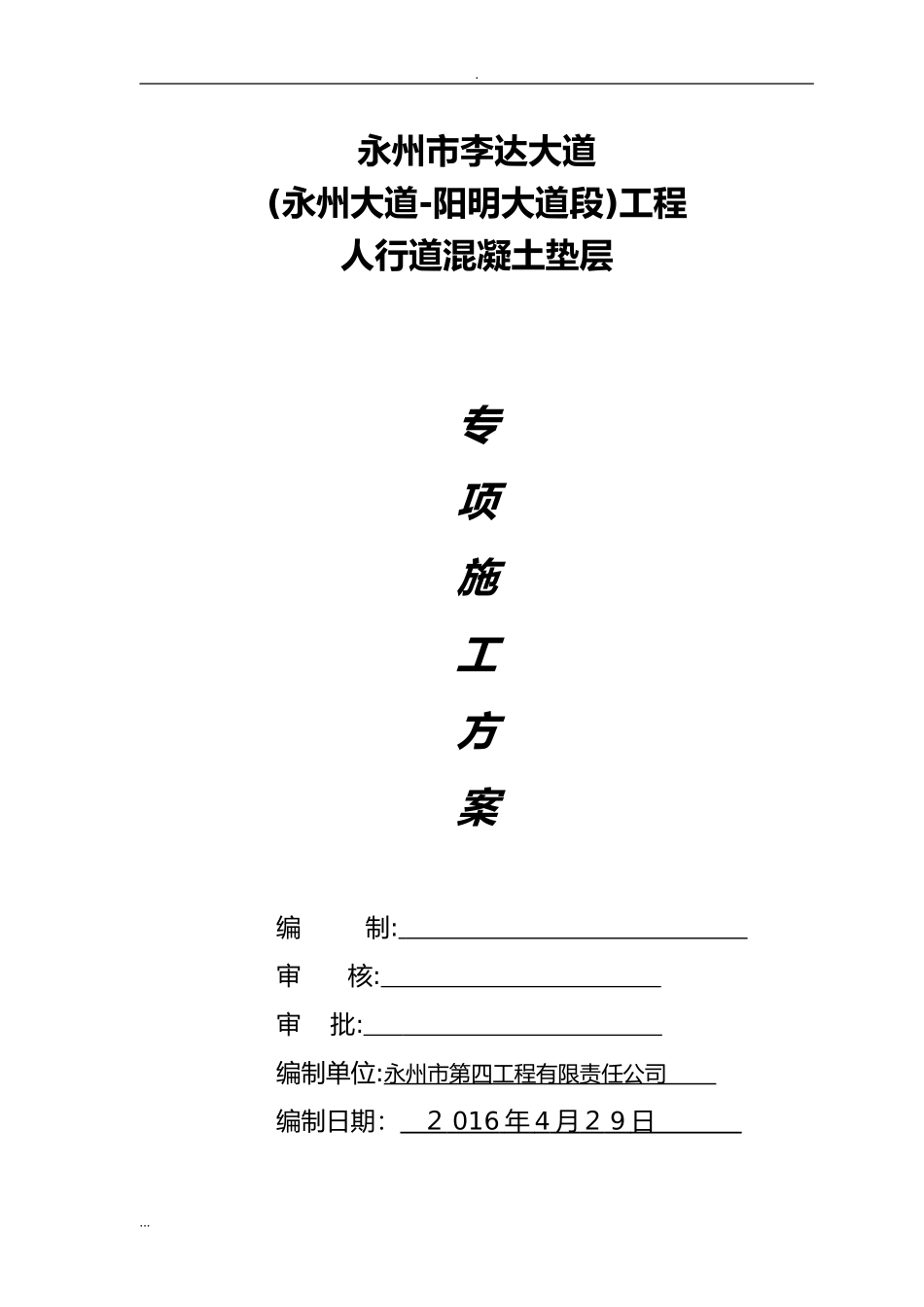

永州市李达大道(永州大道-阳明大道段)工程人行道混凝土垫层专项施工方案编制:审核:审批:编制单位:永州市第四工程有限责任公司编制日期:2016年4月29日

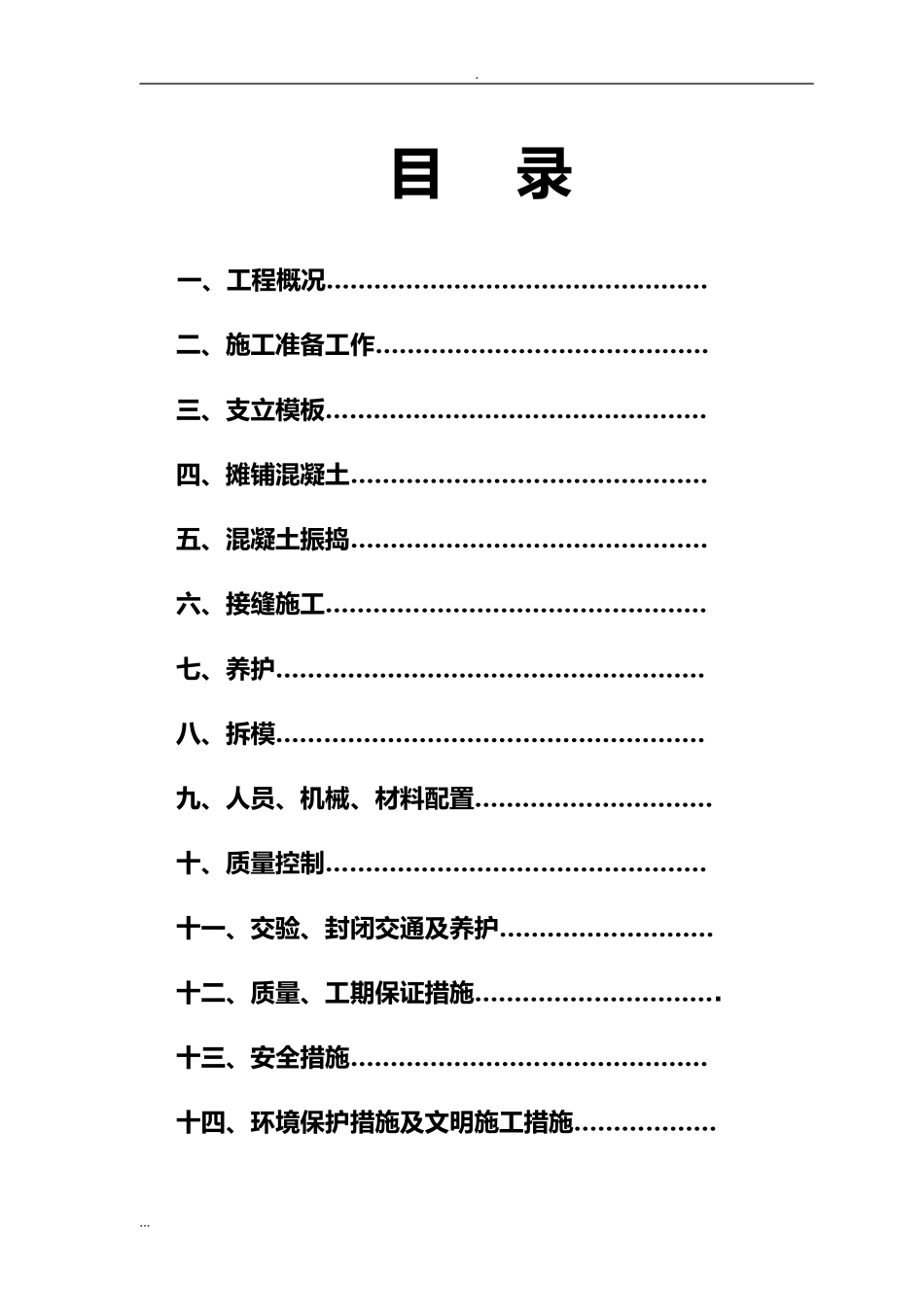

目录一、工程概况…………………………………………二、施工准备工作……………………………………三、支立模板…………………………………………四、摊铺混凝土………………………………………五、混凝土振捣………………………………………六、接缝施工…………………………………………七、养护………………………………………………八、拆模………………………………………………九、人员、机械、材料配置…………………………十、质量控制…………………………………………十一、交验、封闭交通及养护………………………十二、质量、工期保证措施…………………………
十三、安全措施………………………………………十四、环境保护措施及文明施工措施………………

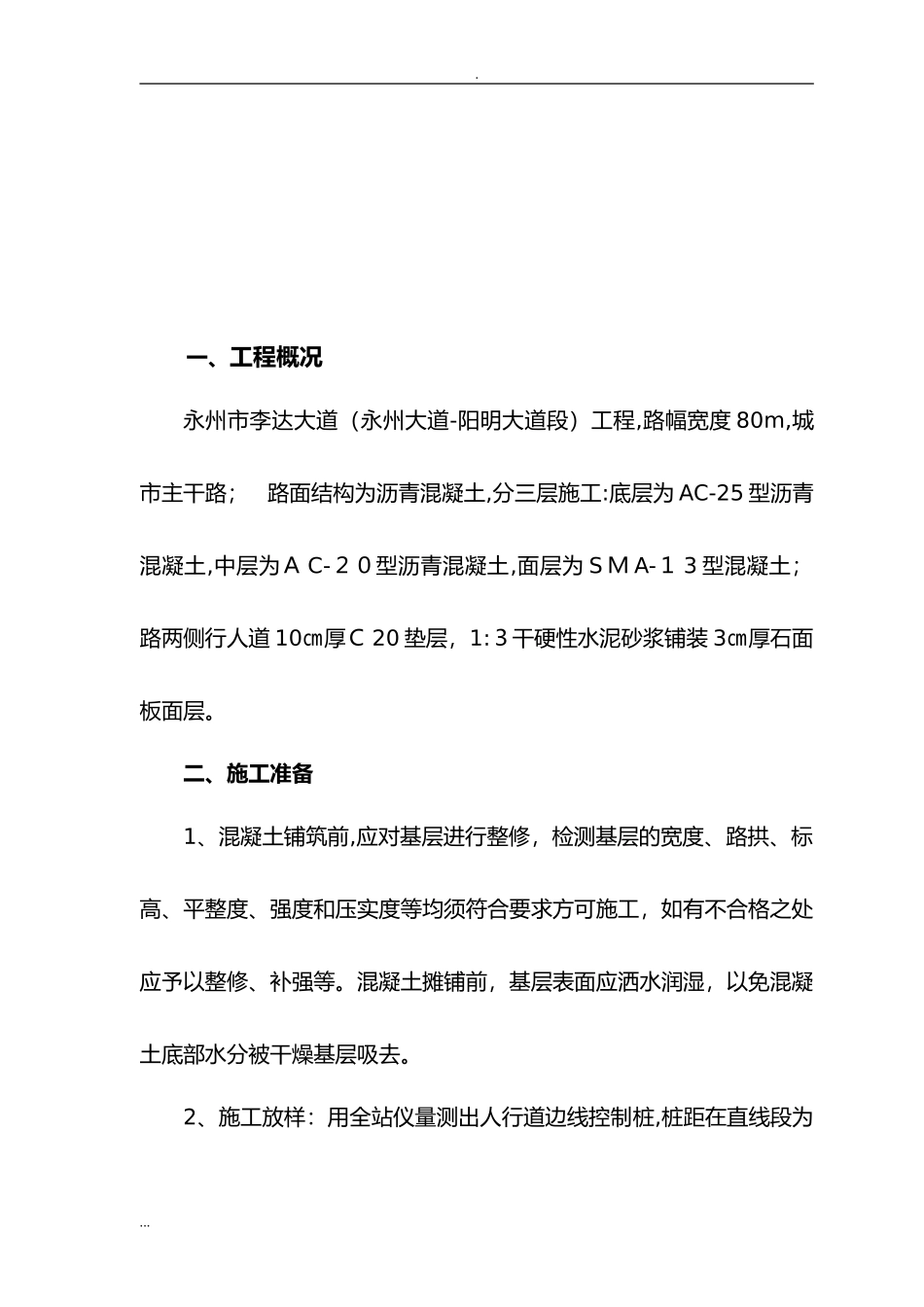

一、工程概况永州市李达大道(永州大道-阳明大道段)工程,路幅宽度80m,城市主干路;路面结构为沥青混凝土,分三层施工:底层为AC-25型沥青混凝土,中层为AC-20型沥青混凝土,面层为SMA-13型混凝土;路两侧行人道10㎝厚C20垫层,1:3干硬性水泥砂浆铺装3㎝厚石面板面层
二、施工准备1、混凝土铺筑前,应对基层进行整修,检测基层的宽度、路拱、标高、平整度、强度和压实度等均须符合要求方可施工,如有不合格之处应予以整修、补强等
混凝土摊铺前,基层表面应洒水润湿,以免混凝土底部水分被干燥基层吸去
2、施工放样:用全站仪量测出人行道边线控制桩,桩距在直线段为
20M,圆弧处按实加密控制桩
在路线两旁布设临时水准点并加以保护,以便施工时就近对路面进行标高复核
混凝土摊铺过程中,要做到勤测、勤校、及时纠偏
3施工依据:(1)、与业主签订的永州市李达大道(永州大道-阳明大道段)道路工程施工合同和业
