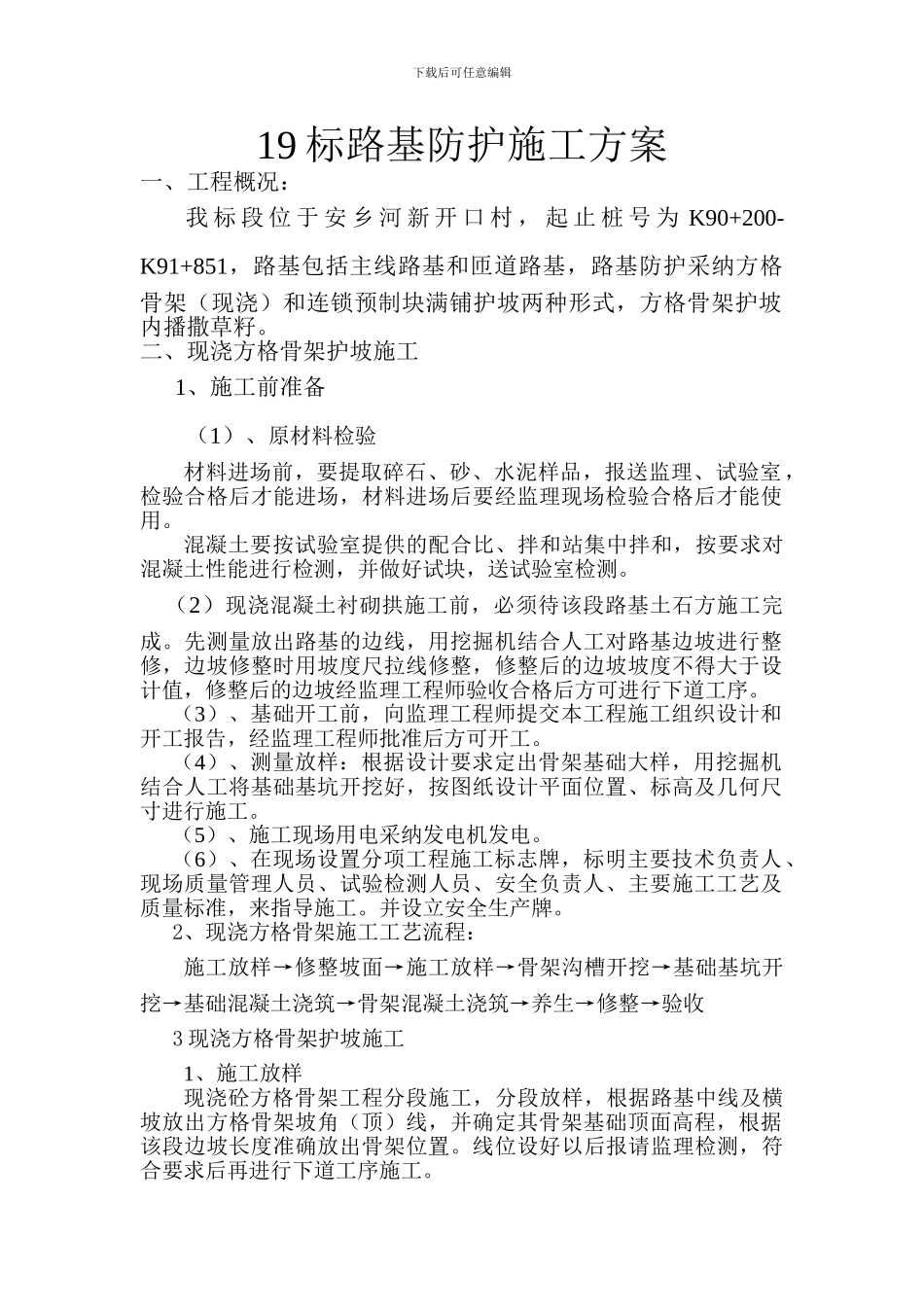

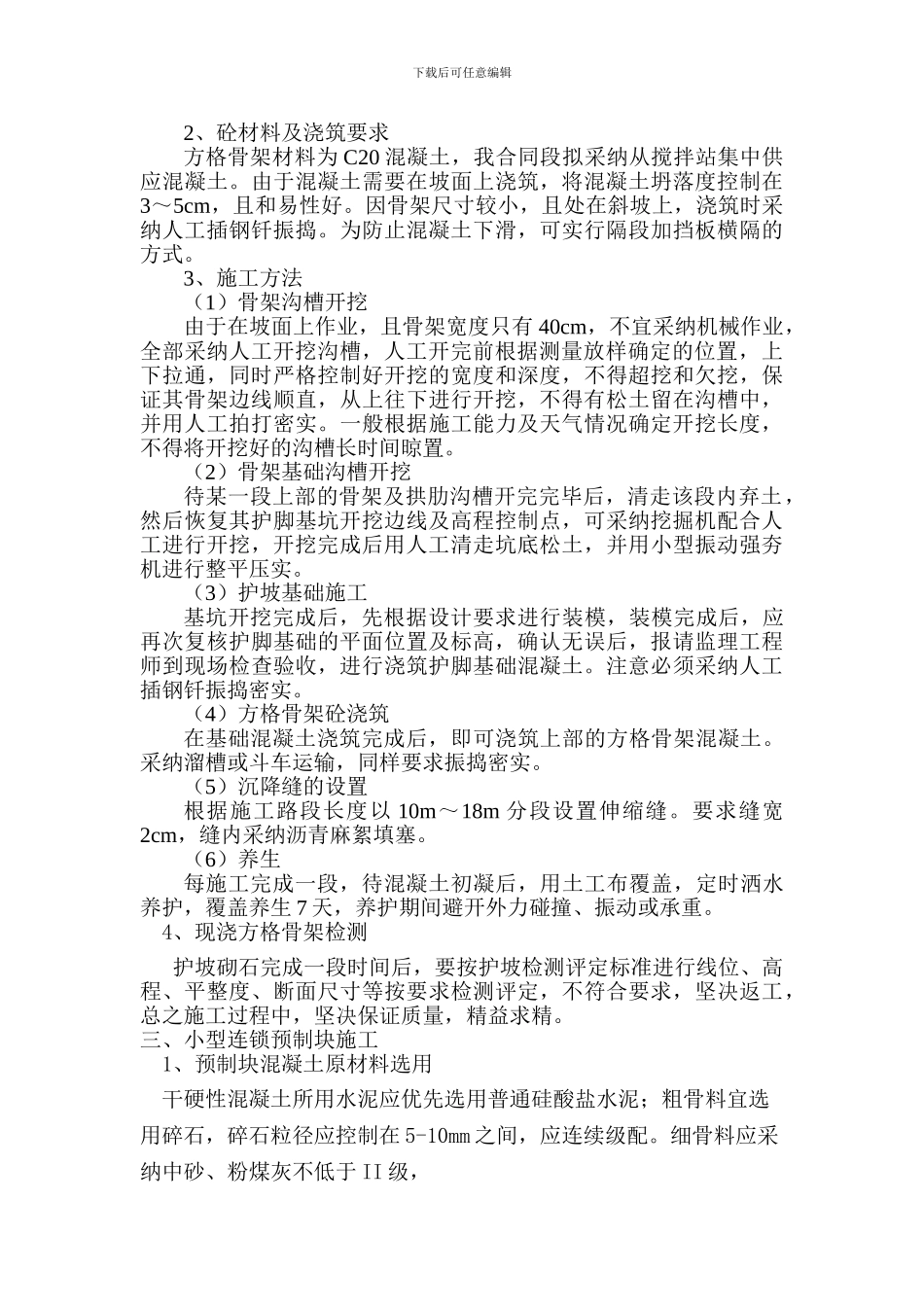

下载后可任意编辑杭瑞国家高速公路湖南省岳阳至常德公路TJ-19 合同段(K90+200-K91+851)路基防护施工方案编制: 审核: 河南省大河筑路有限公司岳常高速土建 19 合同段下载后可任意编辑19 标路基防护施工方案一、工程概况: 我 标 段 位 于 安 乡 河 新 开 口 村 , 起 止 桩 号 为 K90+200-K91+851,路基包括主线路基和匝道路基,路基防护采纳方格骨架(现浇)和连锁预制块满铺护坡两种形式,方格骨架护坡内播撒草籽
二、现浇方格骨架护坡施工1、施工前准备(1)、原材料检验材料进场前,要提取碎石、砂、水泥样品,报送监理、试验室,检验合格后才能进场,材料进场后要经监理现场检验合格后才能使用
混凝土要按试验室提供的配合比、拌和站集中拌和,按要求对混凝土性能进行检测,并做好试块,送试验室检测
(2)现浇混凝土衬砌拱施工前,必须待该段路基土石方施工完成
先测量放出路基的边线,用挖掘机结合人工对路基边坡进行整修,边坡修整时用坡度尺拉线修整,修整后的边坡坡度不得大于设计值,修整后的边坡经监理工程师验收合格后方可进行下道工序
(3)、基础开工前,向监理工程师提交本工程施工组织设计和开工报告,经监理工程师批准后方可开工
(4)、测量放样:根据设计要求定出骨架基础大样,用挖掘机结合人工将基础基坑开挖好,按图纸设计平面位置、标高及几何尺寸进行施工
(5)、施工现场用电采纳发电机发电
(6)、在现场设置分项工程施工标志牌,标明主要技术负责人、现场质量管理人员、试验检测人员、安全负责人、主要施工工艺及质量标准,来指导施工
并设立安全生产牌
2、现浇方格骨架施工工艺流程:施工放样→修整坡面→施工放样→骨架沟槽开挖→基础基坑开挖→基础混凝土浇筑→骨架混凝土浇筑→养生→修整→验收3 现浇方格骨架护坡施工1、施工放样现浇砼方格骨架工程分段施工,分段放样,根据路基中线及横坡
