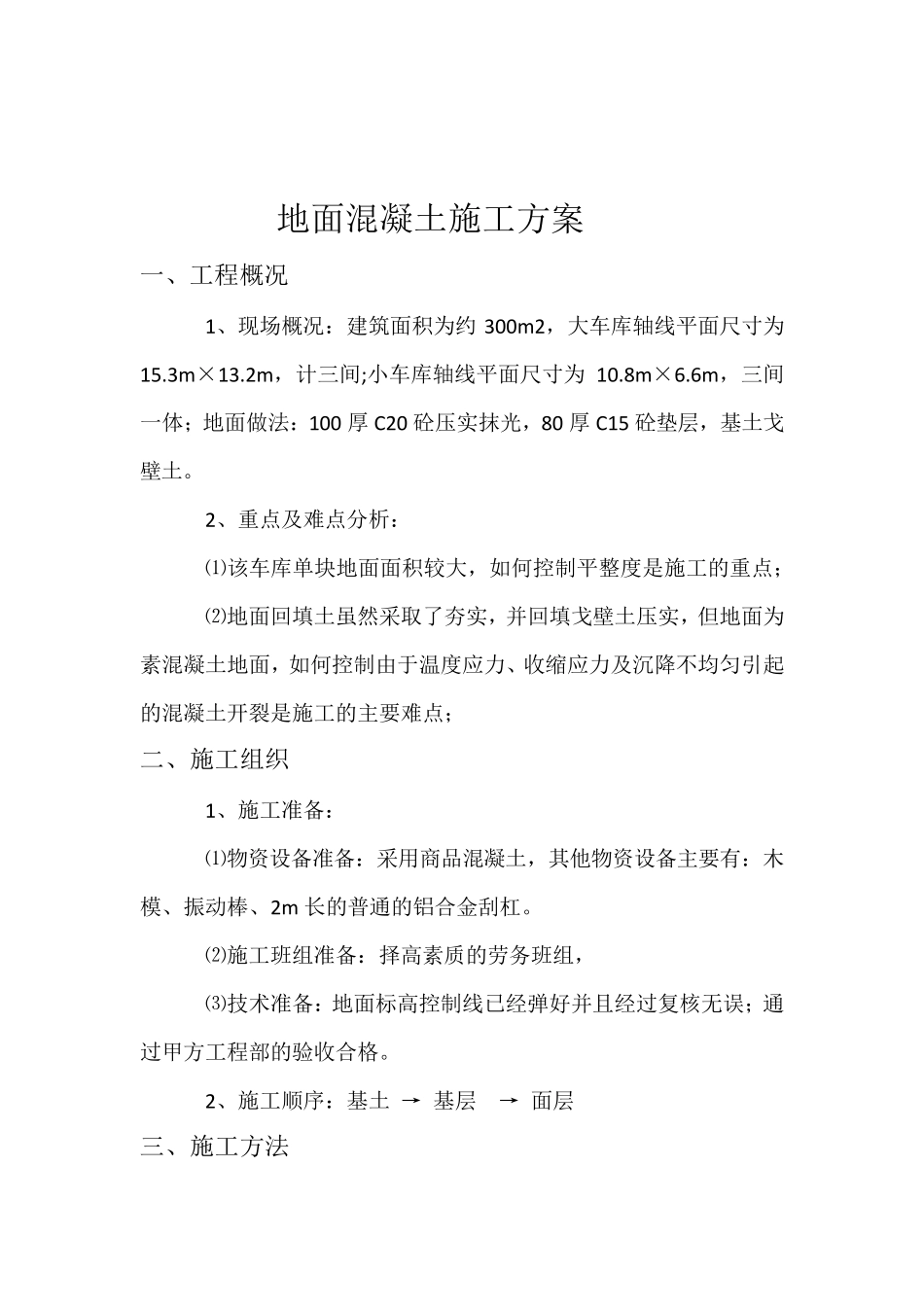

地面混凝土施工方案 一、工程概况 1、现场概况:建筑面积为约300m 2,大车库轴线平面尺寸为15
3m ×13
2m ,计三间;小车库轴线平面尺寸为10
6m ,三间一体;地面做法:100 厚 C20 砼压实抹光,80 厚 C15 砼垫层,基土戈壁土
2、重点及难点分析: ⑴该车库单块地面面积较大,如何控制平整度是施工的重点; ⑵地面回填土虽然采取了夯实,并回填戈壁土压实,但地面为素混凝土地面,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点; 二、施工组织 1、施工准备: ⑴物资设备准备:采用商品混凝土,其他物资设备主要有:木模、振动棒、2m 长的普通的铝合金刮杠
⑵施工班组准备:择高素质的劳务班组, ⑶技术准备:地面标高控制线已经弹好并且经过复核无误;通过甲方工程部的验收合格
2、施工顺序:基土 → 基层 → 面层 三、施工方法 1
材料及主要机具: 1
1 商品混凝土 1
2 主要机具:混凝土搅拌机,振动棒、运输小车、小水桶、笤帚、2m 靠尺、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子等
2. 作业条件: 2
1 室内墙面已弹好+50cm 水平线
2 墙面抹灰已施工完毕, 门框已安装完,并已做好保护
3 现场平整,障碍物已经清理;所有地面的线管埋设完成并通过隐蔽验收;地面控制标高已经设置;基层戈壁土回填、压实、平整完成,达到验收要求

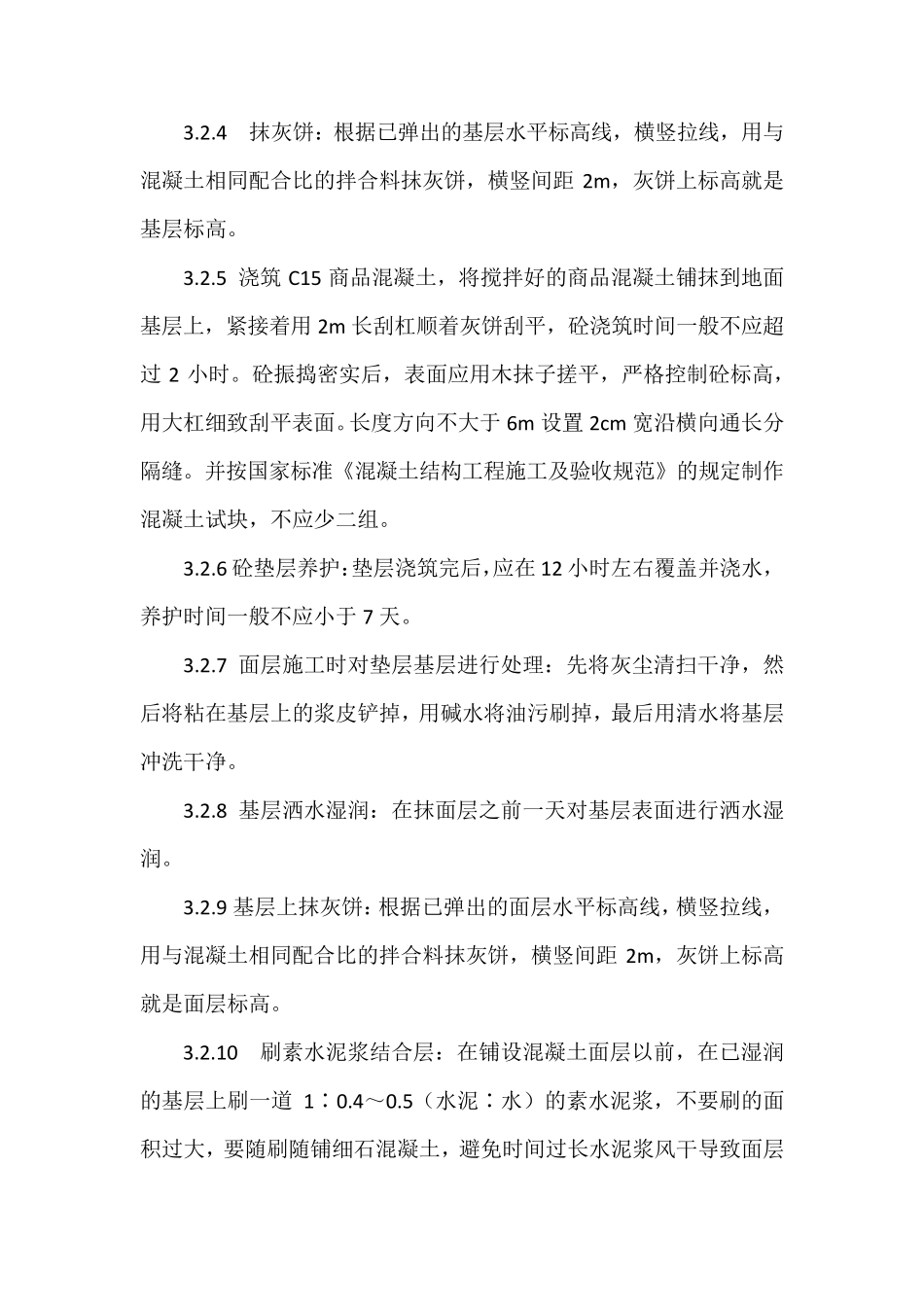

施工工艺 3
1 施工流程: 找标高、弹基层、面层水平线 → 基层处理 → 洒水湿润 → 抹灰饼→ 浇筑混凝土垫层 → 垫层养护→ 基层处理 → 洒 水湿 润 →抹灰饼→ 浇筑面层混凝土 → 面层压光→ 养护 3
2 具体施工方法: 3
1 找标高、弹基层、面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的室
