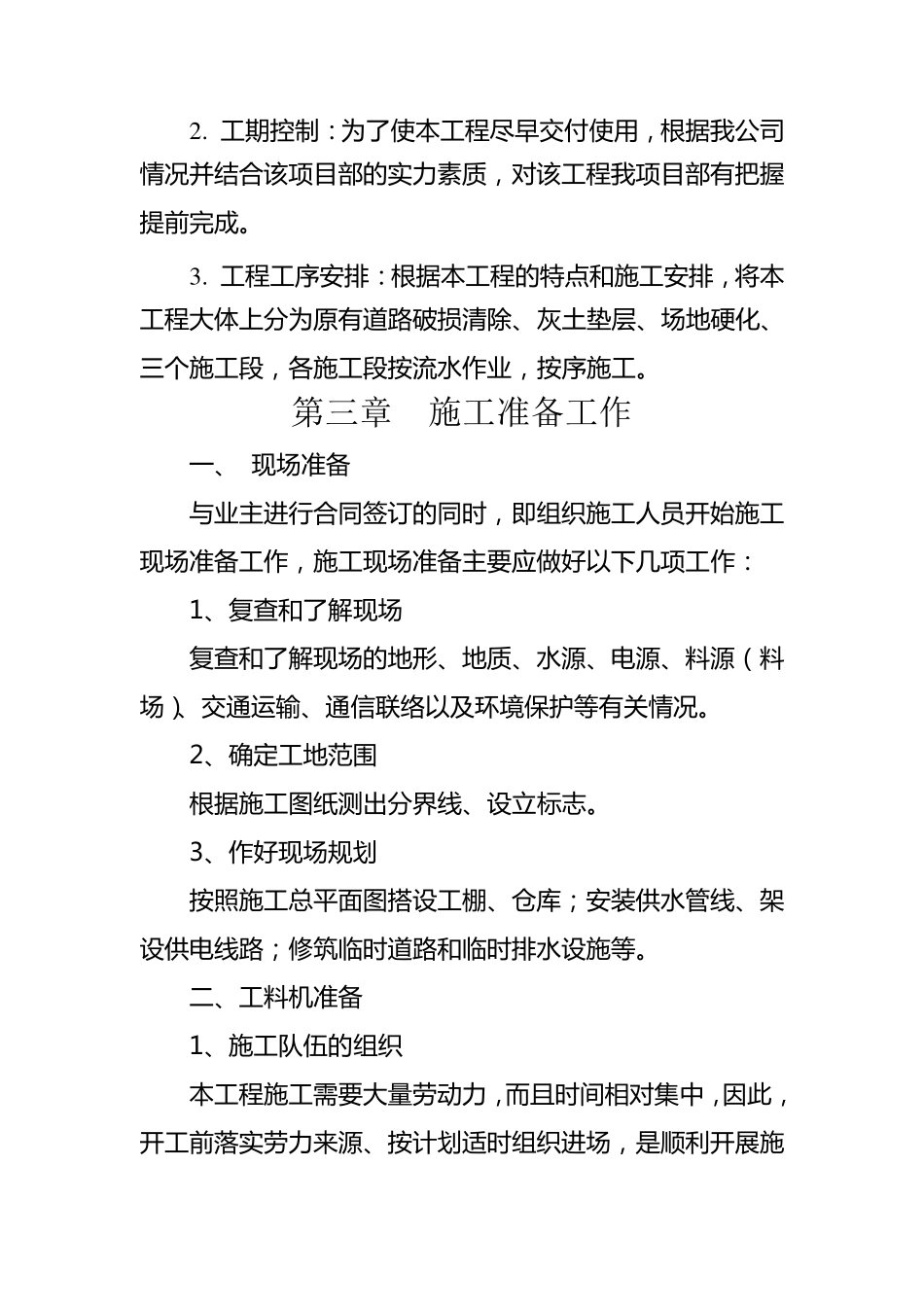

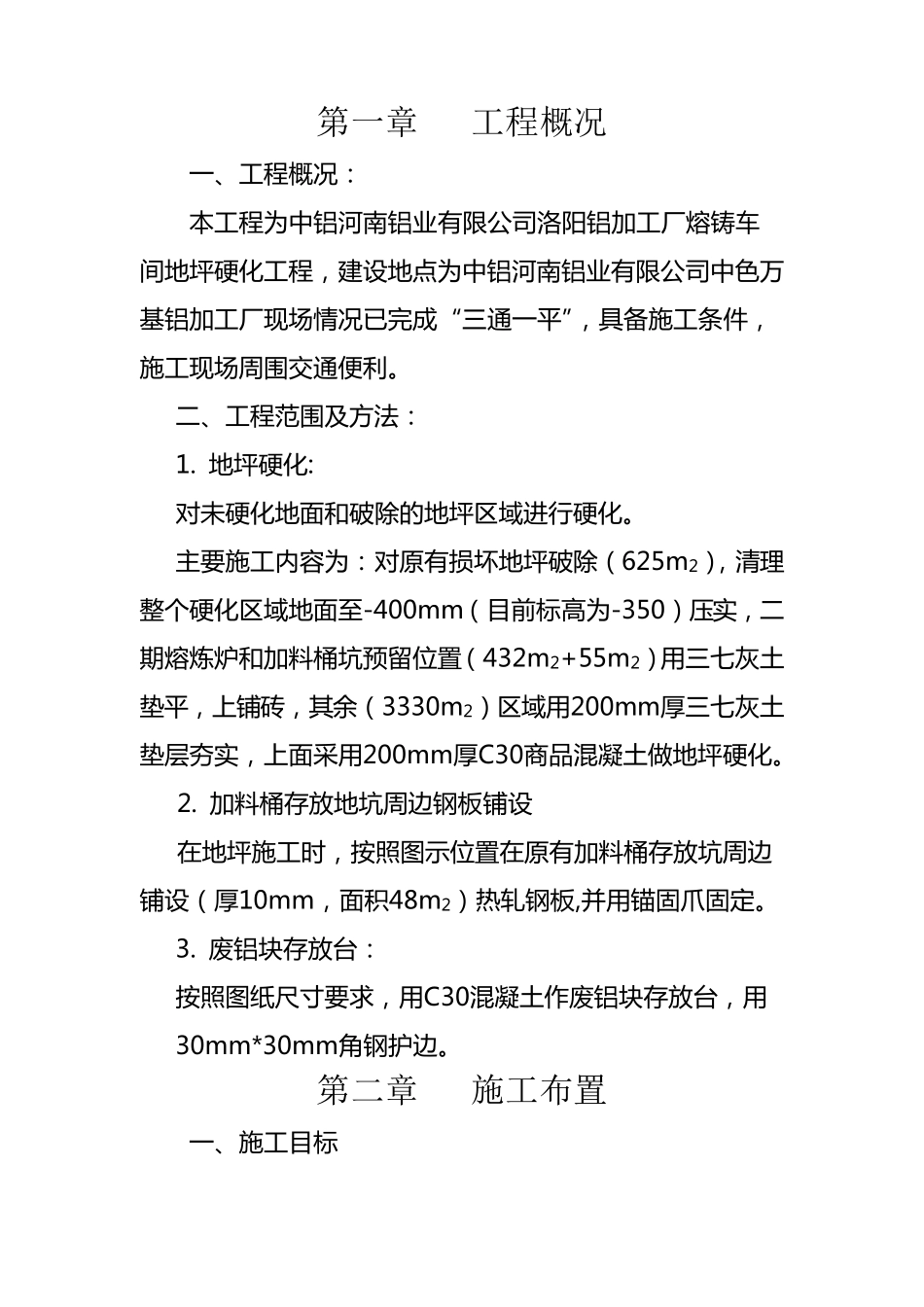

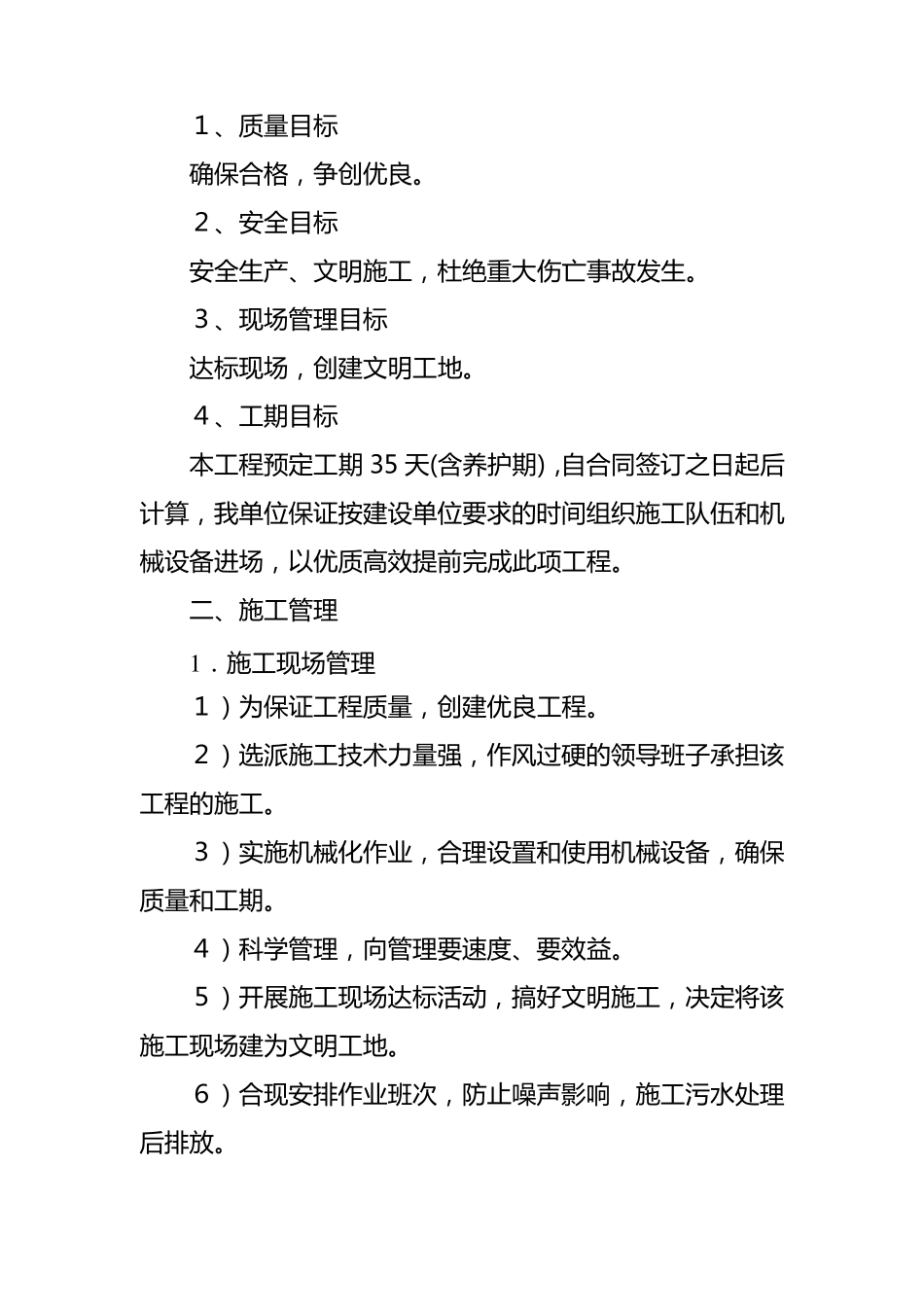

第一章 工程概况 一 、 工 程 概 况 : 本 工 程 为 中 铝 河 南 铝 业 有 限 公 司 洛 阳 铝 加 工 厂 熔 铸 车间 地 坪 硬 化 工 程 , 建 设 地 点 为 中 铝 河 南 铝 业 有 限 公 司 中 色 万基 铝 加 工 厂 现 场 情 况 已 完 成 “三通一 平”, 具备施工 条件,施工 现 场 周围交通便利。 二、 工 程 范围及方法: 1. 地 坪 硬 化 : 对未硬 化 地 面和破除的地 坪 区域进行硬 化 。 主要施工 内容为 : 对原有 损坏地 坪 破除(625m2), 清理整个硬 化 区域地 面至-400mm(目前标高为 -350)压实, 二期熔 炼炉和加 料桶坑预留位置(432m2+55m2)用三七灰土垫平, 上铺砖, 其余(3330m2)区域用200mm厚三七灰土垫层夯实, 上面采用200mm厚C30商品混凝土做地 坪 硬 化 。 2. 加 料桶存放地 坑周边钢板铺设 在地 坪 施工 时, 按照图示位置在原有 加 料桶存放坑周边铺设 (厚10mm, 面积48m2)热轧钢板,并用锚固爪固定。 3. 废铝 块存放台: 按照图纸尺寸要求, 用C30混凝土作废铝 块存放台, 用30mm*30mm角钢护边。 第二章 施工布置 一 、 施工 目标 1 、质量目标 确保合格,争创优良。 2、安全目标 安全生产、文明施工,杜绝重大伤亡事故发生。 3、现场管理目标 达标现场,创建文明工地。 4、工期目标 本工程预定工期 35 天(含养护期),自合同签订之日起后计算,我单位保证按建设单位要求的时间组织施工队伍和机械设备进场,以优质高效提前完成此项工程。 二、施工管理 1 .施工现场管理 1 )为保证工程质量,创建优良工程。 2)选派施工技术力量强,作风过硬的领导班子承担该工程的施工。 3)实施机械化作业,合理设置和使用机械设备,确保质量和工期。 4)科学管理,向管理要速度、要效益。 5)开展施工现场达标活动,搞好文明施工,决定将该施工现场建为文明工地。 6)合现安排作业班次,防止噪声影响,施工污水处理后排放。 2 . 工 期 控 制 : 为 了 使 本 工 程 尽 早 交 付 使 用 , 根 据 我 公 司情 况 并 结 合 该 项 目 部 的 实 力 素 质 , 对 该 工 程 我 项 目 部 有 把 握提 前 完 成 。 3 . 工 程 工 序 安 排 : 根 据 本 工 程 的 特 点 和 施 工 安 排...
