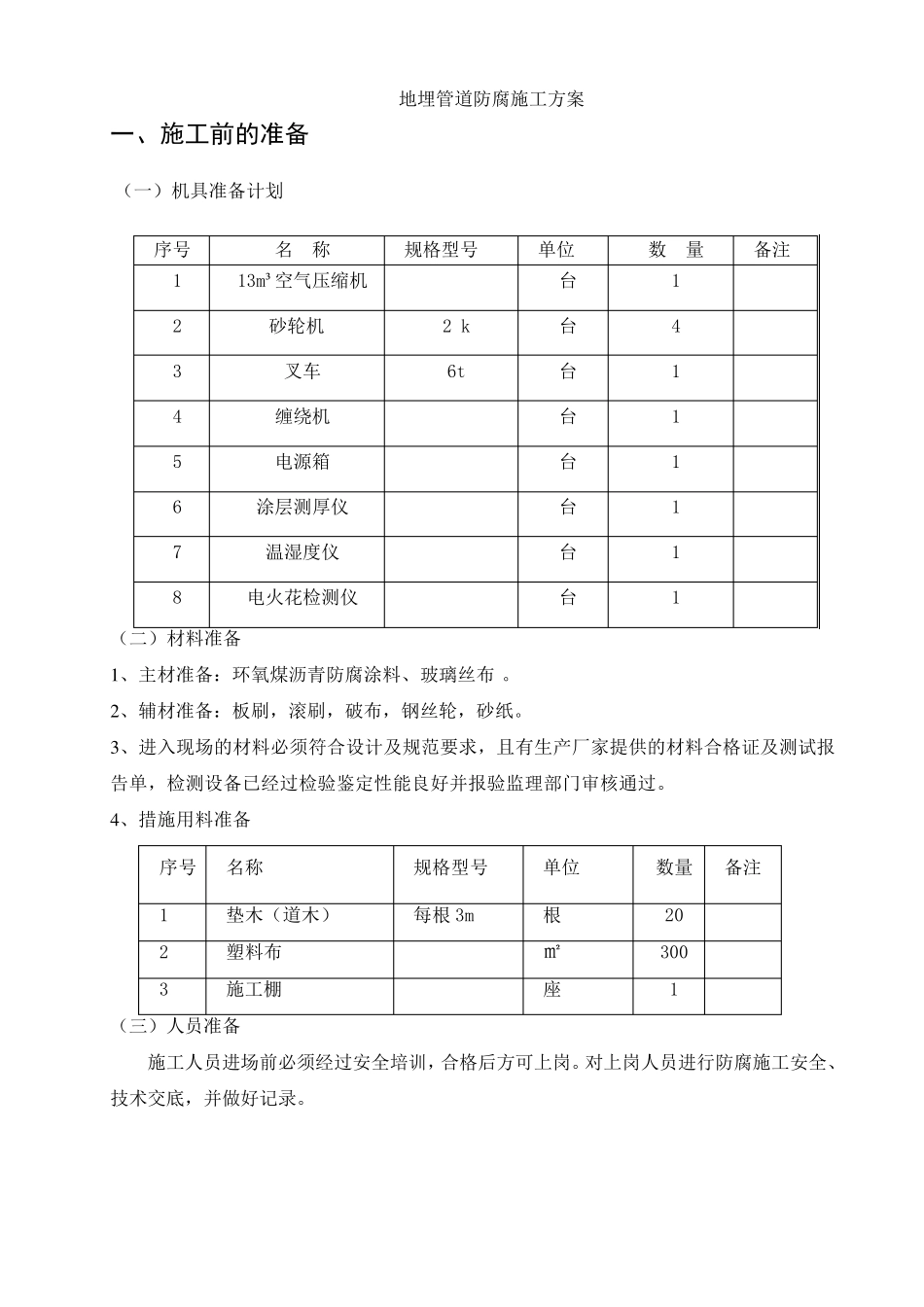

地埋管道防腐施工方案 一、施工前的准备 (一)机具准备计划 (二)材料准备 1 、主材准备:环氧煤沥青防腐涂料、玻璃丝布
2 、辅材准备:板刷,滚刷,破布,钢丝轮,砂纸
3 、进入现场的材料必须符合设计及规范要求,且有生产厂家提供的材料合格证及测试报告单,检测设备已经过检验鉴定性能良好并报验监理部门审核通过
4 、措施用料准备 序号 名称 规格型号 单位 数量 备注 1 垫木(道木) 每根 3m 根 20 2 塑料布 ㎡ 300 3 施工棚 座 1 (三)人员准备 施工人员进场前必须经过安全培训,合格后方可上岗
对上岗人员进行防腐施工安全、技术交底,并做好记录

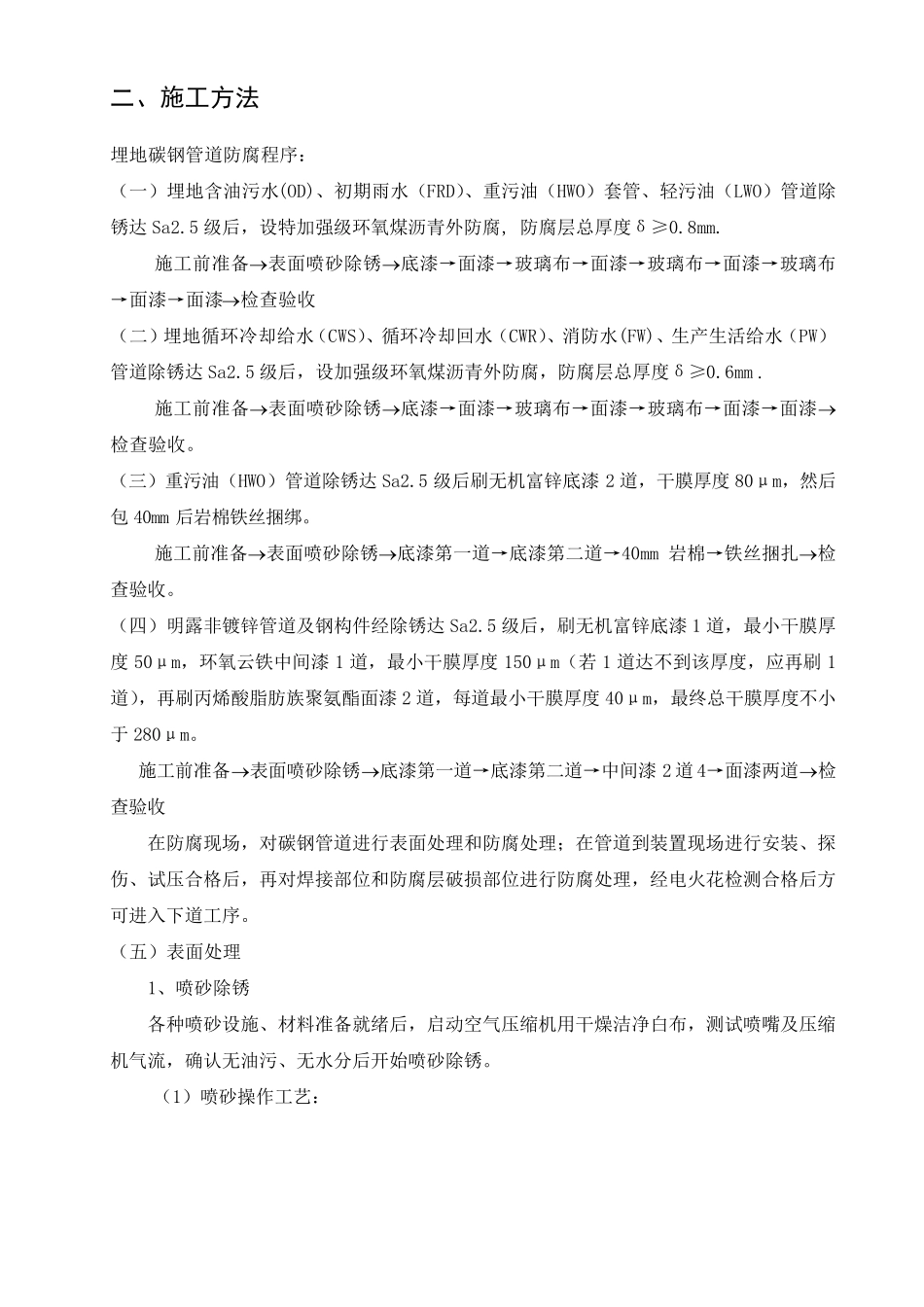

序号 名 称 规格型号 单位 数 量 备注 1 13m³空 气 压 缩 机 台 1 2 砂轮机 2 k 台 4 3 叉 车 6t 台 1 4 缠 绕 机 台 1 5 电 源 箱 台 1 6 涂层 测厚 仪 台 1 7 温 湿 度 仪 台 1 8 电 火 花 检测仪 台 1 二、施工方法 埋地碳钢管道防腐程序: (一)埋地含油污水(OD)、初期雨水(FRD)、重污油(HWO)套管、轻污油(LWO)管道除锈达Sa2
5 级后,设特加强级环氧煤沥青外防腐, 防腐层总厚度δ≥0
施工前准备表面喷砂除锈底漆→面漆→玻璃布→面漆→玻璃布→面漆→玻璃布→面漆→面漆检查验收 (二)埋地循环冷却给水(CWS)、循环冷却回水(CWR)、消防水(FW)、生产生活给水(PW)管道除锈达Sa2
5 级后,设加强级环氧煤沥青外防腐,防腐层总厚度δ≥0
施工前准备表面喷砂除锈底漆→面漆→玻璃布→面漆→玻璃布→面漆→面漆检查验收
(三)重污油(HWO)管道除锈达Sa2
5 级后刷无机富锌底漆 2 道,干膜厚度80μm,然后包 40mm 后岩棉铁丝捆绑

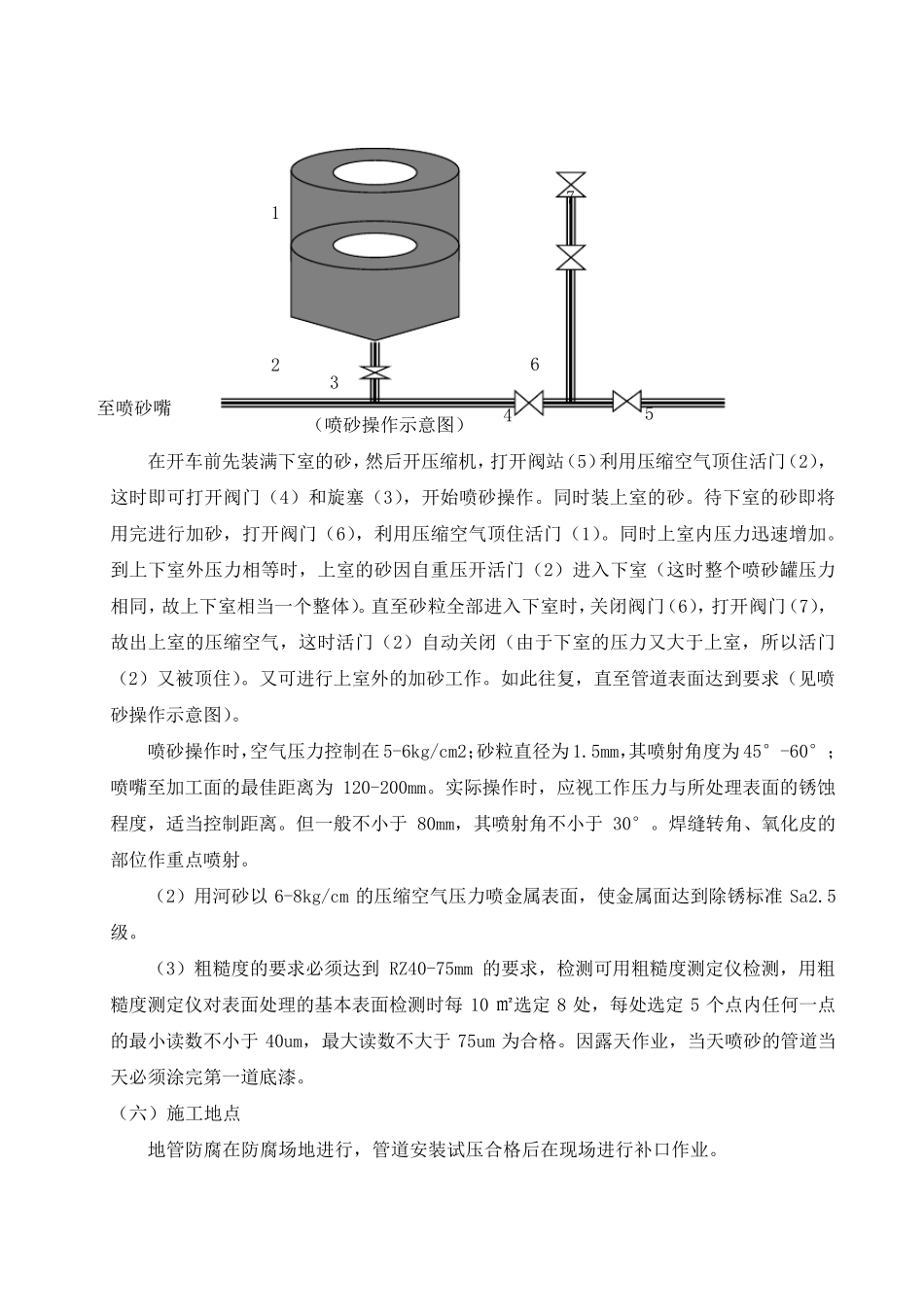

施工前准备表面喷砂除锈底漆第一道→底漆第二道→
