基坑开挖方案及施工工艺 4
1 冠梁、第一道支撑梁施工: 4

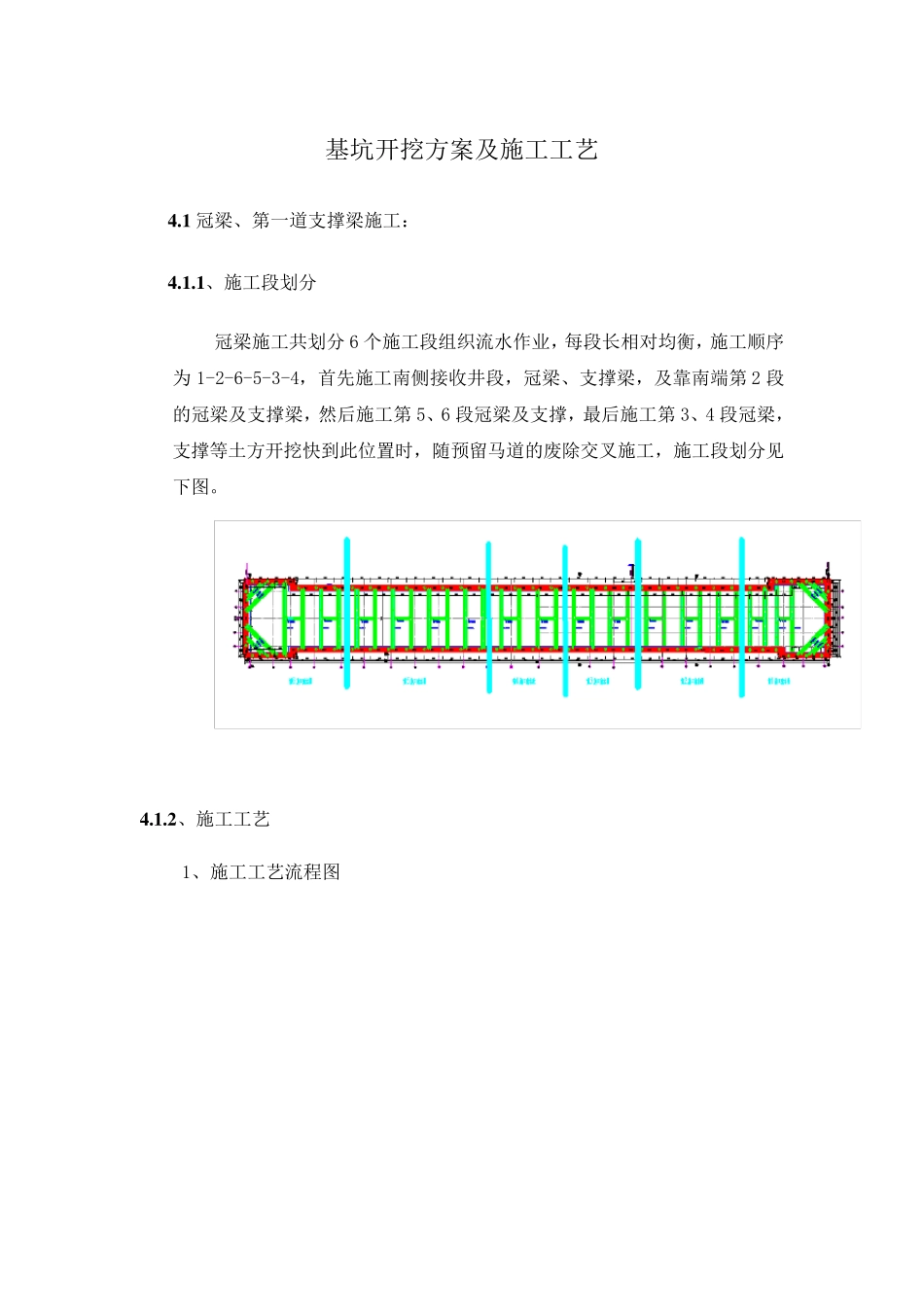

1 、施工段划分 冠梁施工共划分 6 个施工段组织流水作业,每段长相对均衡,施工顺序为 1-2-6-5-3-4,首先施工南侧接收井段,冠梁、支撑梁,及靠南端第 2 段的冠梁及支撑梁,然后施工第 5、6 段冠梁及支撑,最后施工第 3、4 段冠梁,支撑等土方开挖快到此位置时,随预留马道的废除交叉施工,施工段划分见下图

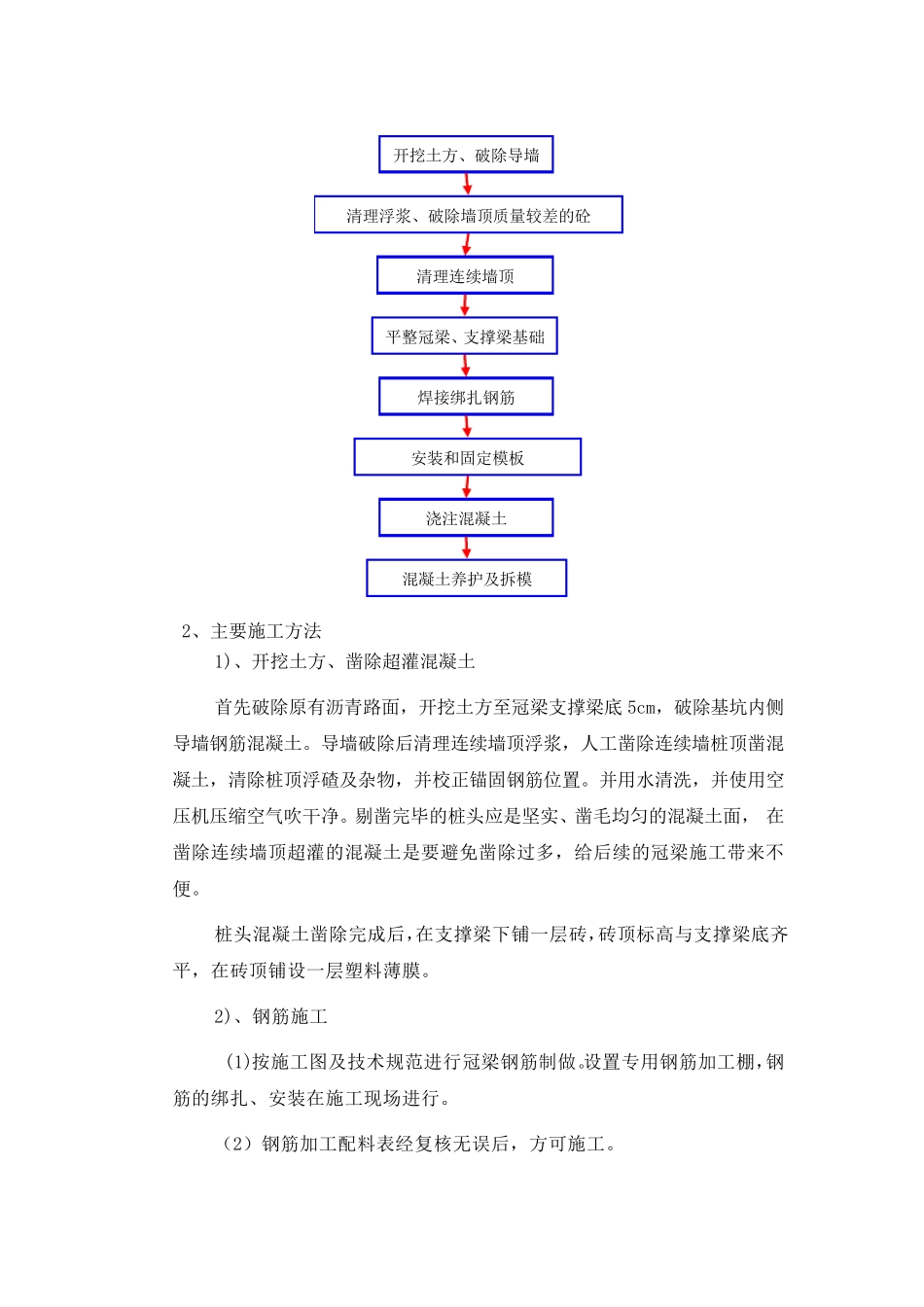

2 、施工工艺 1、施工工艺流程图 2、主要施工方法 1)、开挖土方、凿除超灌混凝土 首先破除原有沥青路面,开挖土方至冠梁支撑梁底 5cm,破除基坑内侧导墙钢筋混凝土
导墙破除后清理连续墙顶浮浆,人工凿除连续墙桩顶凿混凝土,清除桩顶浮碴及杂物,并校正锚固钢筋位置
并用水清洗,并使用空压机压缩空气吹干净
剔凿完毕的桩头应是坚实、凿毛均匀的混凝土面, 在凿除连续墙顶超灌的混凝土是要避免凿除过多,给后续的冠梁施工带来不便
桩头混凝土凿除完成后,在支撑梁下铺一层砖,砖顶标高与支撑梁底齐平,在砖顶铺设一层塑料薄膜
2)、钢筋施工 (1)按施工图及技术规范进行冠梁钢筋制做
设置专用钢筋加工棚,钢筋的绑扎、安装在施工现场进行
(2)钢筋加工配料表经复核无误后,方可施工
开挖土方、破除导墙 清理浮浆、破除墙顶质量较差的砼 清理连续墙顶 平整冠梁、支撑梁基础 焊接绑扎钢筋 安装和固定模板 浇注混凝土 混凝土养护及拆模 ( 3) 钢 筋 加 工 直 接 在 冠 梁 部 位 进 行 绑 扎 、 焊 接 ,冠 梁 钢 筋 制 作 完 成 后 ,经 监 理 及 施 工 员 验 收 合 格 后 , 方 可 开 始 架 设 模 板 进 行 混 凝 土 浇 筑

3)、 钢 筋 的 绑 扎 (1)钢 筋 绑 扎 顺 序 冠 梁 钢 筋 的 绑 扎 顺 序 为 : 先 绑 扎 下 排 主 筋 , 再 绑
