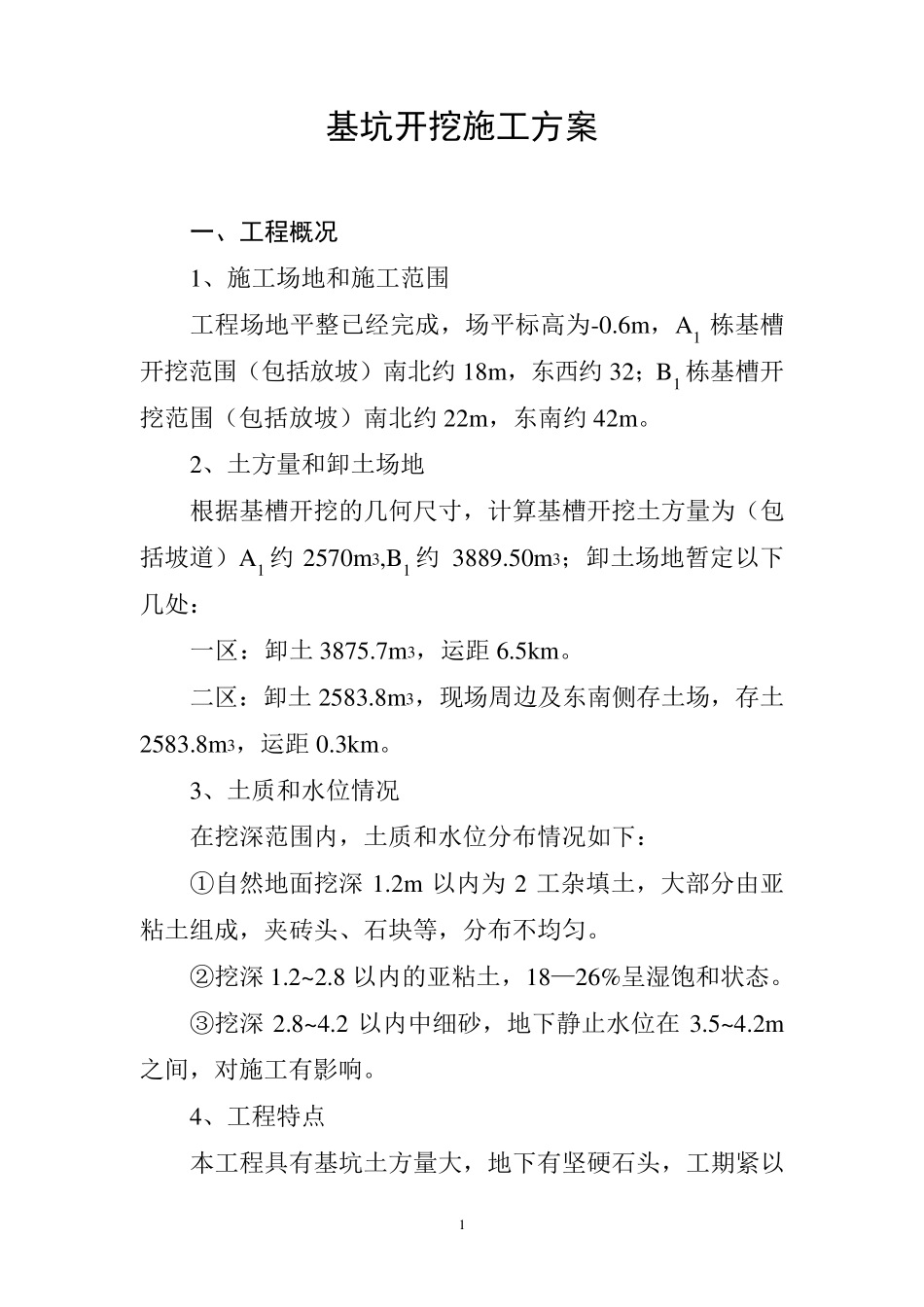

1 基坑开挖施工方案 一、工程概况 1、施工场地和施工范围 工程场地平整已经完成,场平标高为-0
6m,A1 栋基槽开挖范围(包括放坡)南北约18m,东西约32;B1 栋基槽开挖范围(包括放坡)南北约22m,东南约42m
2、土方量和卸土场地 根据基槽开挖的几何尺寸,计算基槽开挖土方量为(包括坡道)A1 约2570m3,B1 约 3889
50m3;卸土场地暂定以下几处: 一区:卸土3875
7m3,运距6
二区:卸土2583
8m3,现场周边及东南侧存土场,存土2583
8m3,运距0
3、土质和水位情况 在挖深范围内,土质和水位分布情况如下: ①自然地面挖深1
2m 以内为2 工杂填土,大部分由亚粘土组成,夹砖头、石块等,分布不均匀
8 以内的亚粘土,18—26%呈湿饱和状态
2 以内中细砂,地下静止水位在3
2m之间,对施工有影响

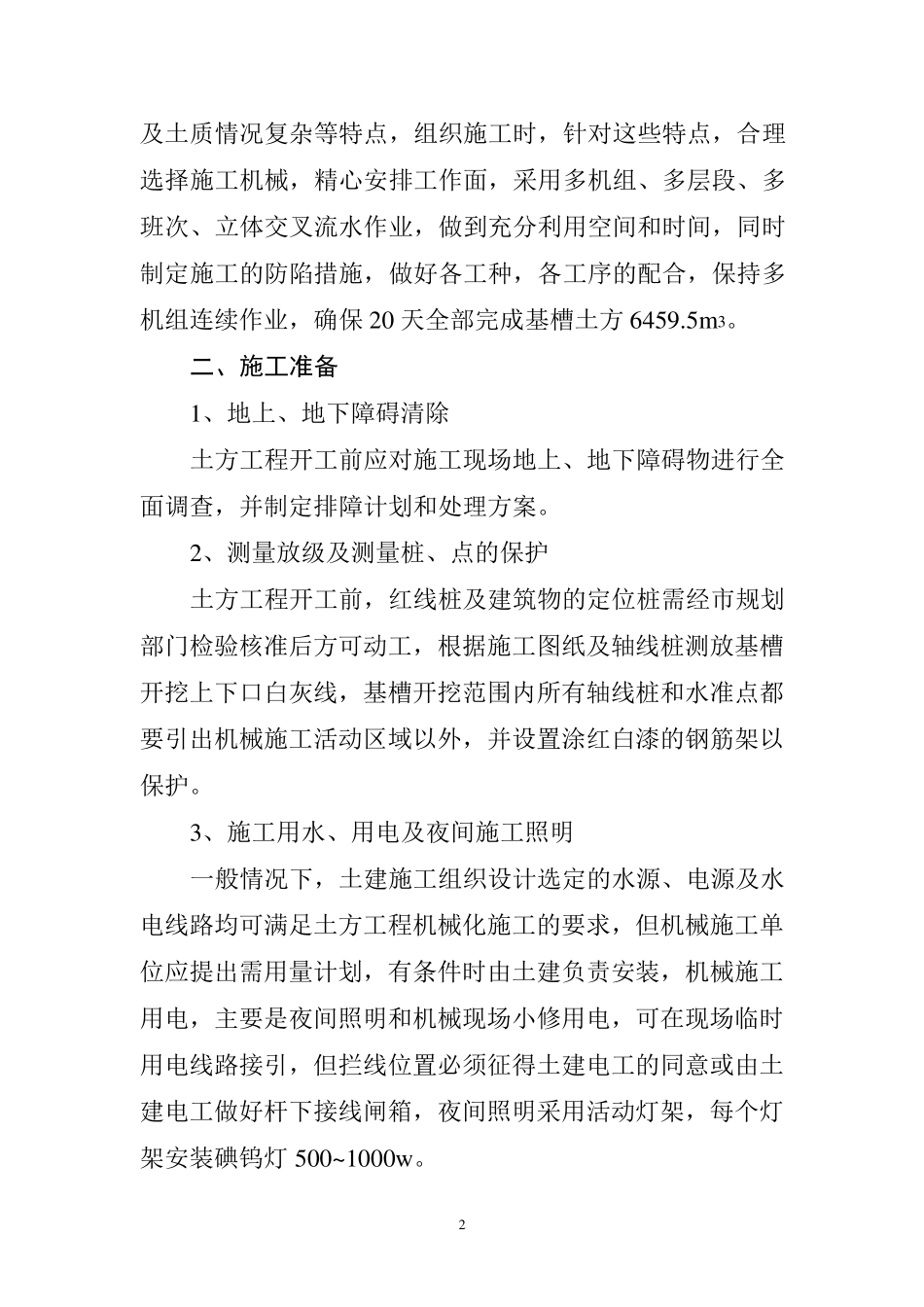

4、工程特点 本工程具有基坑土方量大,地下有坚硬石头,工期紧以 2 及土质情况复杂等特点,组织施工时,针对这些特点,合理选择施工机械,精心安排工作面,采用多机组、多层段、多班次、立体交叉流水作业,做到充分利用空间和时间,同时制定施工的防陷措施,做好各工种,各工序的配合,保持多机组连续作业,确保 20 天全部完成基槽土方 6459
二、施工准备 1、地上、地下障碍清除 土方工程开工前应对施工现场地上、地下障碍物进行全面调查,并制定排障计划和处理方案
2、测量放级及测量桩、点的保护 土方工程开工前,红线桩及建筑物的定位桩需经市规划部门检验核准后方可动工,根据施工图纸及轴线桩测放基槽开挖上下口白灰线,基槽开挖范围内所有轴线桩和水准点都要引出机械施工活动区域以外,并设置涂红白漆的钢筋架以保护

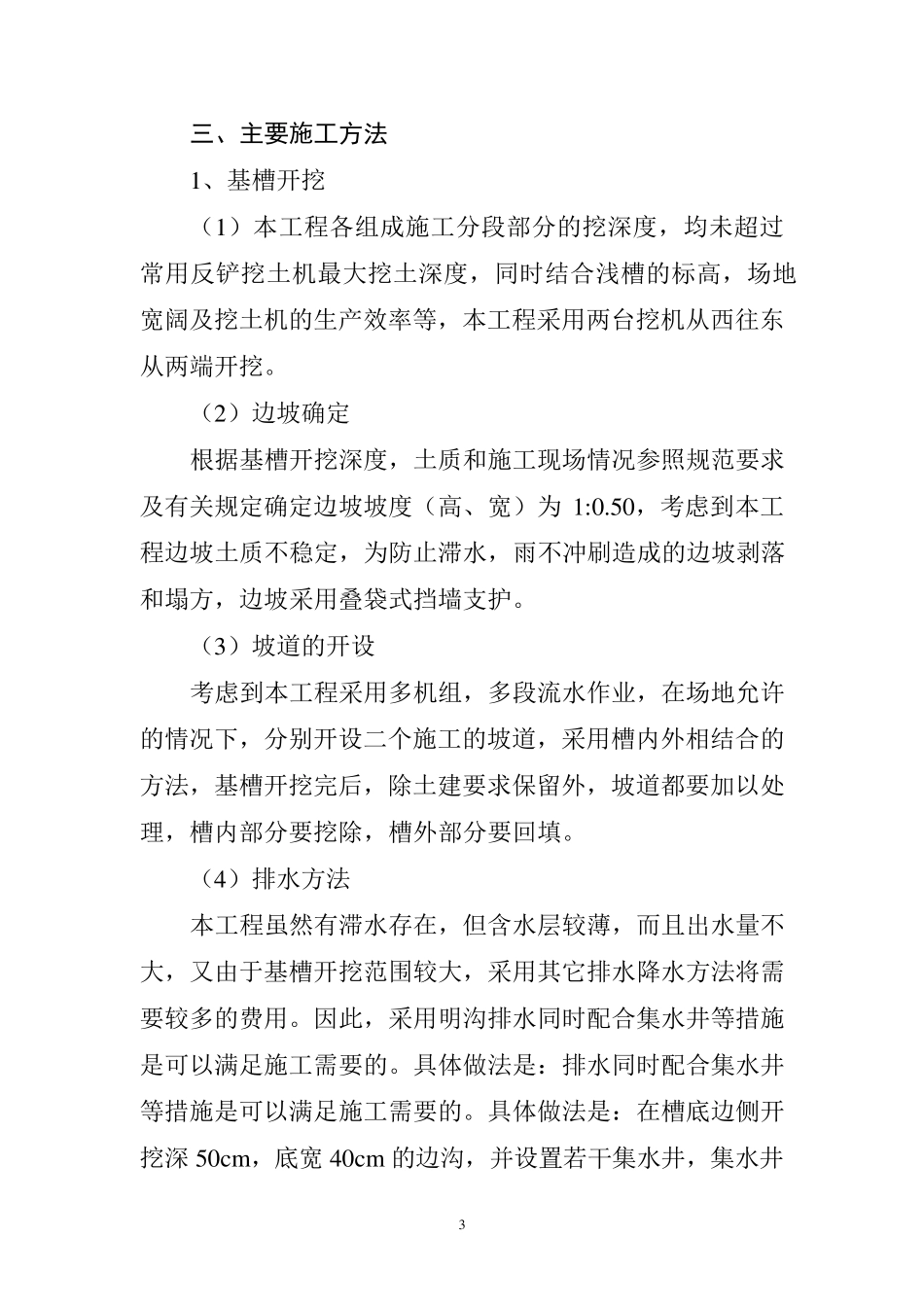

3、施工用水、用电及夜间施工照明 一般情况下,土建施工组织设计选定的水源
