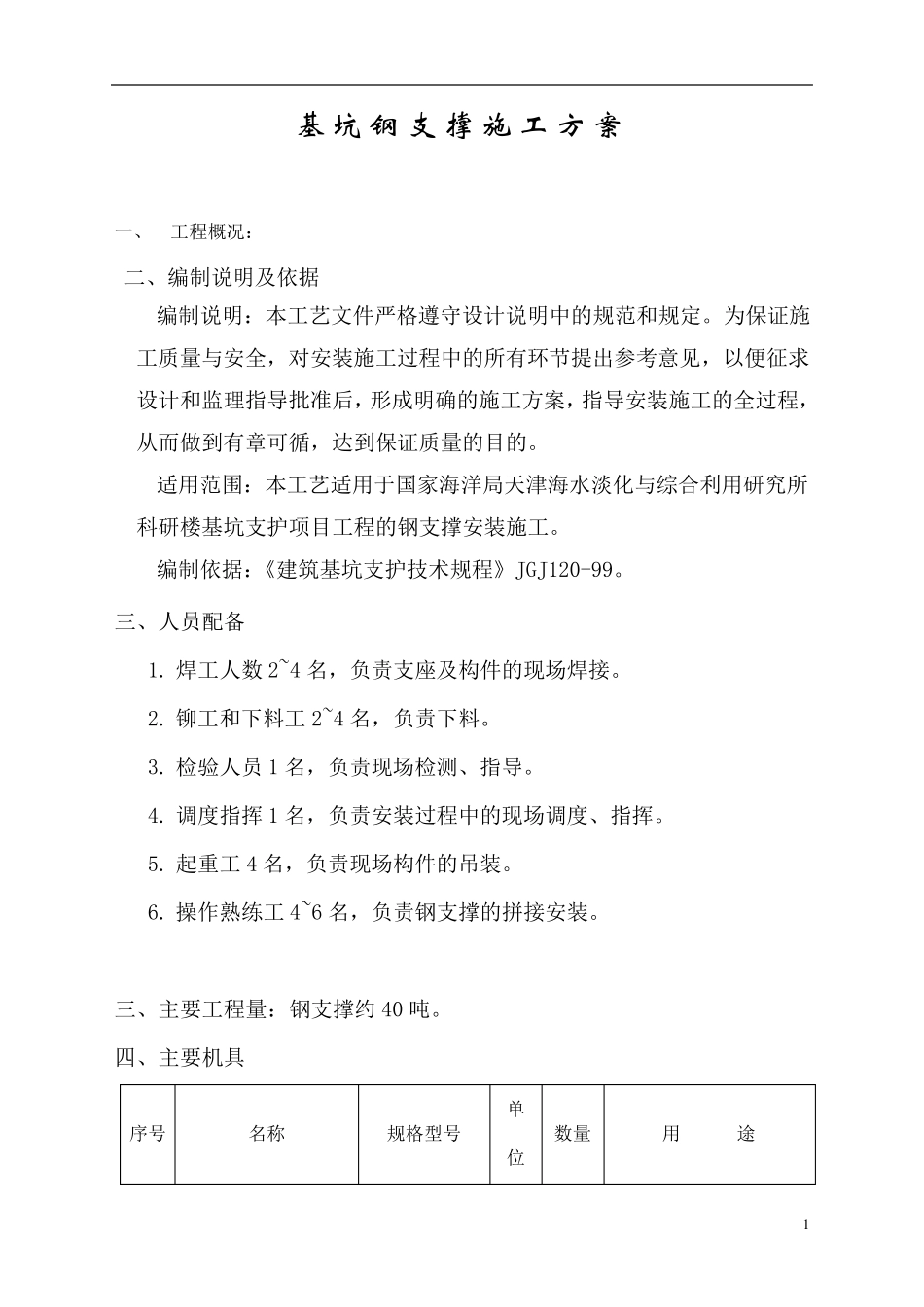

1 基坑钢支撑施工方案 一、 工程概况: 二、编制说明及依据 编制说明:本工艺文件严格遵守设计说明中的规范和规定。为保证施工质量与安全,对安装施工过程中的所有环节提出参考意见,以便征求设计和监理指导批准后,形成明确的施工方案,指导安装施工的全过程,从而做到有章可循,达到保证质量的目的。 适用范围:本工艺适用于国家海洋局天津海水淡化与综合利用研究所科研楼基坑支护项目工程的钢支撑安装施工。 编制依据:《建筑基坑支护技术规程》JGJ120-99。 三、人员配备 1. 焊工人数 2~4 名,负责支座及构件的现场焊接。 2. 铆工和下料工 2~4 名,负责下料。 3. 检验人员 1 名,负责现场检测、指导。 4. 调度指挥 1 名,负责安装过程中的现场调度、指挥。 5. 起重工 4 名,负责现场构件的吊装。 6. 操作熟练工 4~6 名,负责钢支撑的拼接安装。 三、主要工程量:钢支撑约 40 吨。 四、主要机具 序号 名称 规格型号 单位 数量 用 途 1 1 汽 车 吊 25t 台 1 钢 构 件 拼 装 、 安 装 3 千 斤 顶 100T 只 2 钢 支 撑 施 加 轴 向 力 4 交 流 弧 焊 机 26KVA 台 3 钢 构 件 ( 钢 支 撑 、 托 架 、 拉 杆 等 ) 焊 接 5 液 压 泵 站 1.5KW DBS1 套 1 施 加 轴 向 力 6 钢 尺 30~50M 把 1 测 量 7 气 割 工 具 套 1 构 件 现 场 制 作 下 料 8 测 绳 50M 个 1 构 件 安 装 测 量 9 高 强 度 螺 栓 扳 手 把 4 高 强 度 螺 栓 终 拧 10 电 锤 把 1 构 件 安 装 11 大 锤 把 1 构 件 安 装 、 校 正 五 、 钢 支 撑 安 装 工 艺 基 坑 开 挖 的 过 程 , 也 是 钢 支 撑 和 监 测 随 时 跟 进 的 过 程 , 及 时 安 装 钢 支撑 对 维 护 基 坑 稳 定 , 防 止 地 下 连 续 墙 位 移 变 形 有 着 极 其 重 要 的 意 义 。 土 方采 用 “ 阶 梯 流 水 式 开 挖 ” 的 方 法 , 支 撑 体 系 的 建 立 必须在土 方 挖 除后12小时 内完成。 钢 支 撑 采 用 , 支 撑 为Φ609 钢 管,壁厚16mm, 钢 管法 兰材质为Q235钢 。 钢 支 撑 一端固定 , 一端接 活络头, 施 加 预应力 后用 楔形 铁块将活络头打紧, 支 撑 牢固。...
