中交一航局第五工程有限公司 分项工程施工技术交底 施 工 单 位 中交一航局五公司 第十二项目经理部 单位工程名称 唐山港曹妃甸港区 通用码头三期工程 分部工程名称 基础与换填地基 分项工程名称 基床整平 项目技术负责人 主办技术人员 2 0 1 0 年 6 月 6 日 技 术 交 底 书 工程名称:唐山港曹妃甸港区通用码头三期工程 2010年6月6日 工程项目 基床整平 工程部位 基础工程 接受班组及 有关人员 整平班、测量班、质检部 工程数量 10383m2 进度要求 8月4日 量质量标准 1、整平范围:前沿线西侧1
61m至东侧16
68m,按细平标准进行,满足设计要求,符合《重力式码头设计与施工规范》(JTS167-2-2009)的有关规定
2、基床顶面标高为-15
30m,坡度按4‰控制
3、水下基床整平的允许偏差、检验数量和方法应符合下表的规定: 检测项目 允许偏差(mm) 检验单元和数量 单元测点 检验 方法 顶面标高 ±50 每个断面(每 2m一个断面) 每 2米一个点(每个断面) GPS定位,用水准仪、测深软尺测量 整平边线 +500 0 每个断面(每 2m一个断面) 2 GPS定位,用水准仪、测深软尺测量 施工操作一、工程概况 唐山港曹妃甸港区通用码头三期工程沉箱基础为抛石暗基床,抛石底标高为-22
5m,顶标高为-15
基床顶面整平按细平标准进行,整平范围为沉箱底面宽度范围每边加宽 0
5m,即 18
28m,整平面积为10383㎡
二、施工工艺流程 施工准备→整平方驳驻位→布设导轨→粗平→复核导轨标高、细平→验收 三、主要施工方法 施工顺序:由北向南分段进行整平,每段长度定为100m

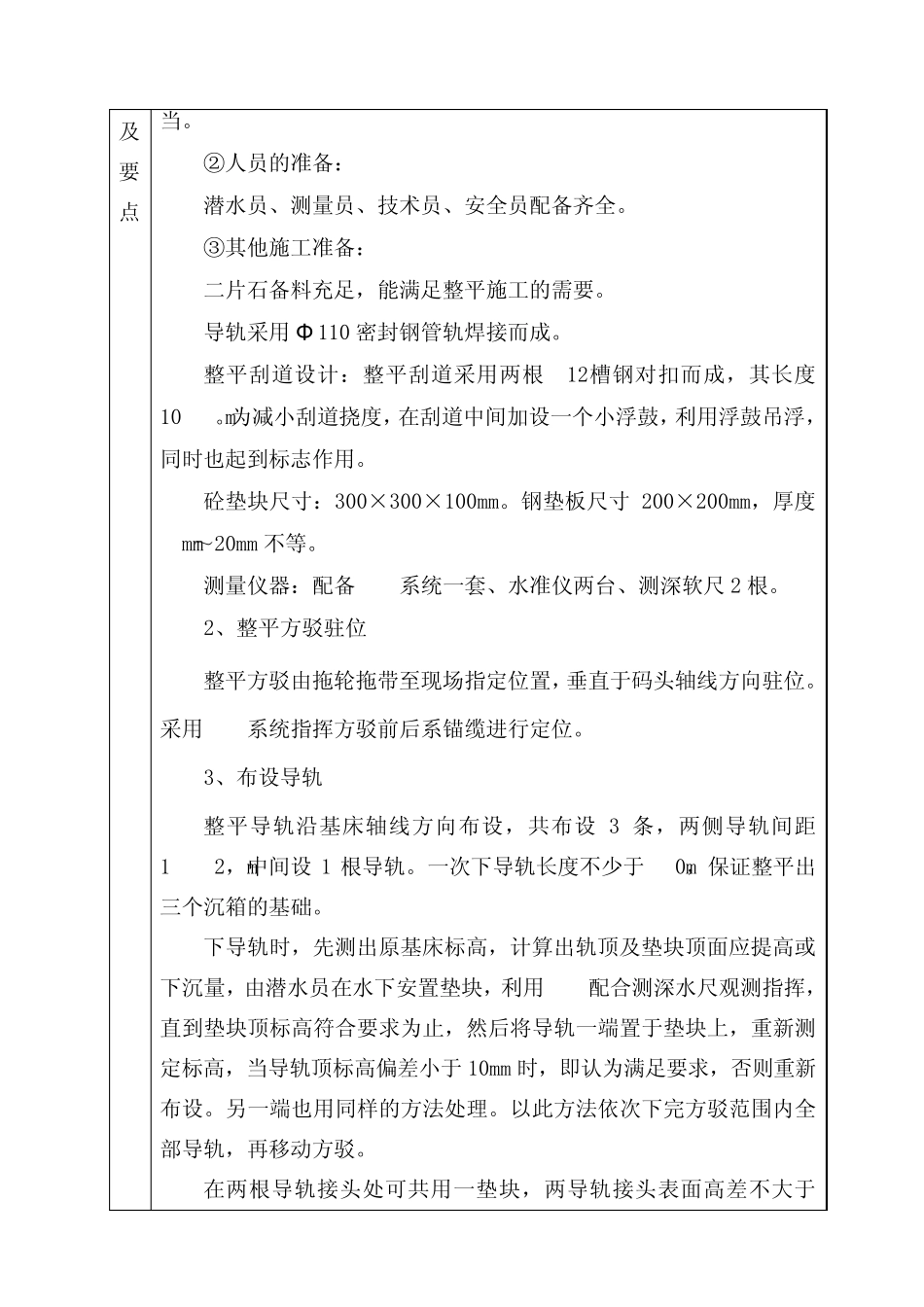

1、施工准备 ①船机的准备: 整平方驳 1艘(带反铲)、400t运石船 1艘、潜水船机已准备妥及要点 当
②人员的准备: 潜水员、测量员、技术员、安全员
