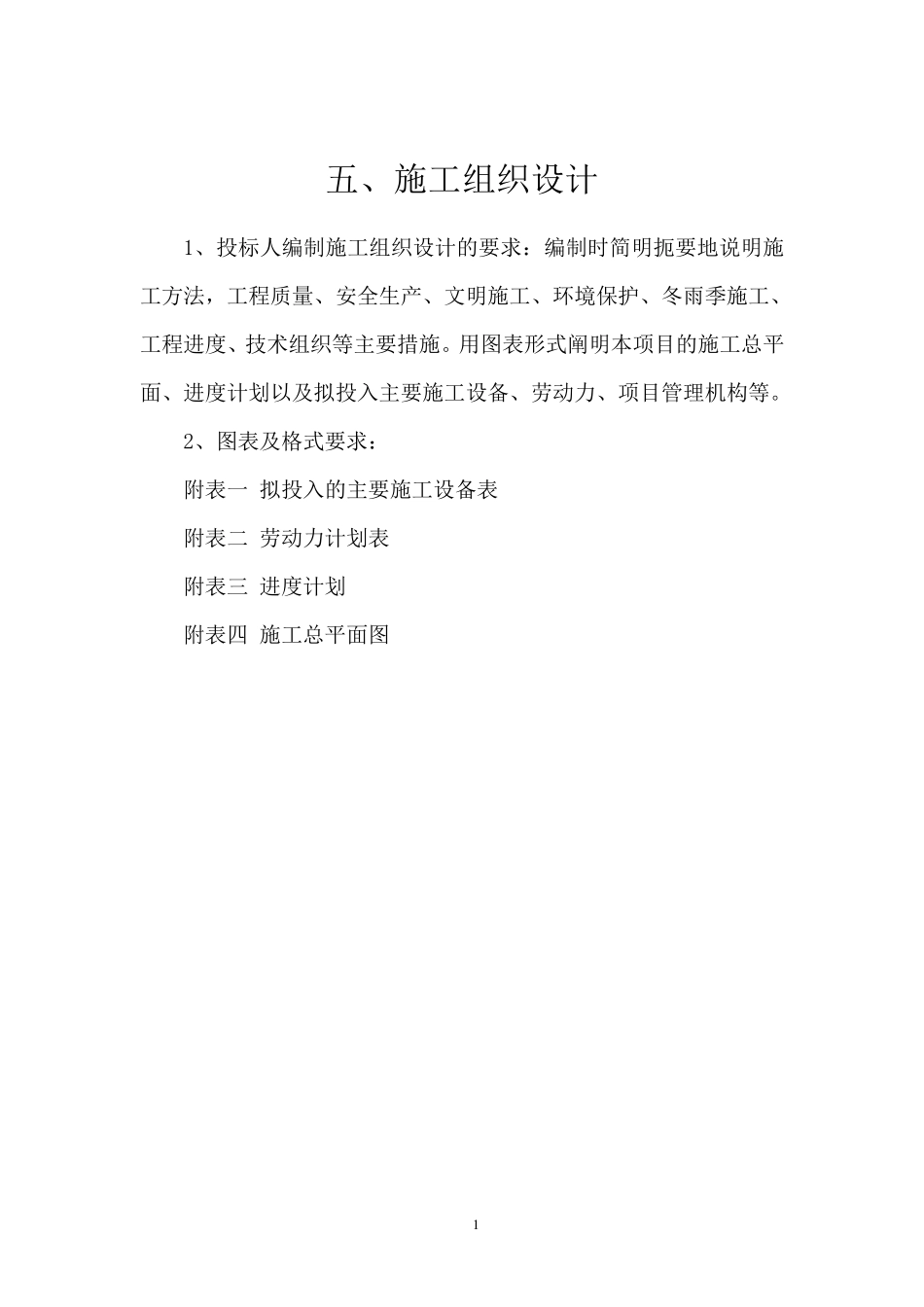

1 五、施工组织设计 1、投标人编制施工组织设计的要求:编制时简明扼要地说明施工方法,工程质量、安全生产、文明施工、环境保护、冬雨季施工、工程进度、技术组织等主要措施。用图表形式阐明本项目的施工总平面、进度计划以及拟投入主要施工设备、劳动力、项目管理机构等。 2、图表及格式要求: 附表一 拟投入的主要施工设备表 附表二 劳动力计划表 附表三 进度计划 附表四 施工总平面图 2 &1 .0 主要施工办法 &1 .1 工程概况 项目名称:延津县永久基本农田标志牌项目 建设地点:延津县; 计划工期:60 天; 工程范围:延津县永久基本农田标志牌建设项目,一标段,县级标志牌建设。 &1 .2 施工方案 1、材料要求 (1)立柱 a.立柱所用的钢板、角钢及槽钢应符合本规范第 414 节所列标准。凡钢管外径在 152m m 以下(含 152m m )的立柱,采用普通碳素结构钢焊接钢管,并应符合《碳素结构钢》(GB/T700-1998)的要求,凡钢管外径在 152m m 以上的立柱,采用一般常用热轧无缝钢管,并应符合《结构用无缝钢管》(GB/T8162-1999)的规定。 b.所有标志柱应配有柱帽,柱帽可采用板厚 3m m 的钢板焊接或其他方法紧固在立柱上,或采用监理工程师批准的其他形式的柱帽。 (2)标志板(未粘贴反光膜) a.标志板应符合施工图纸设计要求的规定。 b.标志板采用铝合金制造时,应符合《铝及铝合金板材的尺寸及 3 允许偏差》(GB/T194-1998 )和《铝及铝合金轧制板材》(GB/T3860-1997)的规定。采用薄钢板制造时,应符合《冷轧钢板》(GB/T708-1988)和《连续热镀锌薄钢板和钢带》(GB/T2518-1988)的规定。标志板背面的滑动槽钢和三角钢可采用铝合金挤压型材制成,并符合《工业用铝及铝合金热挤压型材》(GB/T6892-1986)的规定。标志板所用铝合金板其最小厚度应不小于2m m 。 c.标志板面应无裂缝或其他表面缺陷,标志板边缘应整齐、光滑,标志板的外形尺寸偏差为5m m ,若外形尺寸大于1.2m 2 时,其偏差为其外形尺寸的±0.5%。标志板应平整,表面无明显皱纹、凹痕或变形,每平方米范围内的平整度公差不应大于1.0m m 。 d.标志底板面应进行化学清洗和浸蚀或磨面处理,清除表面杂质。当标志图案、字符是喷漆制作时,应先在标志底板面均匀涂一层磷化漆。 e.标志板背面不应涂漆。但应采用适当的化学或物理方法,使其表面变成暗灰色和不反光。板背面应无刻痕或其他缺陷。 (3)标志面 标志面的逆反射材料有反光...
