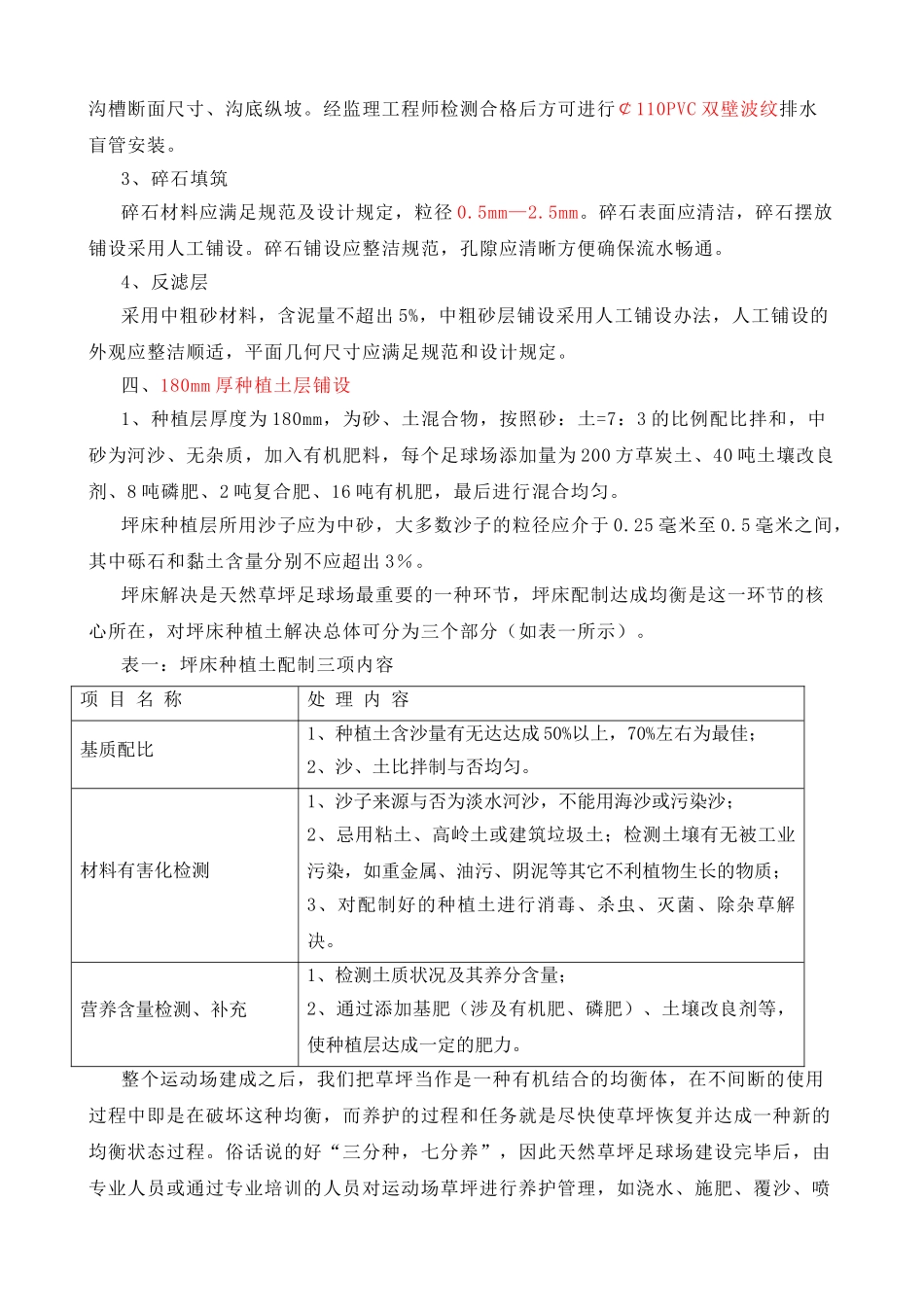

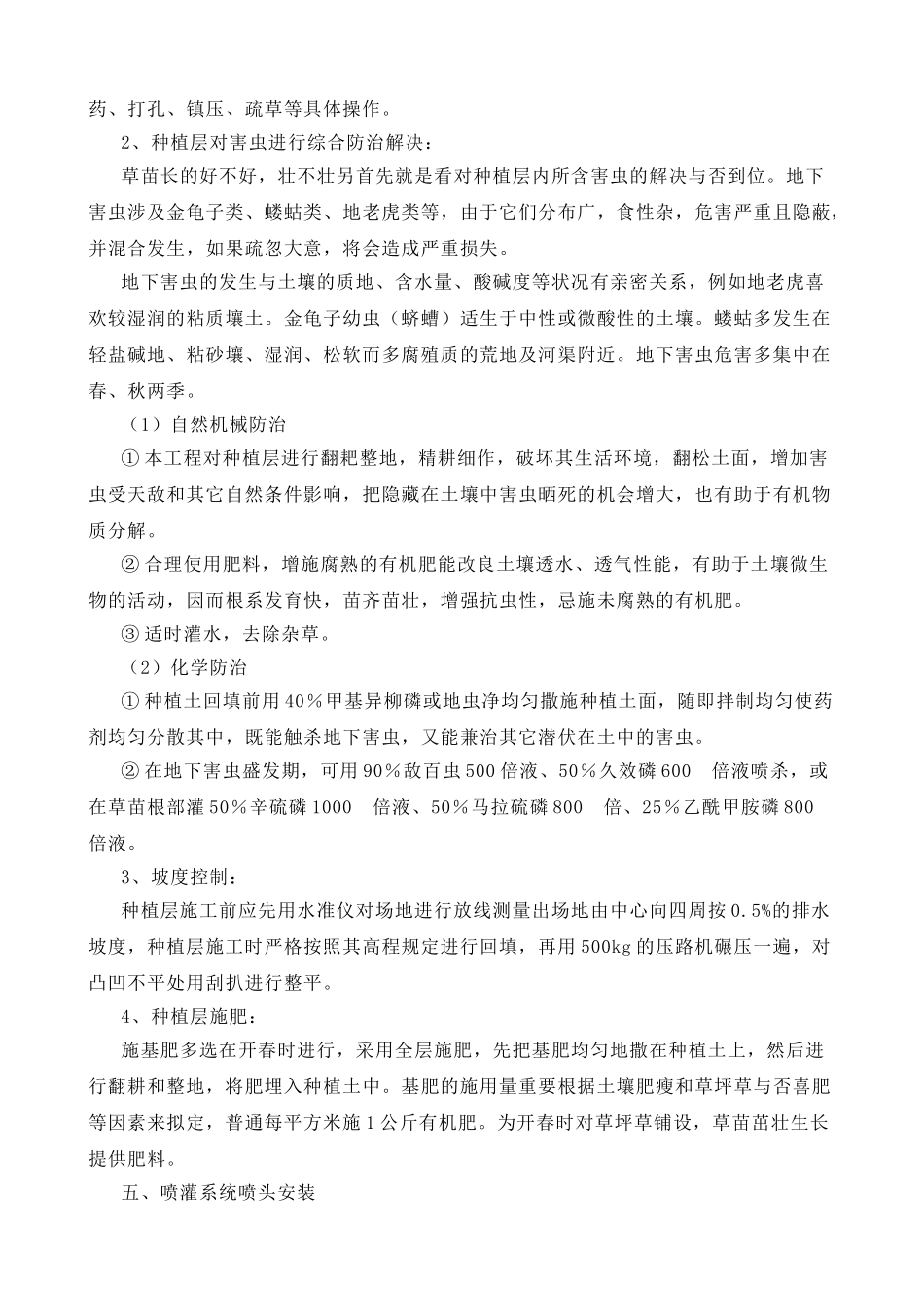

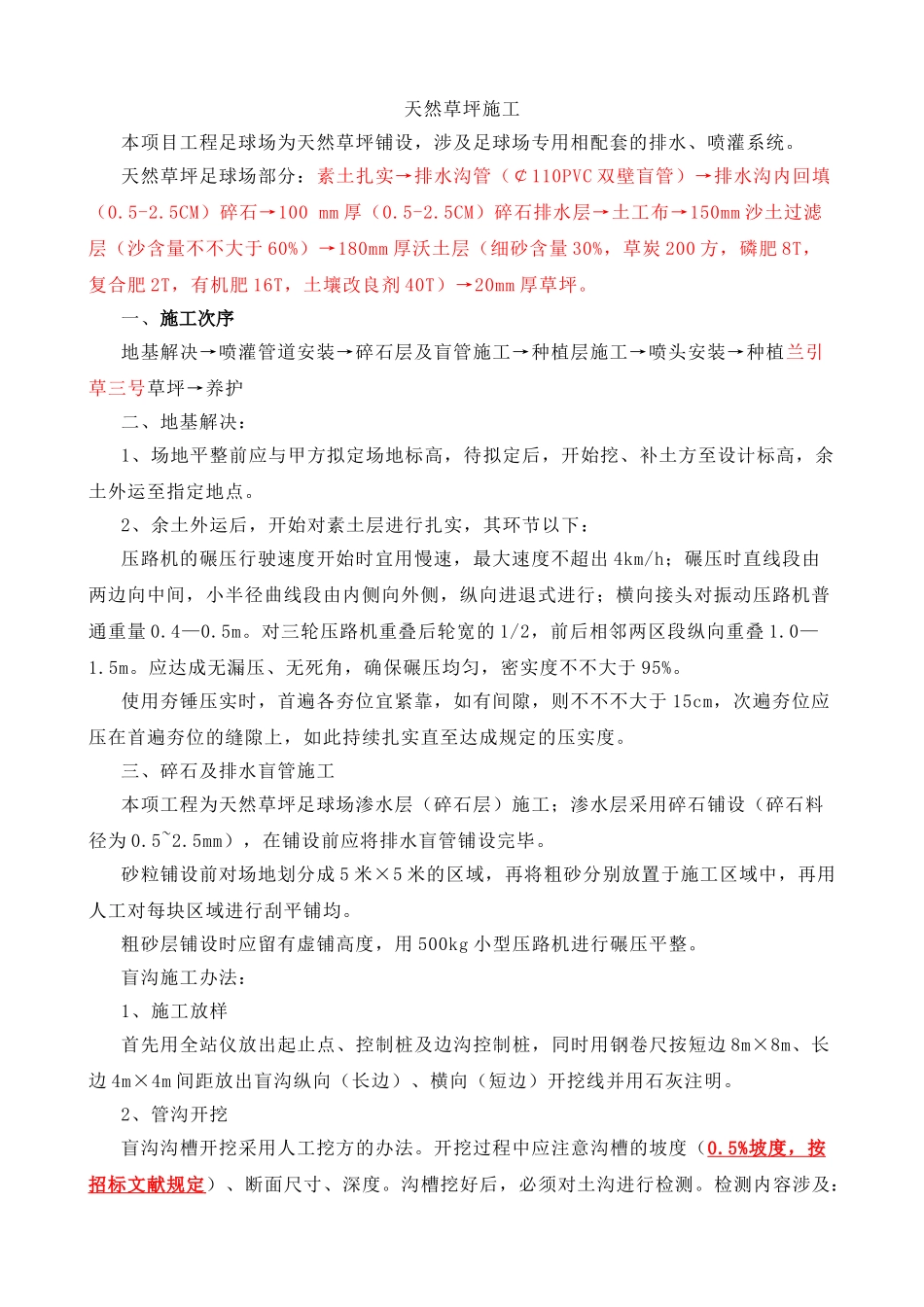

天然草坪施工本项目工程足球场为天然草坪铺设,涉及足球场专用相配套的排水、喷灌系统
天然草坪足球场部分:素土扎实→排水沟管(¢110PVC 双壁盲管)→排水沟内回填(0
5CM)碎石→100 mm 厚(0
5CM)碎石排水层→土工布→150mm 沙土过滤层(沙含量不不大于 60%)→180mm 厚沃土层(细砂含量 30%,草炭 200 方,磷肥 8T,复合肥 2T,有机肥 16T,土壤改良剂 40T)→20mm 厚草坪
一、施工次序地基解决→喷灌管道安装→碎石层及盲管施工→种植层施工→喷头安装→种植兰引草三号草坪→养护二、地基解决:1、场地平整前应与甲方拟定场地标高,待拟定后,开始挖、补土方至设计标高,余土外运至指定地点
2、余土外运后,开始对素土层进行扎实,其环节以下:压路机的碾压行驶速度开始时宜用慢速,最大速度不超出 4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机普通重量 0
对三轮压路机重叠后轮宽的 1/2,前后相邻两区段纵向重叠 1
应达成无漏压、无死角,确保碾压均匀,密实度不不大于 95%
使用夯锤压实时,首遍各夯位宜紧靠,如有间隙,则不不不大于 15cm,次遍夯位应压在首遍夯位的缝隙上,如此持续扎实直至达成规定的压实度
三、碎石及排水盲管施工本项工程为天然草坪足球场渗水层(碎石层)施工;渗水层采用碎石铺设(碎石料径为 0
5mm),在铺设前应将排水盲管铺设完毕
砂粒铺设前对场地划分成 5 米×5 米的区域,再将粗砂分别放置于施工区域中,再用人工对每块区域进行刮平铺均
粗砂层铺设时应留有虚铺高度,用 500kg 小型压路机进行碾压平整
盲沟施工办法:1、施工放样 首先用全站仪放出起止点、控制桩及边沟控制桩,同时用钢卷尺按短边 8m×8m、长边 4m×4m 间距放
