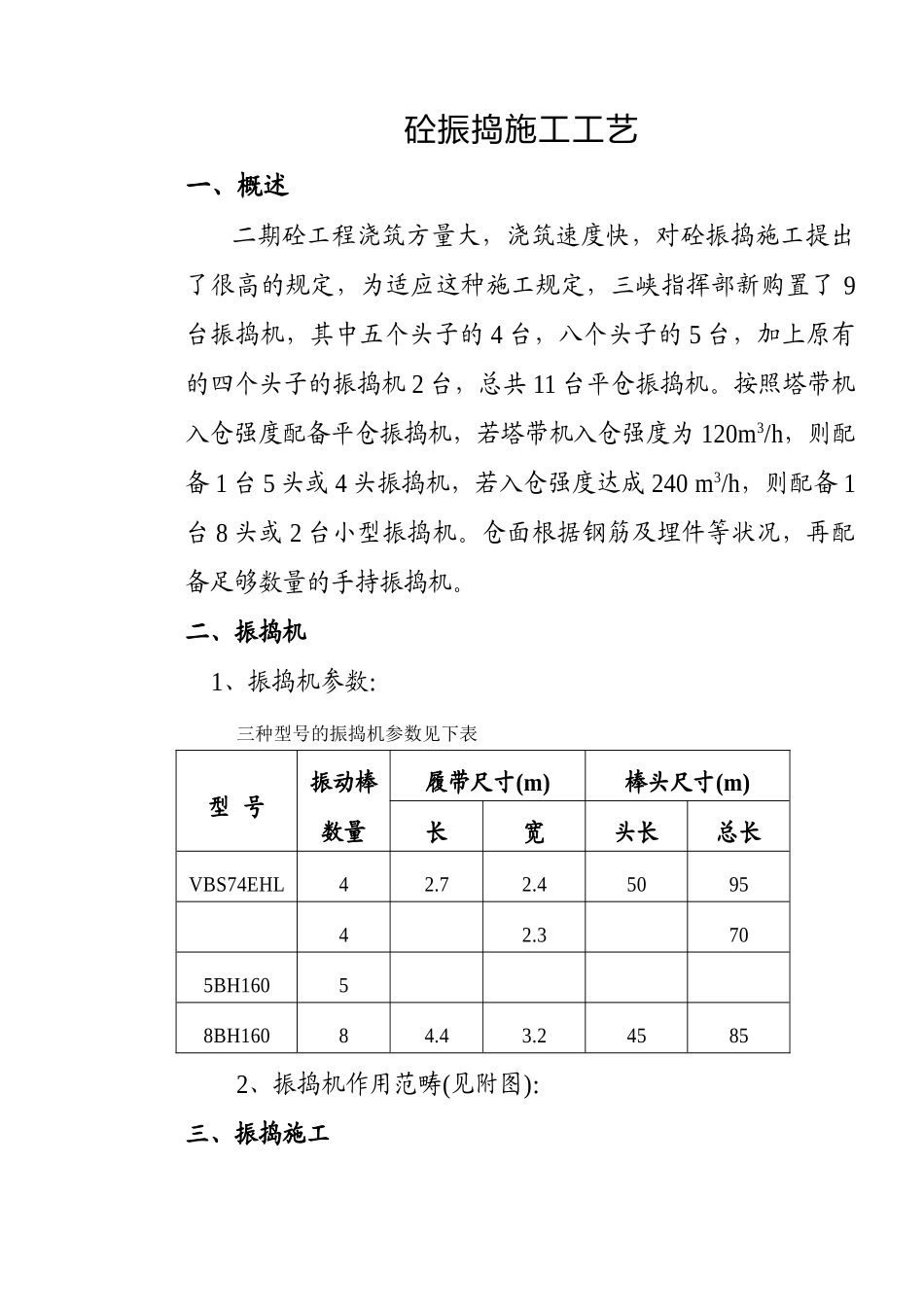

砼振捣施工工艺一、概述二期砼工程浇筑方量大,浇筑速度快,对砼振捣施工提出了很高的规定,为适应这种施工规定,三峡指挥部新购置了 9台振捣机,其中五个头子的 4 台,八个头子的 5 台,加上原有的四个头子的振捣机 2 台,总共 11 台平仓振捣机
按照塔带机入仓强度配备平仓振捣机,若塔带机入仓强度为 120m3/h,则配备 1 台 5 头或 4 头振捣机,若入仓强度达成 240 m3/h,则配备 1台 8 头或 2 台小型振捣机
仓面根据钢筋及埋件等状况,再配备足够数量的手持振捣机
二、振捣机 1、振捣机参数:三种型号的振捣机参数见下表型 号振动棒数量履带尺寸(m)棒头尺寸(m)长宽头长总长VBS74EHL42
4509542
3705BH16058BH16084

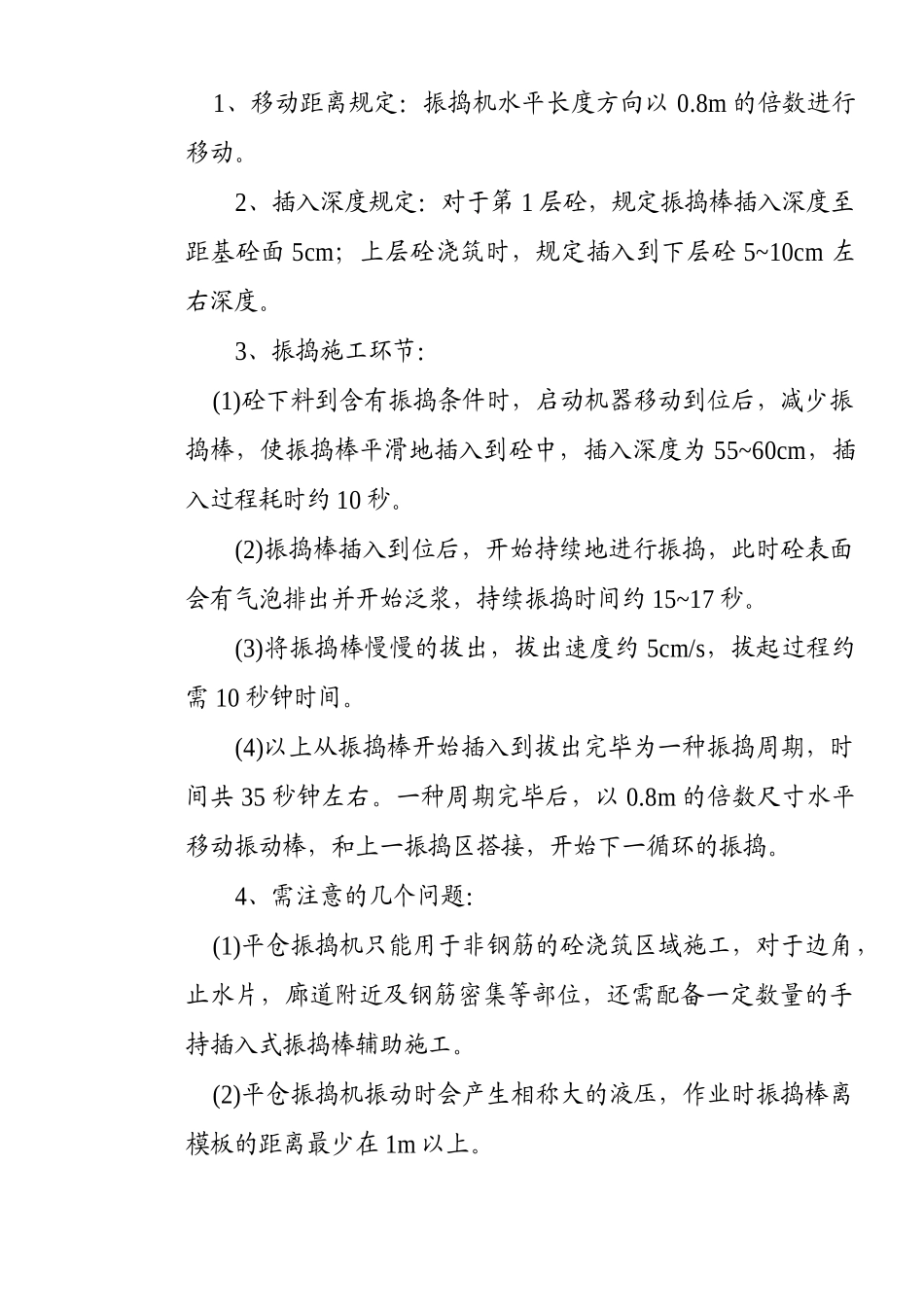

245852、振捣机作用范畴(见附图): 三、振捣施工 1、移动距离规定:振捣机水平长度方向以 0
8m 的倍数进行移动
2、插入深度规定:对于第 1 层砼,规定振捣棒插入深度至距基砼面 5cm;上层砼浇筑时,规定插入到下层砼 5~10cm 左右深度

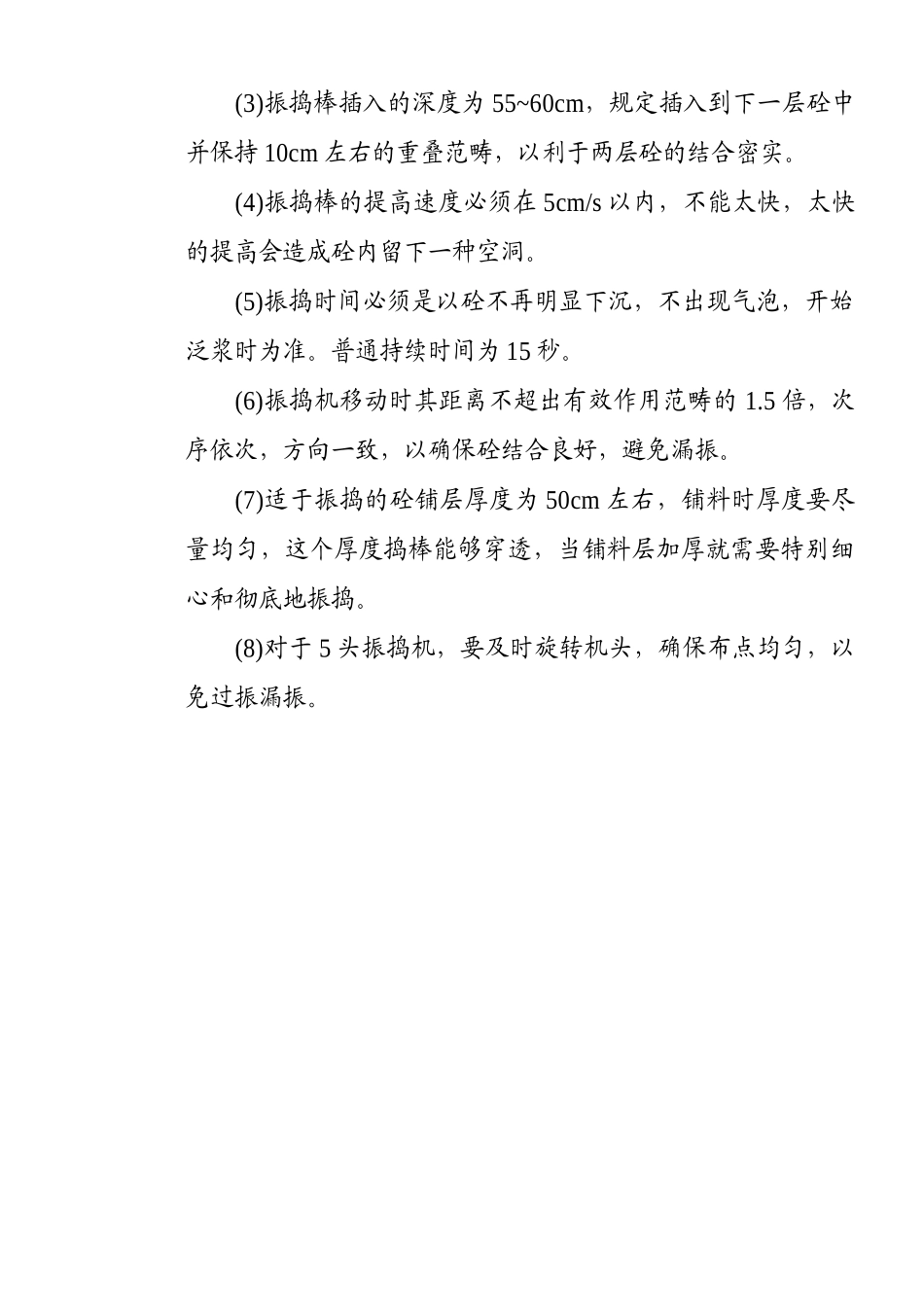

3、振捣施工环节: (1)砼下料到含有振捣条件时,启动机器移动到位后,减少振捣棒,使振捣棒平滑地插入到砼中,插入深度为 55~60cm,插入过程耗时约 10 秒
(2)振捣棒插入到位后,开始持续地进行振捣,此时砼表面会有气泡排出并开始泛浆,持续振捣时间约 15~17 秒
(3)将振捣棒慢慢的拔出,拔出速度约 5cm/s,拔起过程约需 10 秒钟时间
(4)以上从振捣棒开始插入到拔出完毕为一种振捣周期,时间共 35 秒钟左右
一种周期完毕后,以 0
8m 的倍数尺寸水平移动振动棒,和上一振捣区搭接,开始下一循环的振捣
4、需注意的几个问题: (1)平仓振捣机只能用于非钢筋的砼浇筑区域施工,对于边角,止水片,廊道附近及钢筋密集等部位,还需配备一定数量的手持插入式
