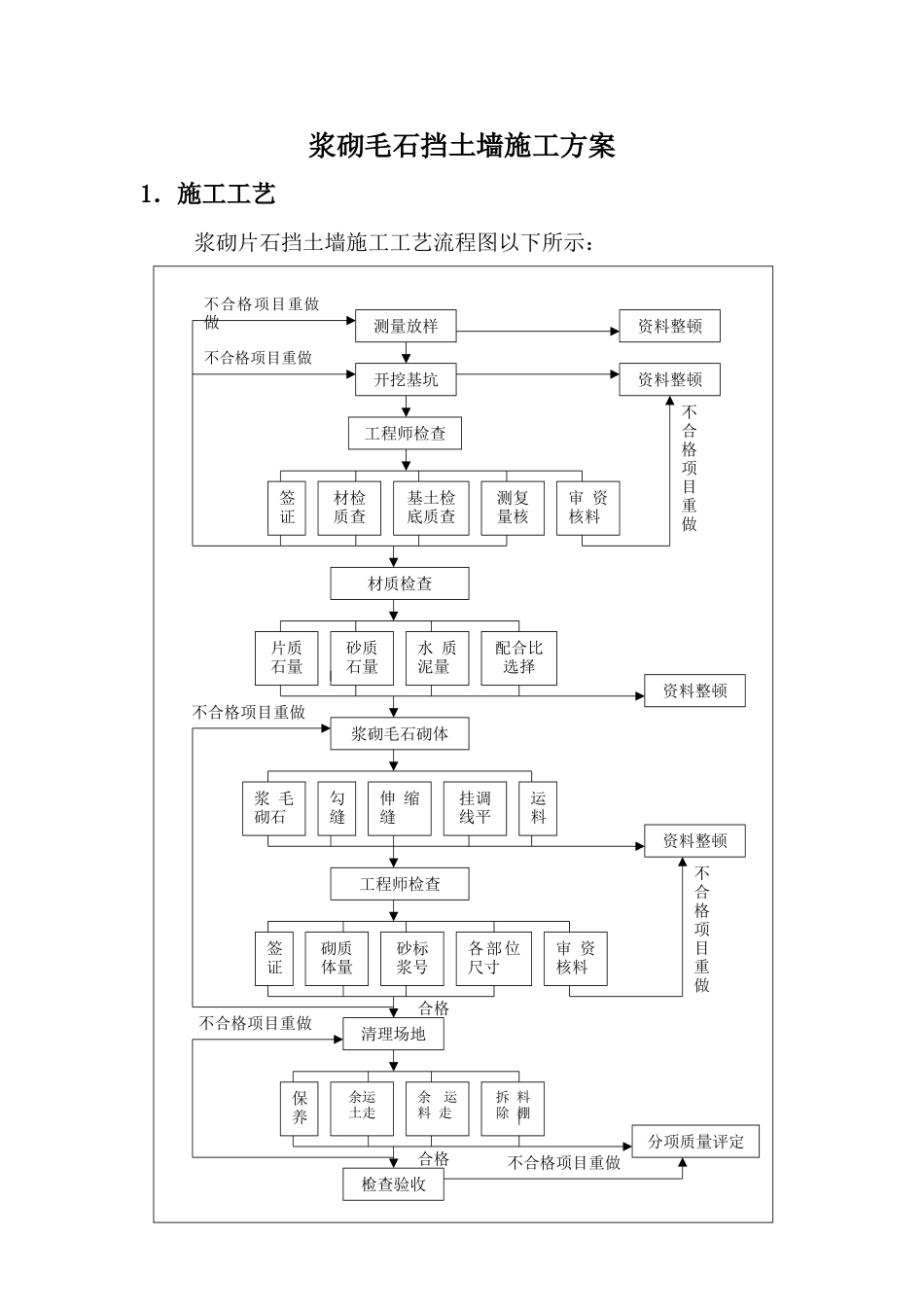

浆砌毛石挡土墙施工方案1.施工工艺浆砌片石挡土墙施工工艺流程图以下所示:2.施工准备 不合格项目重做 不合格项目重做不合格项目重做不合格项目重做做不合格项目重做合格合格不合格项目重做不合格项目重做测量放样开挖基坑工程师检查资料整顿资料整顿签证材检质查基土检底质查测复量核审 资核料材质检查片质石量配合比选择砂质石量水 质泥量资料整顿浆砌毛石砌体浆 毛砌石伸 缩缝挂调线平勾缝运料资料整顿工程师检查清理场地检查验收签证砌质体量砂标浆号各部位尺寸审 资核料保养余运土走余运料 走拆 料除 棚分项质量评定2

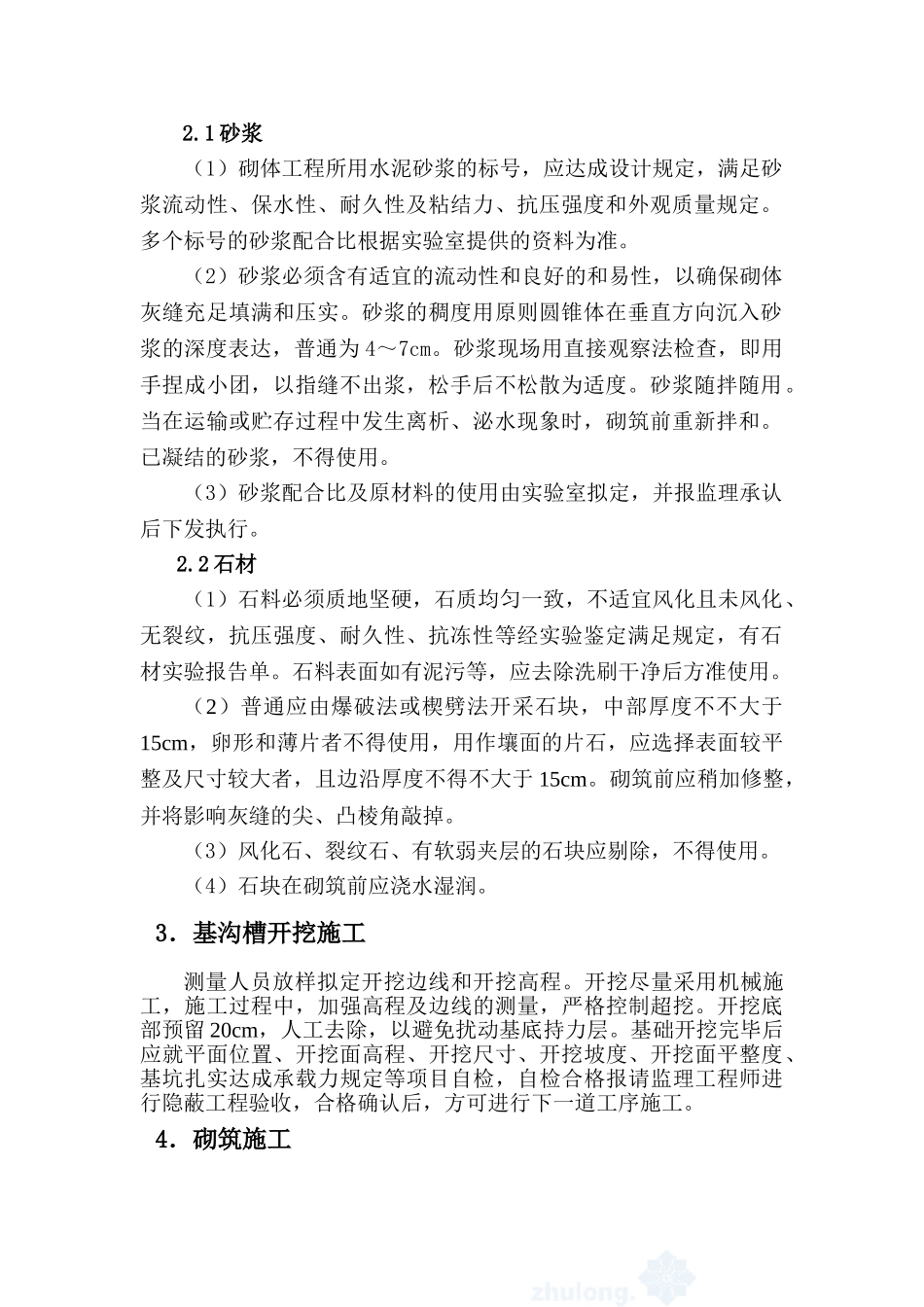

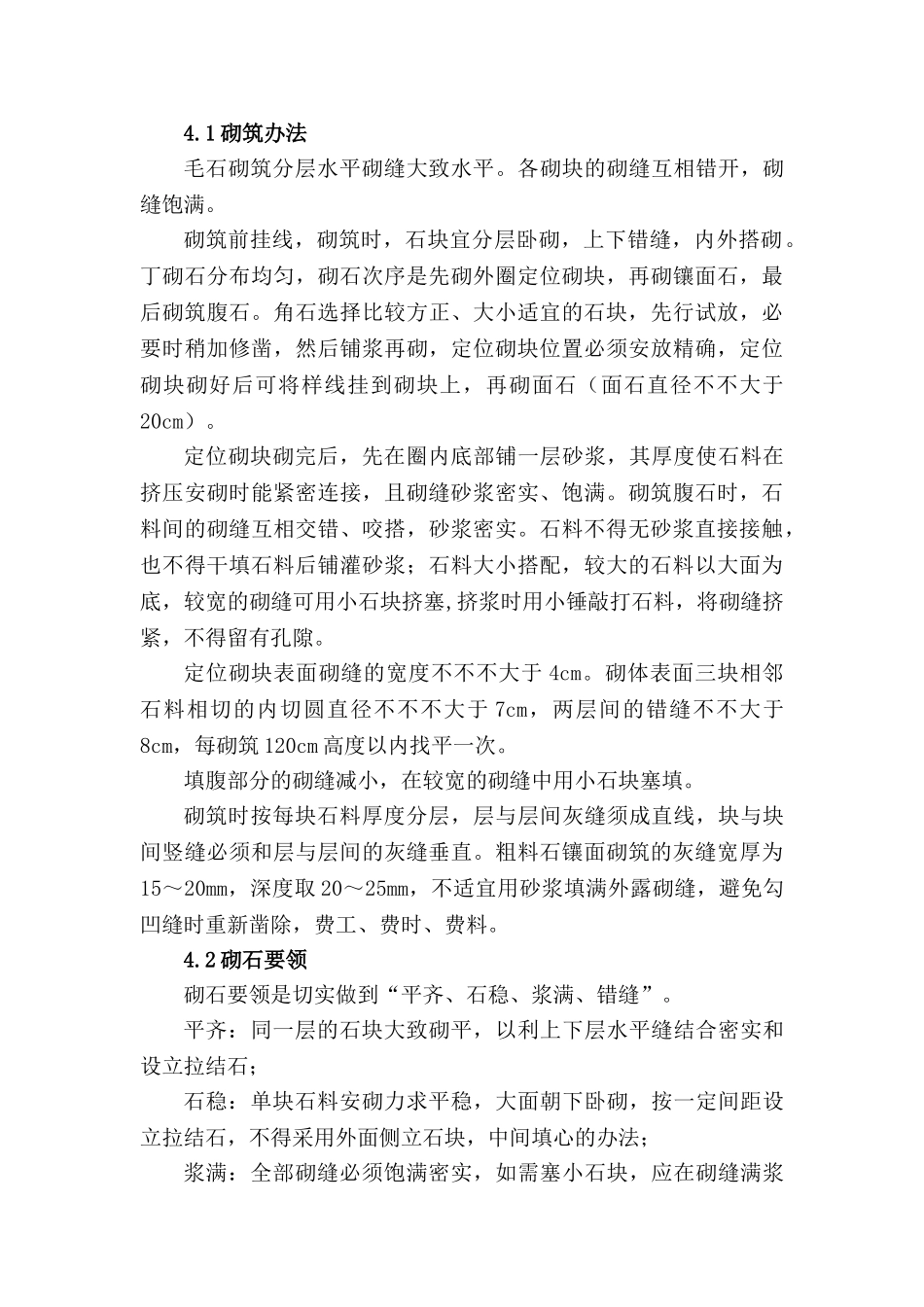

1 砂浆(1)砌体工程所用水泥砂浆的标号,应达成设计规定,满足砂浆流动性、保水性、耐久性及粘结力、抗压强度和外观质量规定
多个标号的砂浆配合比根据实验室提供的资料为准
(2)砂浆必须含有适宜的流动性和良好的和易性,以确保砌体灰缝充足填满和压实
砂浆的稠度用原则圆锥体在垂直方向沉入砂浆的深度表达,普通为 4~7cm
砂浆现场用直接观察法检查,即用手捏成小团,以指缝不出浆,松手后不松散为适度
砂浆随拌随用
当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和
已凝结的砂浆,不得使用
(3)砂浆配合比及原材料的使用由实验室拟定,并报监理承认后下发执行
2 石材(1)石料必须质地坚硬,石质均匀一致,不适宜风化且未风化、无裂纹,抗压强度、耐久性、抗冻性等经实验鉴定满足规定,有石材实验报告单
石料表面如有泥污等,应去除洗刷干净后方准使用
(2)普通应由爆破法或楔劈法开采石块,中部厚度不不大于15cm,卵形和薄片者不得使用,用作壤面的片石,应选择表面较平整及尺寸较大者,且边沿厚度不得不大于 15cm
砌筑前应稍加修整,并将影响灰缝的尖、凸棱角敲掉
(3)风化石、裂纹石、有软弱夹层的石块应剔除,不得使用
(4)石块在砌筑前应浇水湿润
3.基沟槽开挖施工测量人员放样拟定开挖边线和开挖高程
