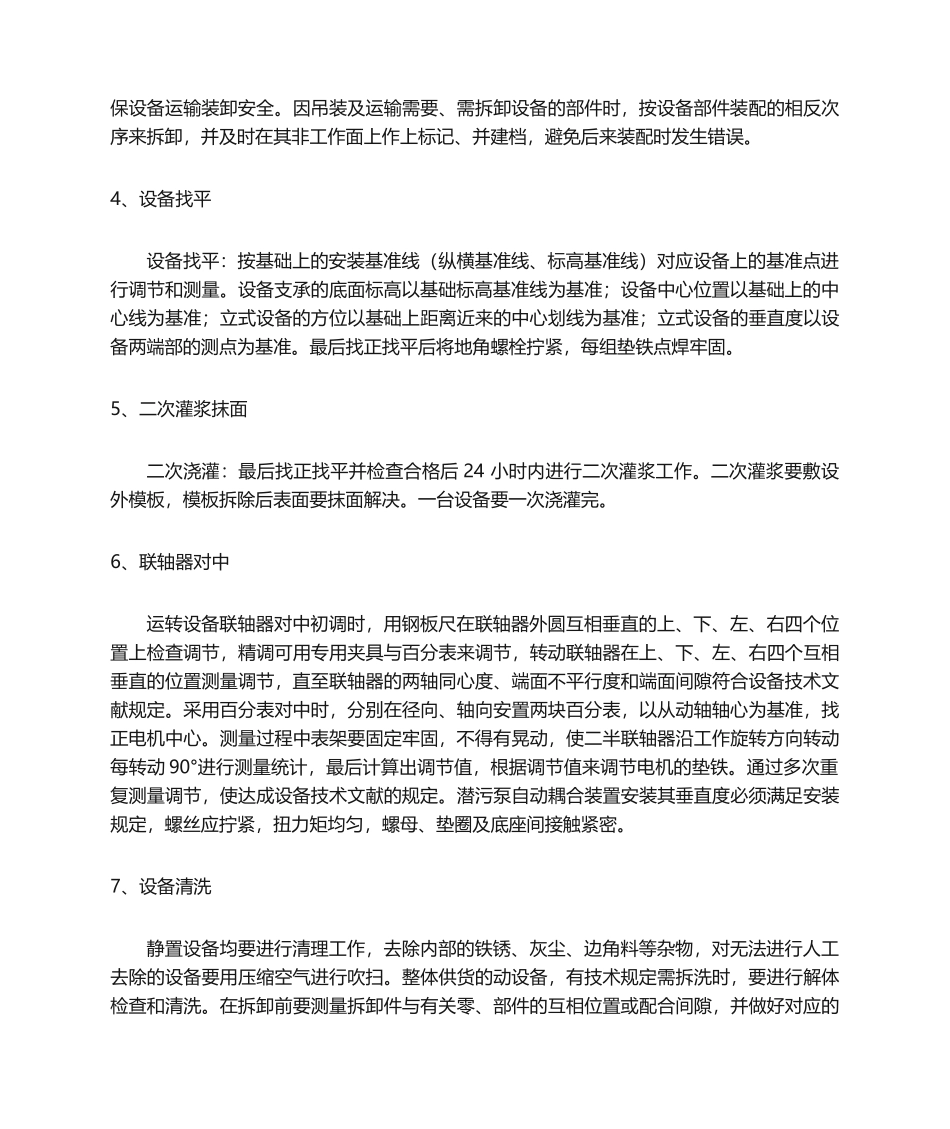

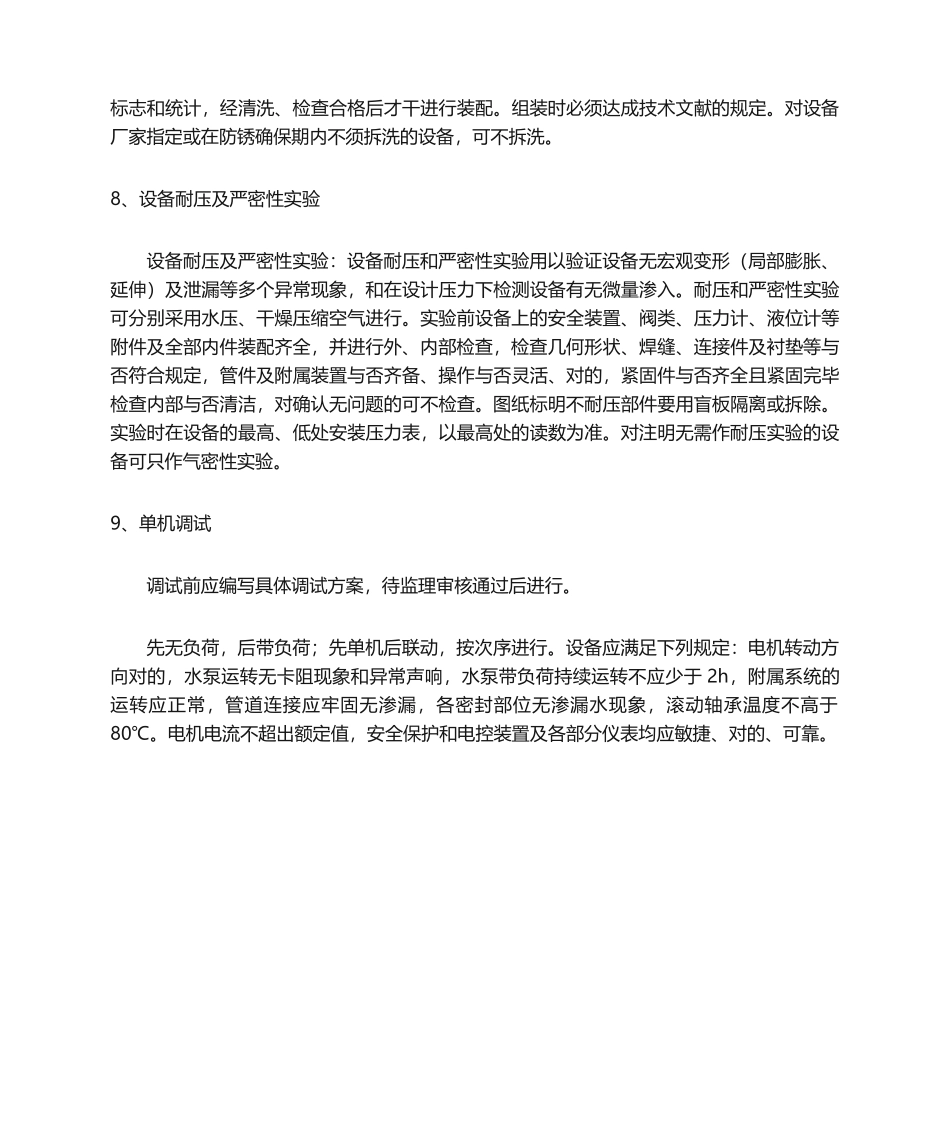

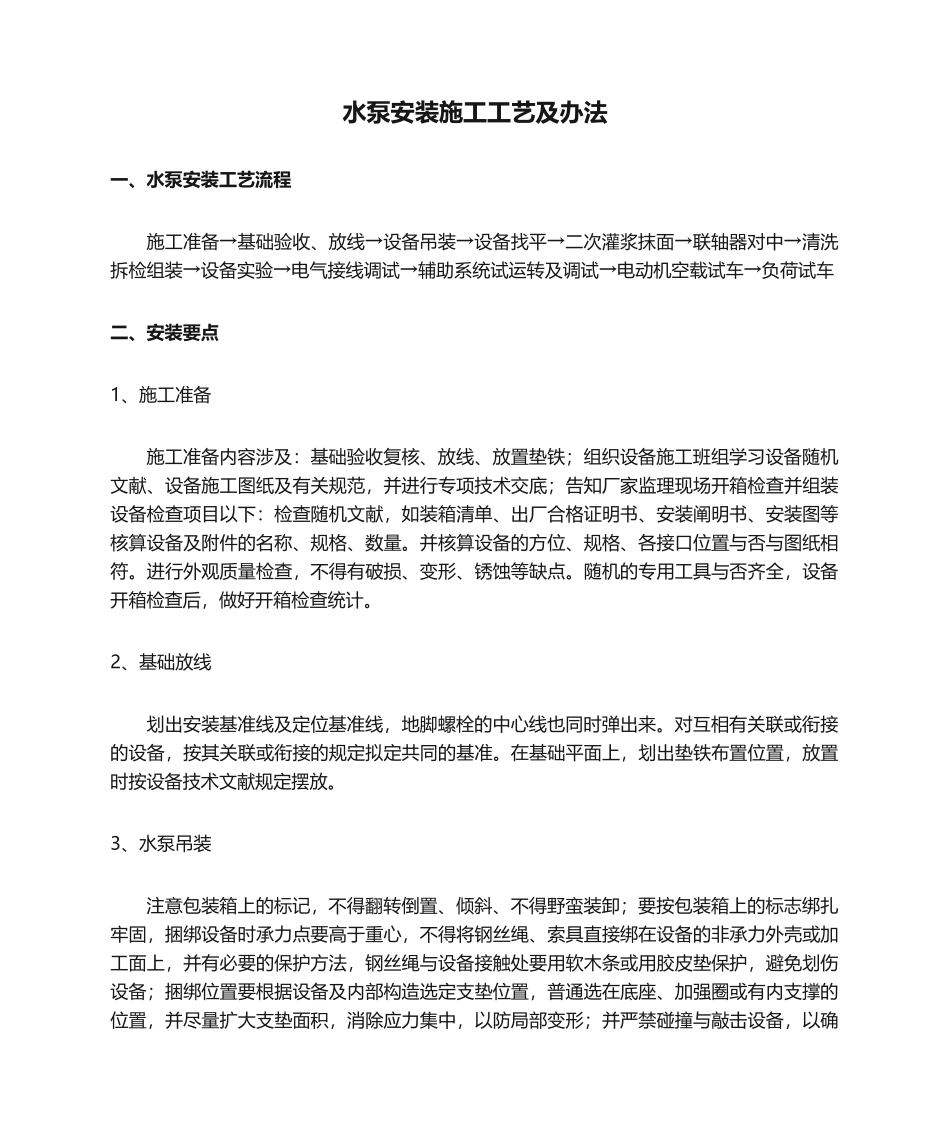

水泵安装施工工艺及办法一、水泵安装工艺流程施工准备→基础验收、放线→设备吊装→设备找平→二次灌浆抹面→联轴器对中→清洗拆检组装→设备实验→电气接线调试→辅助系统试运转及调试→电动机空载试车→负荷试车二、安装要点1、施工准备施工准备内容涉及:基础验收复核、放线、放置垫铁;组织设备施工班组学习设备随机文献、设备施工图纸及有关规范,并进行专项技术交底;告知厂家监理现场开箱检查并组装设备检查项目以下:检查随机文献,如装箱清单、出厂合格证明书、安装阐明书、安装图等核算设备及附件的名称、规格、数量
并核算设备的方位、规格、各接口位置与否与图纸相符
进行外观质量检查,不得有破损、变形、锈蚀等缺点
随机的专用工具与否齐全,设备开箱检查后,做好开箱检查统计
2、基础放线划出安装基准线及定位基准线,地脚螺栓的中心线也同时弹出来
对互相有关联或衔接的设备,按其关联或衔接的规定拟定共同的基准
在基础平面上,划出垫铁布置位置,放置时按设备技术文献规定摆放
3、水泵吊装注意包装箱上的标记,不得翻转倒置、倾斜、不得野蛮装卸;要按包装箱上的标志绑扎牢固,捆绑设备时承力点要高于重心,不得将钢丝绳、索具直接绑在设备的非承力外壳或加工面上,并有必要的保护方法,钢丝绳与设备接触处要用软木条或用胶皮垫保护,避免划伤设备;捆绑位置要根据设备及内部构造选定支垫位置,普通选在底座、加强圈或有内支撑的位置,并尽量扩大支垫面积,消除应力集中,以防局部变形;并严禁碰撞与敲击设备,以确保设备运输装卸安全
因吊装及运输需要、需拆卸设备的部件时,按设备部件装配的相反次序来拆卸,并及时在其非工作面上作上标记、并建档,避免后来装配时发生错误
4、设备找平设备找平:按基础上的安装基准线(纵横基准线、标高基准线)对应设备上的基准点进行调节和测量
设备支承的底面标高以基础标高基准线为基准;设备中心位置以基础上的中心线为基准;立式设备的方位以基
