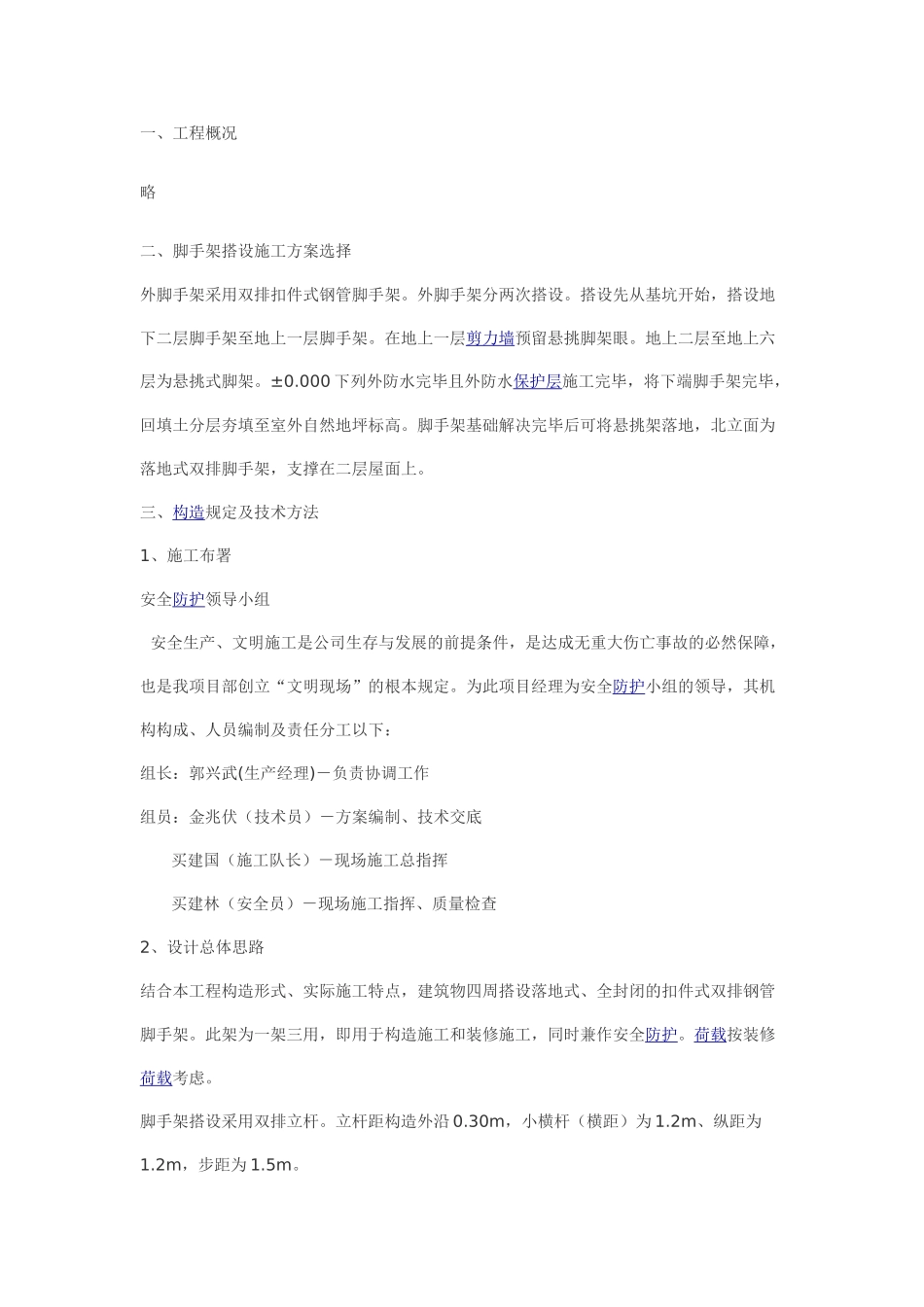

一、工程概况略二、脚手架搭设施工方案选择外脚手架采用双排扣件式钢管脚手架
外脚手架分两次搭设
搭设先从基坑开始,搭设地下二层脚手架至地上一层脚手架
在地上一层剪力墙预留悬挑脚架眼
地上二层至地上六层为悬挑式脚架
000 下列外防水完毕且外防水保护层施工完毕,将下端脚手架完毕,回填土分层夯填至室外自然地坪标高
脚手架基础解决完毕后可将悬挑架落地,北立面为落地式双排脚手架,支撑在二层屋面上
三、构造规定及技术方法1、施工布署安全防护领导小组 安全生产、文明施工是公司生存与发展的前提条件,是达成无重大伤亡事故的必然保障,也是我项目部创立“文明现场”的根本规定
为此项目经理为安全防护小组的领导,其机构构成、人员编制及责任分工以下:组长:郭兴武(生产经理)-负责协调工作组员:金兆伏(技术员)-方案编制、技术交底 买建国(施工队长)-现场施工总指挥 买建林(安全员)-现场施工指挥、质量检查2、设计总体思路结合本工程构造形式、实际施工特点,建筑物四周搭设落地式、全封闭的扣件式双排钢管脚手架
此架为一架三用,即用于构造施工和装修施工,同时兼作安全防护
荷载按装修荷载考虑
脚手架搭设采用双排立杆
立杆距构造外沿 0
30m,小横杆(横距)为 1
2m、纵距为1
2m,步距为 1

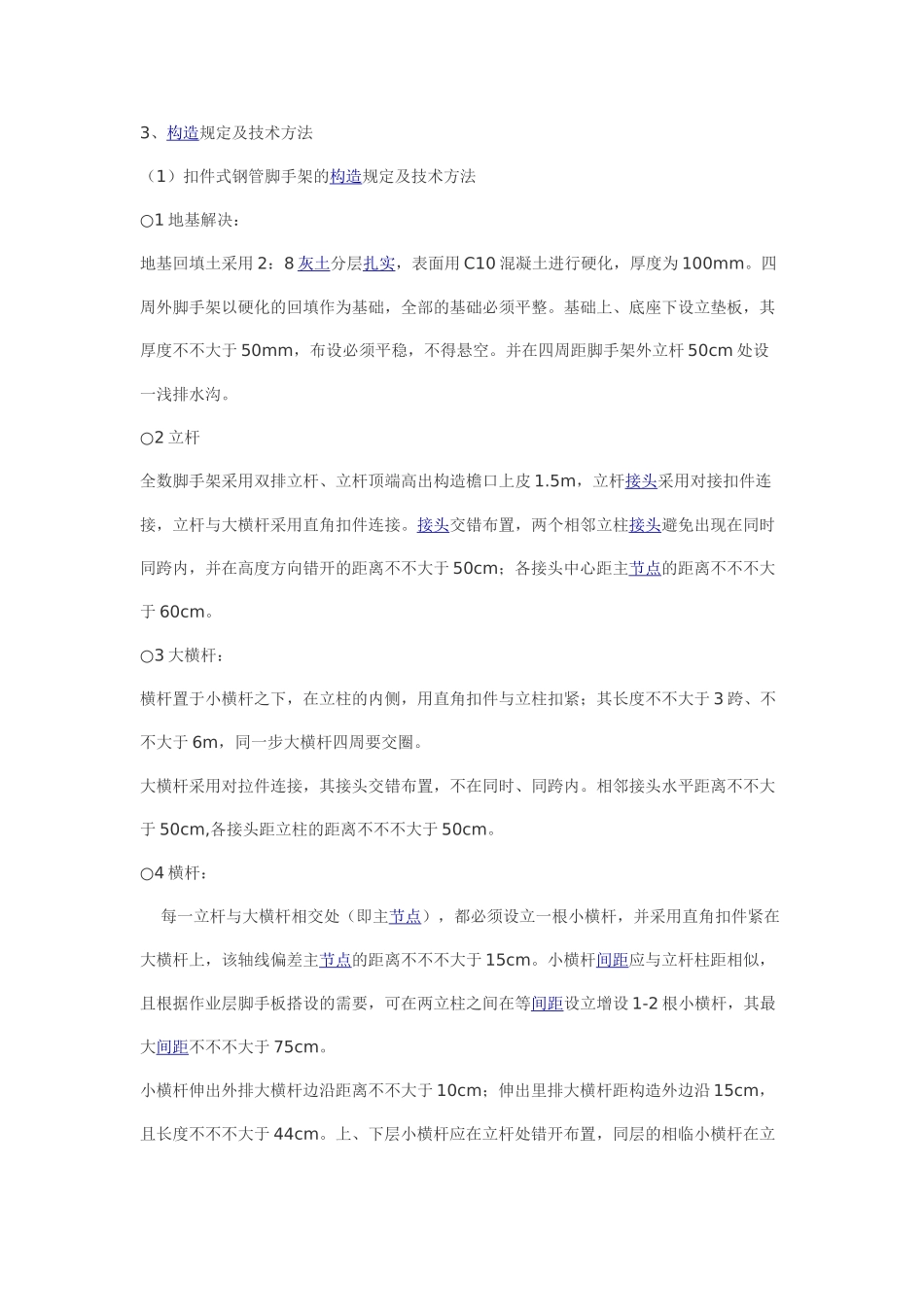

3、构造规定及技术方法(1)扣件式钢管脚手架的构造规定及技术方法○1 地基解决:地基回填土采用 2:8 灰土分层扎实,表面用 C10 混凝土进行硬化,厚度为 100mm
四周外脚手架以硬化的回填作为基础,全部的基础必须平整
基础上、底座下设立垫板,其厚度不不大于 50mm,布设必须平稳,不得悬空
并在四周距脚手架外立杆 50cm 处设一浅排水沟
○2 立杆全数脚手架采用双排立杆、立杆顶端高出构造檐口上皮 1
5m,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接

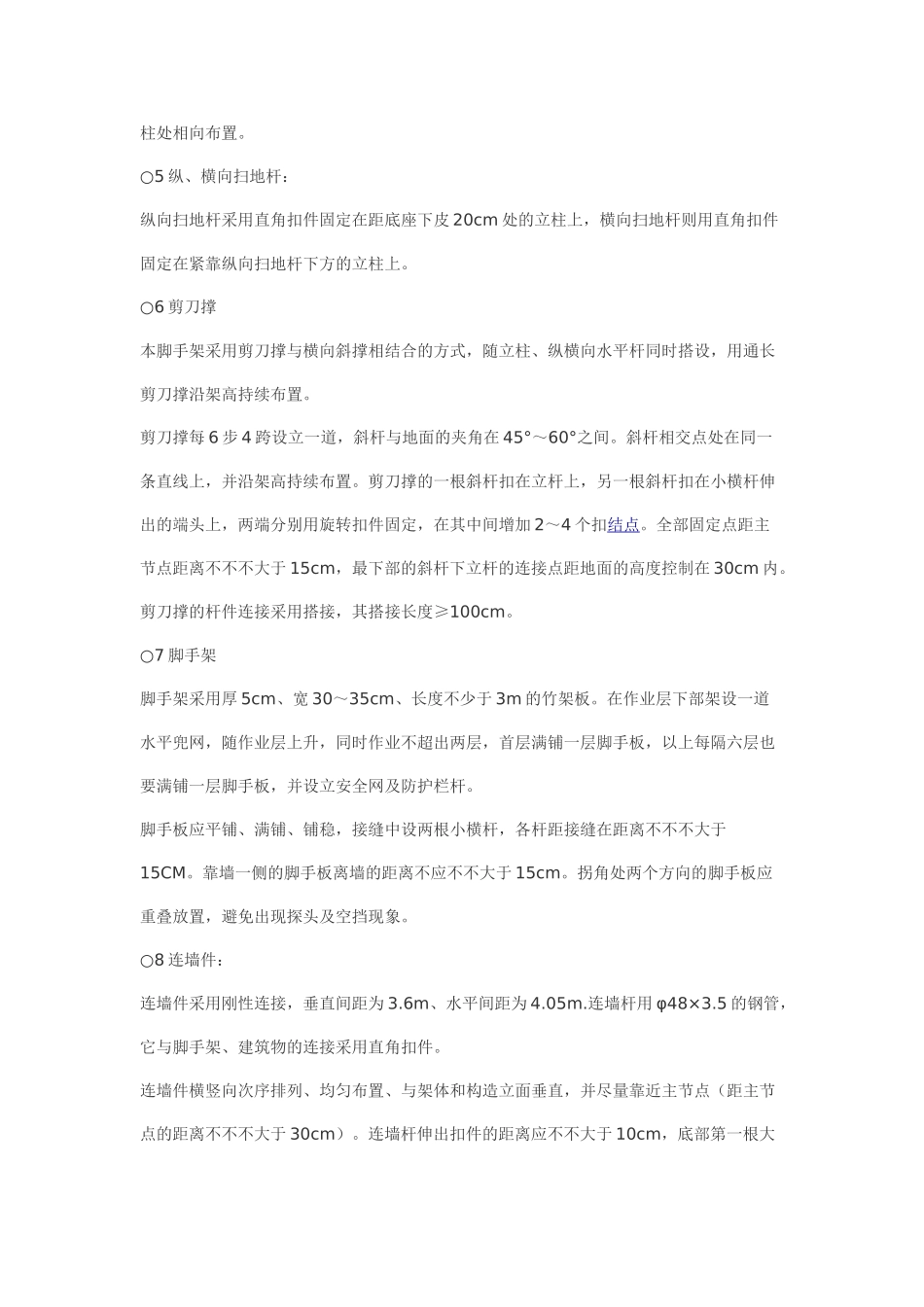

接头交错布置,两个相邻立柱接头避免出
