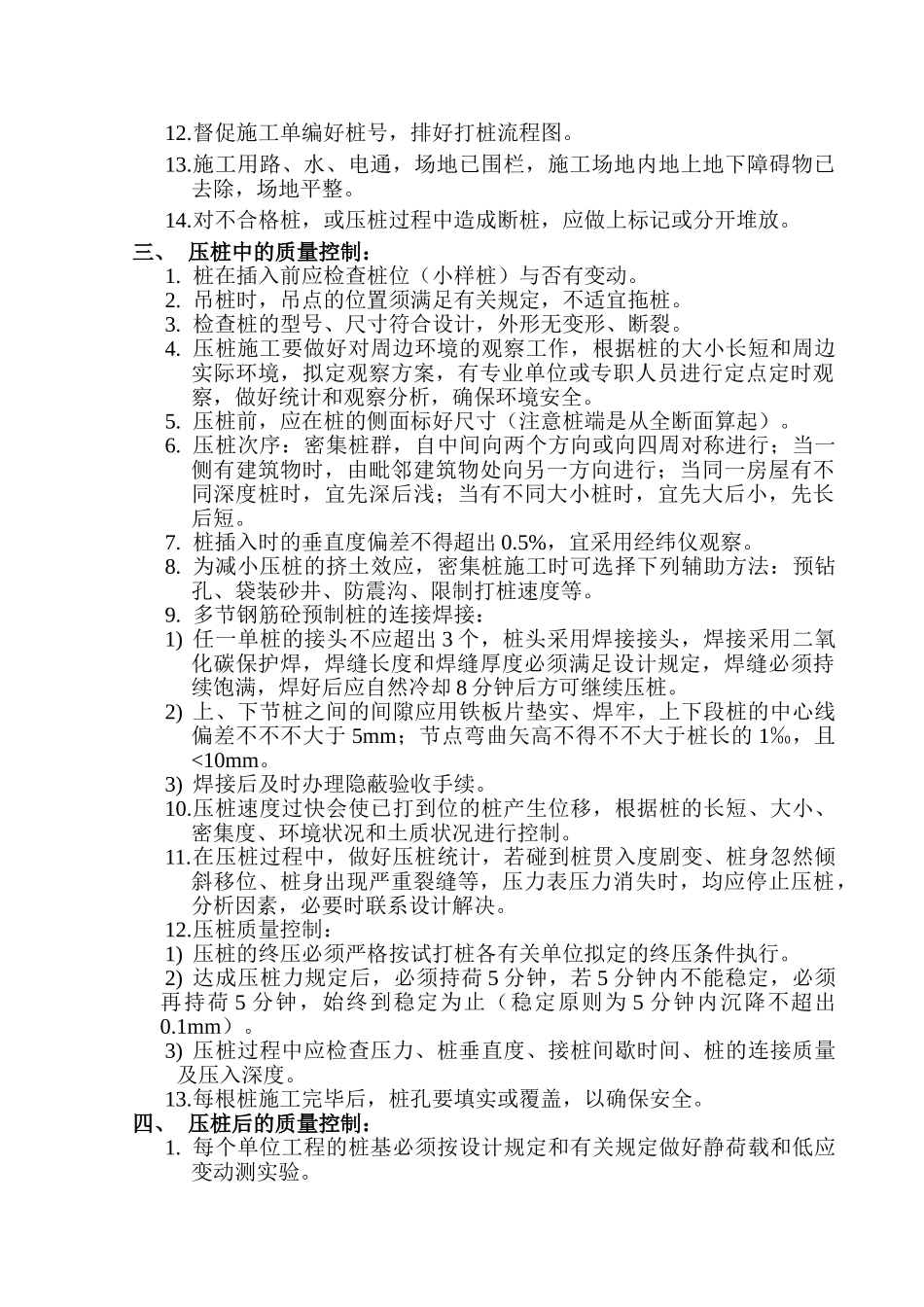

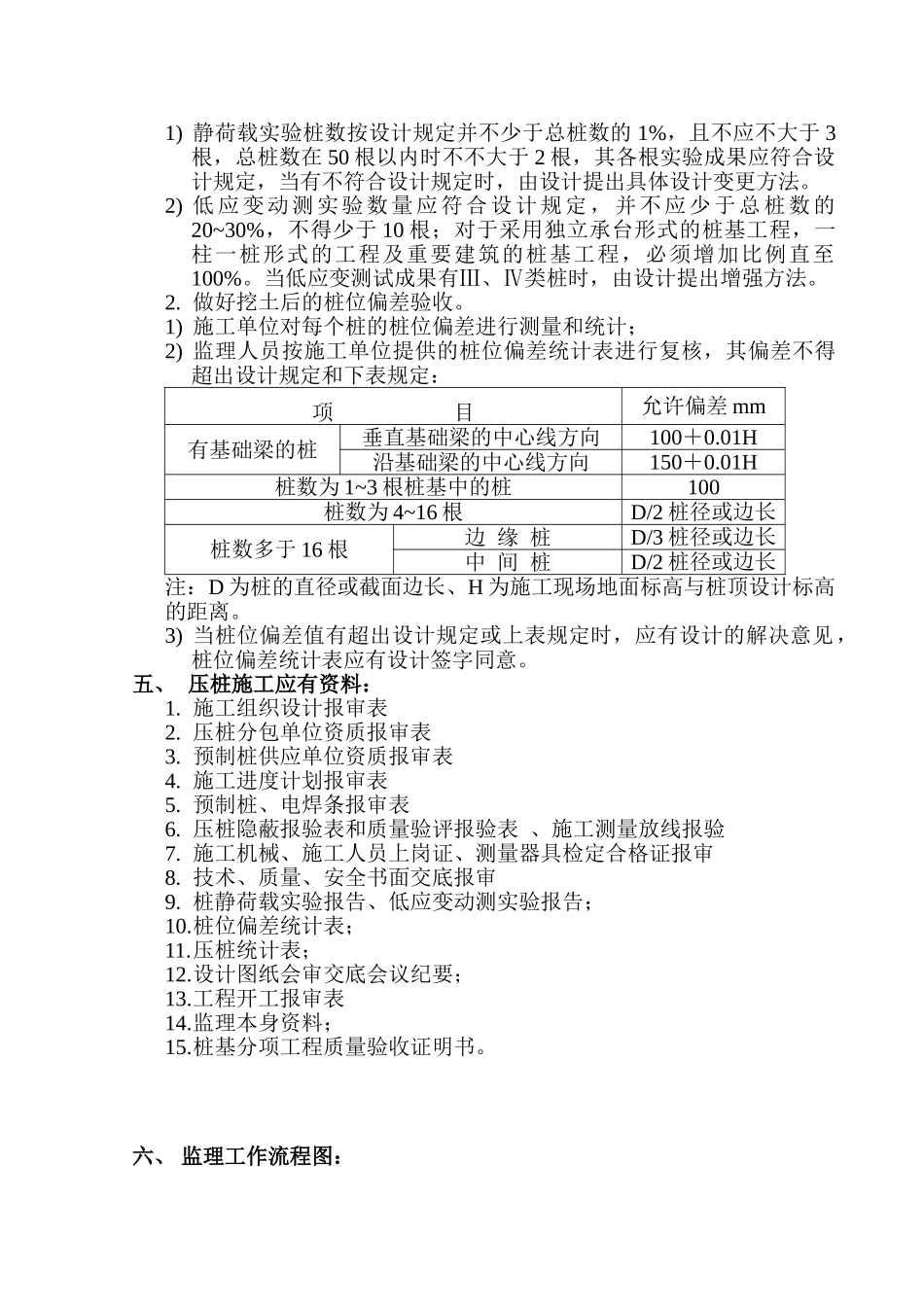

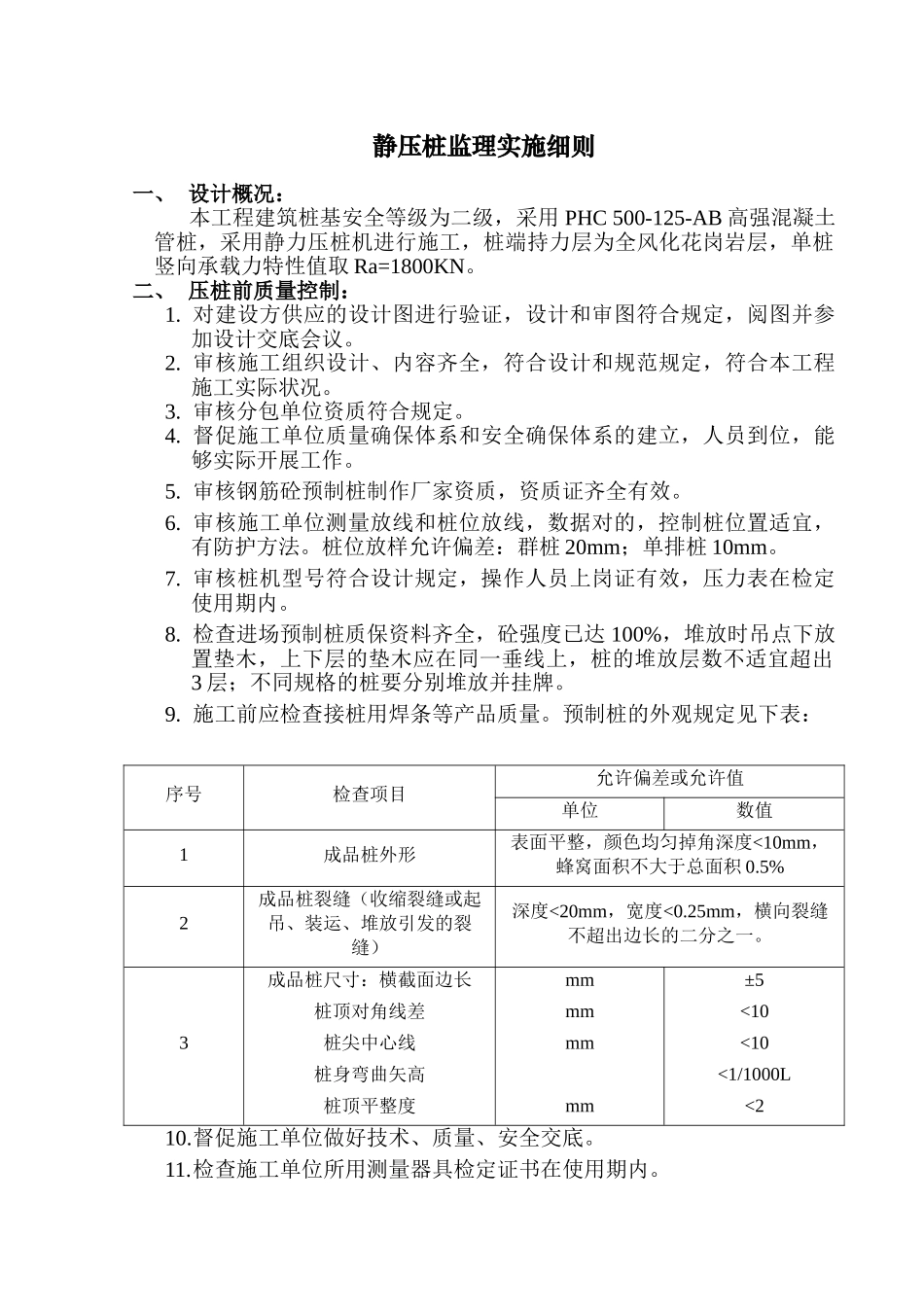

静压桩监理实施细则一、 设计概况:本工程建筑桩基安全等级为二级,采用 PHC 500-125-AB 高强混凝土管桩,采用静力压桩机进行施工,桩端持力层为全风化花岗岩层,单桩竖向承载力特性值取 Ra=1800KN。二、 压桩前质量控制:1. 对建设方供应的设计图进行验证,设计和审图符合规定,阅图并参加设计交底会议。2. 审核施工组织设计、内容齐全,符合设计和规范规定,符合本工程施工实际状况。3. 审核分包单位资质符合规定。4. 督促施工单位质量确保体系和安全确保体系的建立,人员到位,能够实际开展工作。5. 审核钢筋砼预制桩制作厂家资质,资质证齐全有效。6. 审核施工单位测量放线和桩位放线,数据对的,控制桩位置适宜,有防护方法。桩位放样允许偏差:群桩 20mm;单排桩 10mm。7. 审核桩机型号符合设计规定,操作人员上岗证有效,压力表在检定使用期内。8. 检查进场预制桩质保资料齐全,砼强度已达 100%,堆放时吊点下放置垫木,上下层的垫木应在同一垂线上,桩的堆放层数不适宜超出3 层;不同规格的桩要分别堆放并挂牌。9. 施工前应检查接桩用焊条等产品质量。预制桩的外观规定见下表:序号检查项目允许偏差或允许值单位数值1成品桩外形表面平整,颜色均匀掉角深度<10mm,蜂窝面积不大于总面积 0.5%2成品桩裂缝(收缩裂缝或起吊、装运、堆放引发的裂缝)深度<20mm,宽度<0.25mm,横向裂缝不超出边长的二分之一。3成品桩尺寸:横截面边长桩顶对角线差桩尖中心线桩身弯曲矢高桩顶平整度mmmmmmmm±5<10<10<1/1000L<210.督促施工单位做好技术、质量、安全交底。11.检查施工单位所用测量器具检定证书在使用期内。12.督促施工单编好桩号,排好打桩流程图。13.施工用路、水、电通,场地已围栏,施工场地内地上地下障碍物已去除,场地平整。14.对不合格桩,或压桩过程中造成断桩,应做上标记或分开堆放。三、 压桩中的质量控制:1. 桩在插入前应检查桩位(小样桩)与否有变动。2. 吊桩时,吊点的位置须满足有关规定,不适宜拖桩。3. 检查桩的型号、尺寸符合设计,外形无变形、断裂。 4. 压桩施工要做好对周边环境的观察工作,根据桩的大小长短和周边实际环境,拟定观察方案,有专业单位或专职人员进行定点定时观察,做好统计和观察分析,确保环境安全。5. 压桩前,应在桩的侧面标好尺寸(注意桩端是从全断面算起)。6. 压桩次序:密集桩群,自中间向两个方向或向四周对称进行;当一侧有建筑物时,由毗邻建筑物处向另一方向进行...
