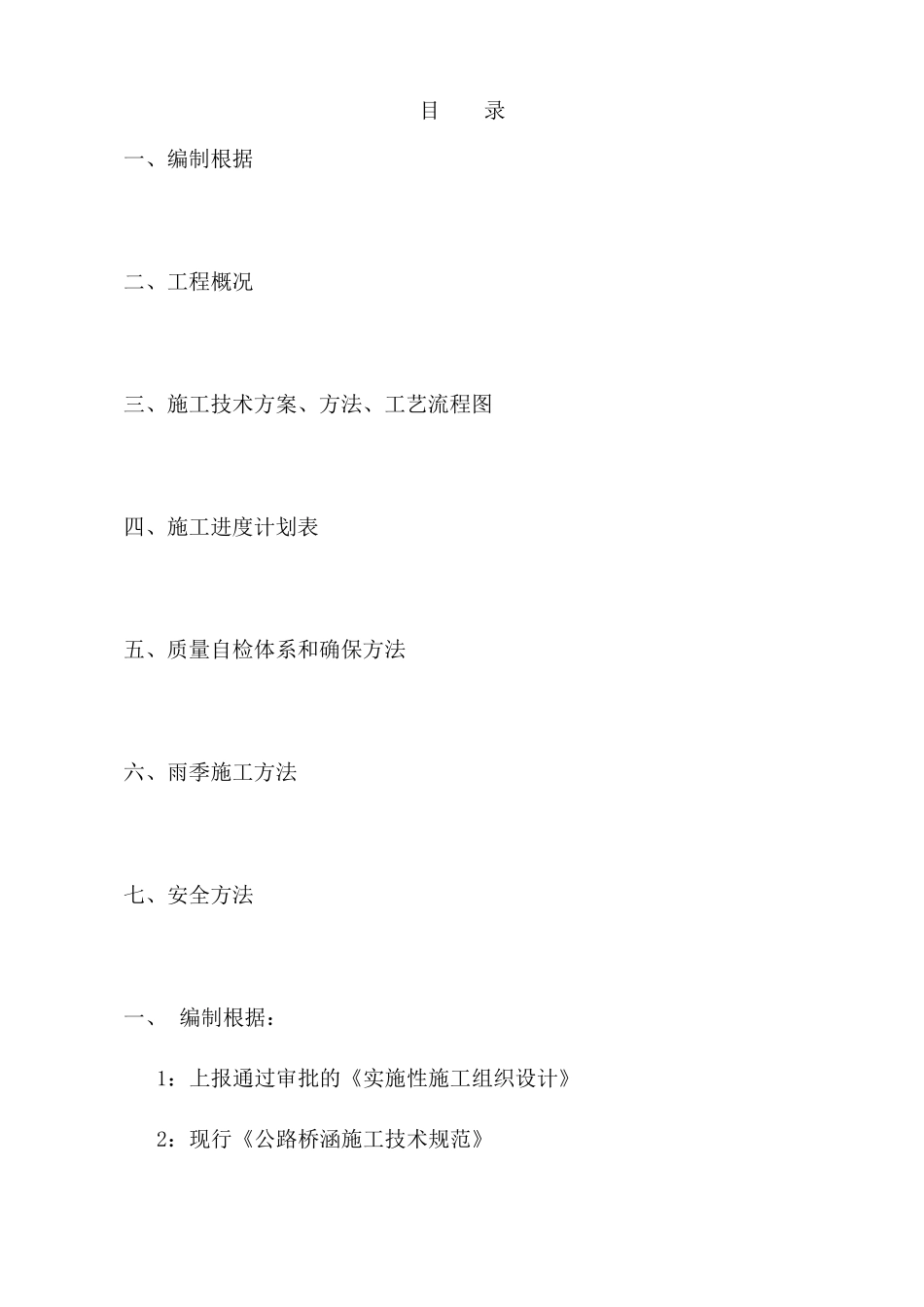

目 录一、编制根据二、工程概况三、施工技术方案、方法、工艺流程图四、施工进度计划表五、质量自检体系和确保方法六、雨季施工方法七、安全方法一、 编制根据:1:上报通过审批的《实施性施工组织设计》2:现行《公路桥涵施工技术规范》3;我司的施工能力,投入的机械设备、技术实力和类似工程施工实践积累的施工经验4:踏勘工地现场、自行调查工地周边环境条件所理解的状况和收集的信息

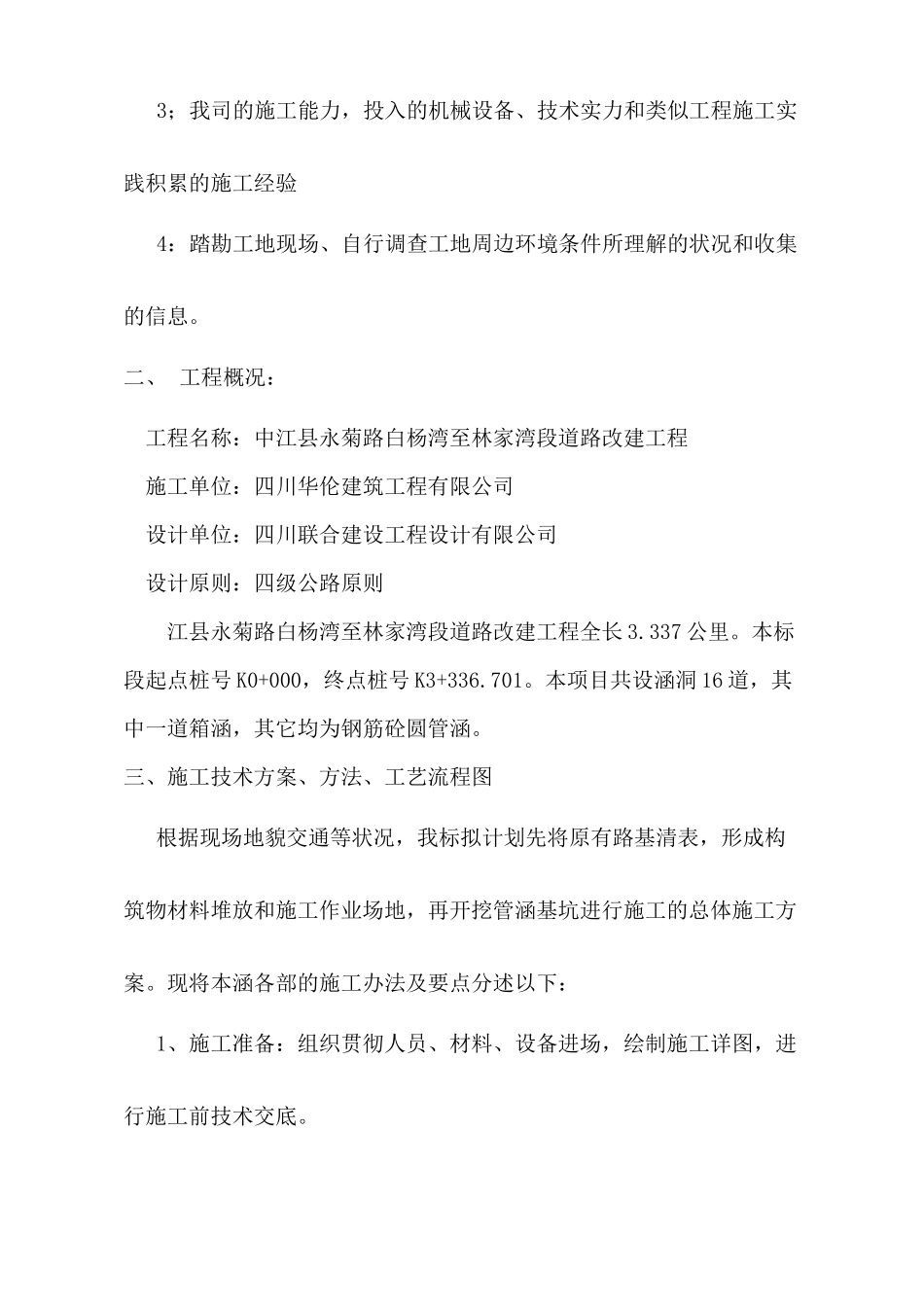

二、 工程概况: 工程名称:中江县永菊路白杨湾至林家湾段道路改建工程 施工单位:四川华伦建筑工程有限公司 设计单位:四川联合建设工程设计有限公司 设计原则:四级公路原则江县永菊路白杨湾至林家湾段道路改建工程全长 3
337 公里
本标段起点桩号 K0+000,终点桩号 K3+336
本项目共设涵洞 16 道,其中一道箱涵,其它均为钢筋砼圆管涵
三、施工技术方案、方法、工艺流程图根据现场地貌交通等状况,我标拟计划先将原有路基清表,形成构筑物材料堆放和施工作业场地,再开挖管涵基坑进行施工的总体施工方案
现将本涵各部的施工办法及要点分述以下: 1、施工准备:组织贯彻人员、材料、设备进场,绘制施工详图,进行施工前技术交底
2、测量放线:根据施工详图进行测量放线,撒上石灰
填报有关表格报监理工程师确认

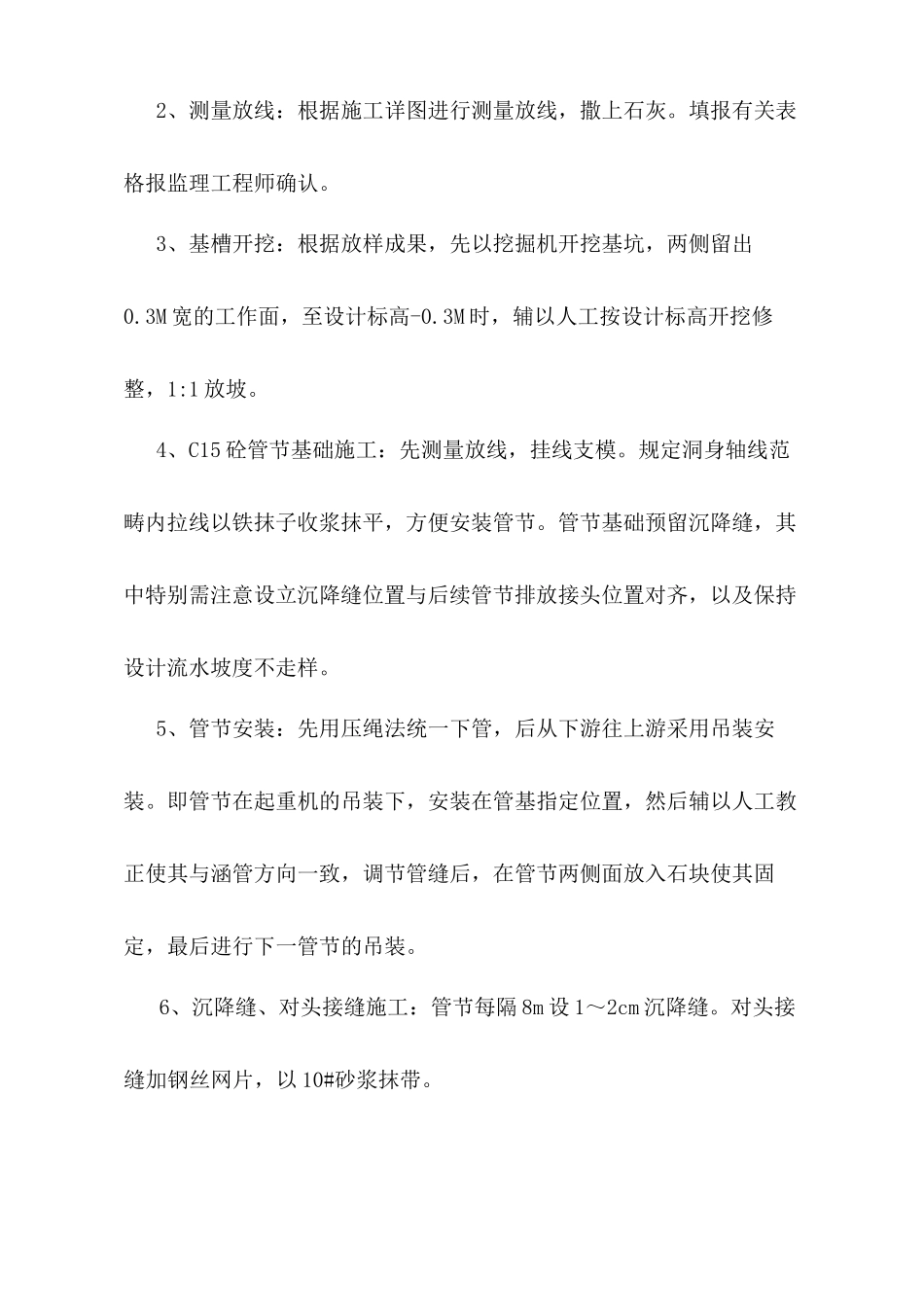

3、基槽开挖:根据放样成果,先以挖掘机开挖基坑,两侧留出0
3M 宽的工作面,至设计标高-0
3M 时,辅以人工按设计标高开挖修整,1:1 放坡
4、C15 砼管节基础施工:先测量放线,挂线支模
规定洞身轴线范畴内拉线以铁抹子收浆抹平,方便安装管节
管节基础预留沉降缝,其中特别需注意设立沉降缝位置与后续管节排放接头位置对齐,以及保持设计流水坡度不走样
5、管节安装:先用压绳法统一下管,后从下游往上游采用吊装安装
即管节在起重机的吊装下,安装在管基指定位置,然后辅以人工教正使其与涵管方向一致,调节管缝后,在管节两侧面放
